03 июля 2014

О ходе строительных работ в Малых кварталах

на 3 июля 2014 г
О ходе строительных работ в Малых кварталах  картинка

По состоянию на 2 июля 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:

Дом № 8 (ул. Навигационная, 7)

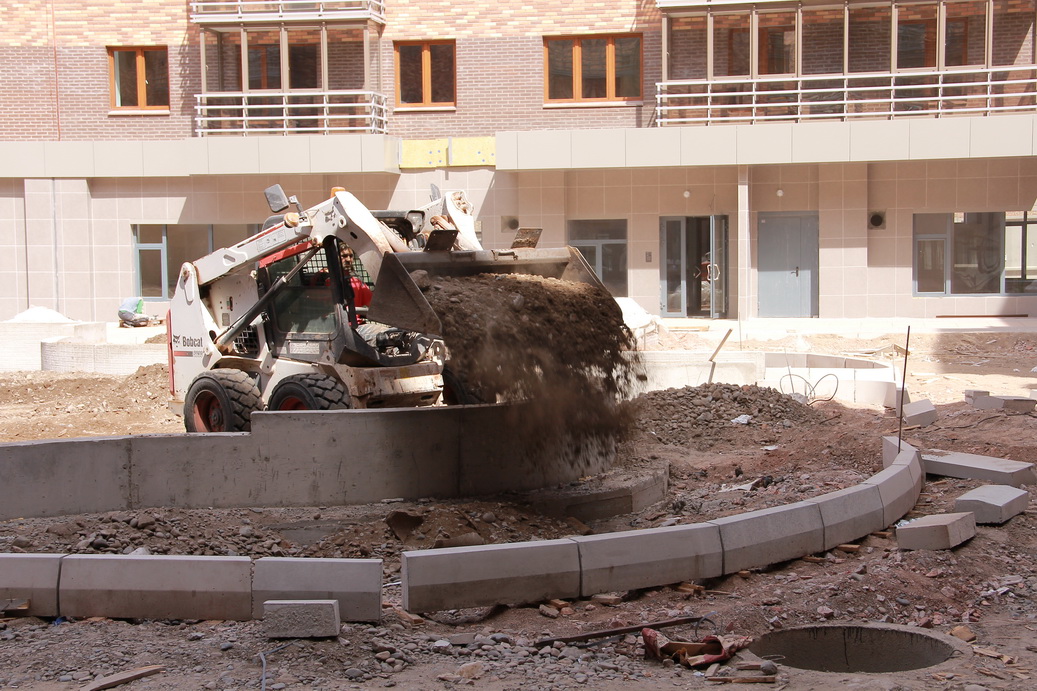

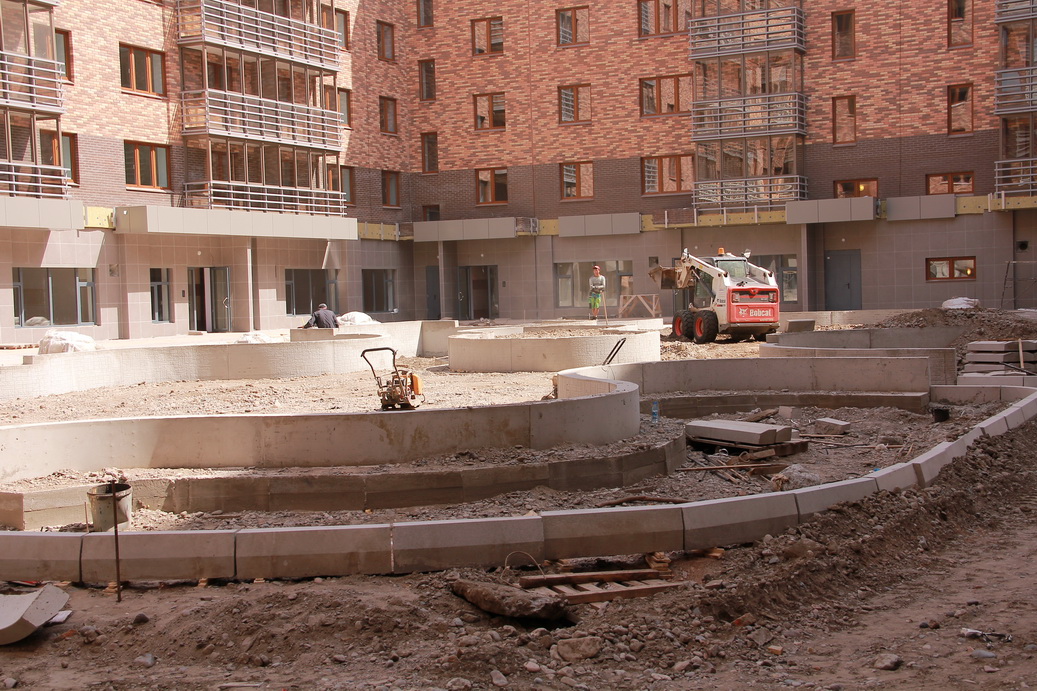

Закончен монтаж внутридомовых инженерных сетей и чистовая отделка, на 97% выполнен монтаж электроарматуры, установлены сантехприборы во всех помещениях. Завершается благоустройство придомовой территории, на 75% выполнена облицовка фасадов.

Идут пусконаладочные работы.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.

Дом № 9 (ул. Капитанская, 14)

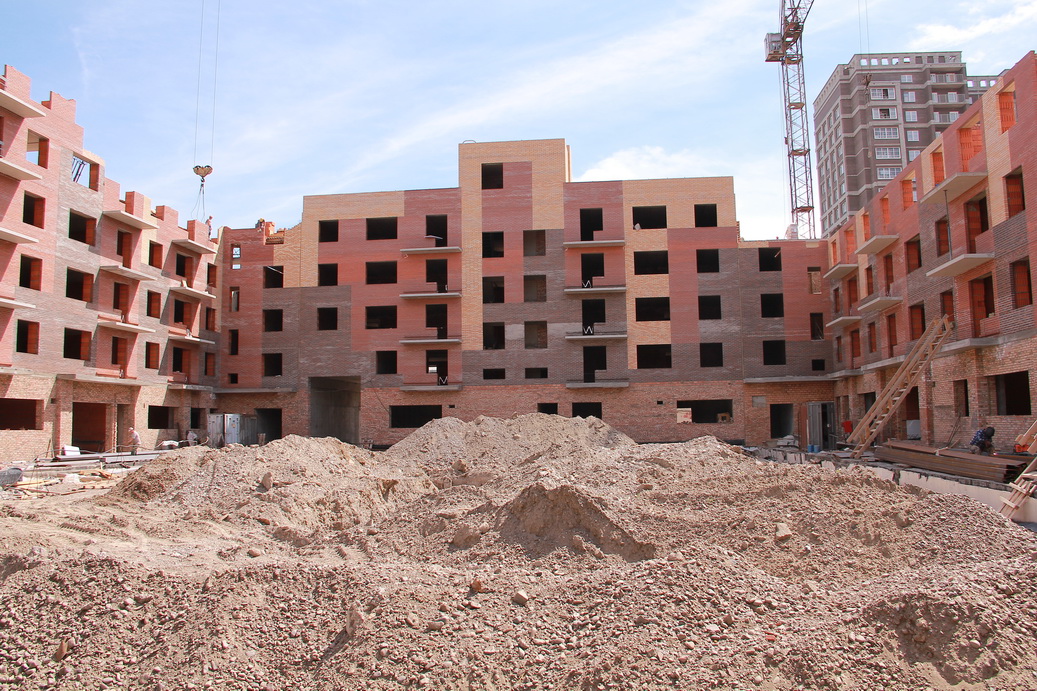

В 3-м корпусе завершена штукатурка стен и потолков, на 85% готова стяжка полов, завершен монтаж ПГП и гипсокартонных перегородок, в 4-м корпусе завершены штукатурка и заливка стяжки, в целом по дому черновые отделочные работы выполнены на 44%.

На 50% смонтирована система электроснабжения в 3-м и 4-м корпусах. Установлено 80% окон в нежилых помещениях и 60% окон в квартирах в 3-м и 4-м корпусах.

В 1-м корпусе на 20% выполнен монолит 14-го этажа, ведется кладка стен 10-го этажа, во 2-м корпусе на 60% выполнен монолит 13-го этажа, идет кладка стен 10-го этажа.

На 99% выполнена прокладка наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

Дом № 10 (Парусная, 10)

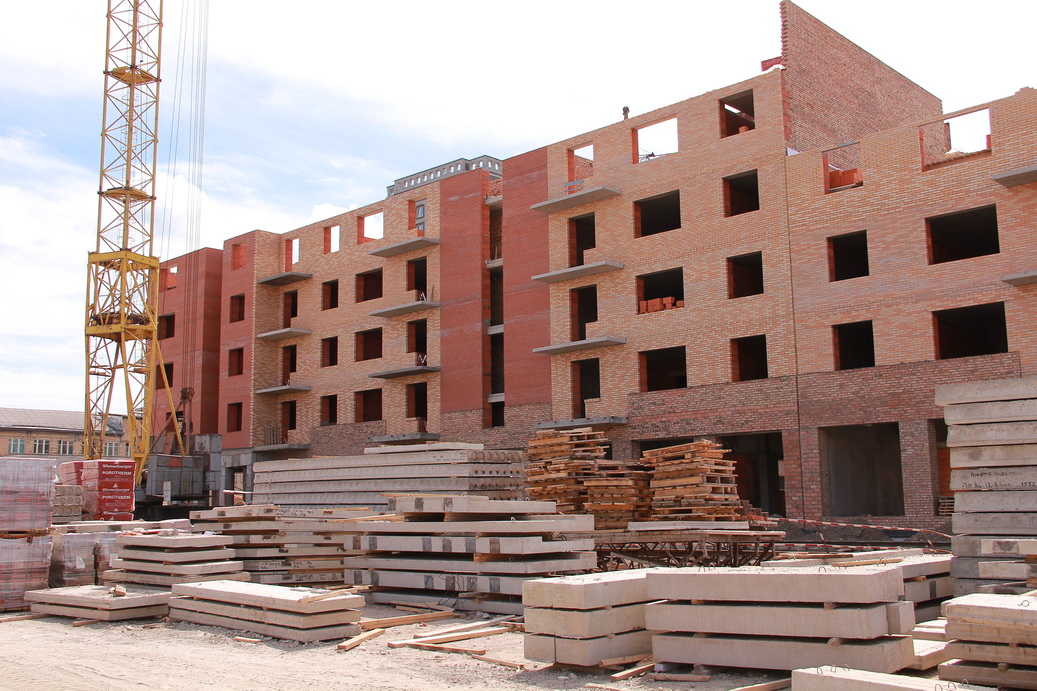

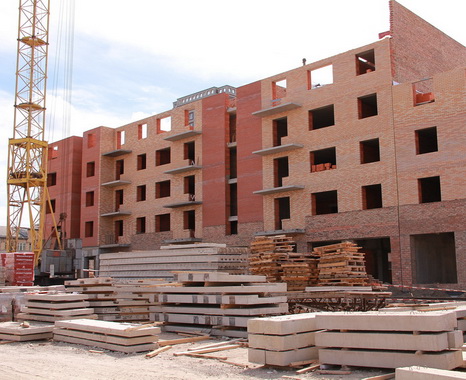

В 6-й секции завершена кирпичная кладка, идет устройство кровли, в 5-й секции ведется кладка стен 6-го этажа, в 4-й секции — идет кладка стен 4-го этажа, в 3-й секции — начата кладка стен 3-го этажа, во 2-й секции — идет кладка стен 3-го этажа, в 1-й секции — кладка 4-го этажа.

Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.

Дом № 11 (Парусная, 8)

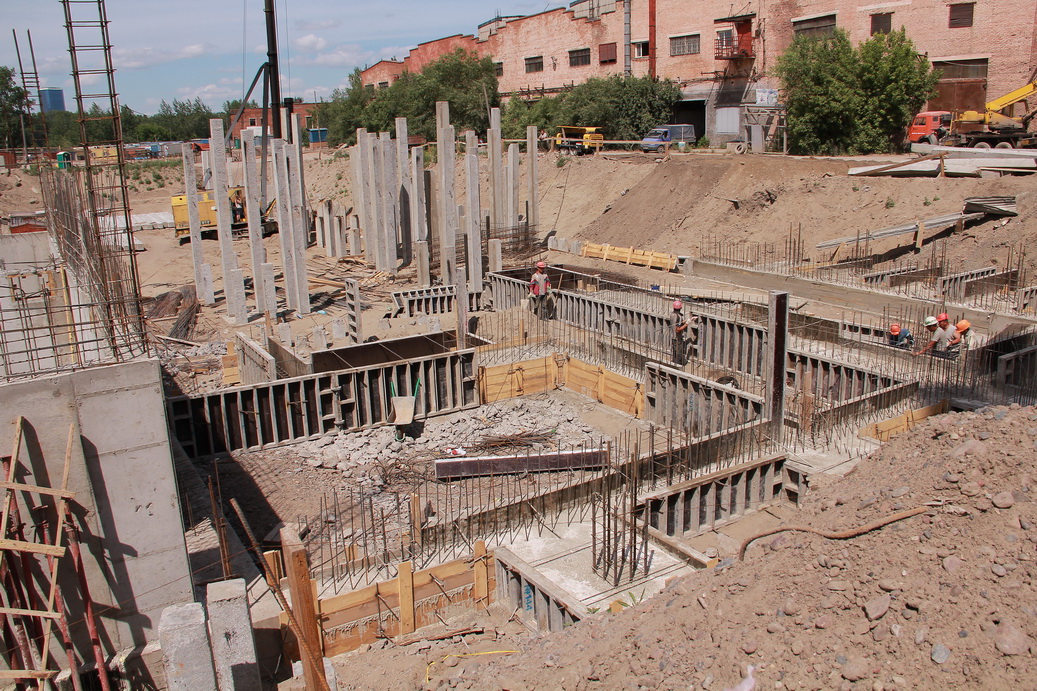

Забито 83% свай, идет заливка монолита подземного этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

Дом № 14 (Капитанская, 16)

Завершены статические испытания свай.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
О ходе строительных работ в Малых кварталах

По состоянию на 2 июля 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:

Дом № 8 (ул. Навигационная, 7)

Закончен монтаж внутридомовых инженерных сетей и чистовая отделка, на 97% выполнен монтаж электроарматуры, установлены сантехприборы во всех помещениях. Завершается благоустройство придомовой территории, на 75% выполнена облицовка фасадов.

Идут пусконаладочные работы.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.

Дом № 9 (ул. Капитанская, 14)

В 3-м корпусе завершена штукатурка стен и потолков, на 85% готова стяжка полов, завершен монтаж ПГП и гипсокартонных перегородок, в 4-м корпусе завершены штукатурка и заливка стяжки, в целом по дому черновые отделочные работы выполнены на 44%.

На 50% смонтирована система электроснабжения в 3-м и 4-м корпусах. Установлено 80% окон в нежилых помещениях и 60% окон в квартирах в 3-м и 4-м корпусах.

В 1-м корпусе на 20% выполнен монолит 14-го этажа, ведется кладка стен 10-го этажа, во 2-м корпусе на 60% выполнен монолит 13-го этажа, идет кладка стен 10-го этажа.

На 99% выполнена прокладка наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

Дом № 10 (Парусная, 10)

В 6-й секции завершена кирпичная кладка, идет устройство кровли, в 5-й секции ведется кладка стен 6-го этажа, в 4-й секции — идет кладка стен 4-го этажа, в 3-й секции — начата кладка стен 3-го этажа, во 2-й секции — идет кладка стен 3-го этажа, в 1-й секции — кладка 4-го этажа.

Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.

Дом № 11 (Парусная, 8)

Забито 83% свай, идет заливка монолита подземного этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

Дом № 14 (Капитанская, 16)

Завершены статические испытания свай.

Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
