По состоянию на 6 июня 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 8 (ул. Навигационная, 7)

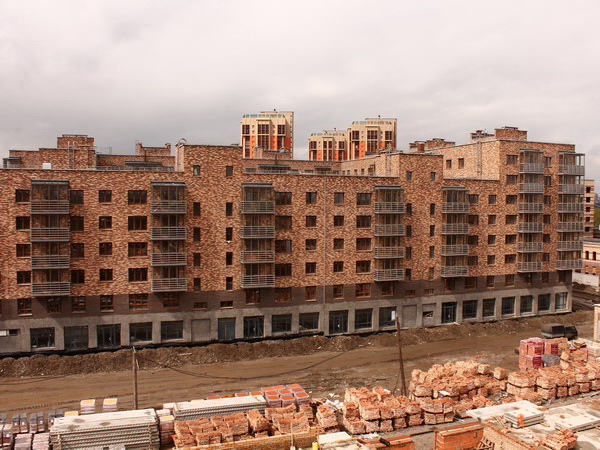

На 90% готовы внутридомовые инженерные сети, на 97% выполнена чистовая отделка, в квартирах установлены сантехприборы, смонтированы электрические сети.

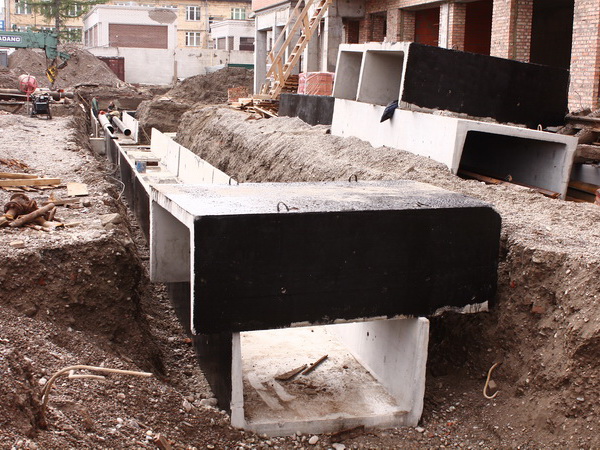

Идет благоустройство придомовой территории, готова ливневая канализация и вертикальная планировка, идет установка бордюров и подпорных стенок
Ведется облицовка фасадов керамогранитом и композитными панелями.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)
В 3-м и 4-м корпусе на 90% выполнена штукатурка стен и потолков, на 15% готова стяжка, на 50% выполнен монтаж ПГП-перегородок, по подвалу проложены магистрали тепло- и водоснабжения и канализации, идет монтаж стояков системы отопления, на 50% проложены магистрали всех внутридомовых инженерных систем, установлено 30% окон.

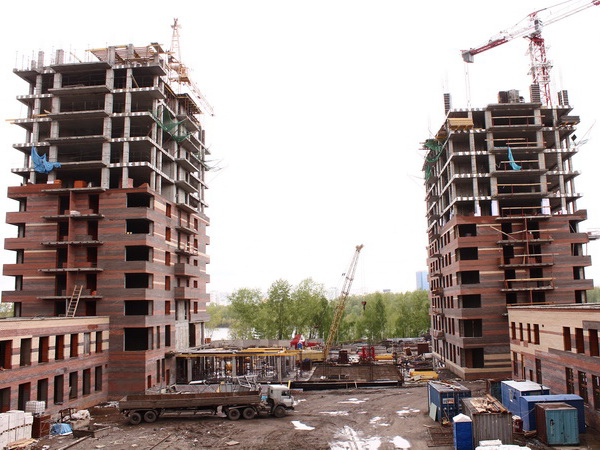

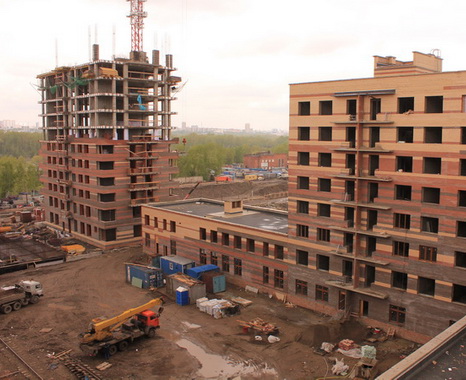

В 1-м корпусе начата заливка монолита 13-го этажа, ведется кирпичная кладка стен 8-го этажа, начаты штукатурные работы.
Во 2-м корпусе начата заливка монолита 12-го этажа, ведется кирпичная кладка стен 7-го этажа.
На 65% выполнена прокладка наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)

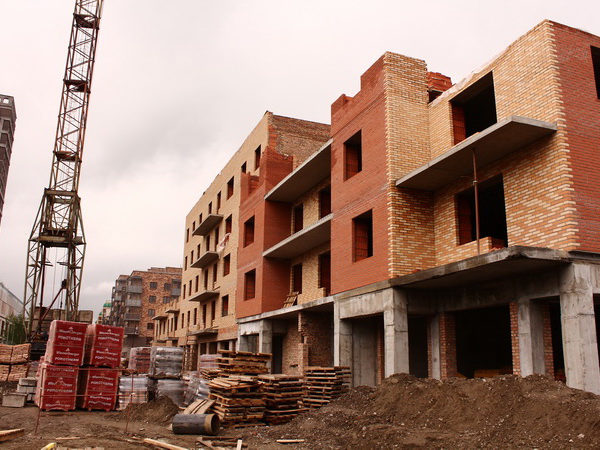

В 6-й секции завершается устройство кровли, идет кладка парапетов и машинных отделений, в 5-й секции ведется кладка стен 5-го этажа, в 4-й секции — кладка начата кладка стен 4-го этажа, в 3-й секции — начата кладка стен 2-го этажа, во 2-й секции — начата кладка стен 3-го этажа, в 1-й секции — кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г. В июне планируется начать черновые отделочные работы и прокладку внутридомовых инженерных сетей.
Дом № 11 (Парусная, 8)

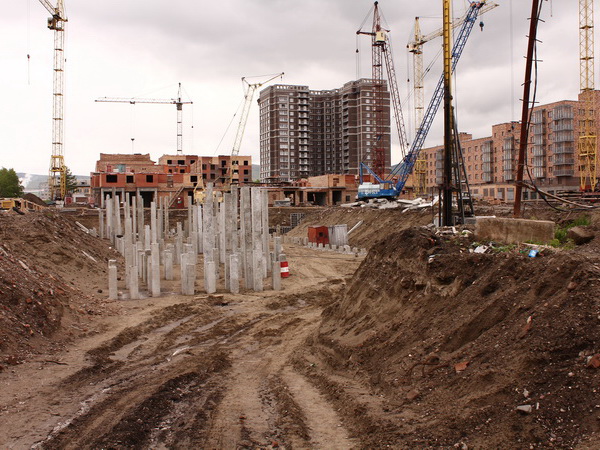

Забито 70% свай, начата заливка монолитного фундамента.
Дом № 14 (Капитанская, 16)
Идет погружение пробных свай, проведены статические испытания, ожидается экспертное заключение.
