О ходе строительных работ в Малых кварталах
По состоянию на 2 апреля 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 7 (ул. Капитанская, 12)
Введен в эксплуатацию. 15 апреля начинается передача помещений собственникам.
Дом № 8 (ул. Навигационная, 7)
На 90% готова система вентиляции, на 90% готова система водоснабжения и канализации, на 95% завершен монтаж гипсокартонных перегородок и на 95% — монтаж ПГП. На 90% выполнена прокладка внутридомовых электросетей.
В секциях 8-10 на 70% установлены сантехприборы.
На 90% завершена шпатлевка, на 90% — кафелеукладка, на 70% выполнено остекление балконов.

Установлено 90% входных дверей в квартирах, начата установка межкомнатных дверей и отделка стен обоями.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)
В 3-м и 4-м корпусе на 80% выполнен монтаж кровли, начат монтаж систем вентиляции и водоснабжения и канализации, тепло- и электроснабжения, идут подготовительные работы по обеспечению теплового контура. Началась подготовка к выполнению черновых отделочных работ.

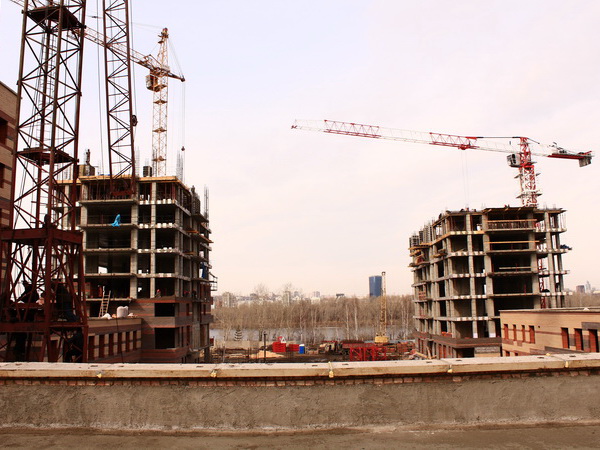

В 1-м корпусе на 90% выполнен монолит стен и на 50% — перекрытий 8-го этажа, начата кладка стен 4 этажа.
Во 2-м корпусе на 90% выполнен монолит стен 7-го этажа, идет подготовка к заливке перекрытий, заканчивается кладка стен 1-го этажа, начинается кладка стен 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
В 6-й секции на 90% выполнена кладка стен 1-го и 2-го этажа, в 5-й секции на 65% завершена кладка стен первого этажа, на 60% — кладка стен 2-го этажа, в 4-й секции идет подготовка к кладочным работам, во 2-й секции завершен монолит подземного и 1-го этажа, в 1-й секции завершена заливка монолита подземного этажа, на 95% выполнен монолит 1-го этажа, в 3-й секции завершен монолит подвального этажа, на 20% — монолит стен 1-го этажа. Окончание всех монолитных работ планируется в середине апреля.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)

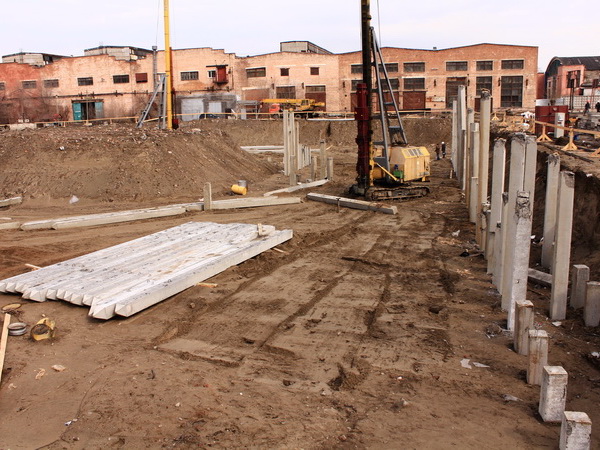

Начато устройство свайного фундамента, забито 10% свай.
Дом № 14 (Капитанская, 16)

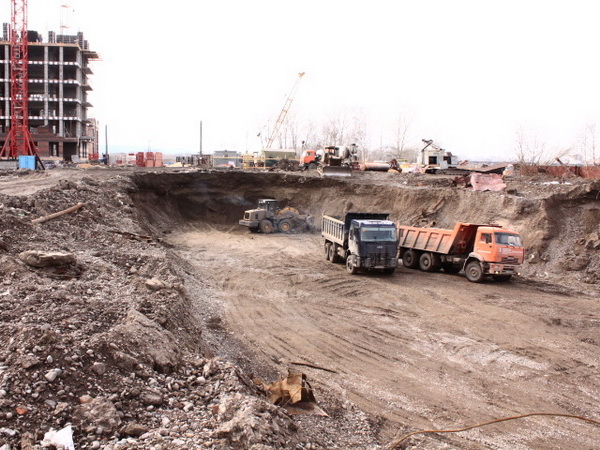

Идет выемка котлована. На конец апреля намечается погружение пробных свай.
По состоянию на 2 апреля 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 7 (ул. Капитанская, 12)
Введен в эксплуатацию. 15 апреля начинается передача помещений собственникам.
Дом № 8 (ул. Навигационная, 7)
На 90% готова система вентиляции, на 90% готова система водоснабжения и канализации, на 95% завершен монтаж гипсокартонных перегородок и на 95% — монтаж ПГП. На 90% выполнена прокладка внутридомовых электросетей.
В секциях 8-10 на 70% установлены сантехприборы.
На 90% завершена шпатлевка, на 90% — кафелеукладка, на 70% выполнено остекление балконов.
Установлено 90% входных дверей в квартирах, начата установка межкомнатных дверей и отделка стен обоями.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)
В 3-м и 4-м корпусе на 80% выполнен монтаж кровли, начат монтаж систем вентиляции и водоснабжения и канализации, тепло- и электроснабжения, идут подготовительные работы по обеспечению теплового контура. Началась подготовка к выполнению черновых отделочных работ.
В 1-м корпусе на 90% выполнен монолит стен и на 50% — перекрытий 8-го этажа, начата кладка стен 4 этажа.
Во 2-м корпусе на 90% выполнен монолит стен 7-го этажа, идет подготовка к заливке перекрытий, заканчивается кладка стен 1-го этажа, начинается кладка стен 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
В 6-й секции на 90% выполнена кладка стен 1-го и 2-го этажа, в 5-й секции на 65% завершена кладка стен первого этажа, на 60% — кладка стен 2-го этажа, в 4-й секции идет подготовка к кладочным работам, во 2-й секции завершен монолит подземного и 1-го этажа, в 1-й секции завершена заливка монолита подземного этажа, на 95% выполнен монолит 1-го этажа, в 3-й секции завершен монолит подвального этажа, на 20% — монолит стен 1-го этажа. Окончание всех монолитных работ планируется в середине апреля.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)
Начато устройство свайного фундамента, забито 10% свай.
Дом № 14 (Капитанская, 16)
Идет выемка котлована. На конец апреля намечается погружение пробных свай.
