По состоянию на 6 августа 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:

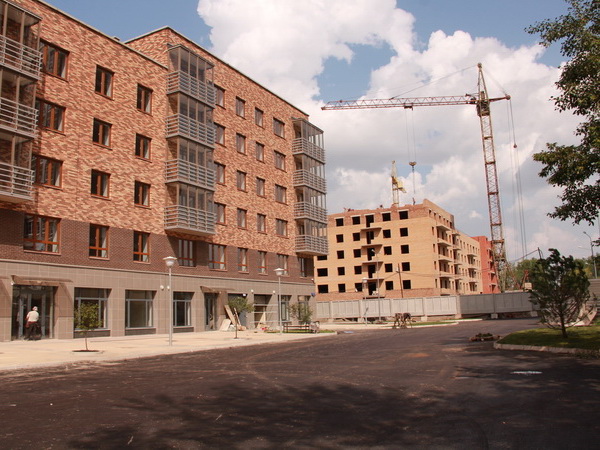

Дом № 8 (ул. Навигационная, 7)
Завершается благоустройство придомовой территории (укладка асфальта, озеленение), завершаются пусконаладочные работы, в доме работает комиссия ГАСН.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)
В 3-м и 4-м корпусах на 80% выполнены черновые отделочные работы, начата чистовая отделка: укладка кафеля и керамогранита, на 80% выполнен монтаж сетей электроснабжения, на 70% – монтаж магистралей теплоснабжения, водоснабжения, канализования, начато остекление балконов.

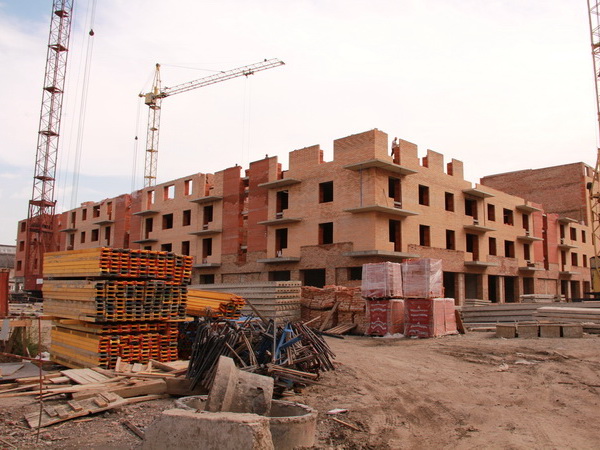

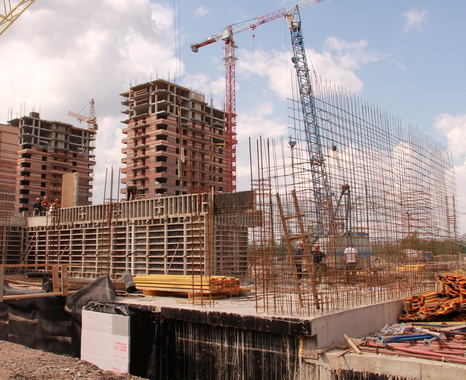

В 1-м и 2-м корпусах ведутся работы по устройству монолита 16-го этажа, идет кладка стен 12-го этажа в 1-м корпусе и 12-го и 13-го этажей во 2-м. В 1 и 2 корпусах на 25% выполнены черновые отделочные работы, на 5% выполнен монтаж электросетей, начата прокладка магистралей теплоснабжения, водоснабжения, канализования.
На 99% выполнена прокладка наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
В 1-й секции идет устройство перекрытия 6-го этажа и кладка парапетов кровли, начаты черновые отделочные работы, во 2-й секции идет кладка 4-го этажа, в 3-й секции заканчивается кладка 4-го этажа, в 4-й секции ведется кладка стен и устройство перекрытия 4-го этажа, в 5-й секции начато устройство перекрытия 6-го этажа, начаты черновые отделочные работы, в 6-й секции на 70% выполнено устройство кровли, идут черновые отделочные работы (на 80% выполнены штукатурные работы, начата заливка стяжки полов. Ведется монтаж трубопроводов теплоснабжения и вентиляционных магистралей.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.
Дом № 11 (Парусная, 8)

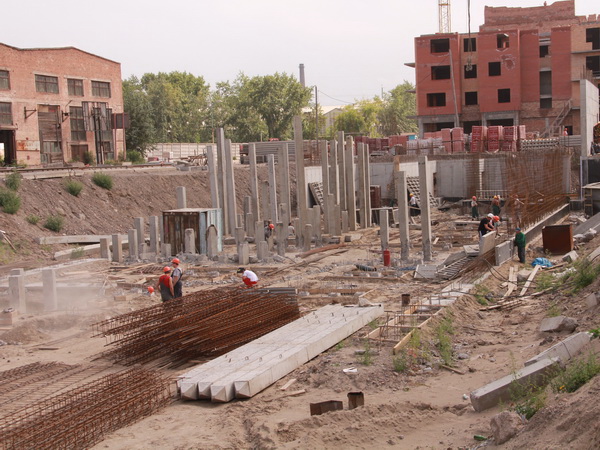

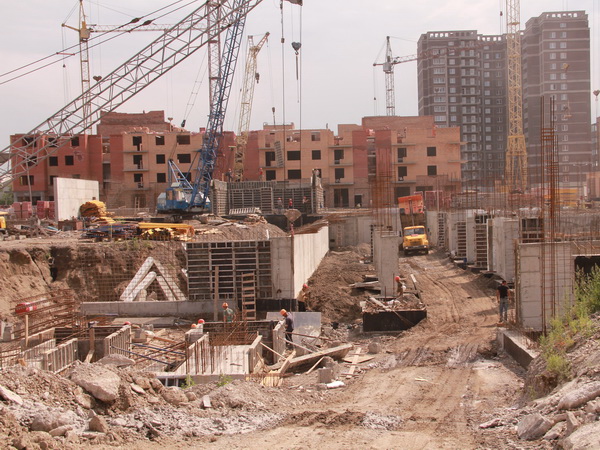

Забито 83% свай, на 76% залиты ростверки фундамента, монолит подвального этажа залит в 6-й секции на 100%, в 5-й секции на 40%, во 2-й секции на 40%, в 1-й секции на 80%. В 6-й секции на 20% выполнен монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.
Дом № 14 (Капитанская, 16)
Идет массовая забивка свай.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
