По состоянию на 2 декабря 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:

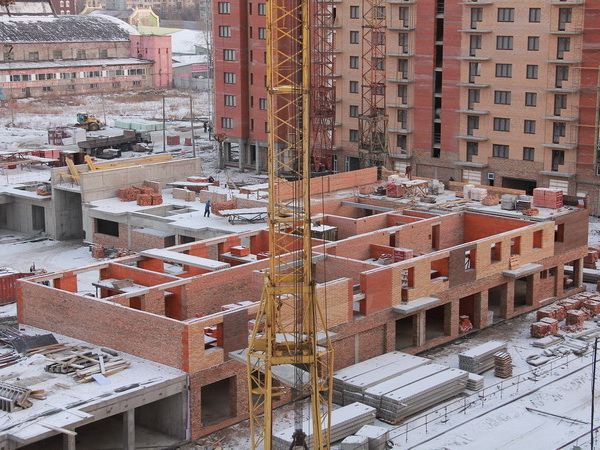

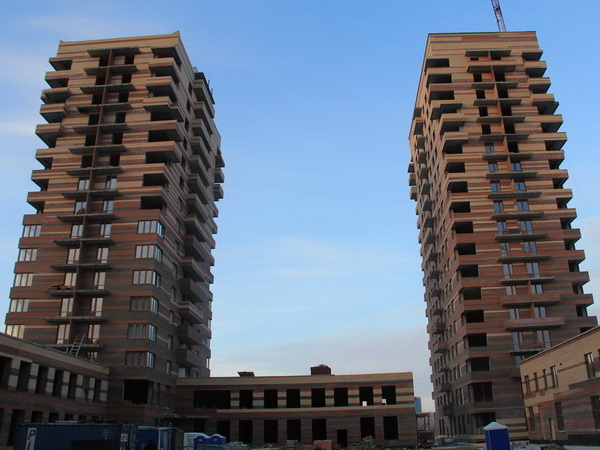

Дом № 9 (ул. Капитанская, 14)
В 1-й секции ведется кладка парапетов крыши, во 2-й секции — разуклонка и утепление кровли, кровля готова на 80%. В 1 и 2 секциях на 50% выполнено остекление окон, идет создание теплового контура.
Стояки отопления смонтированы в 1-й секции на 60%, во 2-й секции — на 15%. На 45% смонтированы сети электроснабжения на 75% — слаботочные сети. Воздуховоды системы вентиляции смонтированы на 80% в 1-й секции, на 50% — во 2-й.
В 3-й и 4-й секциях на 90% выполнена укладка кафеля, на 100% смонтированы стояки водоснабжения и канализации. На 100% выполнено остекление окон и балконов.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.

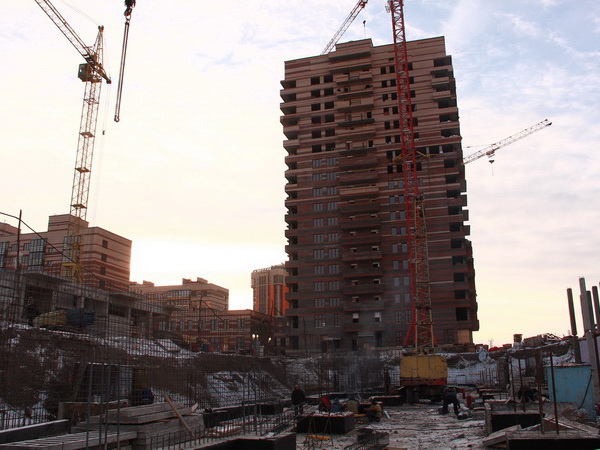

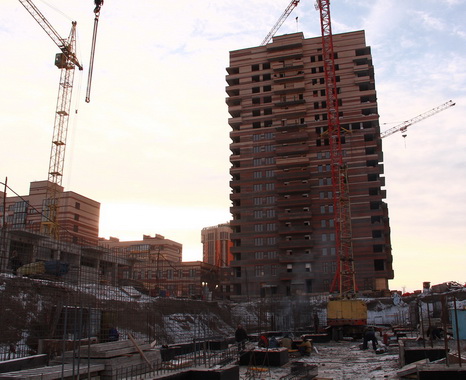

Дом № 10 (Парусная, 10)
В 1, 2, 6 –й секциях завершено устройство кровли, в 3, 5-й секциях кровля выполнена на 95%, в 4-й секции — на 75%. Тепловой контур закрыт на 95%
за исключением технологических проемов. Начаты работы по монтажу балконных ограждений, смонтирована несущая конструкция для информационного монитора, ведется монтаж подсистемы утепления фасадов.
На 30% выполнен монтаж сетей магистралей водоснабжения и канализации, на 90% смонтированы трубопроводы отопления и отопительные приборы в жилых помещениях.
Система вентиляции смонтирована на 45%, сети электроснабжения — на 15%, слаботочные сети — на 35%. Остекление окон выполнено на 95%.
На 25% выполнена прокладка наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2016 г.

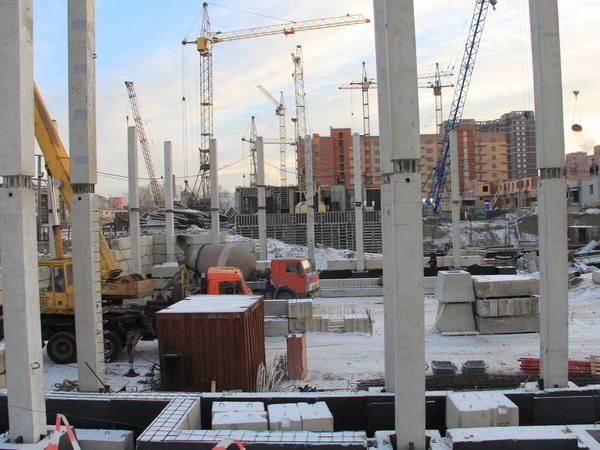

Дом № 11 (Парусная, 8)
В 1-й секции завершается монтаж перекрытий и кладка стен 2-го этажа, в 3-й секции — готов монолит подвального этажа, на 80% выполнен монолит подвального этажа, в 4-й секции готов монолит подвального этажа, стен и колонн 1-го этажа, идет монтаж перекрытий 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: 3 квартал 2016 г.

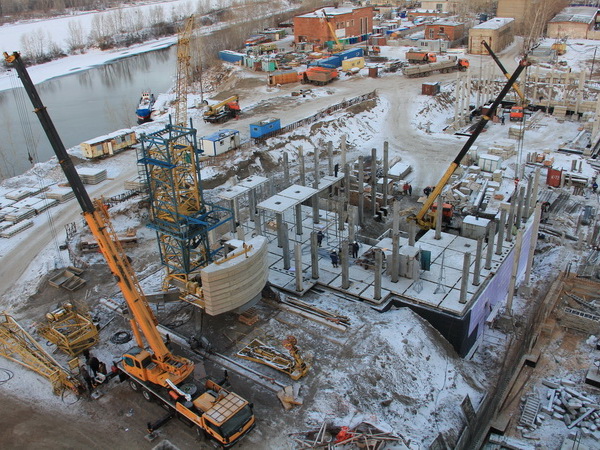

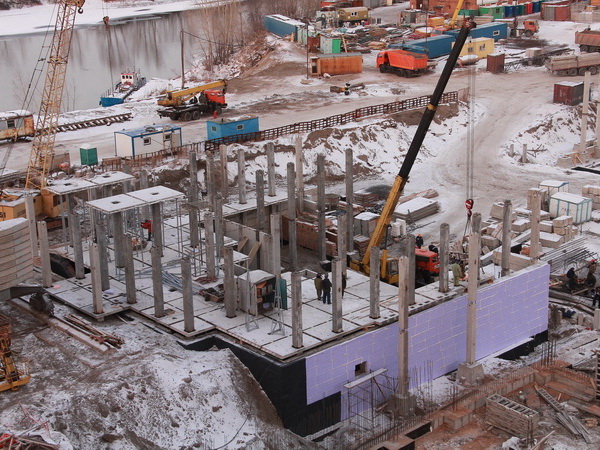

Дом № 14 (Капитанская, 16)
Выполнен монолит фундамента 1 и 2 секции, на 30% выполнен монолит фундамента подземной парковки. В 1-й секции на 20% смонтирован ж/б каркас стен и колонн подвального этажа, на 20% — колонн 1-го этажа, во 2-й секции на 80% смонтирован ж/б каркас стен и колонн подвального этажа, колонн 1-го этажа. Идут работы по армированию стен подземной парковки.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2016 г.
