По состоянию на 5 февраля 2013 г. на пяти строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 7 (ул. Капитанская, 12)
Установлено сантехническое оборудование, завершаются чистовые отделочные работы и монтаж инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 г.
Дом № 8 (ул. Навигационная, 7)

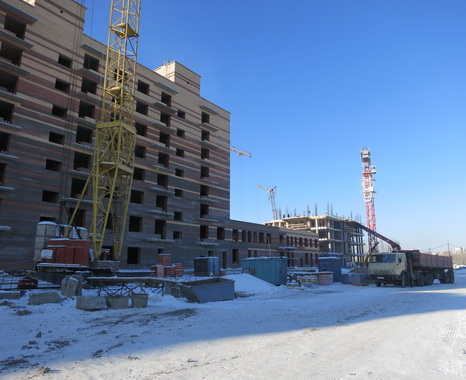

Во всех подъездах запущено теплоснабжение, на 80% готова система вентиляции, на 90% готова система водоснабжения и канализации, на 95% завершены работы по заливке стяжки и штукатурные работы, монтаж гипсокартонных перегородок завершен на 65%, монтаж ПГП — на 95%. Кафелеукладочные работы в санузлах завершены в 8-м и 9-м подъездах на 80%, в 7-м подъезде — на 10%.
На 30% завершена шпатлевка стен, на 50% — шпатлевка потолков
На подземной парковке на 50% смонтирована система пожаротушения
На 90% готова наружная канализация.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)

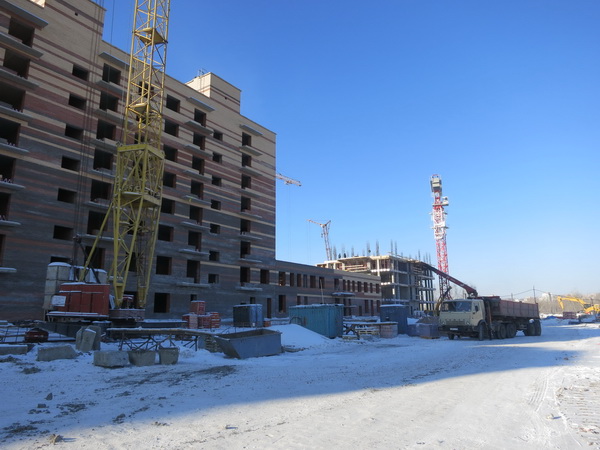

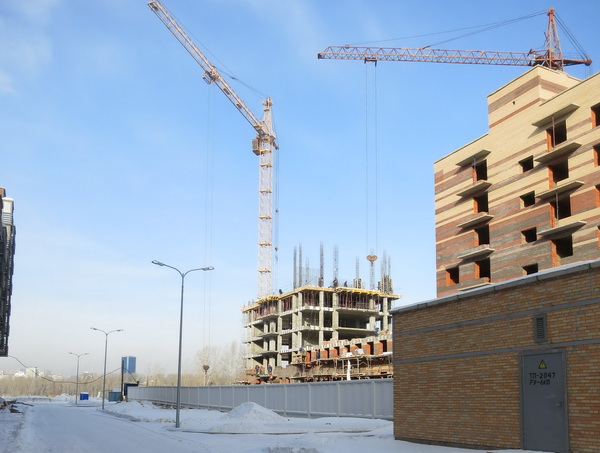

В 3-м и 4-м корпусе начат монтаж кровли. В 1-м корпусе выполнен монолит стен и перекрытий 5-го этажа, в во 2-м корпусе заканчивается заливка монолит перекрытий 4-го этажа. Начаты подготовительные работы по монтажу вентиляции и сантехники., начаты работы по прокладке наружных инженерных сетей.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)

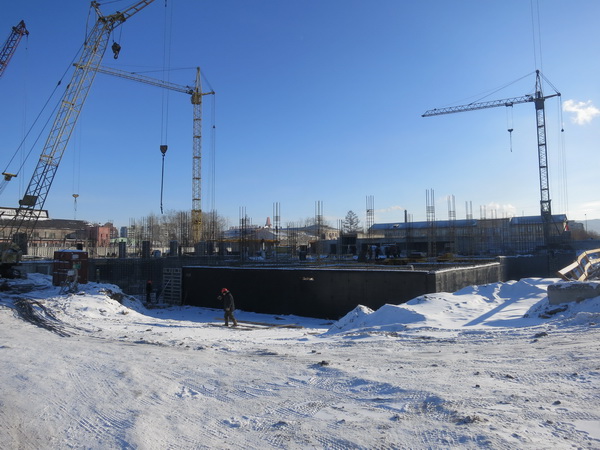

Заливка фундамента в 3-й секции выполнена на 90%.
Заливка стен подземного этажа 4-й секции завершена на 95%, 1-й секции — на 75%, 2-й секции — на 95%, 3-й секции — на 30%, заливка перекрытий завершена в 6-й секции на 95%, в 4-й секции — на 50%, в 1-й секции — на 20%.
Ведется заливка стен 1-го этажа, в 6-й секции возведено 90% монолита стен, в 5-й секции — 90%, заливка перекрытий первого этажа в 6-й секции выполнена на 75%.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)

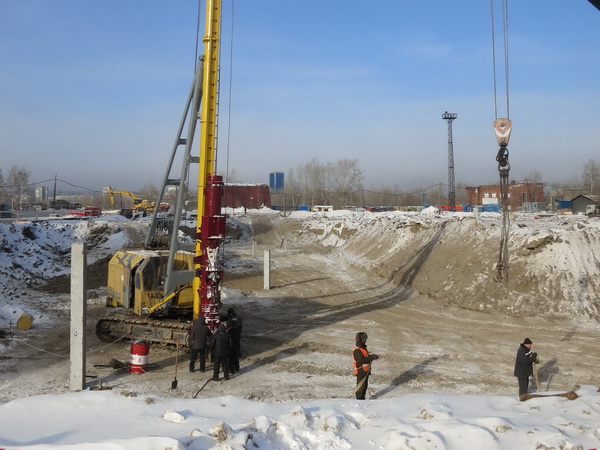

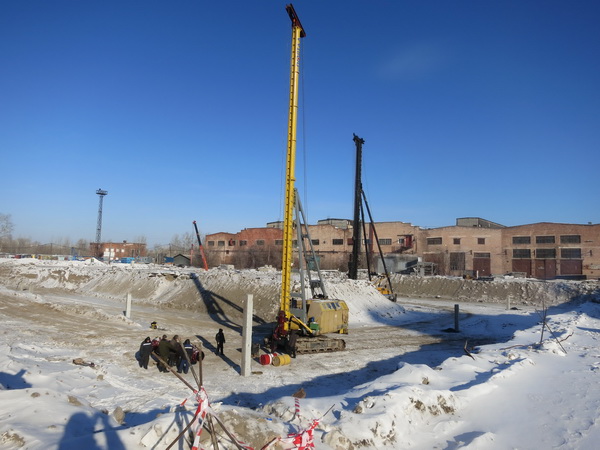

На 85% завершено сооружение котлована. Погружены в грунт испытательные сваи, идет испытание статическим сдавливанием.
