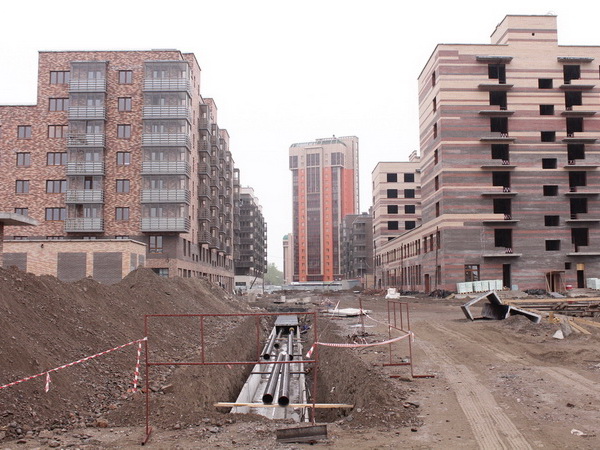

По состоянию на 6 мая 2014 г. на строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 8 (ул. Навигационная, 7)
На 90% готова система вентиляции, завершен монтаж трубопроводов водоснабжения и канализации, в пяти подъездах установлены сантехприборы.
Завершены все черновые отделочные работы, монтаж электроарматуры в секциях 7-10 выполнен на 90%, в 5-й секции — на 60%.
На 90% проложены слаботочные сети.
Выполнено остекление всех балконов, кроме 2-го этажа.
Чистовая отделка в 1-й секции выполнена на 65%, во 2-й секции — на 61%, в 3-й — на 63%, в 4-й — на 76%, в 5-й — на 85%, в 6-й — на 74%, в 7-й — 93%, в 8-й — на 94%, в 9-й — на 97% и в 10-й — на 80%.
Начаты фасадные работы на первом этаже, начата облицовка наружных воздуховодов на внутренних фасадах композитными панелями.
Начаты работы по устройству полов в подземной парковке. В мае начнется благоустройство придомовой территории, работы по очистке и гидрофобизации фасадов
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.

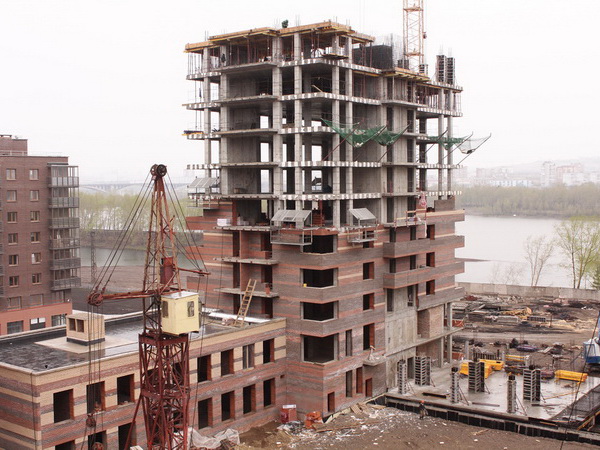

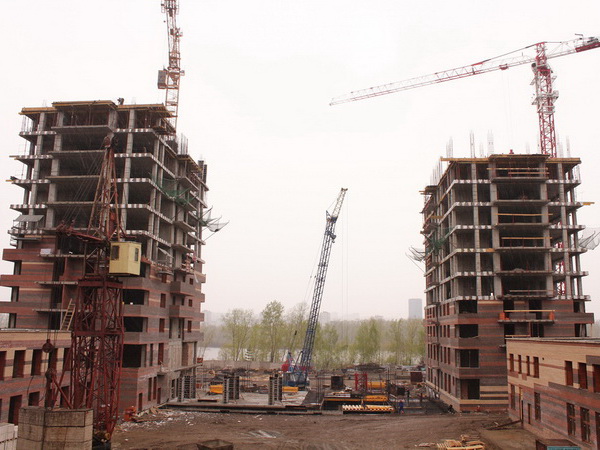

Дом № 9 (ул. Капитанская, 14)
В 3-м и 4-м корпусе завершен монтаж кровли, на 10% выполнена установка окон.
Начата прокладка слаботочных сетей, на 40% выполнены штукатурные работы. Идет монтаж систем вентиляции, водоснабжения и канализации, тепло- и электроснабжения.
В 1-м корпусе выполнен монолит 10-го этажа, на 95% выполнена кладка стен 5-го этажа, идет заливка перекрытий подвала стилобатного этажа.
Во 2-м корпусе на 8% выполнен монолит 10-го этажа, начинается кладка стен 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
Завершены все монолитные работы.

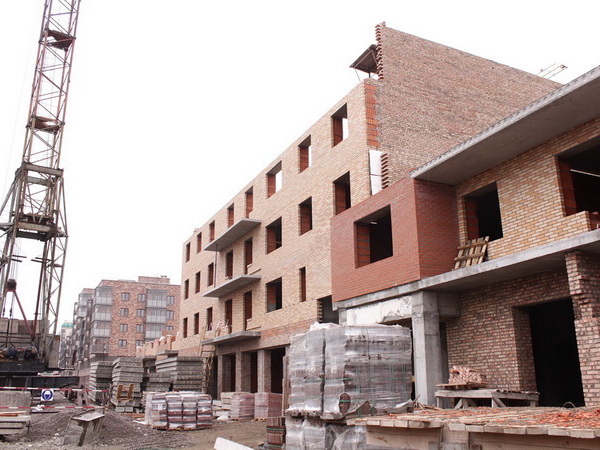

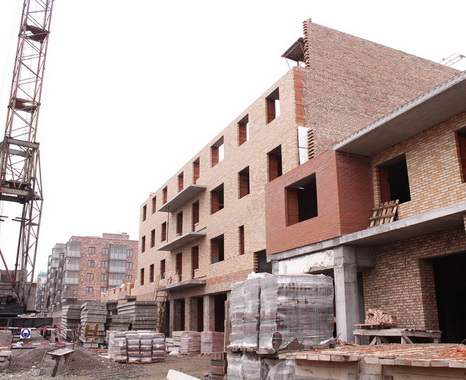

В 6-й секции на 25% выполнена кладка стен 5-го этажа, на 100% — стен 4-го этажа. В 5-й секции на 30% завершена кладка стен 3-го этажа, на 80% — кладка стен 2-го этажа. В 4-й секции на 40% завершена кладка стен 2-го этажа, на 50% — кладка стен 1-го этажа. Во 2-й секции на 50% выполнена кладка стен 1-го этажа. В 1-й секции завершена кладка стен 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)

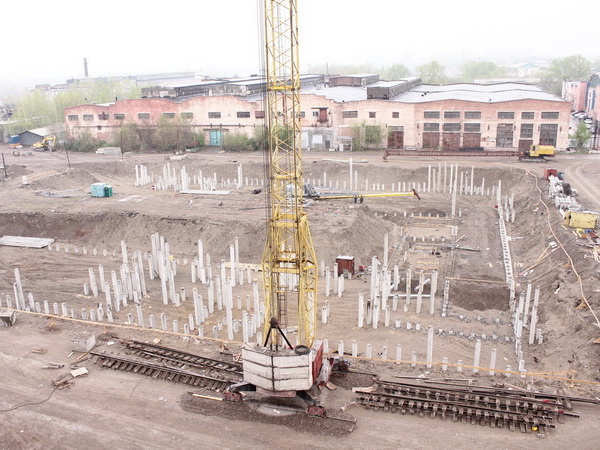

Ведется устройство свайного фундамента, забито 50% свай.
Дом № 14 (Капитанская, 16)
На 90% завершено устройство котлована.
