По состоянию на 6 ноября 2013 г. на пяти строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 6 (ул. Навигационная, 5)
Завершены чистовые отделочные работы, подключены отопление и водоснабжение, ведутся пусконаладочные работы и подготовка к сдаче дома ГАСН
Завершены работы по благоустройству и озеленению дворовой и придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2014 года
Дом № 7 (ул. Капитанская, 12)
Продолжаются чистовые отделочные работы и монтаж инженерных сетей.
Завершена отделка фасадов первого этажа керамогранитом.
Завершены работы по благоустройству и озеленению дворовой и придомовой территории.
Подключена система отопления.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 года
Дом № 8 (ул. Навигационная, 7)
На 90% завершен монтаж кровли.
Во всех подъездах ведутся черновые отделочные работы, монтаж инженерных сетей, систем отопления и вентиляции.
Завершено остекление дома – за исключением технологических проемов, используемых для подачи материалов.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 года

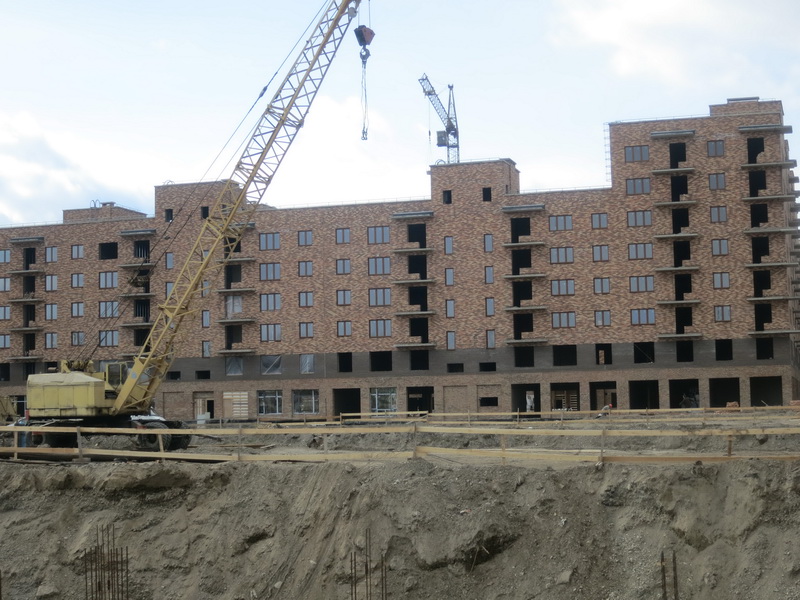

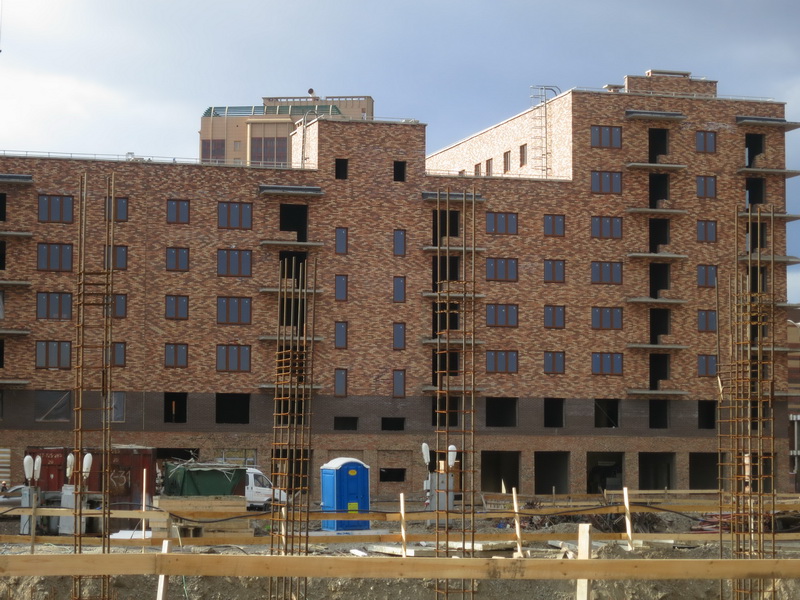

Дом № 9 (ул. Капитанская, 14)
В корпусах № 3 и 4 завершаются работы по возведению стен и перекрытий 6-го этажа, готовность — 70%.
В корпусе 1 идет устройство монолитных перекрытий 2-го этажа.
В корпусе 2 возведены стены 1-го этажа, идут подготовительные работы по устройству перекрытий 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 года

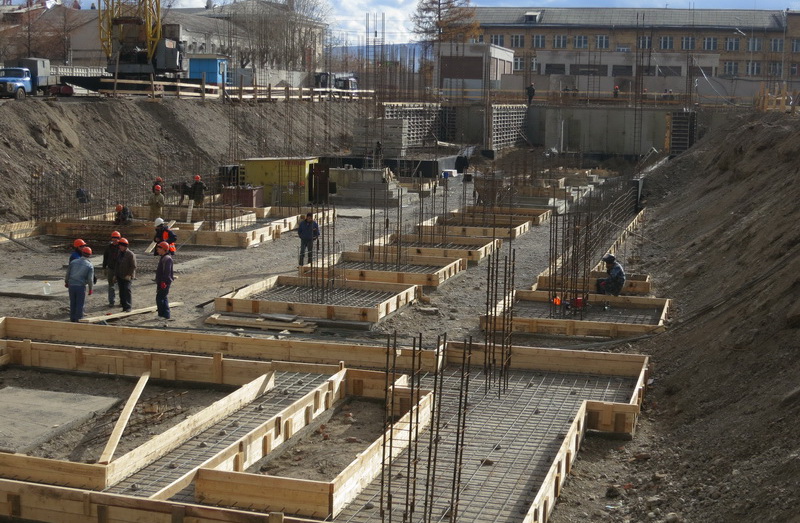

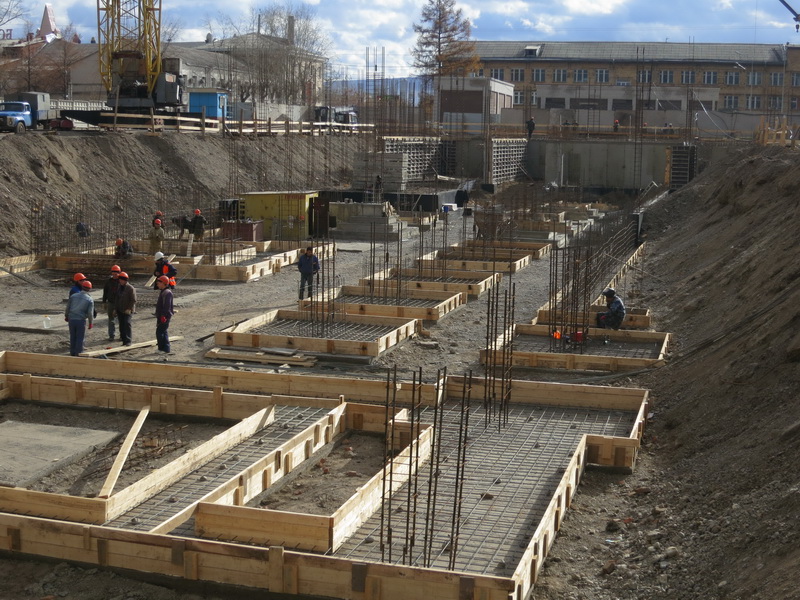

Дом № 10 (Парусная, 10)
Продолжается заливка основания фундамента дома, готовность 80%.
В корпусах 5 и 6 на 80% выполнены работы по заливке монолита стен подземного этажа и парковки.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
![](/upload/iblock/a95/a95d4aa4f702e34b62d5aaf98f5e5d30.jpg)
![](/upload/iblock/e5a/e5aaf1bd492c153e2f93f420686ff87b.jpg)
![](/upload/iblock/b35/b35fef9ecc5a12ab250ee05702c46a16.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 6 ноября 2013 г. на пяти строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 6 (ул. Навигационная, 5)
Завершены чистовые отделочные работы, подключены отопление и водоснабжение, ведутся пусконаладочные работы и подготовка к сдаче дома ГАСН
Завершены работы по благоустройству и озеленению дворовой и придомовой территории.
Плановый срок сдачи дома в эксплуатацию: 1-й квартал 2014 года
Дом № 7 (ул. Капитанская, 12)
Продолжаются чистовые отделочные работы и монтаж инженерных сетей.
Завершена отделка фасадов первого этажа керамогранитом.
Завершены работы по благоустройству и озеленению дворовой и придомовой территории.
Подключена система отопления.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 года
Дом № 8 (ул. Навигационная, 7)
На 90% завершен монтаж кровли.
Во всех подъездах ведутся черновые отделочные работы, монтаж инженерных сетей, систем отопления и вентиляции.
Завершено остекление дома – за исключением технологических проемов, используемых для подачи материалов.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 года
Дом № 9 (ул. Капитанская, 14)
В корпусах № 3 и 4 завершаются работы по возведению стен и перекрытий 6-го этажа, готовность — 70%.
В корпусе 1 идет устройство монолитных перекрытий 2-го этажа.
В корпусе 2 возведены стены 1-го этажа, идут подготовительные работы по устройству перекрытий 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 года
Дом № 10 (Парусная, 10)
Продолжается заливка основания фундамента дома, готовность 80%.
В корпусах 5 и 6 на 80% выполнены работы по заливке монолита стен подземного этажа и парковки.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
