По состоянию на 10 января 2013 г. на пяти строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 7 (ул. Капитанская, 12)
Завершаются чистовые отделочные работы и монтаж инженерных сетей, на 70% установлено сантехническое оборудование.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 г.
Дом № 8 (ул. Навигационная, 7)
Во всех подъездах запущено теплоснабжение, на 80% готова система вентиляции, завершена прокладка слаботочных сетей в жилых помещениях, на 55% готова система водоснабжения и канализации, на 95% завершены работы по заливке стяжки и штукатурные работы, монтаж гипсокартонных перегородок завершен на 60%, монтаж ПГП — на 90%. В 9, 8-м подъездах начаты кафелеукладочные работы в санузлах (15%).
На подземной парковке на 50% смонтирована система пожаротушения
Готовы наружные сети тепло- и водоснабжения, на 70% готова наружная канализация.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)

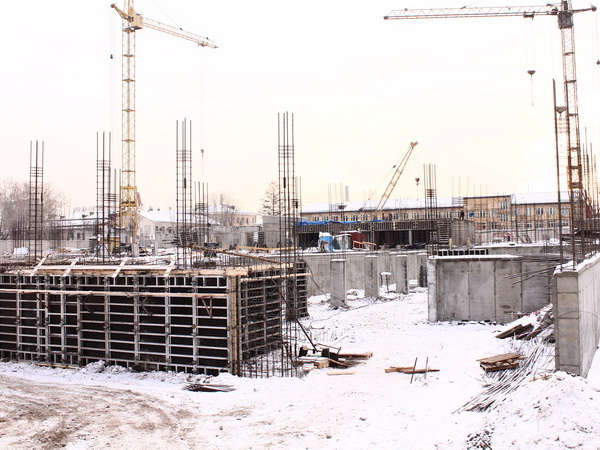

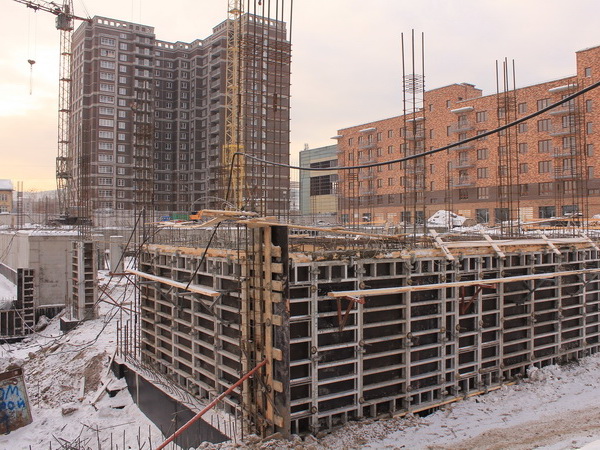

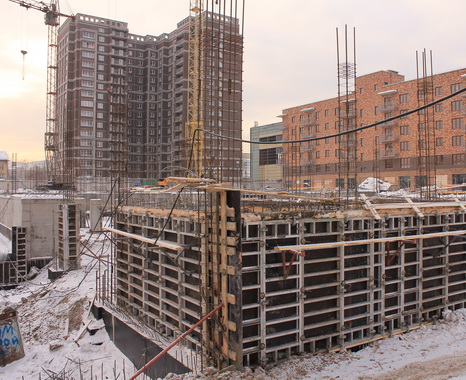

В 3-м и 4-м корпусе завершено возведение стен и перекрытий. В 1-м корпусе выполнен монолит стен и перекрытий 4-го этажа, в во 2-м корпусе — монолит 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
В1-2 и 4-6 секциях завершена заливка фундамента, в 3-й секции — выполнена на 70%.
Заливка стен подземного этажа завершена в 5-й секции, в 6-й завершена на 90%, в 4-й на 80%, в 1-й на 65% и во 2-й на 60%, заливка перекрытий завершена в 5-й секции и на 90% завершена в 6-й секции.
Ведется заливка стен 1-го этажа, в 6-й секции возведено 95% монолита стен, в 5-й секции — 40%.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)

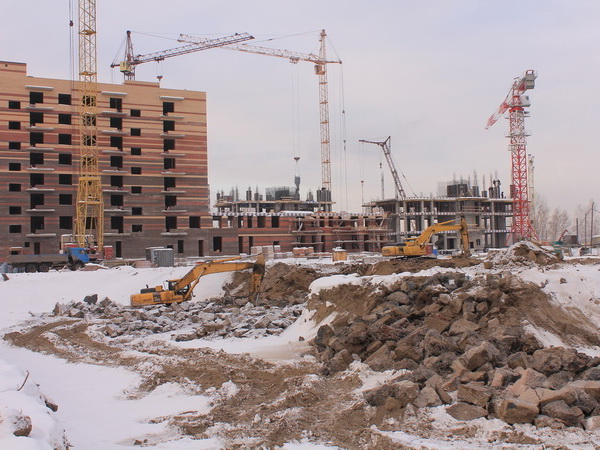

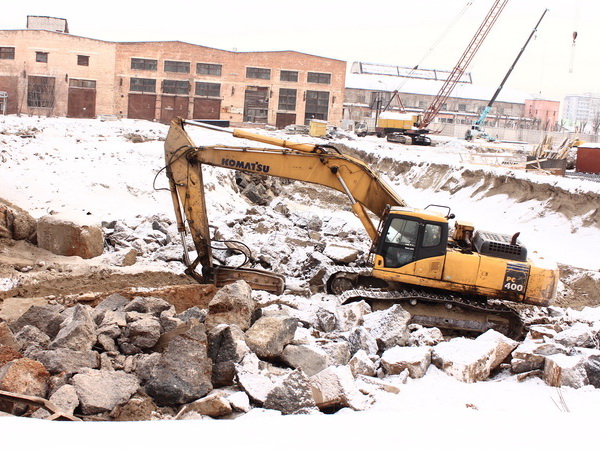

На 70% завершено устройство котлована.
10 января 2014
О ходе строительных работ в Малых кварталах
на 10 января 2014 г.
Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
О ходе строительных работ в Малых кварталах
По состоянию на 10 января 2013 г. на пяти строительных площадках Малых кварталов ведутся следующие виды работ:
Дом № 7 (ул. Капитанская, 12)
Завершаются чистовые отделочные работы и монтаж инженерных сетей, на 70% установлено сантехническое оборудование.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 г.
Дом № 8 (ул. Навигационная, 7)
Во всех подъездах запущено теплоснабжение, на 80% готова система вентиляции, завершена прокладка слаботочных сетей в жилых помещениях, на 55% готова система водоснабжения и канализации, на 95% завершены работы по заливке стяжки и штукатурные работы, монтаж гипсокартонных перегородок завершен на 60%, монтаж ПГП — на 90%. В 9, 8-м подъездах начаты кафелеукладочные работы в санузлах (15%).
На подземной парковке на 50% смонтирована система пожаротушения
Готовы наружные сети тепло- и водоснабжения, на 70% готова наружная канализация.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)
В 3-м и 4-м корпусе завершено возведение стен и перекрытий. В 1-м корпусе выполнен монолит стен и перекрытий 4-го этажа, в во 2-м корпусе — монолит 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
В1-2 и 4-6 секциях завершена заливка фундамента, в 3-й секции — выполнена на 70%.
Заливка стен подземного этажа завершена в 5-й секции, в 6-й завершена на 90%, в 4-й на 80%, в 1-й на 65% и во 2-й на 60%, заливка перекрытий завершена в 5-й секции и на 90% завершена в 6-й секции.
Ведется заливка стен 1-го этажа, в 6-й секции возведено 95% монолита стен, в 5-й секции — 40%.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)
На 70% завершено устройство котлована.
Дом № 7 (ул. Капитанская, 12)
Завершаются чистовые отделочные работы и монтаж инженерных сетей, на 70% установлено сантехническое оборудование.
Плановый срок сдачи дома в эксплуатацию: 2-й квартал 2014 г.
Дом № 8 (ул. Навигационная, 7)
Во всех подъездах запущено теплоснабжение, на 80% готова система вентиляции, завершена прокладка слаботочных сетей в жилых помещениях, на 55% готова система водоснабжения и канализации, на 95% завершены работы по заливке стяжки и штукатурные работы, монтаж гипсокартонных перегородок завершен на 60%, монтаж ПГП — на 90%. В 9, 8-м подъездах начаты кафелеукладочные работы в санузлах (15%).
На подземной парковке на 50% смонтирована система пожаротушения
Готовы наружные сети тепло- и водоснабжения, на 70% готова наружная канализация.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2014 г.
Дом № 9 (ул. Капитанская, 14)
В 3-м и 4-м корпусе завершено возведение стен и перекрытий. В 1-м корпусе выполнен монолит стен и перекрытий 4-го этажа, в во 2-м корпусе — монолит 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 10 (Парусная, 10)
В1-2 и 4-6 секциях завершена заливка фундамента, в 3-й секции — выполнена на 70%.
Заливка стен подземного этажа завершена в 5-й секции, в 6-й завершена на 90%, в 4-й на 80%, в 1-й на 65% и во 2-й на 60%, заливка перекрытий завершена в 5-й секции и на 90% завершена в 6-й секции.
Ведется заливка стен 1-го этажа, в 6-й секции возведено 95% монолита стен, в 5-й секции — 40%.
Плановый срок сдачи дома в эксплуатацию: 4-й квартал 2015 г.
Дом № 11 (Парусная, 8)
На 70% завершено устройство котлована.
