Строительный отчет, март 2020 г.
По состоянию на 6 апреля 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17

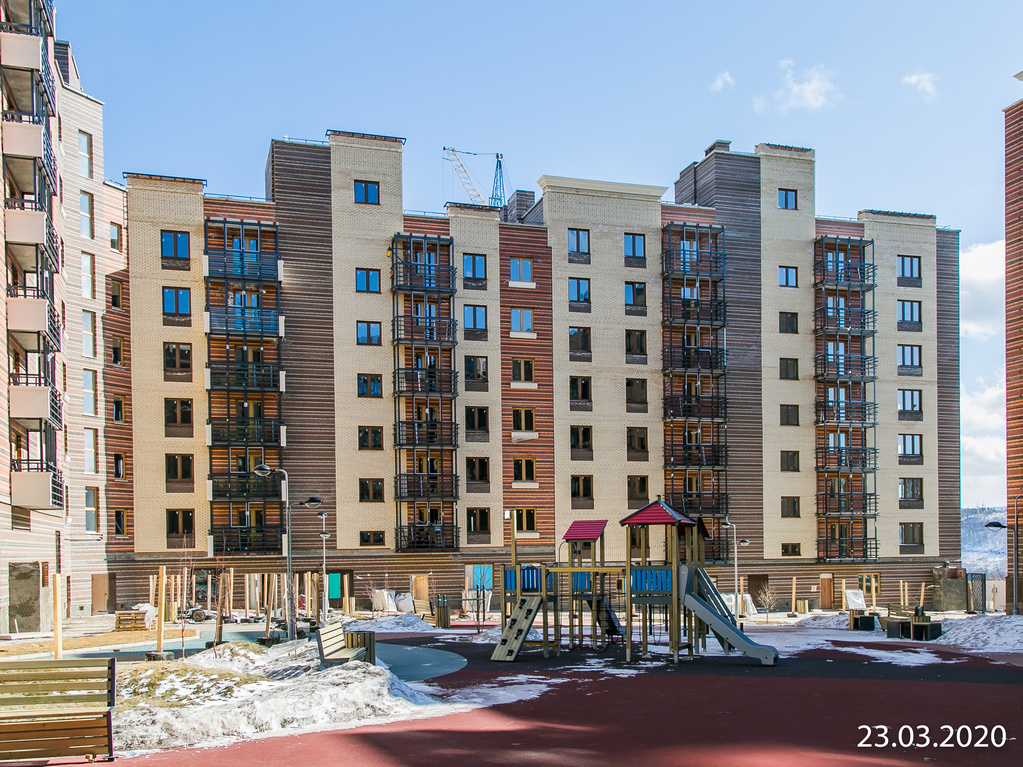

Во 2-й блок-секции завершено устройство кровли.
Оштукатурено 90% стен, ошпатлевано 35% стен, залито 80% стяжки пола. Установлено 90% перегородок из ПГП, 50% перегородок ГКЛ. Уложено 30% керамической плитки.
Установлено 50% входных дверей.
Уложено 80% слаботочных сетей в в жилой части дома, 70% электрических сетей в квартирах, 40% — в коммерческих помещениях.
Завершен монтаж стояков канализации и водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 75% монолитного фундамента; 30% - монолита стен и колонн подвального этажа;
Во 2-й блок-секции выполнено 75% монолита стен и колонн подвального этажа;
В 3-й блок-секции завершен монолит стен и колонн подвального этажа;
В 4-й блок-секции выполнено 30% монолитного перекрытия подвального этажа;
В 5-й блок-секции выполнено 80% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20

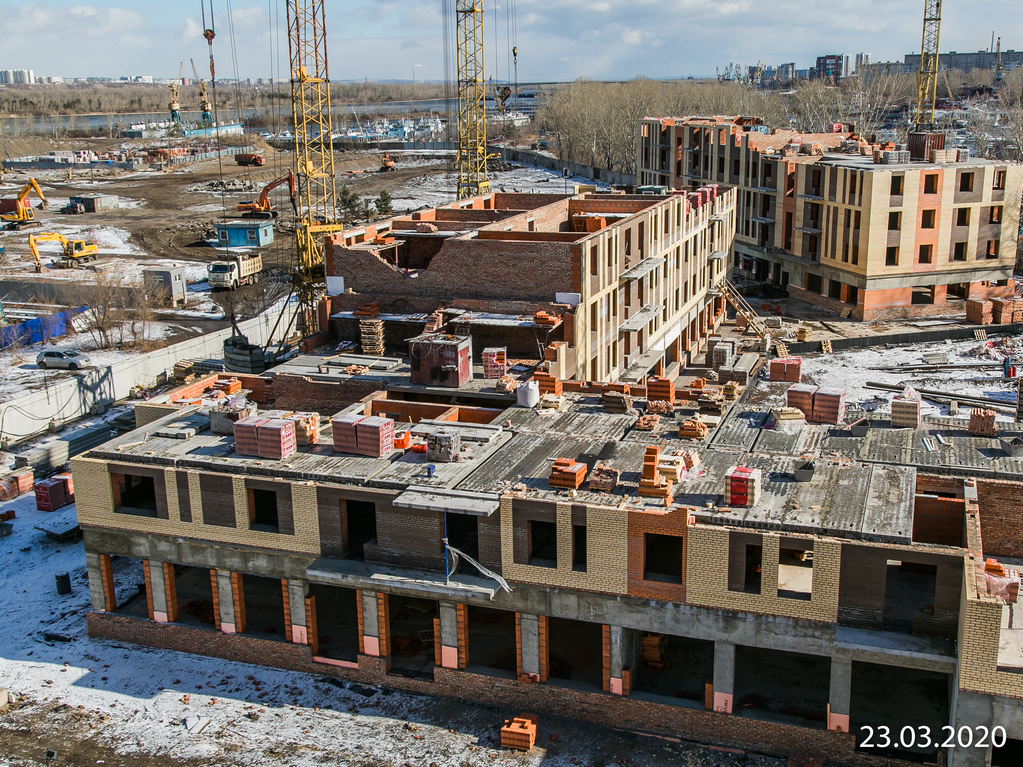

В 1-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, 95% кладки 2-го этажа, 25% кладки 3-го этажа;
во 2-й блок-секции выполнено 20% кладки 1-го этажа, 95% кладки 2-го этажа, 75% кладки 3-го этажа;
в 3-й блок-секции выполнено 75% кладки 1-го этажа, начата кладка 5-го этажа;
в 4-й блок-секции выполнено 75% кладки 1-го этажа, 45% кладки 4-го этажа;
в 5-й блок-секции выполнено 55% кладки 1-го этажа, 30% кладки 5-го этажа;
В 6-й блок-секции выполнено 70% кладки 1-го этажа, 95% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26

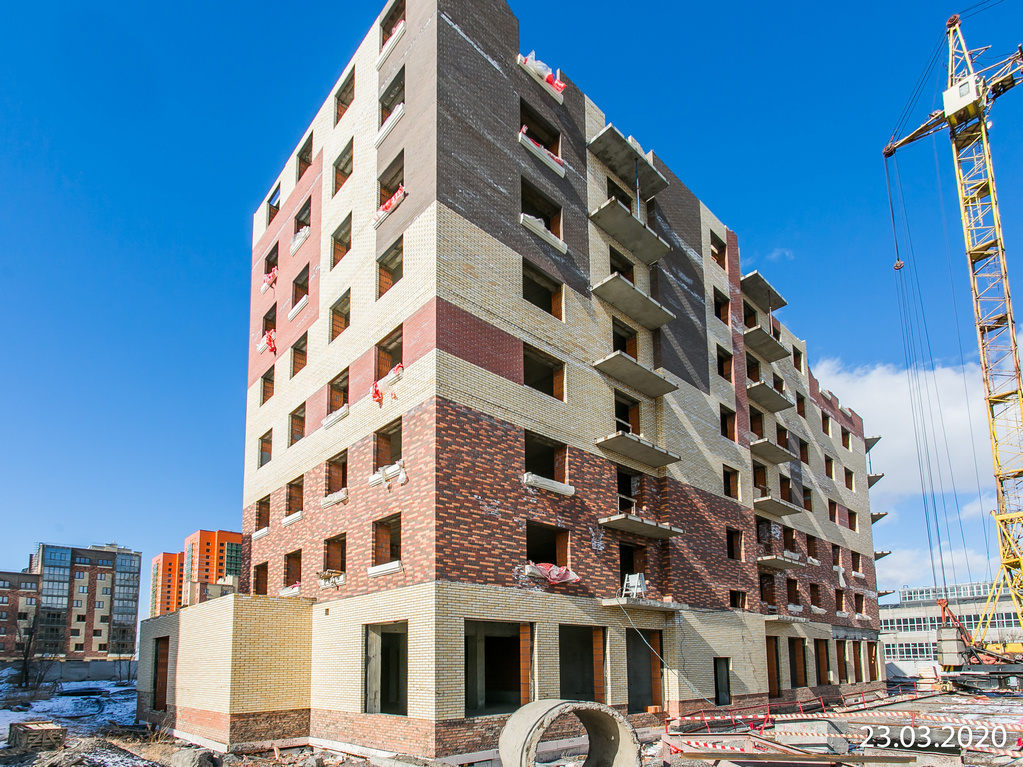

В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, начата кладка 10-го этажа;
во 2-й блок-секции выполнено 95% кладки 1-го этажа, 65% кладки 7-го этажа;
в 3-й блок-секции выполнено 85% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3

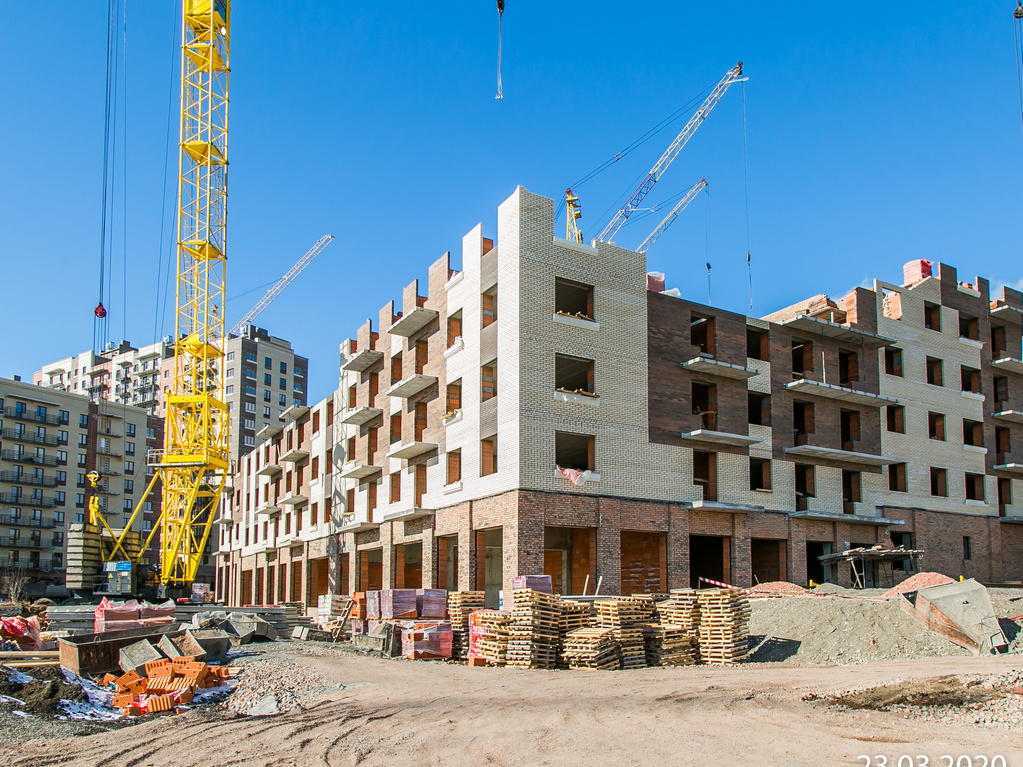

Оштукатурено 95% стен, ошпатлевано 30% стен в жилых помещениях, 20% стен в местах общего пользования, залито 60% стяжки пола в жилых помещениях, 20% в МОП.
Завершен монтаж перегородок ПГП, установлено 40% перегородок ГКЛ, уложено 20% керамической плитки в жилых помещениях.
Установлено 30% входных дверей.
Уложено 70% слаботочных сетей, 40% электросетей.
Смонтировано 30% стояков канализации, 90% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершено устройство кровли
Оштукатурено 80% стен, ошпатлевано 40% стен в жилых помещениях, 30% стен в местах общего пользования, залито 80% стяжки пола в жилых помещениях, 60% в МОП.
Завершен монтаж перегородок ПГП, установлено 60% перегородок ГКЛ, уложено 30% керамической плитки в жилых помещениях, 10% в МОП.
Установлено 30% входных дверей.
Уложено 50% электросетей, завершается монтаж слаботочных сетей.
Смонтировано 60% стояков канализации, 90% стояков водоснабжения.
Смонтировано 40% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1

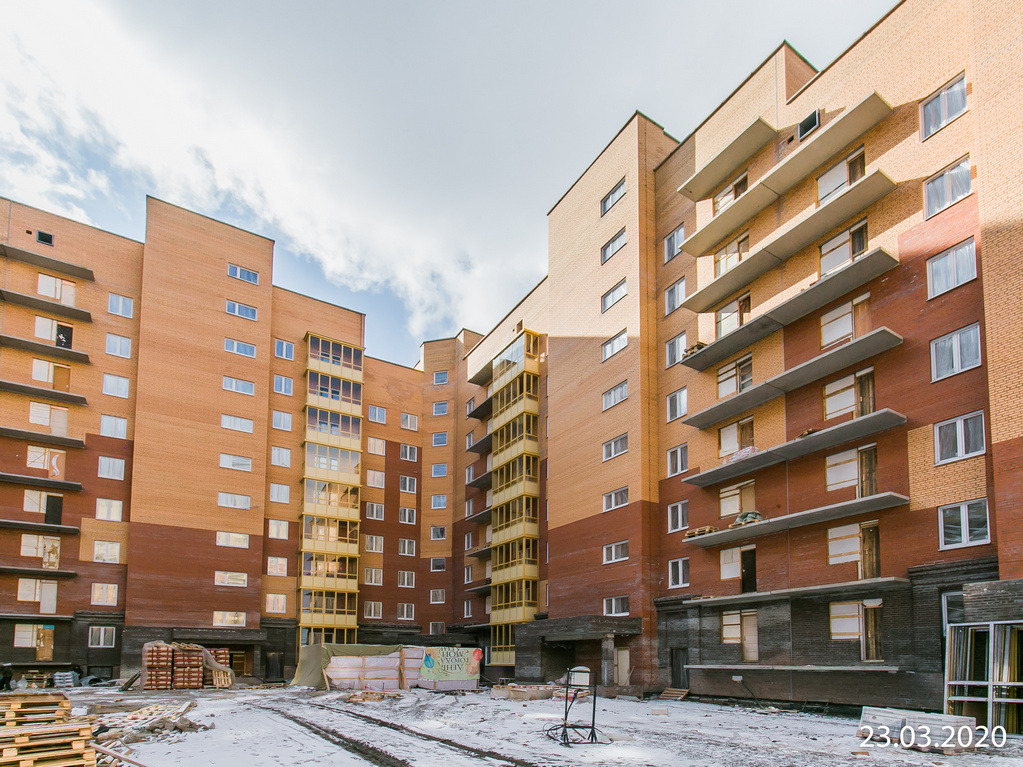

Завершено устройство кровли в блок-секциях 1, 2, 3, 4 и 5, в 6-й блок-секции выполнена разуклонка кровли.
Завершено оштукатуривание стен, ошпатлевано 30% стен. Завершено устройство стяжки пола. Установлено 35% перегородок ГКЛ, уложено 40% керамической плитки в жилых помещениях.
Уложено 90% слаботочных сетей, 50% электрических сетей.
Завершено устройство стояков водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершена разуклонка и уложено 50% гидроизоляционного ковра кровли.
Оштукатурено 90% стен, залито 60% стяжки пола в жилых помещениях, 50% в МОП.
Завершен монтаж перегородок ПГП, выполнено 40% 1-го этапа работ по установке перегородок ГКЛ, уложено 20% керамической плитки в жилых помещениях.
Уложено 80% слаботочных сетей в жилых помещениях, 40% электрических сетей.
Ограждение балконов выполнено на 90%, остекление балконов – на 60%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 85% кирпичной кладки 6-го этажа, начата кладка 7-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 5-го этажа;
в 3-й блок-секции выполнено 50% кирпичной кладки 5-го этажа;
в 4-й блок-секции завершена кирпичная кладка 4-го этажа;
в 5-й блок-секции выполнено 95% кирпичной кладки 4-го этажа;
в 6-й блок-секции выполнено 35% кирпичной кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 70% кирпичной кладки 2-го этажа;
во 2-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 80% кладки 2-го этажа; 10% кладки 3-го этажа;
в 3-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 55% кладки 2-го этажа;
в 4-й блок-секции выполнено 85% кирпичной кладки 1-го этажа, 30% кладки 2-го этажа;
в 5-й блок-секции завершена кладка 1-го этажа, начата кладка 2-го этажа;
В 6-й блок-секции завершена кладка 1-го этажа, выполнено 85% кладки 2-го этажа, начата кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

Взлетная, 7

В 1-ой блок-секции завершен монолит стен и колонн 25-го этажа;
Завершена кирпичная кладка 1-го этажа, выполнено 95% кладки 2, 3, 4, 5, 6 и 7-го этажей, 85% кладки 8-го этажа, 95% кладки 9-го этажа и 10-го этажа; 75% кладки 11-го этажа, 25% кладки 13-го этажа; 5% кладки 15-го этажа.
Во 2-й блок-секции завершено монолитное перекрытие 23 этажа, выполнено 90% кирпичной кладки 1-го этажа, 95% - кладки 2, 3, 4, 5, 6 и 7 этажей, 90% кладки 8-го этажа, 55% кладки 9-го этажа, 10% кладки 10-го этажа; 15% кладки 11 и 12-го этажей, начата кладка 13-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1

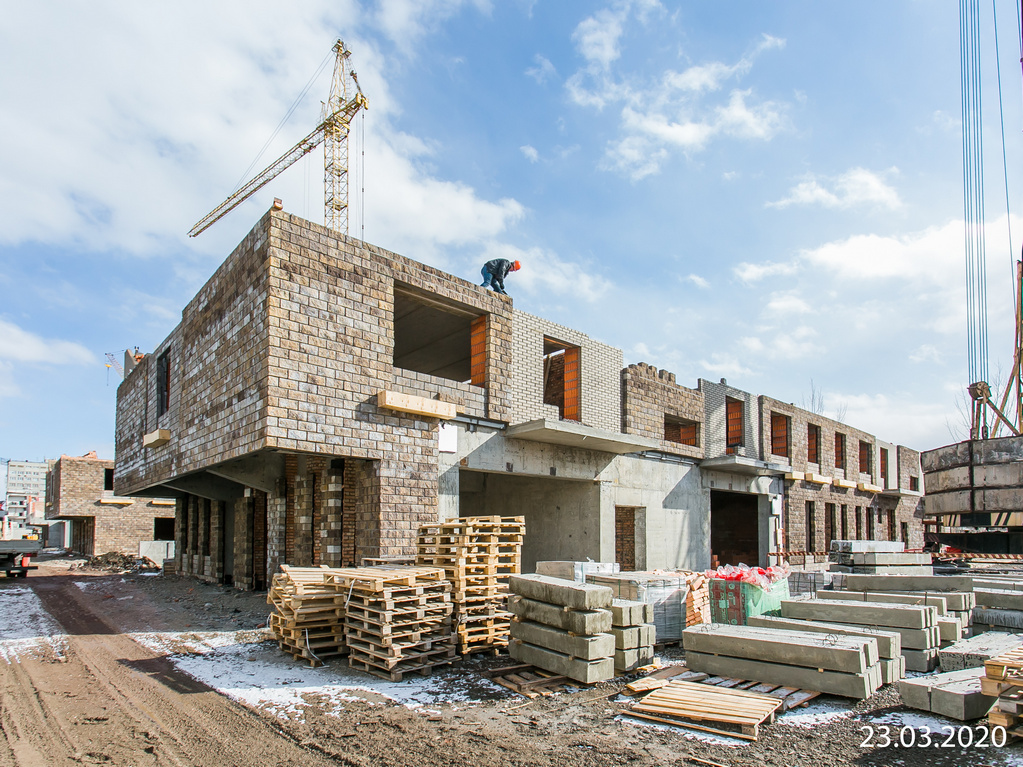

В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа.
В 7-этажной секции выполнено 30% кирпичной кладки 7-го этажа.
В 18-этажной секции завершен монолит; завершена кирпичная кладка 2-го и 3-го этажей, выполнено 90% кладки 4-го этажа, 35% кладки 5-го этажа; завершена кладка 8-го и 9-го этажей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2

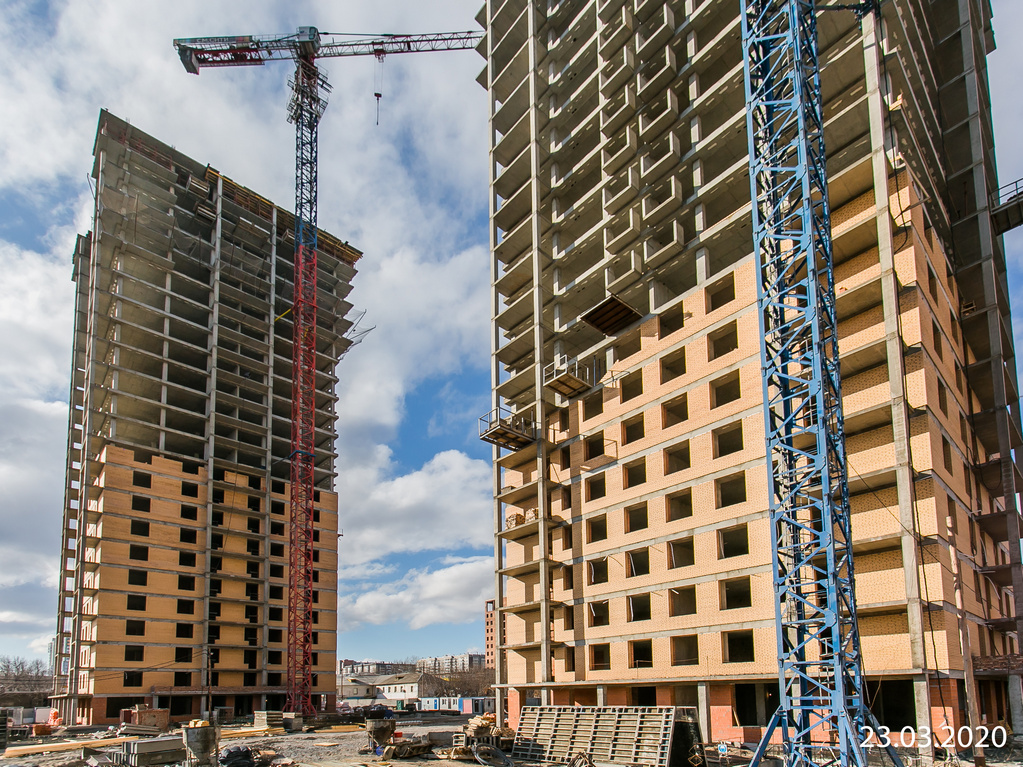

Во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 35% - кладки 3-го этажа;
в 3-й блок-секции завершена кладка 1-го этажа, выполнено 40% кладки 3-го этажа;
в 4-й блок-секции выполнено 50% кирпичной кладки 1-го этажа;
Завершен монолит пристроенного коммерческого помещения.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Жилой квартал «Александровский» (II этап)
Завершен монолит в блок-секциях 11-16. В 9-й блок-секции завершен монолит стен и колонн подвального этажа, залито 75% монолитного перекрытия подвального этажа, выполнено 100% монолита стен и колонн 1-го этажа, 55% - монолитного перекрытия 1-го этажа.
В 10-й блок-секции выполнено 80% монолита стен и колонн 1-го этажа, в в 12-й блок-секции завершен монолит стен и колонн 1-го этажа.
В 9-й блок-секции , начата кирпичная кладка 1-го этажа в 15-й и 16-й блок-секциях , начата кирпичная кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
По состоянию на 6 апреля 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17
Во 2-й блок-секции завершено устройство кровли.
Оштукатурено 90% стен, ошпатлевано 35% стен, залито 80% стяжки пола. Установлено 90% перегородок из ПГП, 50% перегородок ГКЛ. Уложено 30% керамической плитки.
Установлено 50% входных дверей.
Уложено 80% слаботочных сетей в в жилой части дома, 70% электрических сетей в квартирах, 40% — в коммерческих помещениях.
Завершен монтаж стояков канализации и водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 75% монолитного фундамента; 30% - монолита стен и колонн подвального этажа;
Во 2-й блок-секции выполнено 75% монолита стен и колонн подвального этажа;
В 3-й блок-секции завершен монолит стен и колонн подвального этажа;
В 4-й блок-секции выполнено 30% монолитного перекрытия подвального этажа;
В 5-й блок-секции выполнено 80% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, 95% кладки 2-го этажа, 25% кладки 3-го этажа;
во 2-й блок-секции выполнено 20% кладки 1-го этажа, 95% кладки 2-го этажа, 75% кладки 3-го этажа;
в 3-й блок-секции выполнено 75% кладки 1-го этажа, начата кладка 5-го этажа;
в 4-й блок-секции выполнено 75% кладки 1-го этажа, 45% кладки 4-го этажа;
в 5-й блок-секции выполнено 55% кладки 1-го этажа, 30% кладки 5-го этажа;
В 6-й блок-секции выполнено 70% кладки 1-го этажа, 95% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, начата кладка 10-го этажа;
во 2-й блок-секции выполнено 95% кладки 1-го этажа, 65% кладки 7-го этажа;
в 3-й блок-секции выполнено 85% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Оштукатурено 95% стен, ошпатлевано 30% стен в жилых помещениях, 20% стен в местах общего пользования, залито 60% стяжки пола в жилых помещениях, 20% в МОП.
Завершен монтаж перегородок ПГП, установлено 40% перегородок ГКЛ, уложено 20% керамической плитки в жилых помещениях.
Установлено 30% входных дверей.
Уложено 70% слаботочных сетей, 40% электросетей.
Смонтировано 30% стояков канализации, 90% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершено устройство кровли
Оштукатурено 80% стен, ошпатлевано 40% стен в жилых помещениях, 30% стен в местах общего пользования, залито 80% стяжки пола в жилых помещениях, 60% в МОП.
Завершен монтаж перегородок ПГП, установлено 60% перегородок ГКЛ, уложено 30% керамической плитки в жилых помещениях, 10% в МОП.
Установлено 30% входных дверей.
Уложено 50% электросетей, завершается монтаж слаботочных сетей.
Смонтировано 60% стояков канализации, 90% стояков водоснабжения.
Смонтировано 40% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено устройство кровли в блок-секциях 1, 2, 3, 4 и 5, в 6-й блок-секции выполнена разуклонка кровли.
Завершено оштукатуривание стен, ошпатлевано 30% стен. Завершено устройство стяжки пола. Установлено 35% перегородок ГКЛ, уложено 40% керамической плитки в жилых помещениях.
Уложено 90% слаботочных сетей, 50% электрических сетей.
Завершено устройство стояков водоснабжения и канализации.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершена разуклонка и уложено 50% гидроизоляционного ковра кровли.
Оштукатурено 90% стен, залито 60% стяжки пола в жилых помещениях, 50% в МОП.
Завершен монтаж перегородок ПГП, выполнено 40% 1-го этапа работ по установке перегородок ГКЛ, уложено 20% керамической плитки в жилых помещениях.
Уложено 80% слаботочных сетей в жилых помещениях, 40% электрических сетей.
Ограждение балконов выполнено на 90%, остекление балконов – на 60%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 85% кирпичной кладки 6-го этажа, начата кладка 7-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 5-го этажа;
в 3-й блок-секции выполнено 50% кирпичной кладки 5-го этажа;
в 4-й блок-секции завершена кирпичная кладка 4-го этажа;
в 5-й блок-секции выполнено 95% кирпичной кладки 4-го этажа;
в 6-й блок-секции выполнено 35% кирпичной кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 70% кирпичной кладки 2-го этажа;
во 2-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 80% кладки 2-го этажа; 10% кладки 3-го этажа;
в 3-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 55% кладки 2-го этажа;
в 4-й блок-секции выполнено 85% кирпичной кладки 1-го этажа, 30% кладки 2-го этажа;
в 5-й блок-секции завершена кладка 1-го этажа, начата кладка 2-го этажа;
В 6-й блок-секции завершена кладка 1-го этажа, выполнено 85% кладки 2-го этажа, начата кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-ой блок-секции завершен монолит стен и колонн 25-го этажа;
Завершена кирпичная кладка 1-го этажа, выполнено 95% кладки 2, 3, 4, 5, 6 и 7-го этажей, 85% кладки 8-го этажа, 95% кладки 9-го этажа и 10-го этажа; 75% кладки 11-го этажа, 25% кладки 13-го этажа; 5% кладки 15-го этажа.
Во 2-й блок-секции завершено монолитное перекрытие 23 этажа, выполнено 90% кирпичной кладки 1-го этажа, 95% - кладки 2, 3, 4, 5, 6 и 7 этажей, 90% кладки 8-го этажа, 55% кладки 9-го этажа, 10% кладки 10-го этажа; 15% кладки 11 и 12-го этажей, начата кладка 13-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа.
В 7-этажной секции выполнено 30% кирпичной кладки 7-го этажа.
В 18-этажной секции завершен монолит; завершена кирпичная кладка 2-го и 3-го этажей, выполнено 90% кладки 4-го этажа, 35% кладки 5-го этажа; завершена кладка 8-го и 9-го этажей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
Во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 35% - кладки 3-го этажа;
в 3-й блок-секции завершена кладка 1-го этажа, выполнено 40% кладки 3-го этажа;
в 4-й блок-секции выполнено 50% кирпичной кладки 1-го этажа;
Завершен монолит пристроенного коммерческого помещения.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Жилой квартал «Александровский» (II этап)
Завершен монолит в блок-секциях 11-16. В 9-й блок-секции завершен монолит стен и колонн подвального этажа, залито 75% монолитного перекрытия подвального этажа, выполнено 100% монолита стен и колонн 1-го этажа, 55% - монолитного перекрытия 1-го этажа.
В 10-й блок-секции выполнено 80% монолита стен и колонн 1-го этажа, в в 12-й блок-секции завершен монолит стен и колонн 1-го этажа.
В 9-й блок-секции , начата кирпичная кладка 1-го этажа в 15-й и 16-й блок-секциях , начата кирпичная кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
