По состоянию на 30 января 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17

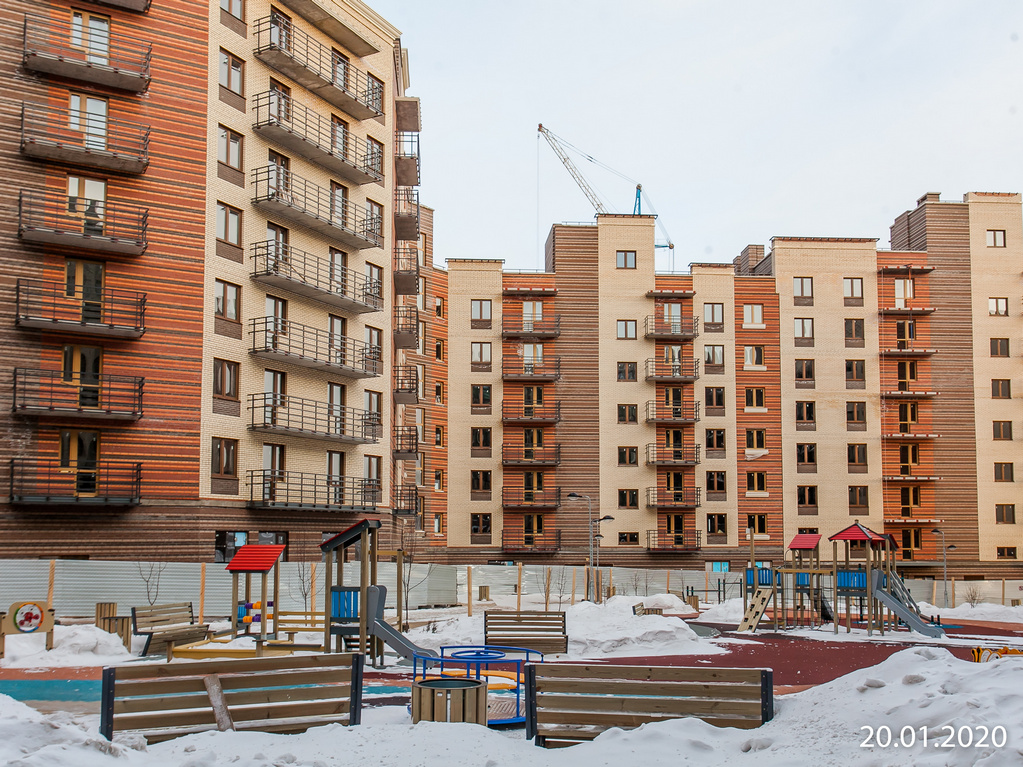

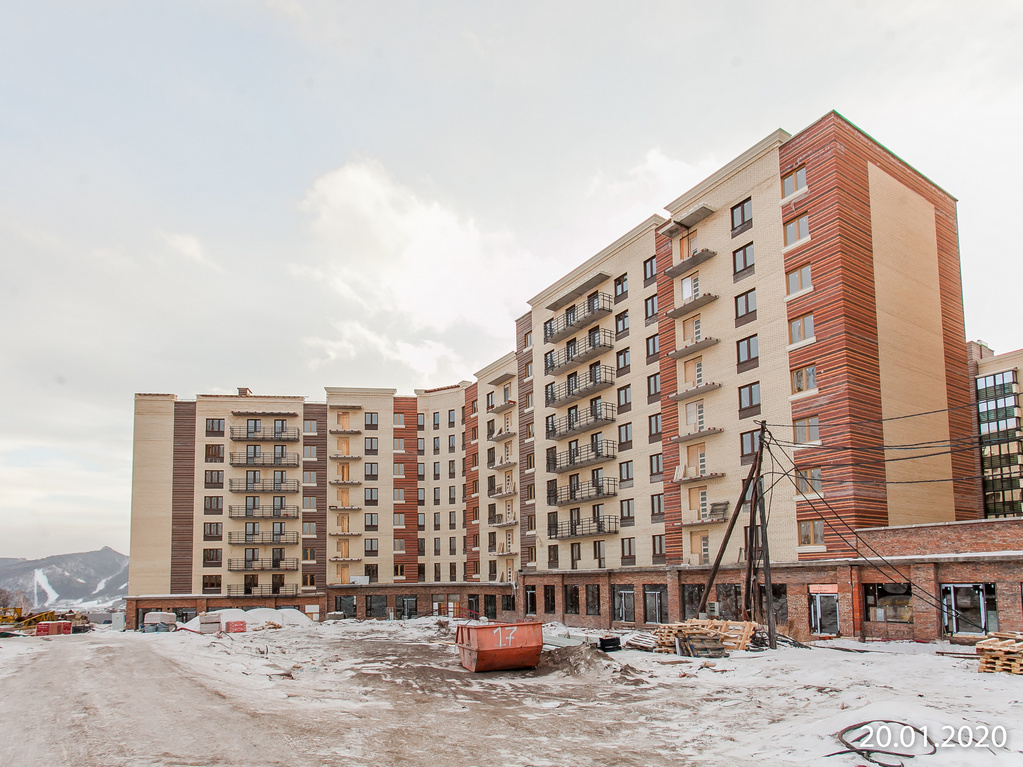

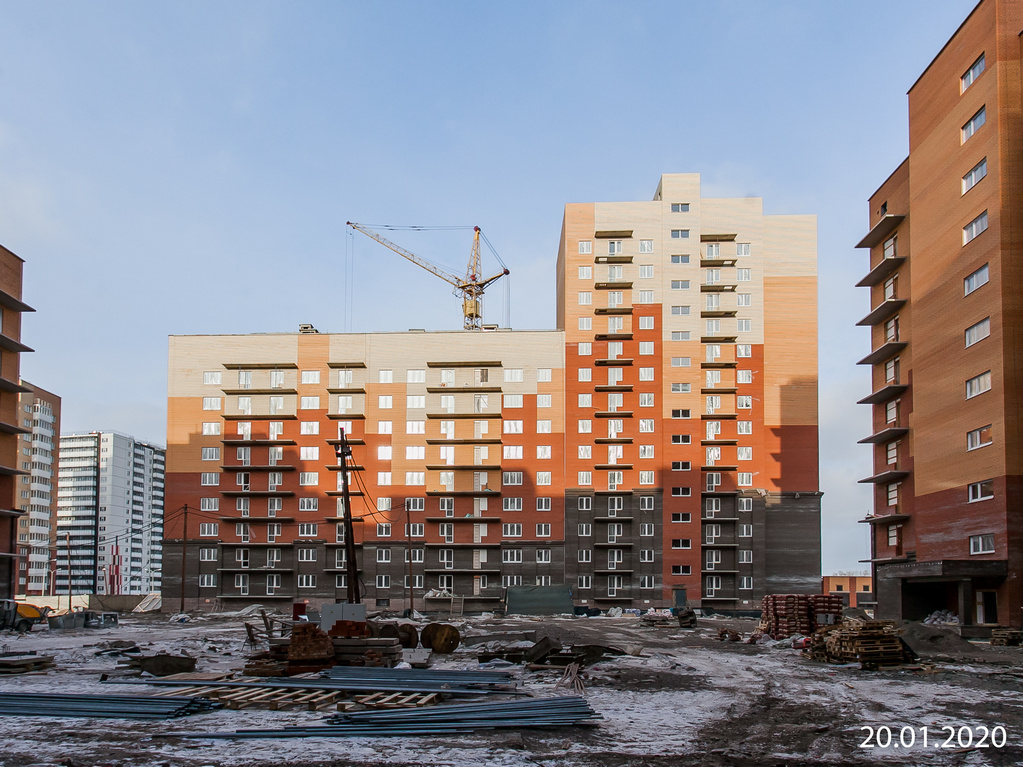

В блок-секци 2 завершена кладка, запущено отопление.–Завершена установка окон (кроме транспортных стояков).
На 60% выполнено оштукатуривание стен, на 80% выполнено устройство стяжки пола, установлено 50% перегородок из ПГП, 20% перегородок из ГКЛ.–Уложено 75% слаботочных сетей в жилой части дома, 20% электрических сетей в жилой части, 30% — в офисах.–Смонтировано 10% трубопроводов канализации, 20% — водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №20

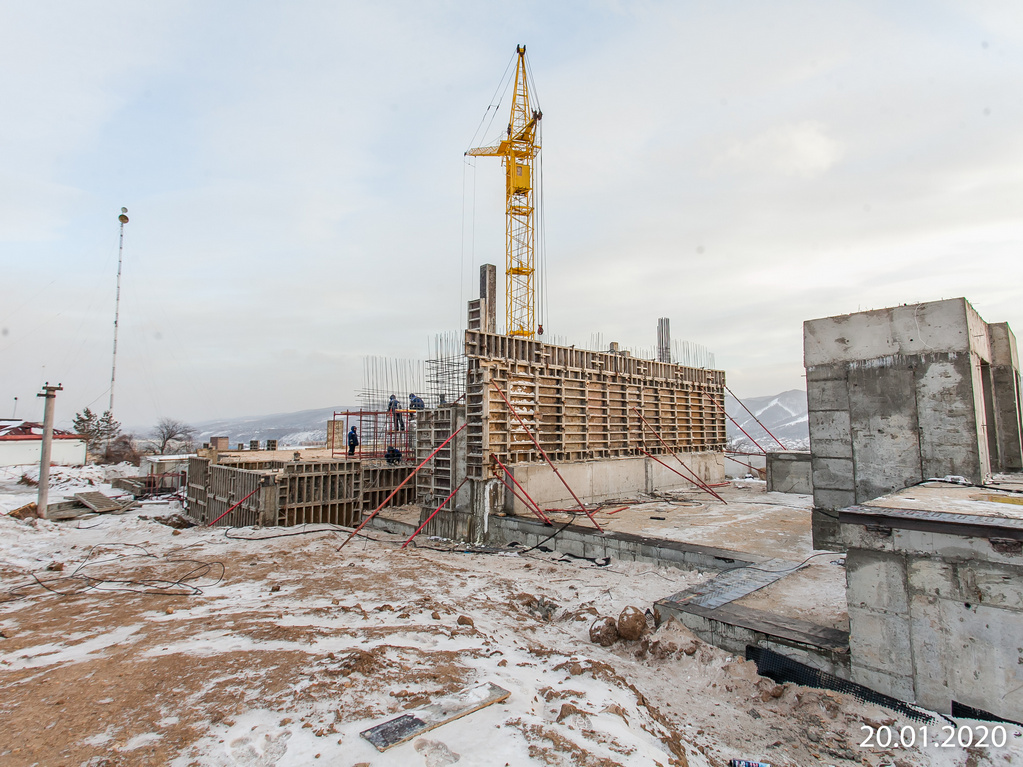

В 1-й и 2-й блок-секциях завершен монолит 1-го этажа;
в 3-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, 20% кладки 3-го этажа;
в 4-й блок-секции выполнено 45% кирпичной кладки 1-го этажа, 55% кладки 3-го этажа;
в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа; 10% кладки 4-го этажа;
В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа; 70% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 100% кладки 7-го этажа, 40% кладки 8-го этажа.
Во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 30% кладки 6-го этажа.
В 3-й блок-секции завершена кладка 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом 18

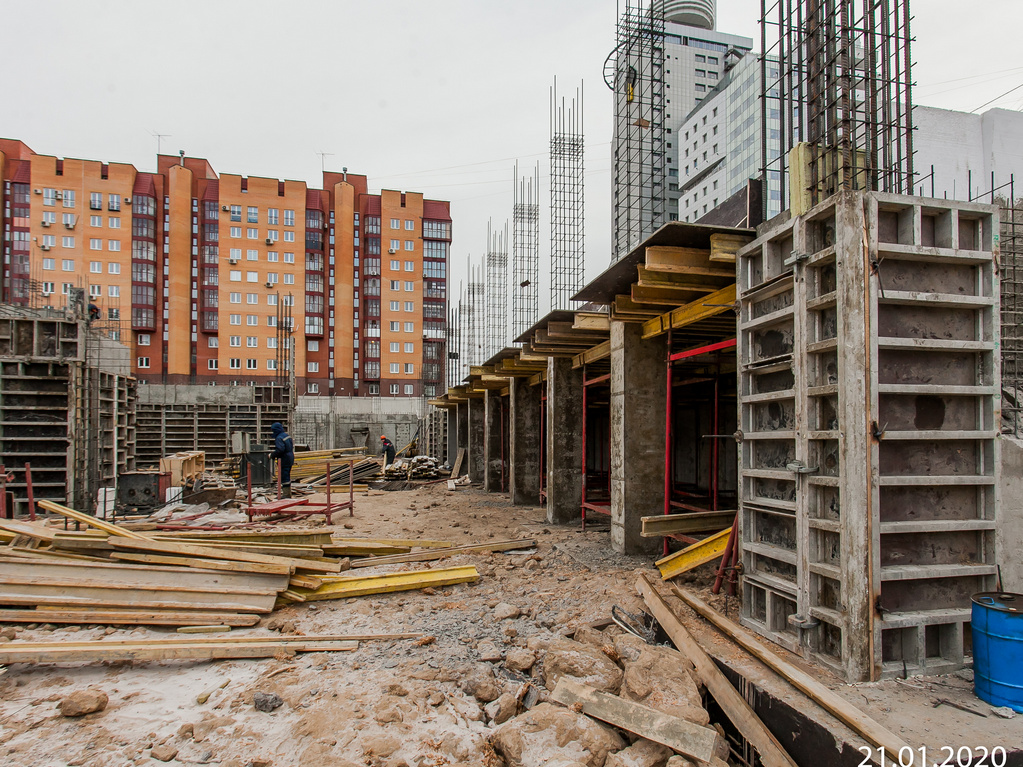

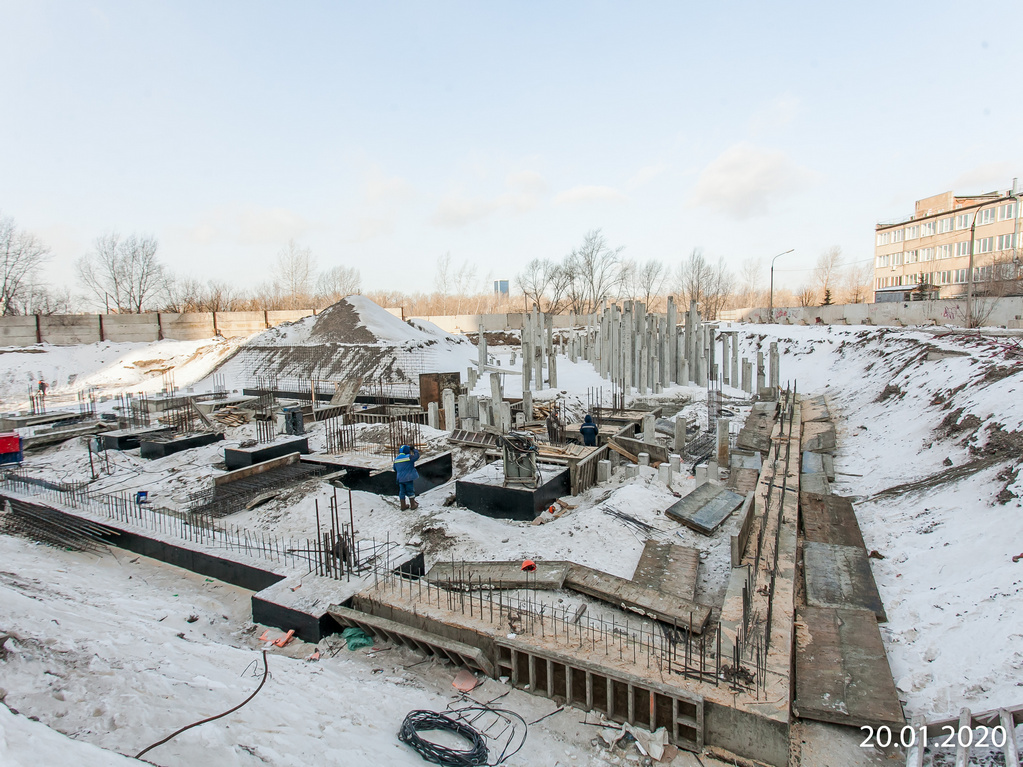

Завершено устройство свай, залито 65% ростверков, начато устройство монолита стен подземного этажа.
Образцово
Дом 3
Запущена система отопления.

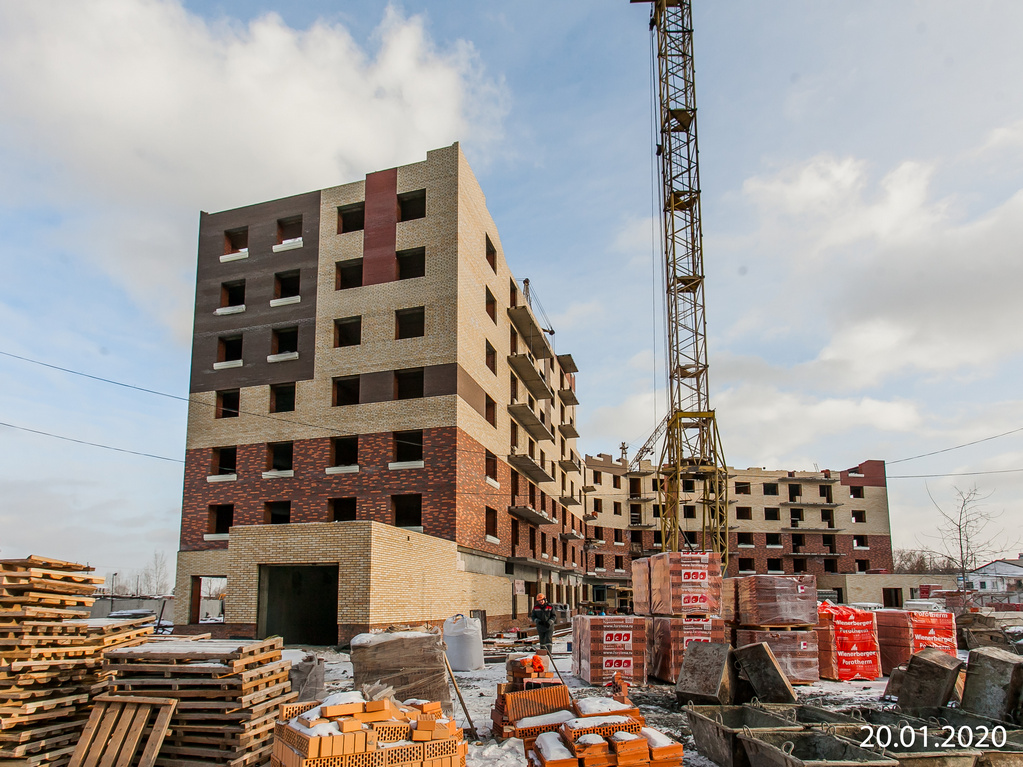

Оштукатурено 50% стен жилой части, 30% стен МОП, установлено 90% перегородок ПГП, 10% перегородок ГКЛ (1 этап), выполнено 10% стяжки пола.
Уложено 20% слаботочных сетей.
Смонтировано 30% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершена кирпичная кладка;
На блок-секциях 2 и 5 завершено устройство кровли, на блок-секциях 1, 3 и 4 завершена разуклонка кровли.
Оштукатурено 70% стен, ошпатлевано 20%, выполнено 40% стяжки пола в жилой части, 20% в МОП, установлено 90% перегородок ПГП, 20% перегородок ГКЛ.
Смонтировано 40% электросетей, 50% слаботочных сетей.
Установлено 50% стояков водоснабжения, 20% трубопроводов канализации.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
На блок-секциях 1, 2, 3 и 5 завершено сооружение кровли, на блок-секциях 4 и 6 завершена разуклонка кровли.
На 35% выполнено оштукатуривание стен, готово 20% стяжки пола в жилой части, установлено 85% перегородок ПГП, 25% перегородок ГКЛ.
Уложено 30% слаботочных сетей.
Установлено 20% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1

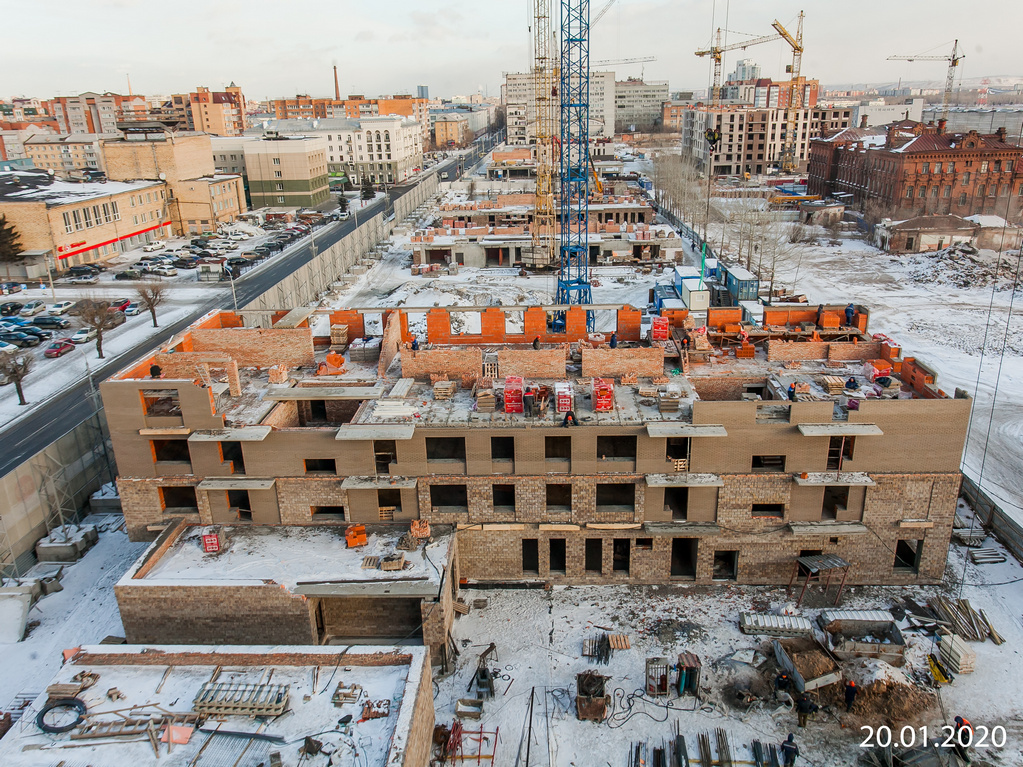

На 1-й блок-секции завершается кладка парапета, на блок-секциях 2 и 3 кладка завершена.
Установлено 95% окон, 15% ограждения балконов.
Завершен монтаж стояков отопления и радиаторов, идет подготовка к запуску отопления.
На 60% выполнены штукатурные работы в жилой части, на 10% выполнено устройство стяжки пола, установлено 50% перегородок ПГП.
Уложено 20% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции завершена кирпичная кладка 1-го этажа; начата кладка 2-го этажа;
во 2-й блок-секции выполнено 90% кирпичной кладки 1-го этажа; 65% - кладки 2-го этажа;
в 3-й блок-секции начата кирпичная кладка 3-го этажа;
в 4-й блок-секции завершена кирпичная кладка 2-го этажа;
в 5-й блок-секции выполнено 45% кирпичной кладки 2-го этажа;
в 6-й блок-секции выполнено 95% кирпичной кладки 1-го этажа; начата кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 65% кирпичной кладки 1-го этажа;
во 2-й блок-секции завершен монолит подвального этажа; начата кирпичная кладка 1-го этажа;
в 3-й блок-секции выполнено 93% монолита стен и колонн подвального этажа, 85% монолитного перекрытия подвального этажа;
в 4-й блок-секции выполнено 90% монолита стен и колонн подвального этажа; 75% монолитного перекрытия подвального этажа;
в 5-й блок-секции выполнено 85% монолитного ростверка; 30% монолита стен и колонн подвального этажа;
в 6-й блок-секции завершен монолит.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7

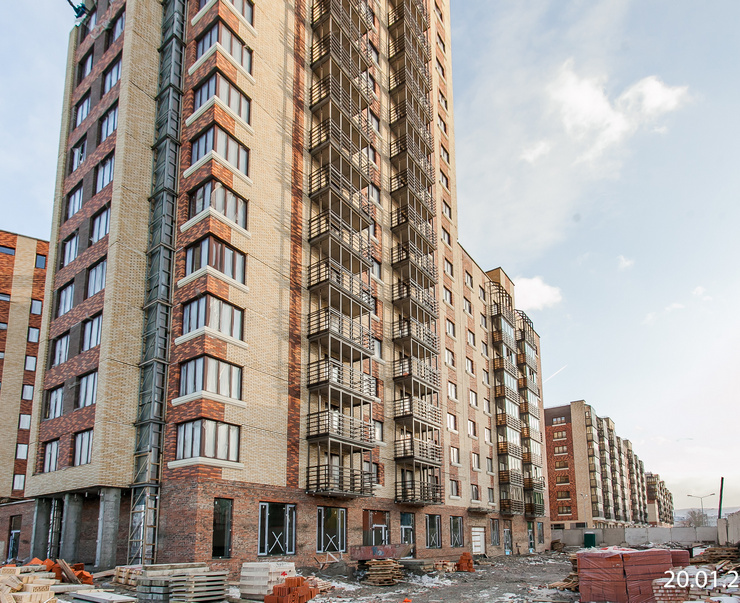

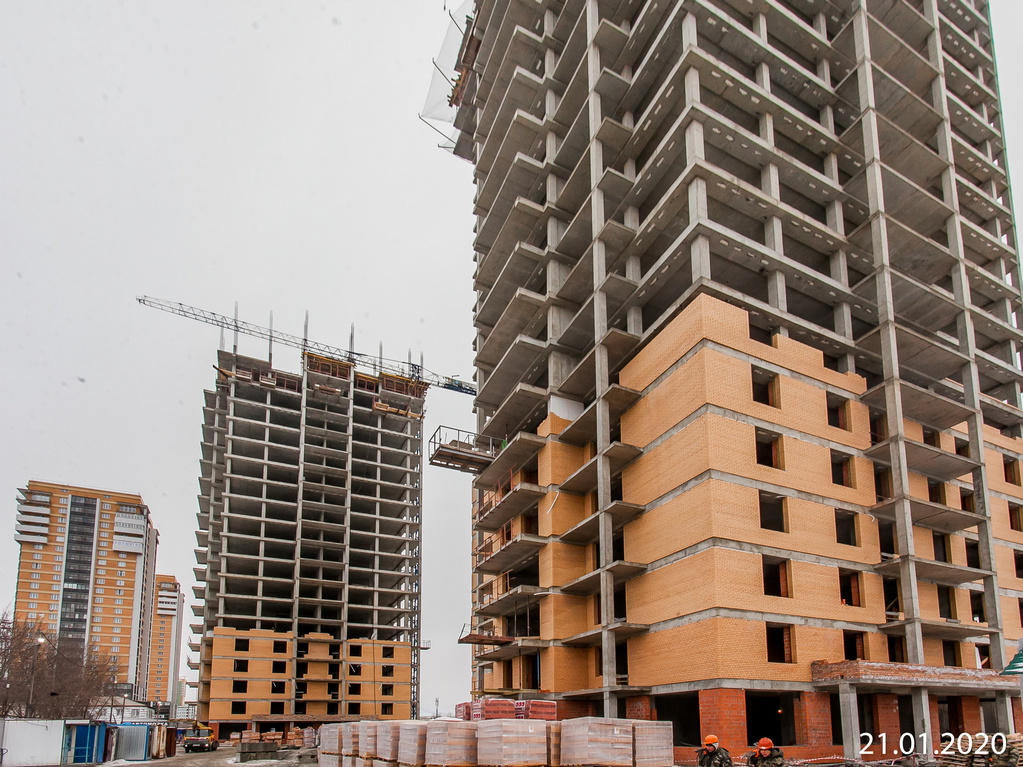

В 1-ой блок-секции завершен монолит стен и колонн 22-го этажа.
Выполнено 80% кирпичной кладки 1-го этажа, 80% кладки 2-го этажа, 90% кладки 3-го этажа,
60% кладки 4-го этажа, 95% кладки 5 и 6-го этажей, 75% кладки 7-го этажа, 30% кладки 8-го этажа, начата кладка 9-го этажа.
Во 2-й блок-секции завершено монолитное перекрытие 20 этажа; начат монолит стен и колонн 21 этажа.
Выполнено 90% кирпичной кладки 1-го этажа, 95% кладки 2, 3, 4 и 5 этажей, 55% кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1

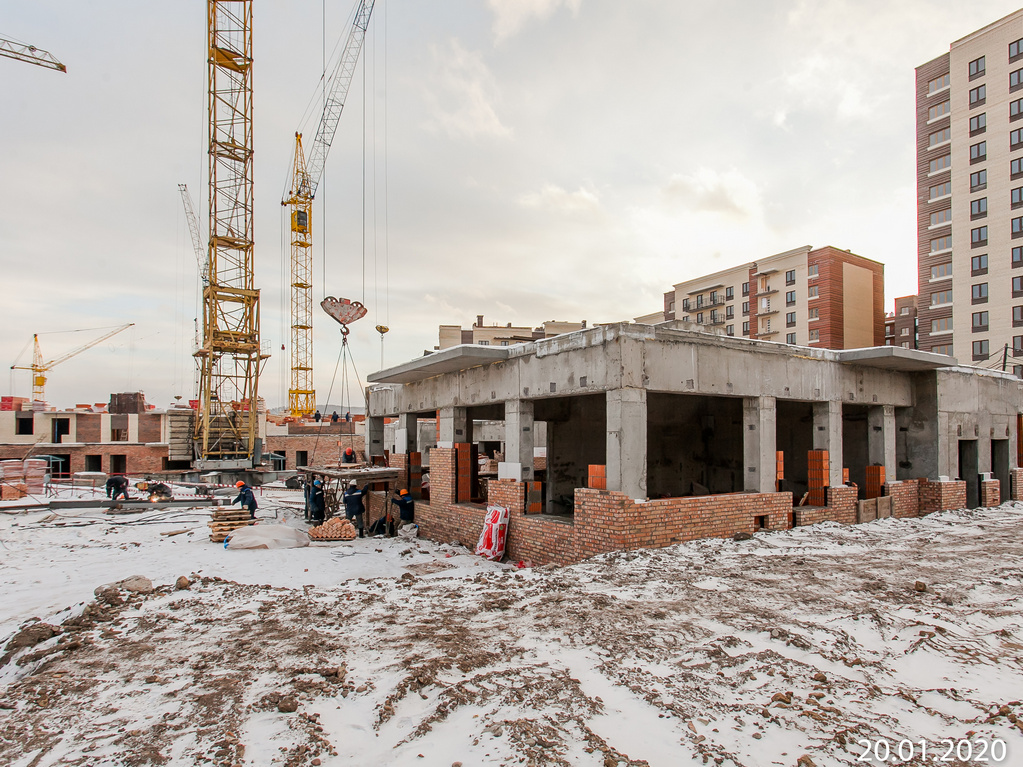

В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа;
В 7-этажной секции выполнено 95% кирпичной кладки 4-го этажа, начата кладка 5-го этажа.
В 18-этажной секции завершен монолит стен и колонн 15-го этажа, выполнено 95% кирпичной кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 15% - кладки 2-го этажа.
В 3-й блок-секции завершается кладка 1-го этажа, готово 30% кладки 2-го этажа.
В 4-й блок-секции выполнено 45% монолита стен и колонн 1-го этажа, 45% монолитного перекрытия подвального этажа;
В пристроенном коммерческом помещении выполнено 85% монолита стен и колонн подвального этажа, 30% монолитного перекрытия подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский» (II этап)
В 9-й блок-секции выполнено 95% монолитного фундамента, 90% монолита стен и колонн подвального этажа, 30% - монолитного перекрытия подвального этажа.
В 10-й блок-секции выполнено 95% монолитного фундамента, 65% монолита стен и колонн подвального этажа.
В 11-й блок-секции выполнено 95% монолитного фундамента, 85% монолита стен и колонн подвального этажа, 30% монолитного перекрытия подвального этажа.
В 12-й блок-секции завершается устройство монолитного фундамента, готово 65% монолита стен и колонн подвального этажа, 30% монолитного перекрытия подвального этажа.
В 13-й блок-секции завершается устройство монолитного фундамента, готово 80% монолита стен и колонн подвального этажа.
В 14-й блок-секции завершается устройство монолитного фундамента, готово 90% - монолита стен и колонн подвального этажа.
В 15-й блок-секции завершается устройство монолитного фундамента, готово 90% - монолита стен и колонн подвального этажа, 95% монолитного перекрытия подвального этажа.
В 16-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, 95% - монолитного перекрытия подвального этажа, начат монолит стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
