06 мая 2019

Строительный отчет за апрель 2019 г.

По состоянию на 1 мая 2019 г.

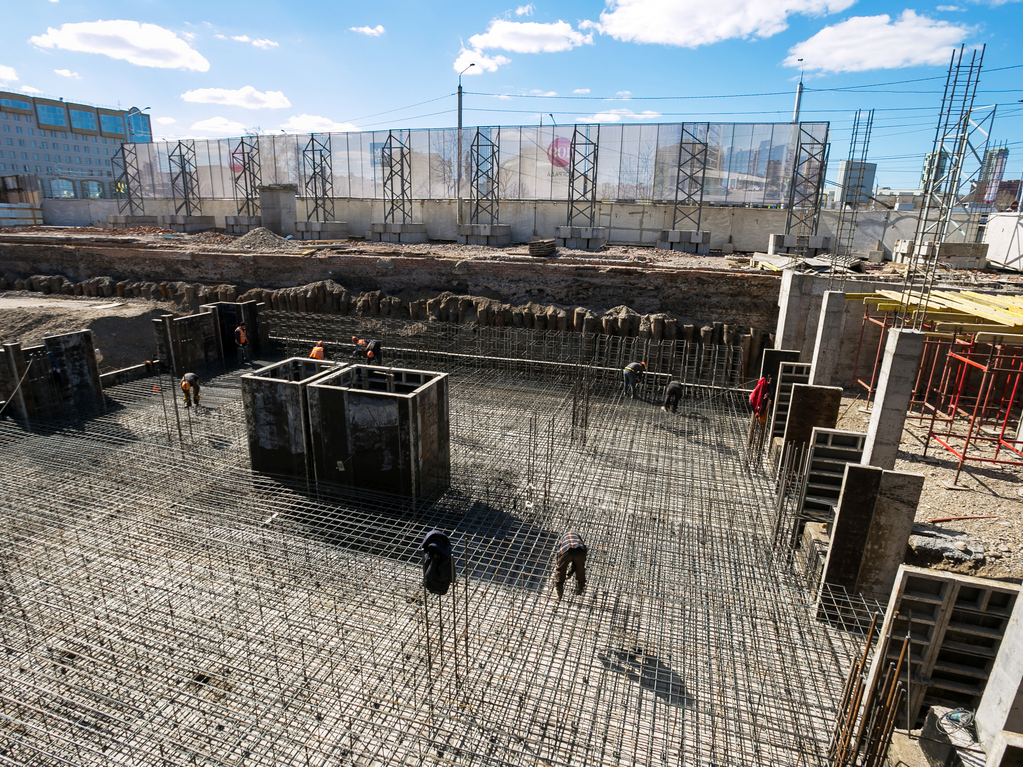

Строительный отчет за апрель 2019 г. картинка

По состоянию на 1 мая 2019 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №15

Завершен 2-й этап установки перегородок ГКЛ, на 75% выполнено шпатлевание стен, на 60% — укладка плитки; завершена прокладка труб канализации, прокладка водопроводных труб выполнена на 65%; монтаж электрических сетей выполнен на 90%; остекление и ограждение балконов выполнено на 90%; установлено 80% входных дверей; начались работы по устройству натяжных потолков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16

Завершается оштукатуривание стен; установлено 70% перегородок ГКЛ, залито 85% стяжки полов; уложено 30% керамической плитки; прокладка электрических сетей выполнена на 90%, завершается прокладка слаботочных сетей; завершена прокладка труб канализации, прокладка водопроводных труб выполнена на 56%; остекление и ограждение балконов выполнено на 65%; установлено 15% входных дверей.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17

Во 2-й блок-секции завершен монолит стен и колонн 20-го этажа,
в 1-й блок-секции выполнено 40% кирпичной кладки 9-го этажа;
во 2-й блок-секции завершается кладка 11-го этажа, выполнено 80% кладки 12-го этажа, 95% кладки 13 и 14-го этажа; 45% кладки 15-го этажа;
в 4-й блок-секции выполнено 75% кладки парапетов кровли;
в 5-й блок-секции выполнено 95% кладки 9-го этажа;
в 6-й блок-секции завершена кладка 9-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом № 20

В 1-й блок-секции выполнено 20% монолита стен и колонн подвала;
во 2-й блок-секции выполнено 90% ростверка;
в 3-й блок-секции завершается заливка ростверка;
в 4-й блок-секции завершено устройство свайного фундамента;
в 5-й блок-секции выполнено 90% ростверка; 50% монолита стен и колонн подвала;
в 6-й блок-секции завершен ростверк; залито 90% монолитных стен и колонн подвала;

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом № 26

В 1-й и 2-й блок-секциях выполнено 40% кирпичной кладки 1-го этажа;
в 3-й блок-секции выполнено 75% кирпичной кладки 1-го этажа;

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.



Образцово

Дом 3

В 1-й блок-секции выполнено 45% кладки техэтажа;
Во 2-й блок-секции выполнено 40% кладки техэтажа;
в 3-й блок-секции выполнено 80% кладки 10 этажа;
в 4-й блок-секции выполнено 20% кладки 6 этажа;
в 5-й блок-секции начата кладка 9 этажа;
в 6-й блок-секции выполнено 85% кладки 8 этажа;
в 7-й блок-секции выполнено 80% кладки 6 этажа;
в 8-й блок-секции начата кладка 6 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

В 1-й блок-секции выполнено 10% кладки 7 этажа;
во 2-й блок-секции выполнено 80% кладки 8 этажа;
в 3-й блок-секции выполнено 60% кладки 7 этажа;
в 4 блок-секции выполнено 35% кладки 6 этажа;
и 5 блок-секции выполнено 90% кладки 7 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

Завершена штукатурка стен, на 40% выполнено шпатлевание стен, залито 95% стяжки полов, установлено 61% перегородок ГКЛ; на 68% выполнена прокладка электросетей; завершается прокладка слаботочных сетей. На 70% выполнена прокладка труб водоснабжения и канализации; на 80% выполнено остекление и ограждение балконов.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Второй этап строительства 1-го дома

В 1-й блок-секции выполнено 80% кладки 9-го этажа;
во 2 и 3 блок-секциях завершена кладка 6 этажа;
в 4-й блок-секции начата кладка 6 этажа;
в 5-й блок-секции завершается кладка 6 этажа;
в 6-й блок-секции выполнено 90% кладки 5 этажа.

Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.

Третий этап строительства 1-го дома

В 1-й блок-секции завершена кладка 7 этажа;
во 2-й блок-секции выполнено 90% кладки 7 этажа;
в 3-й блок-секции выполнено 70% кладки 5 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Жилой дом №2

Завершено устройство свайного фундамента.
В 1-й блок-секции выполнено 90% ростверка;
во 2-й блок-секции выполнено 45% ростверка;
в 3-й блок-секции выполнено 55% ростверка;
в 4-й блок-секции выполнено 65% ростверка;
в 5-й блок-секции выполнено 90% ростверка;
в 6-й блок-секции выполнено 95% ростверка;

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

Взлетная, 7

В 1-ой блок-секции завершен монолит стен и колонн 7 этажа; выполнено 50% перекрытия 7 этажа;

Во 2-й блок-секции завершен монолит стен и колонн 5 этажа; на 50% выполнено устройство перекрытия 5 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Бограда, 109

1 корпус

Ведется устройство монолита стен и колонн подземного этажа.

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
Строительный отчет за апрель 2019 г.

По состоянию на 1 мая 2019 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №15

Завершен 2-й этап установки перегородок ГКЛ, на 75% выполнено шпатлевание стен, на 60% — укладка плитки; завершена прокладка труб канализации, прокладка водопроводных труб выполнена на 65%; монтаж электрических сетей выполнен на 90%; остекление и ограждение балконов выполнено на 90%; установлено 80% входных дверей; начались работы по устройству натяжных потолков.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16

Завершается оштукатуривание стен; установлено 70% перегородок ГКЛ, залито 85% стяжки полов; уложено 30% керамической плитки; прокладка электрических сетей выполнена на 90%, завершается прокладка слаботочных сетей; завершена прокладка труб канализации, прокладка водопроводных труб выполнена на 56%; остекление и ограждение балконов выполнено на 65%; установлено 15% входных дверей.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №17

Во 2-й блок-секции завершен монолит стен и колонн 20-го этажа,
в 1-й блок-секции выполнено 40% кирпичной кладки 9-го этажа;
во 2-й блок-секции завершается кладка 11-го этажа, выполнено 80% кладки 12-го этажа, 95% кладки 13 и 14-го этажа; 45% кладки 15-го этажа;
в 4-й блок-секции выполнено 75% кладки парапетов кровли;
в 5-й блок-секции выполнено 95% кладки 9-го этажа;
в 6-й блок-секции завершена кладка 9-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом № 20

В 1-й блок-секции выполнено 20% монолита стен и колонн подвала;
во 2-й блок-секции выполнено 90% ростверка;
в 3-й блок-секции завершается заливка ростверка;
в 4-й блок-секции завершено устройство свайного фундамента;
в 5-й блок-секции выполнено 90% ростверка; 50% монолита стен и колонн подвала;
в 6-й блок-секции завершен ростверк; залито 90% монолитных стен и колонн подвала;

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом № 26

В 1-й и 2-й блок-секциях выполнено 40% кирпичной кладки 1-го этажа;
в 3-й блок-секции выполнено 75% кирпичной кладки 1-го этажа;

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.



Образцово

Дом 3

В 1-й блок-секции выполнено 45% кладки техэтажа;
Во 2-й блок-секции выполнено 40% кладки техэтажа;
в 3-й блок-секции выполнено 80% кладки 10 этажа;
в 4-й блок-секции выполнено 20% кладки 6 этажа;
в 5-й блок-секции начата кладка 9 этажа;
в 6-й блок-секции выполнено 85% кладки 8 этажа;
в 7-й блок-секции выполнено 80% кладки 6 этажа;
в 8-й блок-секции начата кладка 6 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

В 1-й блок-секции выполнено 10% кладки 7 этажа;
во 2-й блок-секции выполнено 80% кладки 8 этажа;
в 3-й блок-секции выполнено 60% кладки 7 этажа;
в 4 блок-секции выполнено 35% кладки 6 этажа;
и 5 блок-секции выполнено 90% кладки 7 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства 1-го дома

Завершена штукатурка стен, на 40% выполнено шпатлевание стен, залито 95% стяжки полов, установлено 61% перегородок ГКЛ; на 68% выполнена прокладка электросетей; завершается прокладка слаботочных сетей. На 70% выполнена прокладка труб водоснабжения и канализации; на 80% выполнено остекление и ограждение балконов.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Второй этап строительства 1-го дома

В 1-й блок-секции выполнено 80% кладки 9-го этажа;
во 2 и 3 блок-секциях завершена кладка 6 этажа;
в 4-й блок-секции начата кладка 6 этажа;
в 5-й блок-секции завершается кладка 6 этажа;
в 6-й блок-секции выполнено 90% кладки 5 этажа.

Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.

Третий этап строительства 1-го дома

В 1-й блок-секции завершена кладка 7 этажа;
во 2-й блок-секции выполнено 90% кладки 7 этажа;
в 3-й блок-секции выполнено 70% кладки 5 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Жилой дом №2

Завершено устройство свайного фундамента.
В 1-й блок-секции выполнено 90% ростверка;
во 2-й блок-секции выполнено 45% ростверка;
в 3-й блок-секции выполнено 55% ростверка;
в 4-й блок-секции выполнено 65% ростверка;
в 5-й блок-секции выполнено 90% ростверка;
в 6-й блок-секции выполнено 95% ростверка;

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

Взлетная, 7

В 1-ой блок-секции завершен монолит стен и колонн 7 этажа; выполнено 50% перекрытия 7 этажа;

Во 2-й блок-секции завершен монолит стен и колонн 5 этажа; на 50% выполнено устройство перекрытия 5 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Бограда, 109

1 корпус

Ведется устройство монолита стен и колонн подземного этажа.

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
