05 мая 2021

Строительный отчет за апрель 2021 г.

По состоянию на 1 мая 2021 г.
Строительный отчет за апрель 2021 г. картинка

По состоянию на 1 мая 2021 г. на наших строительных площадках производятся следующие работы.

Южный берег

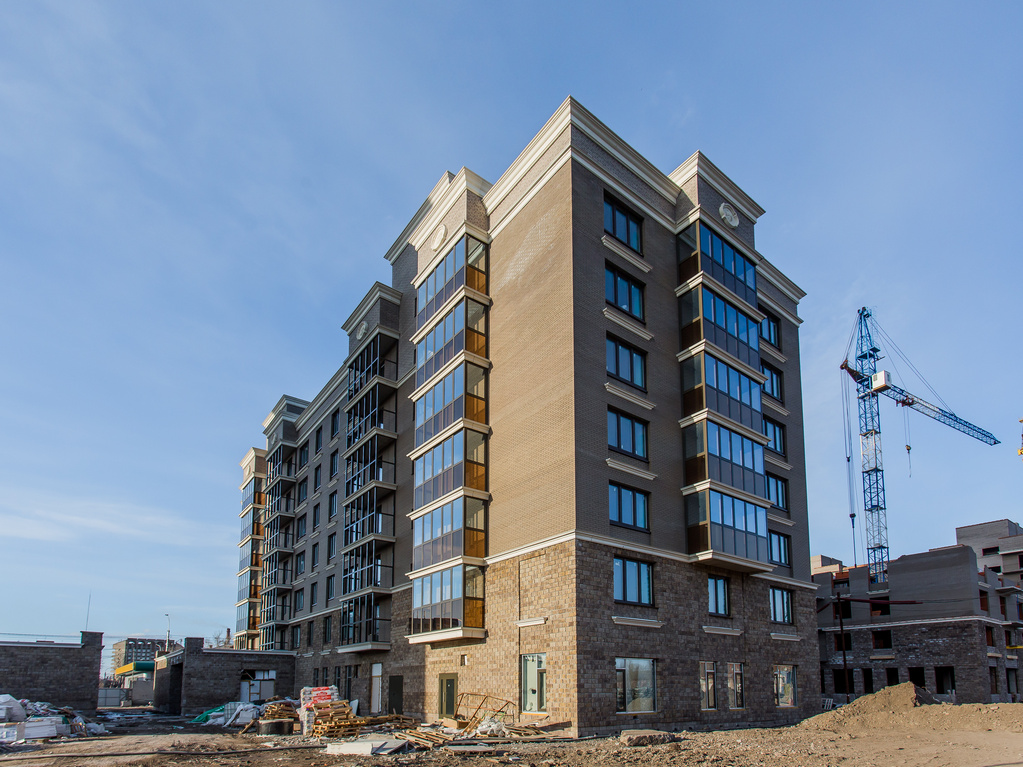

Дом №18

В 1-й блок-секции завершена кладка 8-го этажа;
в 2-й блок-секции уложено 80% кладки 8-го этажа;
в 3-й блок-секции уложено 70% кладки 7-го этажа;
в 4-й блок-секции уложено 20% кладки парапетов кровли;
в 5-й блок-секции завершен монолит стен и колонн 14-го этажа, уложено 90% кладки 5-го этажа, 50% кладки 6-го этажа, завершена кладка 1-го и 9-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г

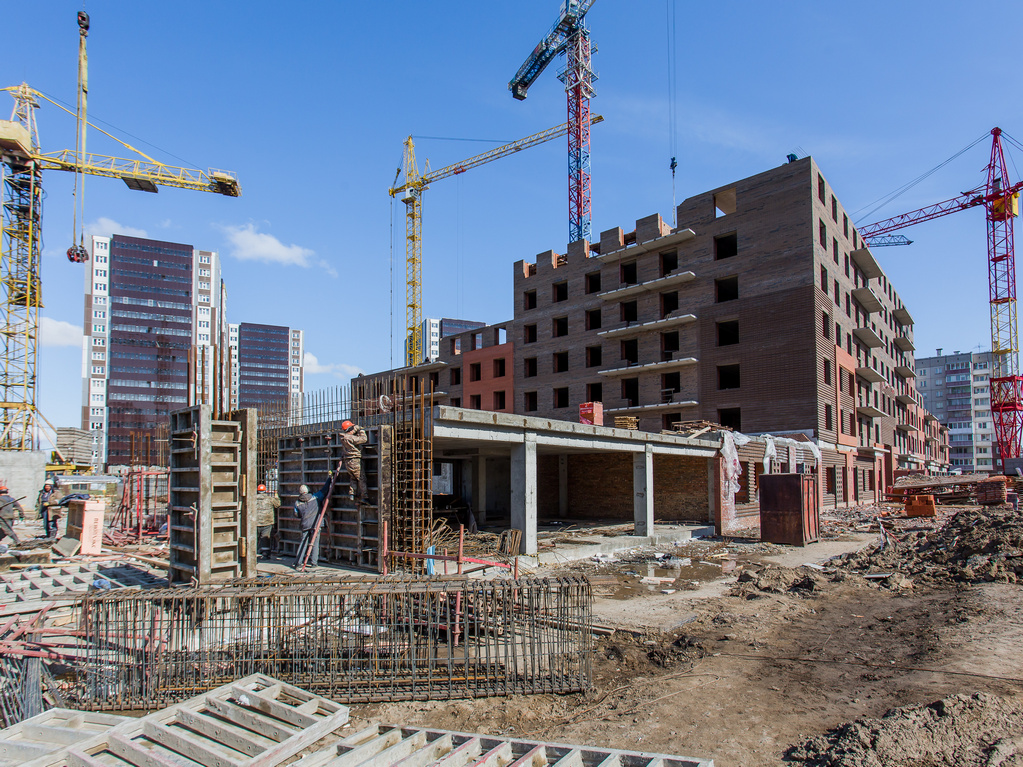

Дом №19

В 1-й блок-секции выполнено 90% кирпичной кладки 4-го этажа;
во 2-й блок-секции выполнено 70% кладки 4-го этажа;
в 3-й блок-секции выполнено 10% кладки 4-го этажа;
в 4-й блок-секции выполнено 25% кладки 4-го этажа;
в 5-й блок-секции выполнено 50% кладки 4-го этажа;
в 6-й блок-секции выполнено 15% кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Дом №20

Оштукатурено 90% стен в жилой части и 85% в местах общего пользования, установлено 90% перегородок ПГП в квартирах, 30% перегородок ГКЛ. Залито 65% стяжки пола в жилых помещениях, 50% в местах общего пользования. Установлено 5% входных дверей.
Завершается монтаж вентиляционных коробов.
Завершен монтаж системы отопления.
Смонтировано 95% стояков водоснабжения и 75% стояков канализации.
Завершен монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Дом №22

В 1-й блок-секции выполнено 40% кирпичной кладки 4-го этажа;
во 2-й блок-секции выполнено 50% кирпичной кладки 2-го этажа;
в 3-й блок-секции выполнено 35% кладки 5-го этажа;
в 4-й блок-секции выполнено 95% кладки 3-го этажа;
в 5-й блок-секции выполнено 45% кладки 3-го этажа;
в 6-й блок-секции выполнено 70% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

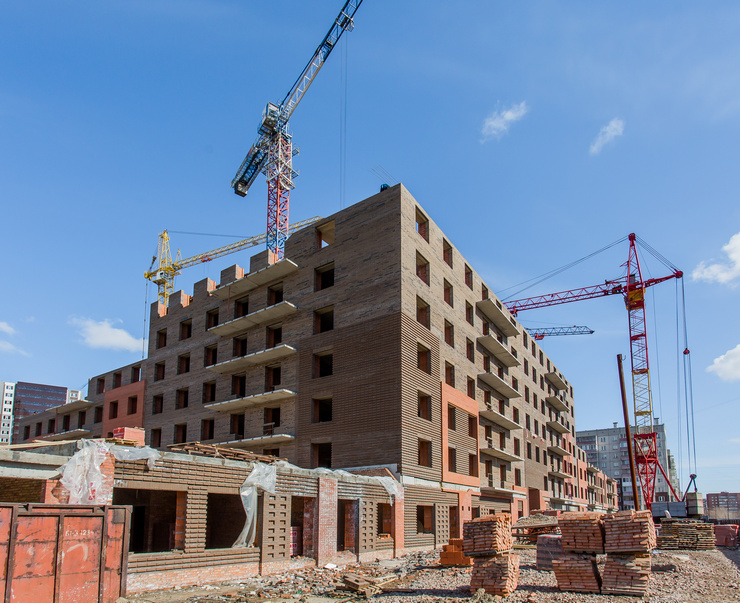

Дом №26

Выполнено 100% разуклонки кровли, 90% гидроизоляционного ковра.
Завершена установка окон.
Завершен монтаж перегородок ГКЛ. Ошпатлевано 90% стен, уложено 95% керамической плитки в жилой части, 85% в местах общего пользования.
Завершена установка входных дверей, наклеено 45% обоев, окрашено 49% стен, смонтировано 90% канта натяжного потолка, установлено 5% межкомнатных дверей.
Установлено 35% сантехприборов.
Уложено 95% электрических сетей, 90% слаботочных сетей, установлено 40% электроприборов.
Смонтировано 90% балконных ограждений, 80% балконного остекления.
Завершается монтаж вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Академгородок

Дом №2

Выполнено 85% разуклонки кровли, 60% гидроизоляции кровли.
Завершены кладочные работы, установка окон.
Оштукатурено 95% стен в квартирах, 75% в местах общего пользования, ошпатлевано 45% стен в квартирах, 20% в МОП, уложено 55% керамической плитки в квартирах, 25% в МОП, залито 90% стяжки пола в квартирах, 75% в местах общего пользования, установлено 90% перегородок ПГП, 50% перегородок ГКЛ. Установлено 35% входных дверей.
Завершен монтаж системы отопления.
Смонтировано 95% стояков водоснабжения и канализации.
Уложено 70% электрических сетей, 95% слаботочных сетей, установлено 90% вентиляционных коробов.
Смонтировано 95% балконных ограждений, 65% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

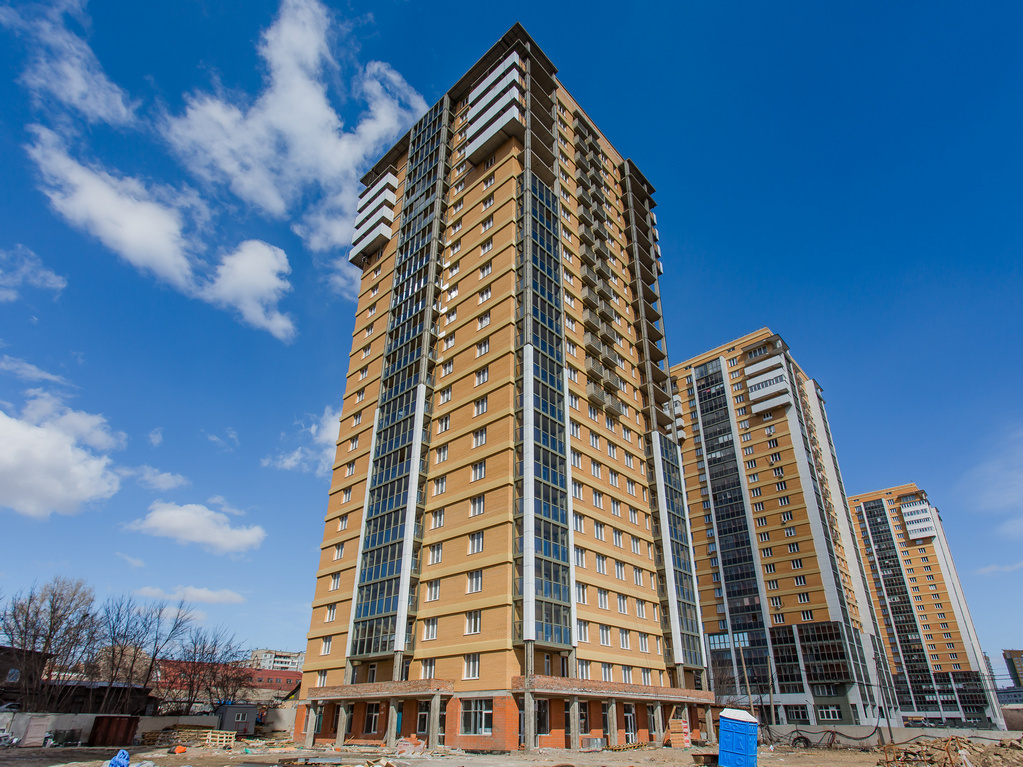

Дом №4

Выполнено 80% разуклонки кровли, 60% гидроизоляционного ковра.
Завершена установка окон, смонтировано 75% ограждения балконов, 50% остекления.
Оштукатурено 95% стен в жилой части здания, 80% в местах общего пользования, ошпатлевано 55% стен, залито 60% стяжки пола, уложено 5% керамической плитки, завершен монтаж перегородок ПГП, установлено 15% перегородок ГКЛ. Установлено 40% входных дверей.
Завершается монтаж трубопроводов водоснабжения и канализации.
Уложено 45% электросетей, завершается монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

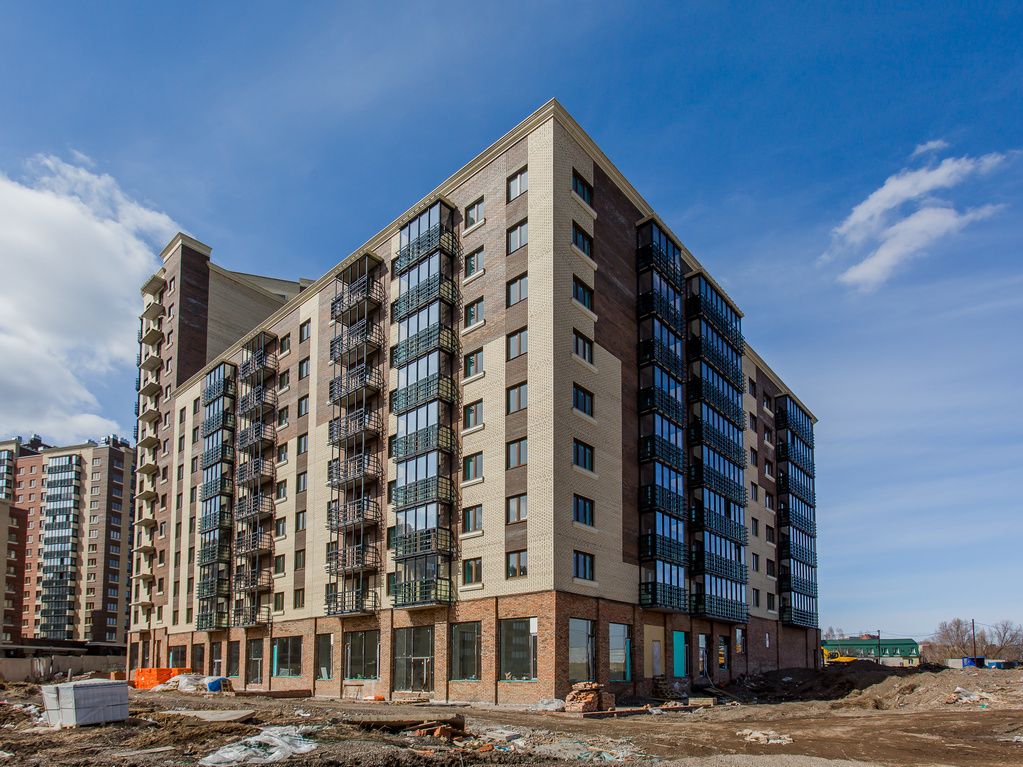

Взлетная, 7

Оштукатурено 55% стен в квартирах, 45% в местах общего пользования, ошпатлевано 20% стен, залито 85% стяжки пола, установлено 50% перегородок ГКЛ.
Смонтировано 85% стояков водоснабжения, уложено 60% электросетей, 80% слаботочных сетей, 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Бограда, 109

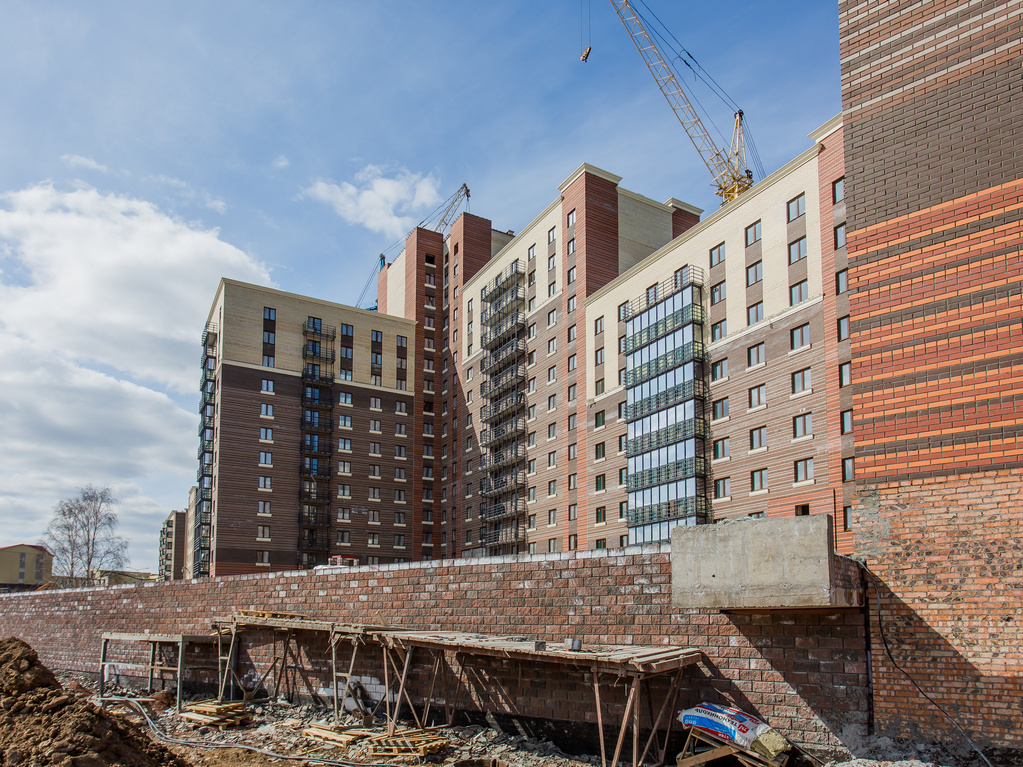

Дом №1

Выполнено 50% гидроизоляционного ковра кровли. Завершен монтаж межкомнатных перегородок, ошпатлевано 20% стен в местах общего пользования, шпатлевка в жилых помещениях завершена, завершается укладка керамической плитки в жилых помещениях, наклеено 30% обоев. Завершена установка входных дверей.
Смонтировано 90% канта натяжного потолка.
Установлено 80% стояков водоснабжения и канализации.
Смонтировано 90% балконных ограждений, 80% остекления.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

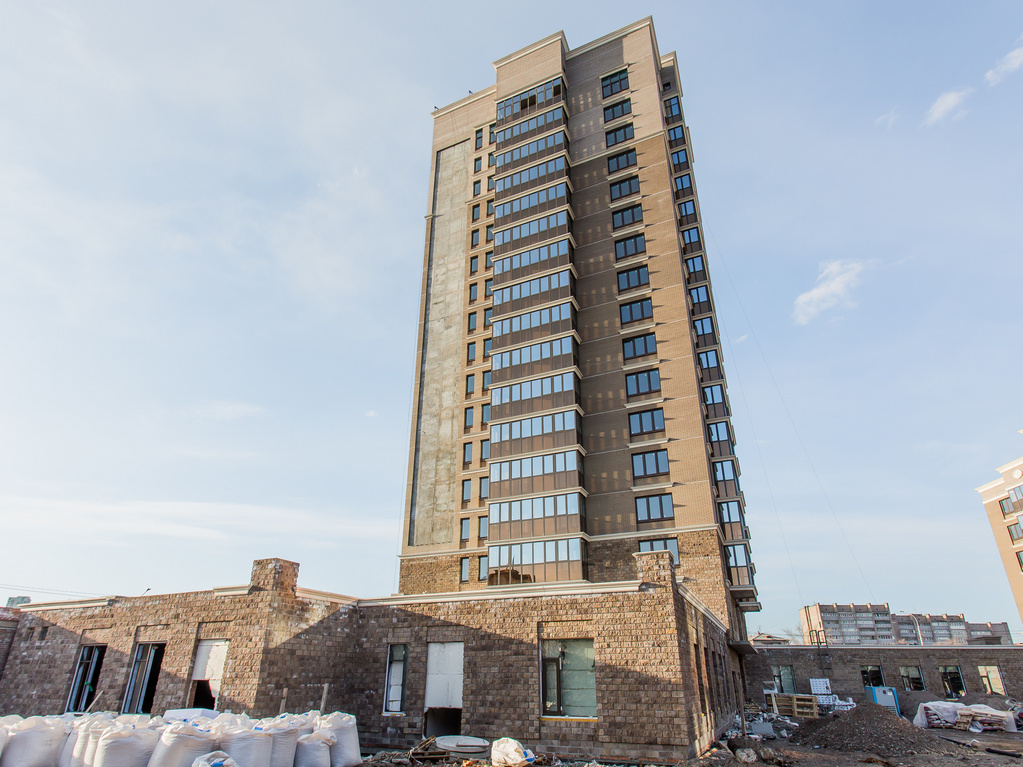

Дом №2

В 1-й блок-секции выполнено 85% кирпичной кладки 4-го этажа;
во 2-й и 3-й блок-секциях кладочные работы завершены;
в 4-й блок-секции выполнено 35% кладки парапетов;
в пристроенном коммерческом помещении №1 выполнено 80% кирпичной кладки.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

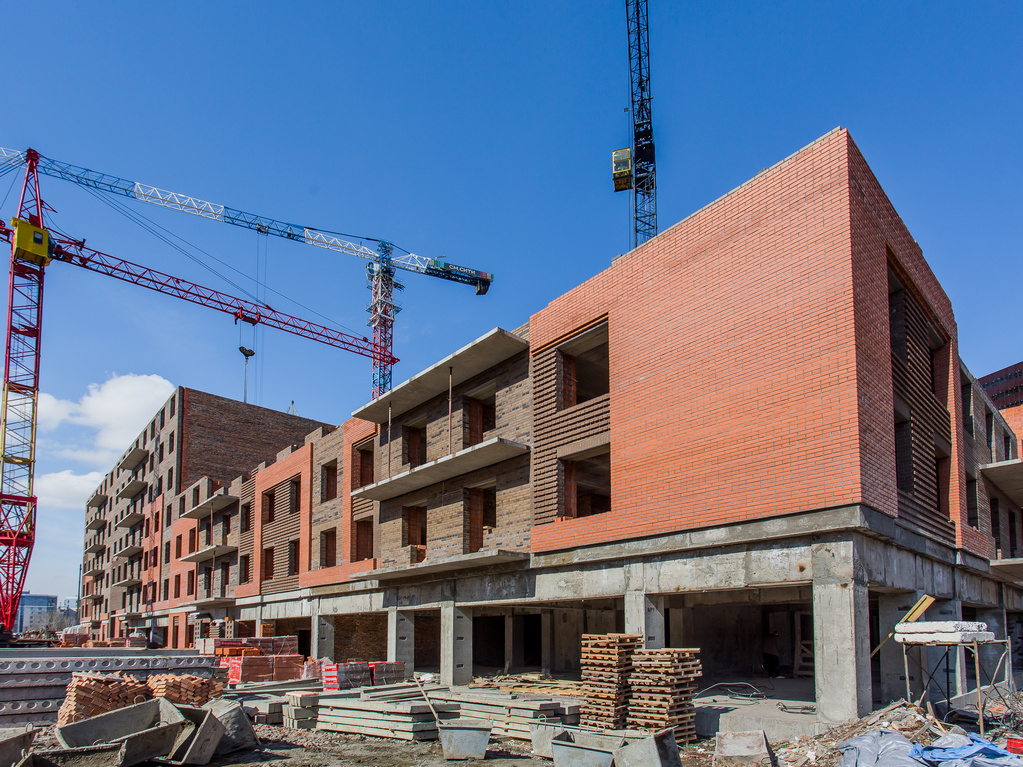

ЖК «Александровский»

I этап

Завершены кладочные работы и установка окон, запущена система отопления. Выполнено 55% разуклонки кровли, смонтировано 15% гидроизоляционного ковра.
Смонтировано 85% вентиляционных коробов.
Смонтировано 30% ограждения балконов.
Оштукатурено 35% стен, установлено 55% перегородок ПГП.
Установлено 20% стояков водоснабжения и канализации. Уложено 10% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

II этап

В 1-й блок-секции выполнено 20% кладки 5-го этажа;
во 2-й блок- секции выполнено 80% кладки 5-го этажа;
в 3-й блок-секции выполнено 90% кладки 8-го этажа;
в 4-й блок-секции выполнено 75% кладки 9-го этажа;
в 5-й и 6-й блок-секциях завершена кладка 6-го этажа;
в 7-й блок-секции выполнено 30% кладки 7-го этажа;
в 8-й блок-секции выполнено 35% кладки 4-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Сити-квартал «Светлогорский»

I этап

В 1-й блок-секции выполнено 5% кирпичной кладки 5-го этажа.
Во 2-й блок-секции выполнено 20% кладки 4-го этажа.
В 3-й блок-секции выполнено 75% кладки 4-го этажа.
В 4-й блок-секции выполнено 15% кладки 8-го этажа.
В 5-й блок-секции завершена кладка 7-го этажа.
В 6-й блок-секции выполнено 80% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

II этап

В 8-й блок-секции залито 45% монолита стен и колонн 1-го этажа;
в 9-10-й и 12-16-й блок секциях завершено устройство монолита;
в 12-й блок-секции выполнено 50% монолита стен и колонн 1-го этажа;
в 11-й блок-секции залито 10% монолита стен и колонн 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.

Подпишитесь на нашу рассылку
Мы будем сообщать вам только о важных и интересных событиях
Строительный отчет за апрель 2021 г.

По состоянию на 1 мая 2021 г. на наших строительных площадках производятся следующие работы.

Южный берег

Дом №18

В 1-й блок-секции завершена кладка 8-го этажа;
в 2-й блок-секции уложено 80% кладки 8-го этажа;
в 3-й блок-секции уложено 70% кладки 7-го этажа;
в 4-й блок-секции уложено 20% кладки парапетов кровли;
в 5-й блок-секции завершен монолит стен и колонн 14-го этажа, уложено 90% кладки 5-го этажа, 50% кладки 6-го этажа, завершена кладка 1-го и 9-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г

Дом №19

В 1-й блок-секции выполнено 90% кирпичной кладки 4-го этажа;
во 2-й блок-секции выполнено 70% кладки 4-го этажа;
в 3-й блок-секции выполнено 10% кладки 4-го этажа;
в 4-й блок-секции выполнено 25% кладки 4-го этажа;
в 5-й блок-секции выполнено 50% кладки 4-го этажа;
в 6-й блок-секции выполнено 15% кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Дом №20

Оштукатурено 90% стен в жилой части и 85% в местах общего пользования, установлено 90% перегородок ПГП в квартирах, 30% перегородок ГКЛ. Залито 65% стяжки пола в жилых помещениях, 50% в местах общего пользования. Установлено 5% входных дверей.
Завершается монтаж вентиляционных коробов.
Завершен монтаж системы отопления.
Смонтировано 95% стояков водоснабжения и 75% стояков канализации.
Завершен монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Дом №22

В 1-й блок-секции выполнено 40% кирпичной кладки 4-го этажа;
во 2-й блок-секции выполнено 50% кирпичной кладки 2-го этажа;
в 3-й блок-секции выполнено 35% кладки 5-го этажа;
в 4-й блок-секции выполнено 95% кладки 3-го этажа;
в 5-й блок-секции выполнено 45% кладки 3-го этажа;
в 6-й блок-секции выполнено 70% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Дом №26

Выполнено 100% разуклонки кровли, 90% гидроизоляционного ковра.
Завершена установка окон.
Завершен монтаж перегородок ГКЛ. Ошпатлевано 90% стен, уложено 95% керамической плитки в жилой части, 85% в местах общего пользования.
Завершена установка входных дверей, наклеено 45% обоев, окрашено 49% стен, смонтировано 90% канта натяжного потолка, установлено 5% межкомнатных дверей.
Установлено 35% сантехприборов.
Уложено 95% электрических сетей, 90% слаботочных сетей, установлено 40% электроприборов.
Смонтировано 90% балконных ограждений, 80% балконного остекления.
Завершается монтаж вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Академгородок

Дом №2

Выполнено 85% разуклонки кровли, 60% гидроизоляции кровли.
Завершены кладочные работы, установка окон.
Оштукатурено 95% стен в квартирах, 75% в местах общего пользования, ошпатлевано 45% стен в квартирах, 20% в МОП, уложено 55% керамической плитки в квартирах, 25% в МОП, залито 90% стяжки пола в квартирах, 75% в местах общего пользования, установлено 90% перегородок ПГП, 50% перегородок ГКЛ. Установлено 35% входных дверей.
Завершен монтаж системы отопления.
Смонтировано 95% стояков водоснабжения и канализации.
Уложено 70% электрических сетей, 95% слаботочных сетей, установлено 90% вентиляционных коробов.
Смонтировано 95% балконных ограждений, 65% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Дом №4

Выполнено 80% разуклонки кровли, 60% гидроизоляционного ковра.
Завершена установка окон, смонтировано 75% ограждения балконов, 50% остекления.
Оштукатурено 95% стен в жилой части здания, 80% в местах общего пользования, ошпатлевано 55% стен, залито 60% стяжки пола, уложено 5% керамической плитки, завершен монтаж перегородок ПГП, установлено 15% перегородок ГКЛ. Установлено 40% входных дверей.
Завершается монтаж трубопроводов водоснабжения и канализации.
Уложено 45% электросетей, завершается монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Взлетная, 7

Оштукатурено 55% стен в квартирах, 45% в местах общего пользования, ошпатлевано 20% стен, залито 85% стяжки пола, установлено 50% перегородок ГКЛ.
Смонтировано 85% стояков водоснабжения, уложено 60% электросетей, 80% слаботочных сетей, 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Бограда, 109

Дом №1

Выполнено 50% гидроизоляционного ковра кровли. Завершен монтаж межкомнатных перегородок, ошпатлевано 20% стен в местах общего пользования, шпатлевка в жилых помещениях завершена, завершается укладка керамической плитки в жилых помещениях, наклеено 30% обоев. Завершена установка входных дверей.
Смонтировано 90% канта натяжного потолка.
Установлено 80% стояков водоснабжения и канализации.
Смонтировано 90% балконных ограждений, 80% остекления.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом №2

В 1-й блок-секции выполнено 85% кирпичной кладки 4-го этажа;
во 2-й и 3-й блок-секциях кладочные работы завершены;
в 4-й блок-секции выполнено 35% кладки парапетов;
в пристроенном коммерческом помещении №1 выполнено 80% кирпичной кладки.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

ЖК «Александровский»

I этап

Завершены кладочные работы и установка окон, запущена система отопления. Выполнено 55% разуклонки кровли, смонтировано 15% гидроизоляционного ковра.
Смонтировано 85% вентиляционных коробов.
Смонтировано 30% ограждения балконов.
Оштукатурено 35% стен, установлено 55% перегородок ПГП.
Установлено 20% стояков водоснабжения и канализации. Уложено 10% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

II этап

В 1-й блок-секции выполнено 20% кладки 5-го этажа;
во 2-й блок- секции выполнено 80% кладки 5-го этажа;
в 3-й блок-секции выполнено 90% кладки 8-го этажа;
в 4-й блок-секции выполнено 75% кладки 9-го этажа;
в 5-й и 6-й блок-секциях завершена кладка 6-го этажа;
в 7-й блок-секции выполнено 30% кладки 7-го этажа;
в 8-й блок-секции выполнено 35% кладки 4-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Сити-квартал «Светлогорский»

I этап

В 1-й блок-секции выполнено 5% кирпичной кладки 5-го этажа.
Во 2-й блок-секции выполнено 20% кладки 4-го этажа.
В 3-й блок-секции выполнено 75% кладки 4-го этажа.
В 4-й блок-секции выполнено 15% кладки 8-го этажа.
В 5-й блок-секции завершена кладка 7-го этажа.
В 6-й блок-секции выполнено 80% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

II этап

В 8-й блок-секции залито 45% монолита стен и колонн 1-го этажа;
в 9-10-й и 12-16-й блок секциях завершено устройство монолита;
в 12-й блок-секции выполнено 50% монолита стен и колонн 1-го этажа;
в 11-й блок-секции залито 10% монолита стен и колонн 1-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
