05 мая 2022

Строительный отчет за апрель 2022 г.

Строительный отчет за апрель 2022 г. картинка

Южный берег

Дом №18

Завершена штукатурка стен, идет шпатлевка, монтаж, завершена заливка стяжки пола и монтаж перегородок ПГП, установлено 35% перегородок ГКЛ 64% входных дверей, уложено 15% керамической плитки. Смонтировано 5% канта натяжного потолка. Установлено 75% балконных ограждений, 65% балконного остекления.
Смонтировано 80% трубопроводов канализации, завершен монтаж трубопроводов водоснабжения, уложено 65% электросетей, 90% слаботочных сетей, завершен монтаж вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г

Дом №19

Ошпатлевано 45% стен, залито 90% стяжки пола, установлено 15% перегородок ГКЛ. Установлено 45% входных дверей. Уложено 45%
керамической плитки. Смонтировано 70% балконного ограждения, 40% остекления.
Уложено 60% электросетей, завершен монтаж слаботочных сетей,смонтировано 50% вентиляционных коробов.
Смонтировано 85% трубопроводов канализации, 95% трубопроводов водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Дом №22

Завершена штукатурка стен, залито 90% стяжки пола, завершен монтаж перегородок ПГП. установлено 35% перегородок ГКЛ.
Ошпатлевано 40% стен, уложено 15% керамической плитки, установлено 20% входных дверей.
Смонтировано 90% балконного ограждения, 80% балконного остекления.
Уложено 90% разводки водоснабжения, 90% трубопроводов канализации, 45% электросетей, завершен монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Дом №23

В 1-й блок секции выполнено 55% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 30% кладки 3-го этажа;
в 3-й блок-секции выполнено 95% кладки 2-го этажа;
в 4-й блок-секции выполнено 65% кладки 5-го этажа;
в 5-й блок-секции выполнено 40% кладки 6-го этажа;
в 6-й блок-секциях выполнено 45% кладки 4-го этажа;
в 7-й блок-секциях выполнено 40% кладки 3-го этажа;
в 8-й блок-секции готово 45% кладки 4-го этажа;
в 9-й блок-секции выполнено 50% кладки 4-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.

Новый Академгородок

Дом №6

В 1-й блок-секции выполнено 5% кирпичной кладки 4-го этажа;
во 2-й блок-секции выполнено 80% кладки 6-го этажа;
в 3-й блок-секции выполнено 80% кладки 6-го этажа;
в 4-й и 5-й блок-секциях завершена кладка 8-го этажа;
в 6-й блок-секции выполнено 30% кладки 11-го этажа;
в 7-й блок-секции выполнено 30% кладки 8-го этажа;
в 8-й блок-секции выполнено 50% кладки 8-го этажа;
в 9-й блок-секции выполнено 15% кирпичной кладки 7-го этажа;
в 10-й блок-секции завершена кладка 7-го этажа;
в 11-й блок-секции выполнено 50% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.

Дом №8

В 1-й блок-секции залито 60% монолитных перекрытий подвального этажа;
во 2-й блок-секции залито 85% монолитных перекрытий подвального этажа;
в 3-й блок-секции завершено устройство перекрытий подвального этажа;
в 4-й блок-секции выполнено 50% монолитных перекрытий подвального этажа;
в 5-й блок-секции залито 90% монолитных стен и колонн подвального этажа;
в 6-й блок-секции залито 30% монолитных перекрытий подвального этажа;
в 7-й блок-секции залито 15% монолитных стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.

Бограда, 109

Дом №2

Смонтировано 90% трубопроводов канализации, 95% трубопроводов водоснабжения.
Завершены штукатурка и стяжка, ошпатлевано 75% стен, установлено 80% перегородок ГКЛ, уложено 75% керамической плитки.
Уложено 70% электросетей, 80% слаботочных сетей.
Смонтировано 90% балконного ограждения и остекления.
Установлено 90% входных дверей, смонтировано 45% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

ЖК «Александровский»

II очередь

Завершена кирпичная кладка.
Завершена разуклонка кровли, готово 85% гидроизоляционного ковра.
Оштукатурено 95% стен, залито 55% стяжки пола, установлено 10% перегородок ГКЛ, начата шпатлевка стен.
Смонтировано 75% балконного ограждения и остекления.
Завершен монтаж трубопроводов канализации и водоснабжения, вентиляционных коробов.
Уложено 50% электросетей, завершен монтаж слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Сити-квартал «Светлогорский»

I очередь

Уложено 50% электросетей, установлено 90% вентиляционных коробов.
Завершена штукатурка, ошпатлевано 40% стен, завершена заливка стяжки пола, установлено 40% перегородок ГКЛ.
Смонтировано 80% балконного ограждения и остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

 II очередь

Завершаются кладочные работы. На 35% выполнена разуклонка кровли, готово 25% гидроизоляционного ковра.
Установлено 90% окон, 20% балконного ограждения.
Оштукатурено 15% стен, установлено 40% перегородок ПГП.
Смонтировано 90% системы отопления, 50% трубопроводов водоснабжения.
Уложено 50% слаботочных сетей, 5% электрических сетей.
Смонтировано 15% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.

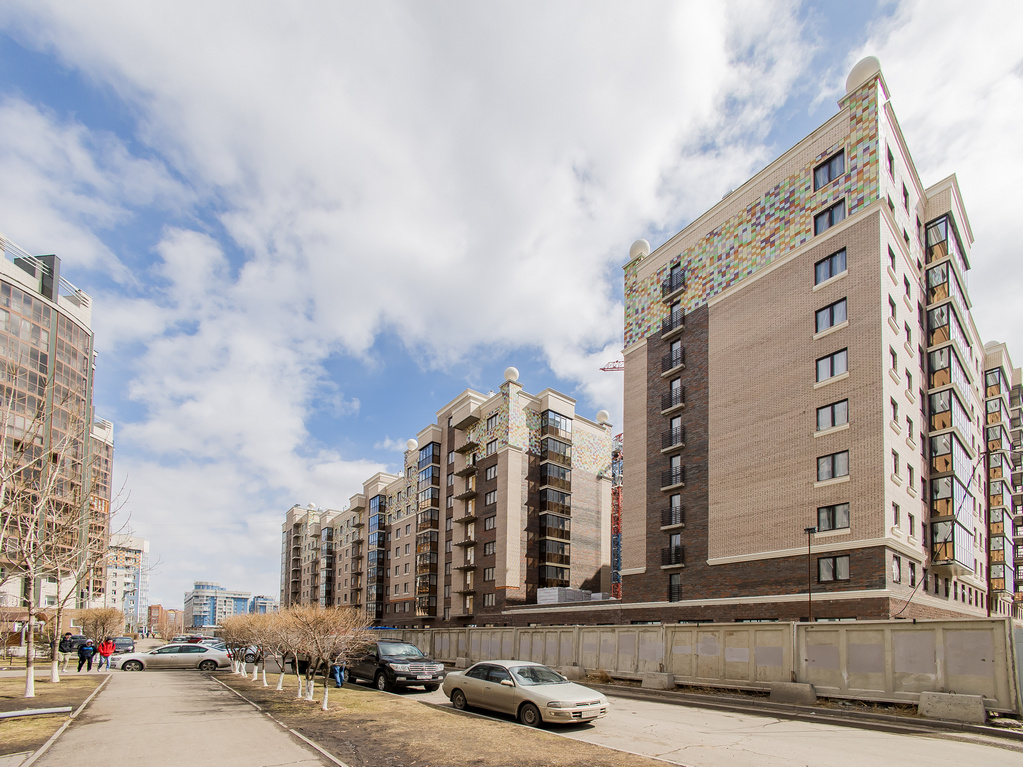

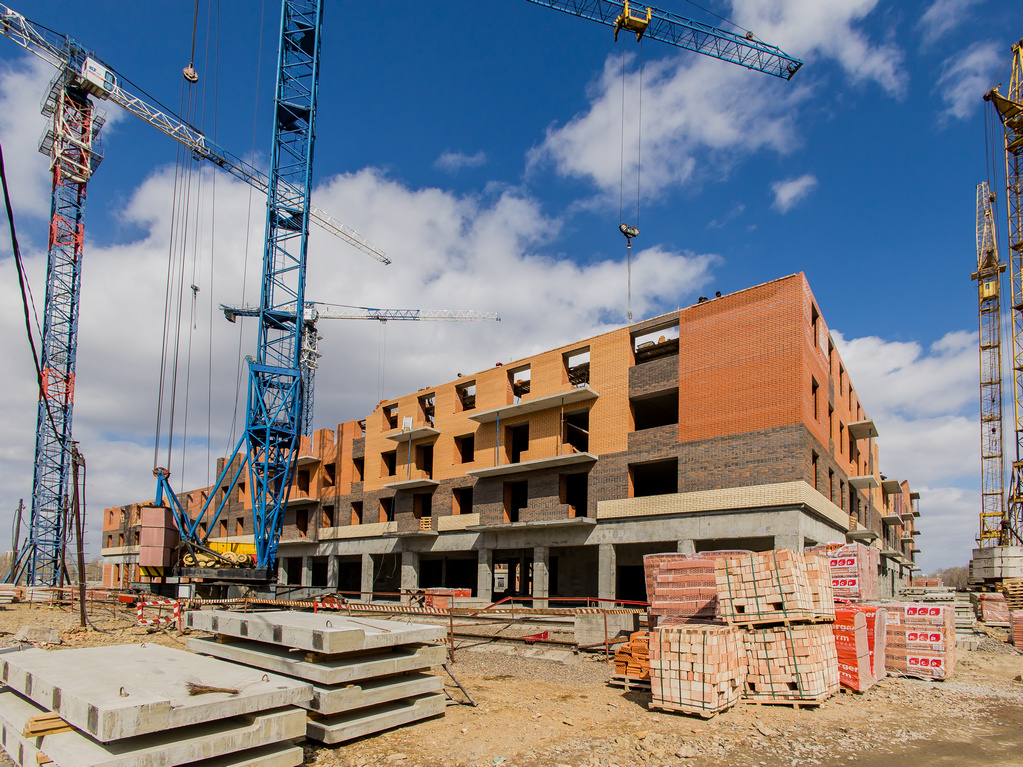

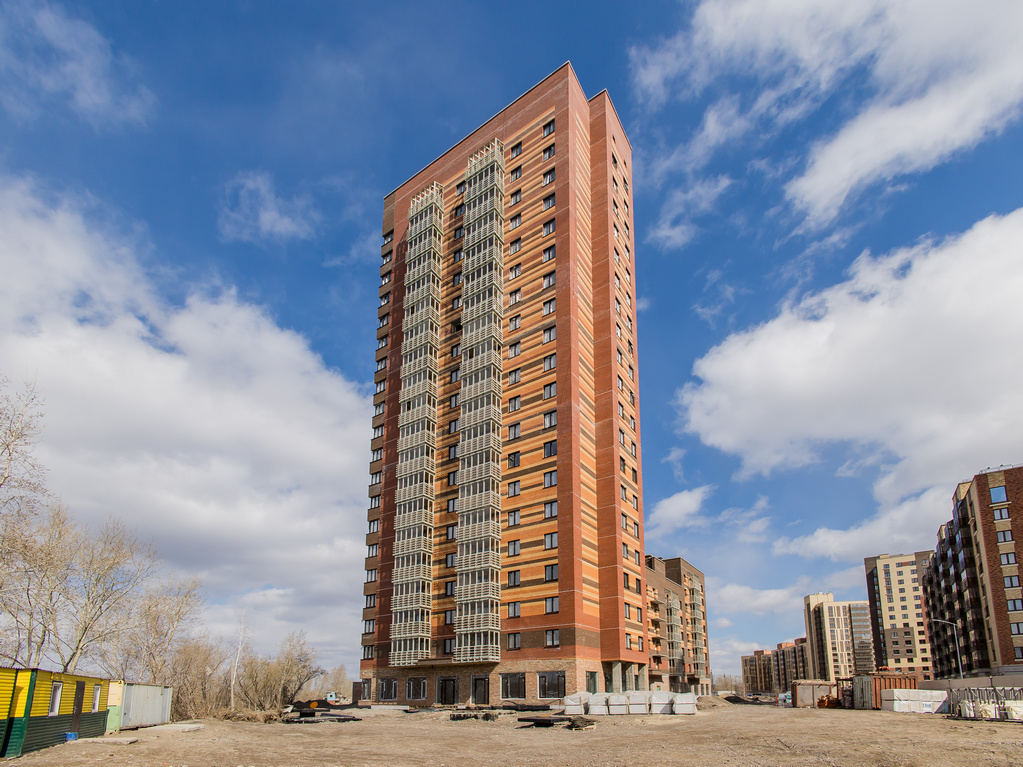

Южный берег, дом 18


Южный берег, дом 18

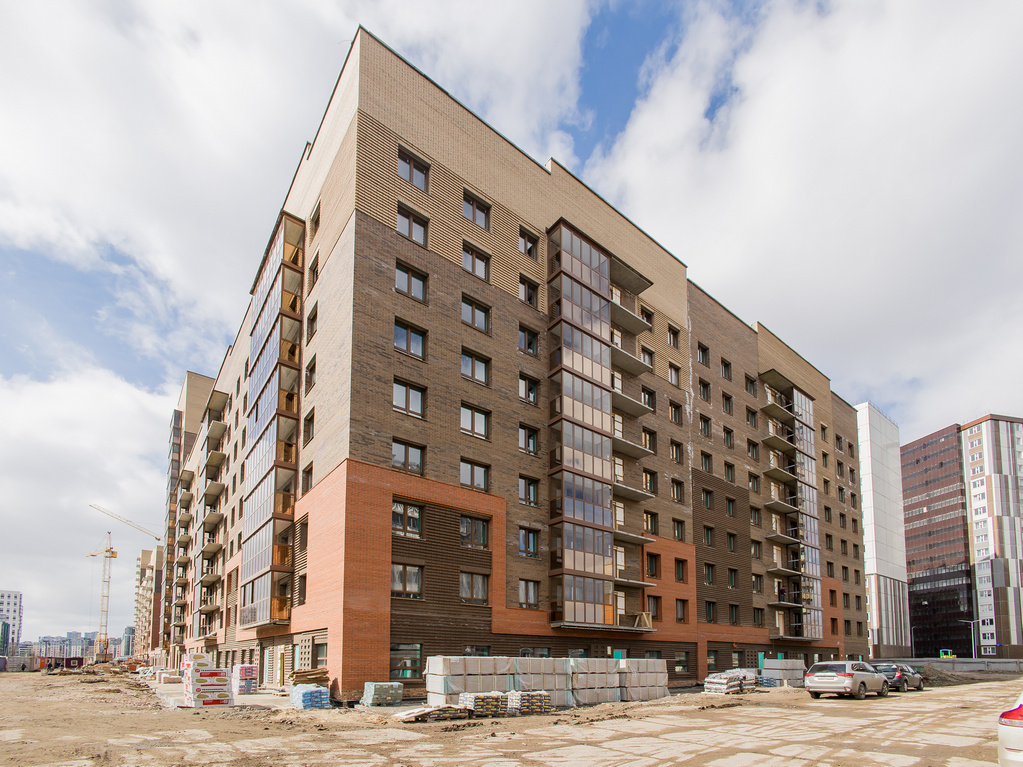

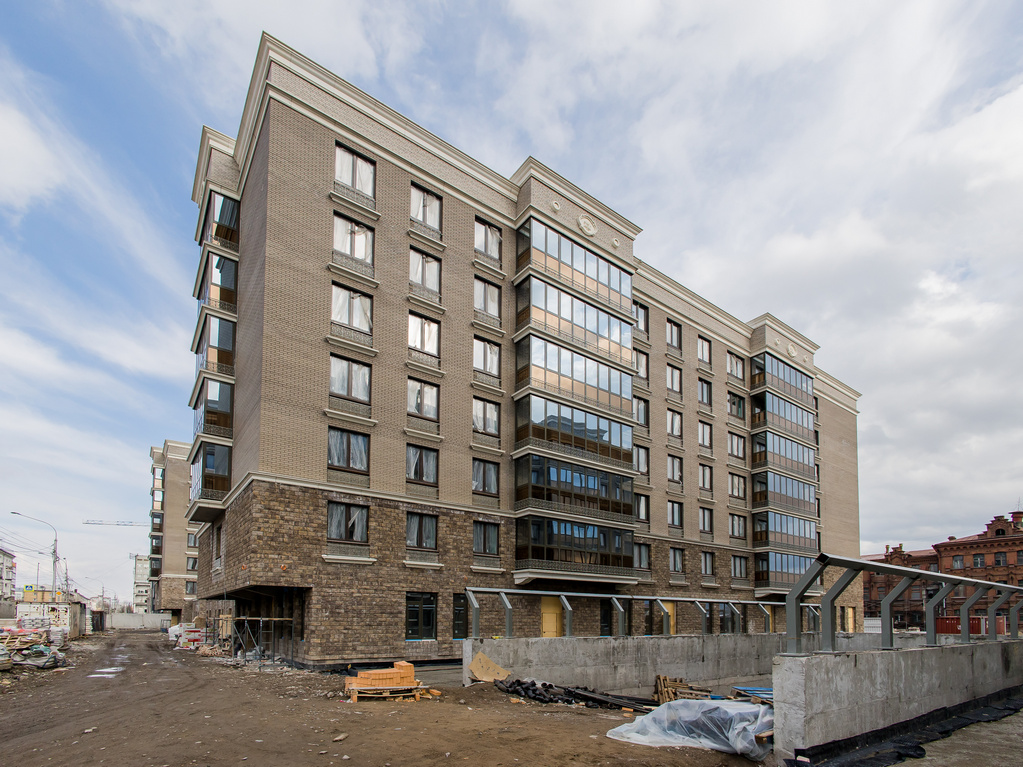

Южный берег, дом 19

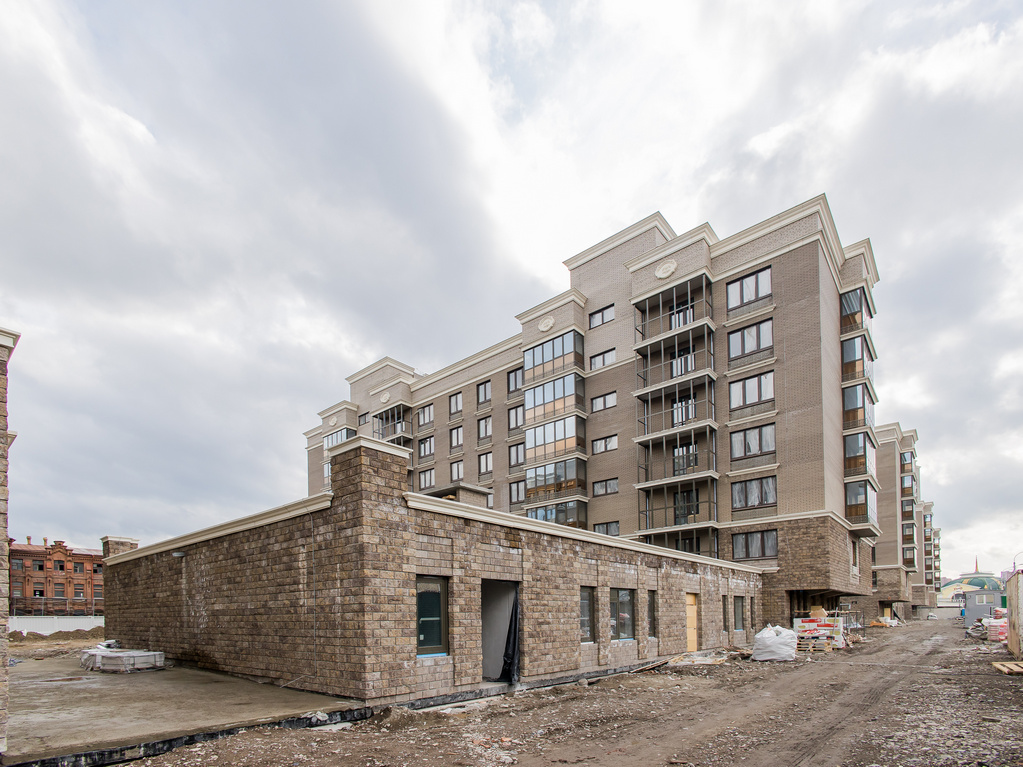

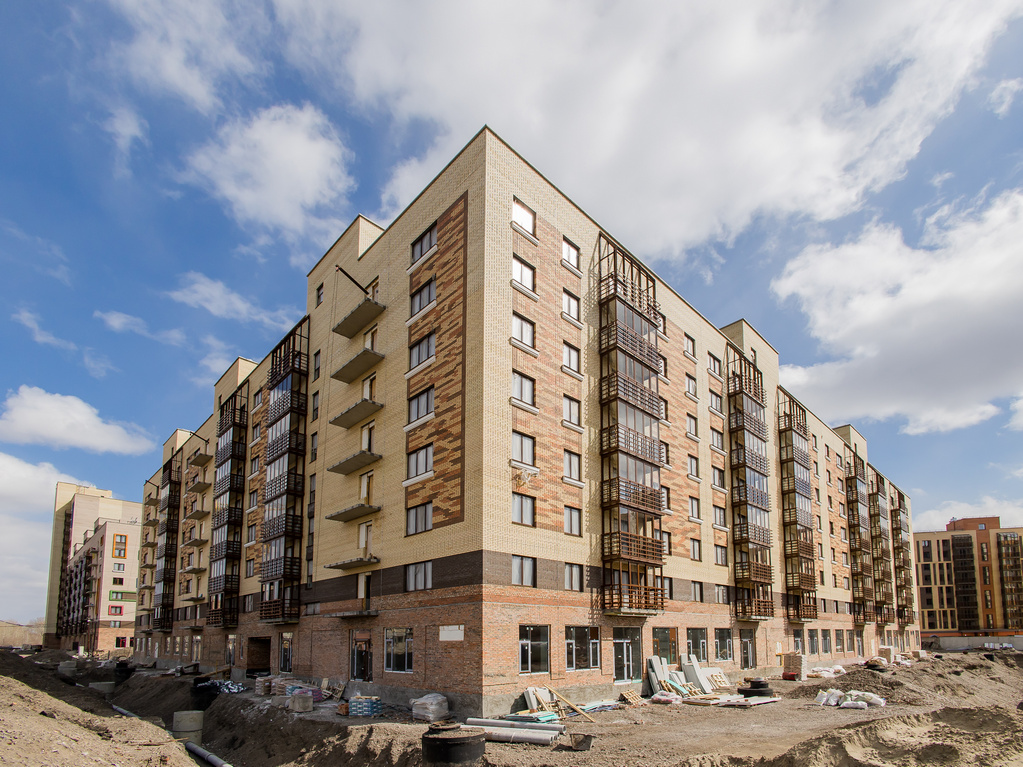

Южный берег, дом 22


Южный берег, дом 22

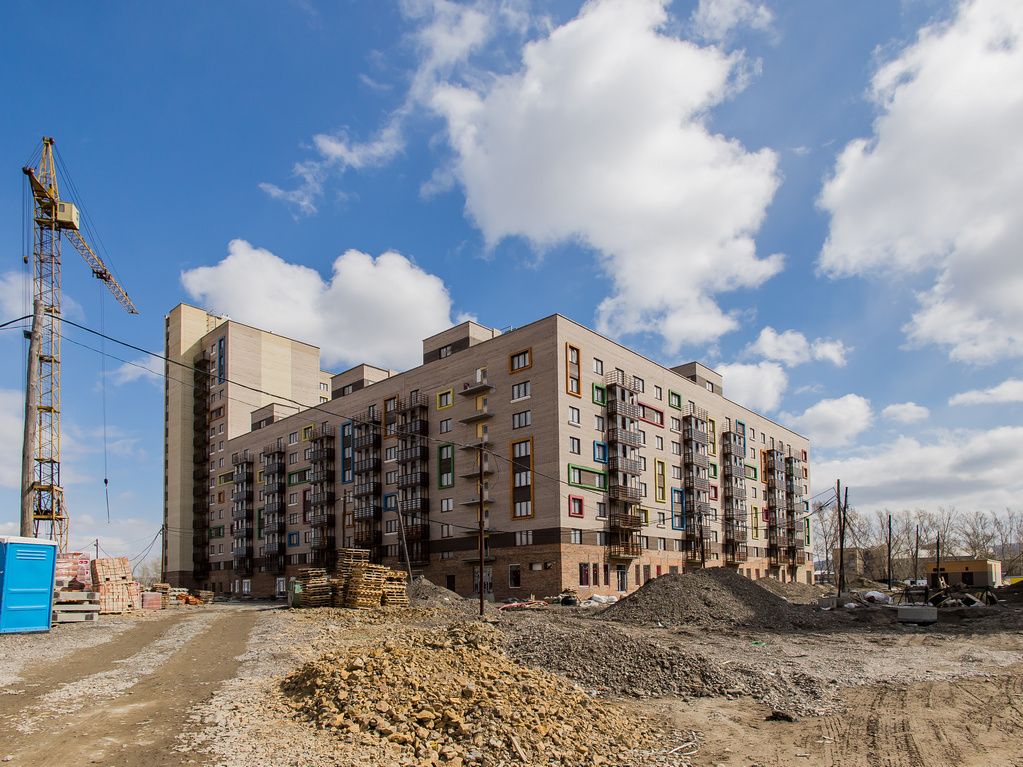

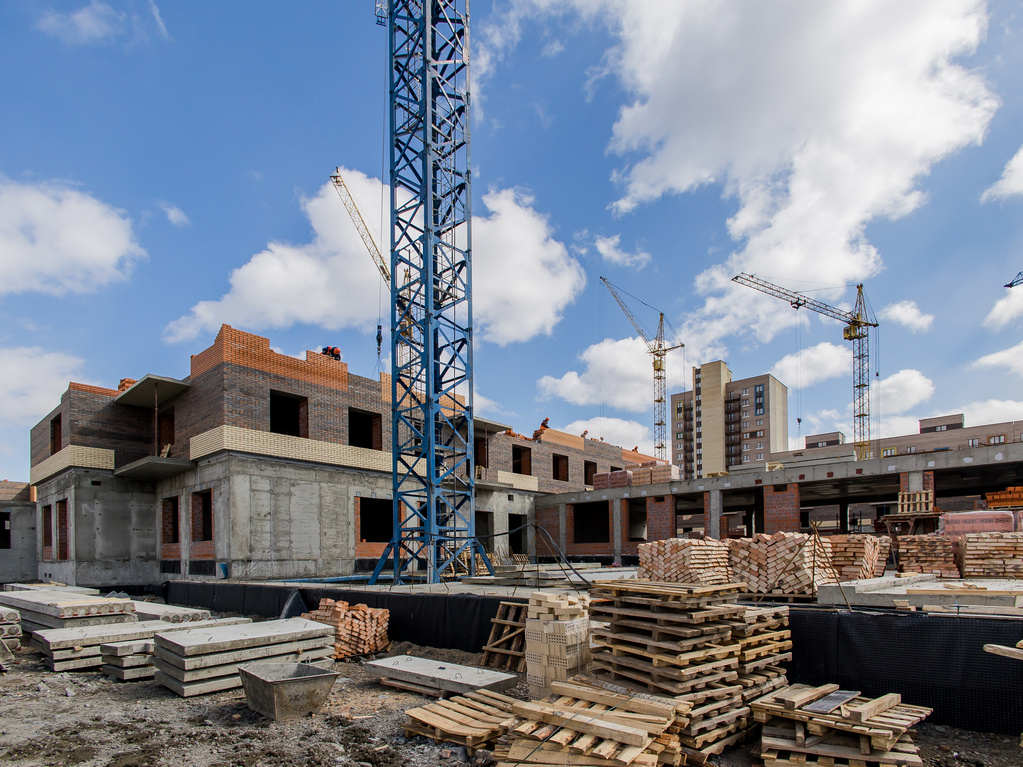

Южный берег, дом 23


Южный берег, дом 23

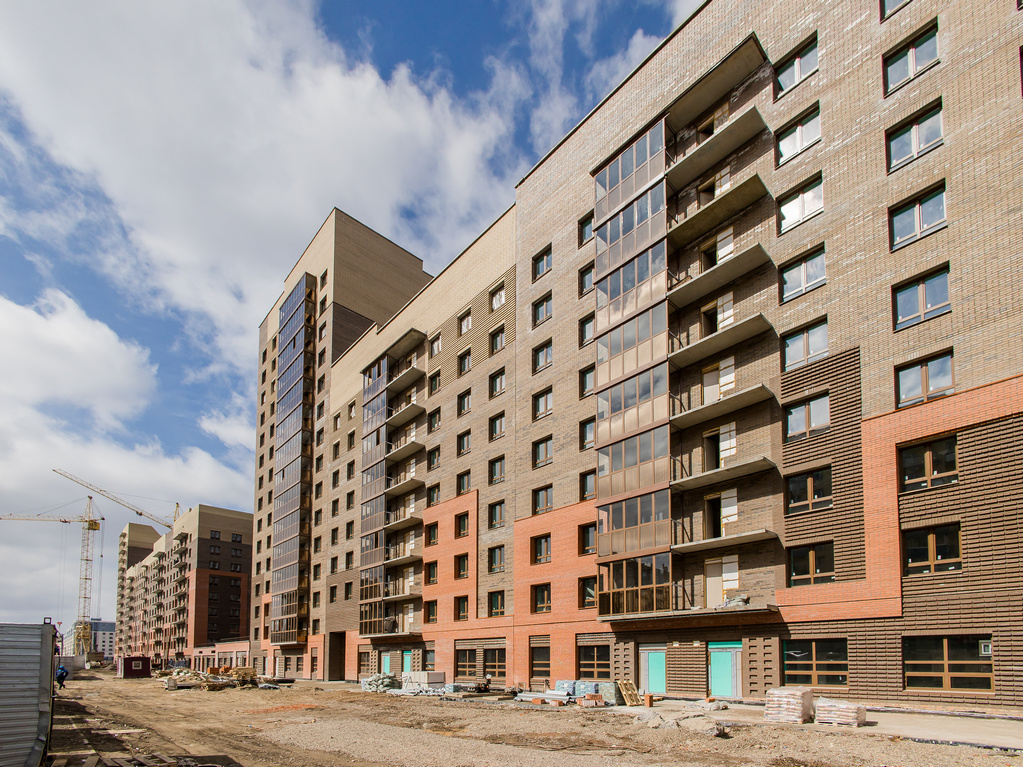

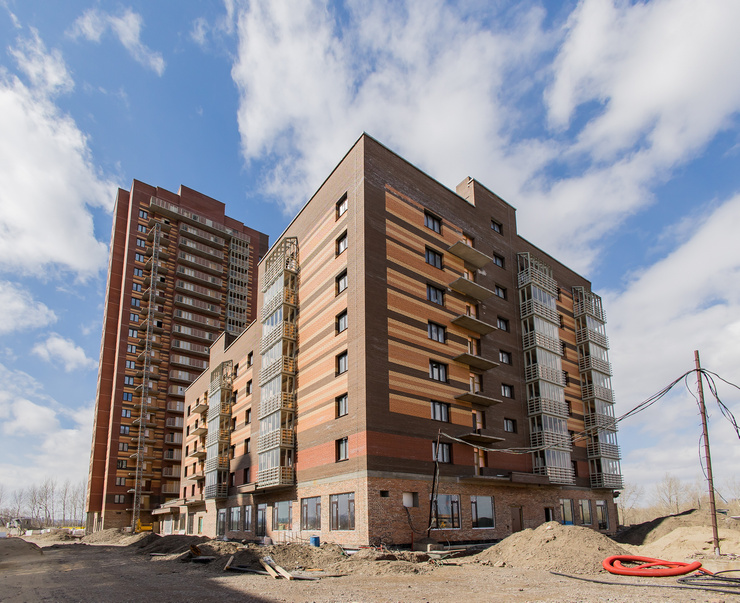

Сити-район Академгородок, дом 6


Сити-район Академгородок, дом 6

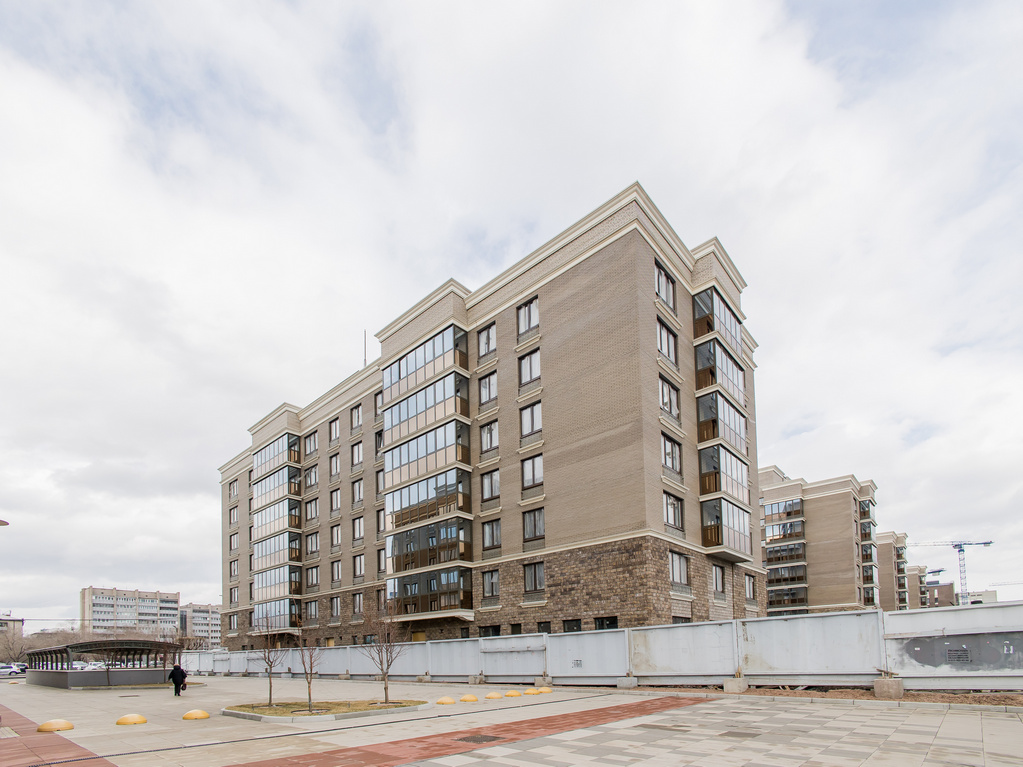

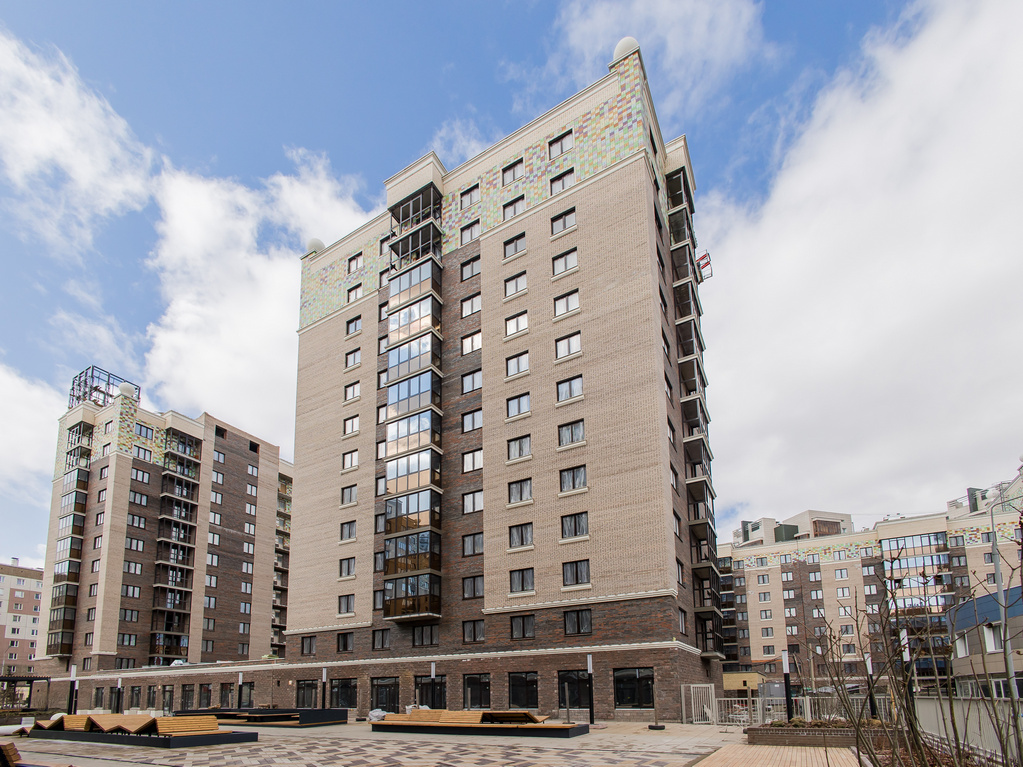

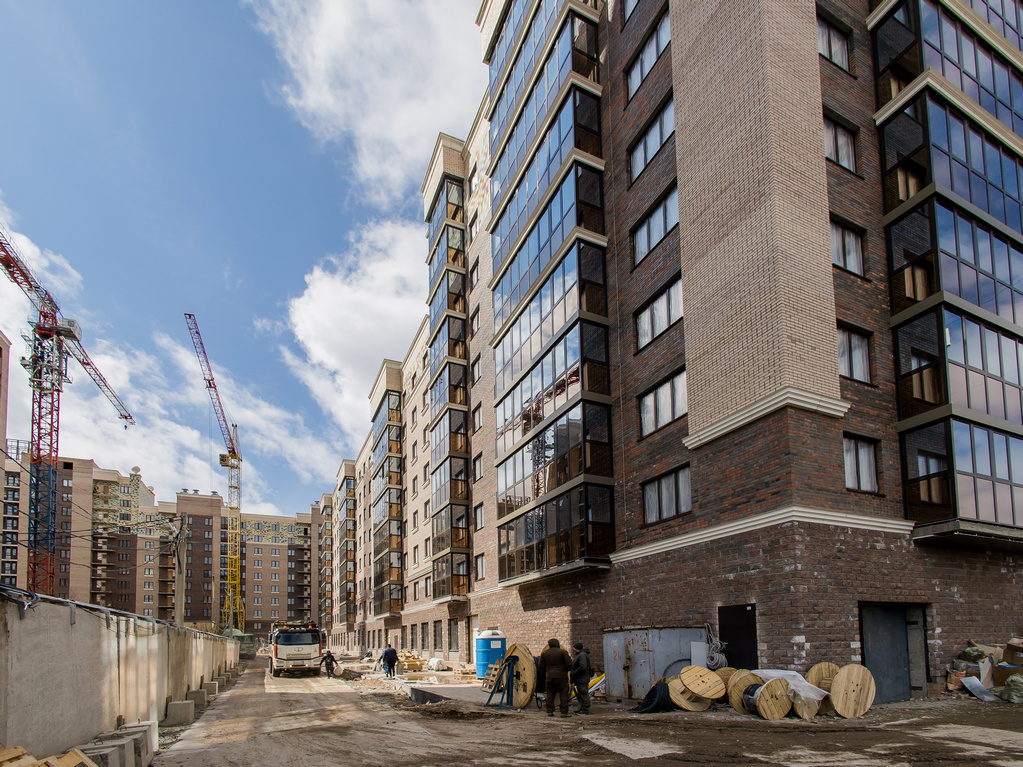

Сити-квартал на ул. Бограда


Сити-квартал на ул. Бограда


Сити-квартал на ул. Бограда

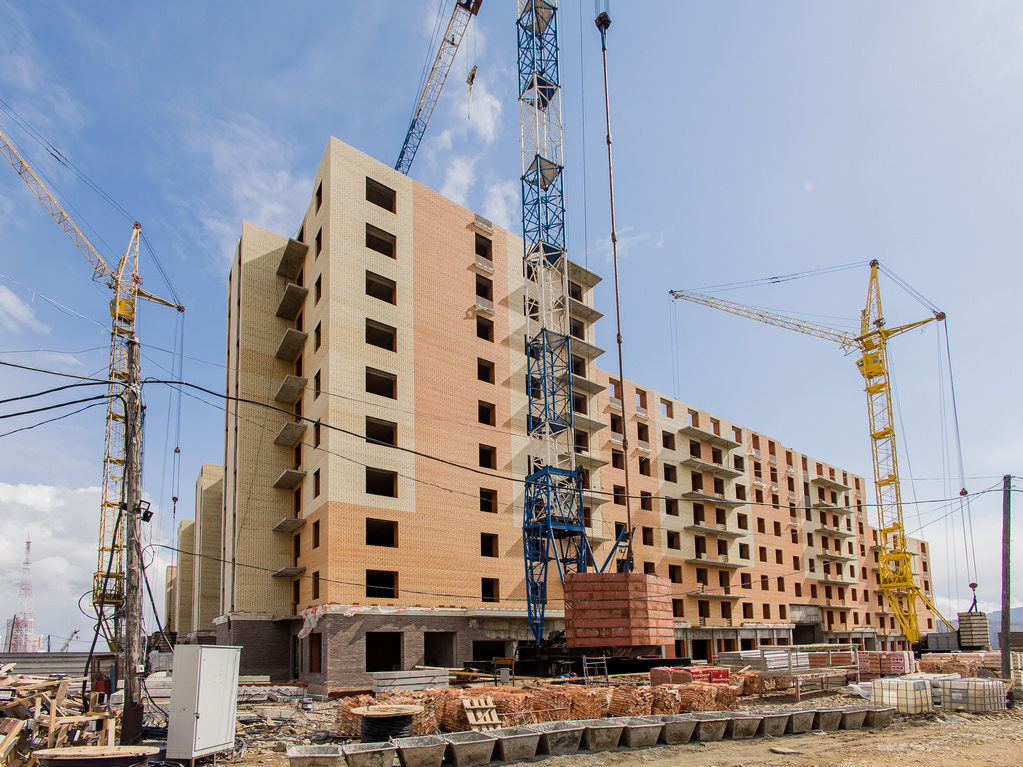

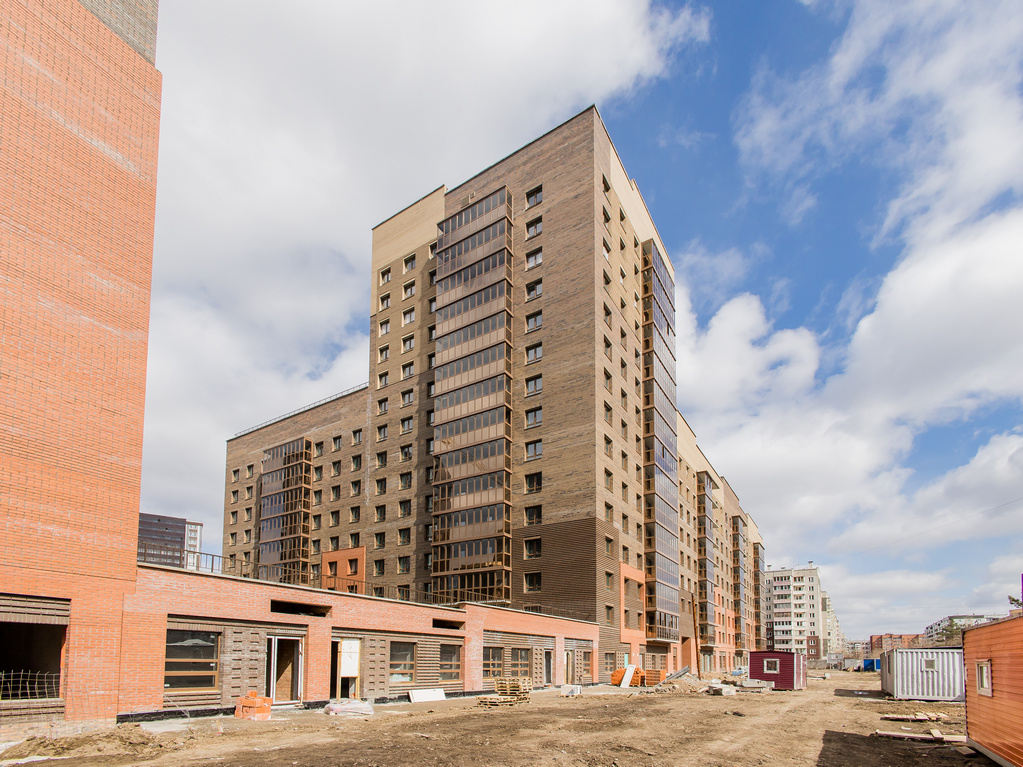

Сити-квартал «Александровский»


Сити-квартал «Александровский»


Сити-квартал «Александровский»


Сити-квартал «Александровский»

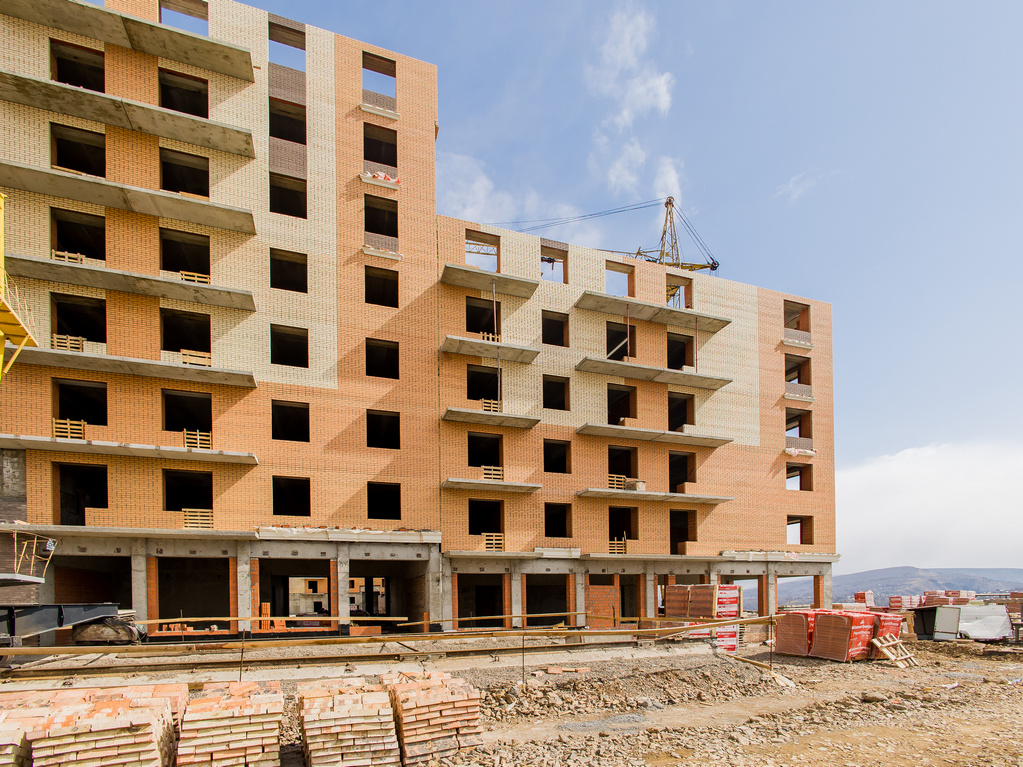

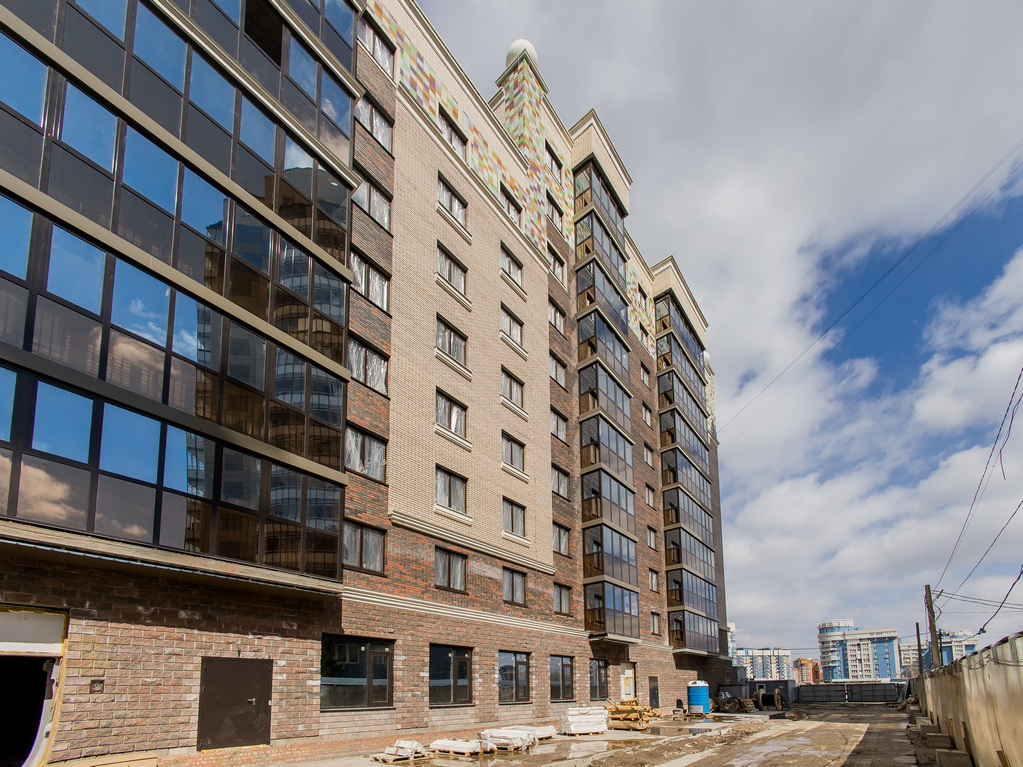

Сити-квартал «Светлогорский»


Сити-квартал «Светлогорский»


Сити-квартал «Светлогорский»


← К СПИСКУ НОВОСТЕЙ
Читайте нас в:


идёт загрузка
