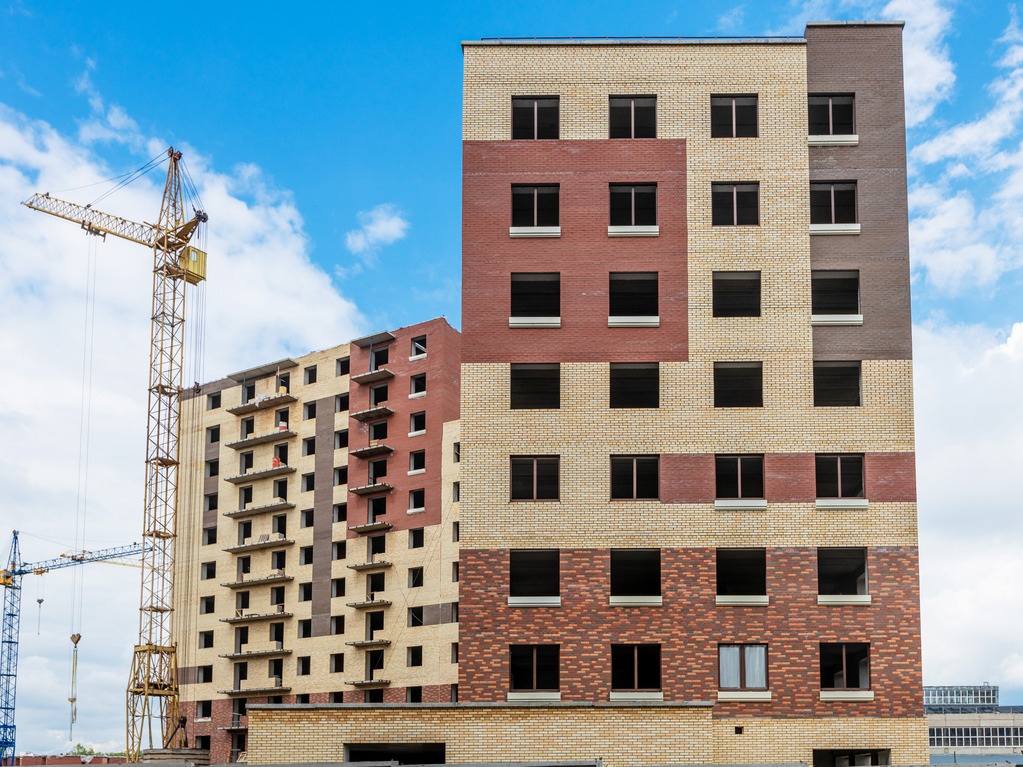

По состоянию на 4 сентября 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег

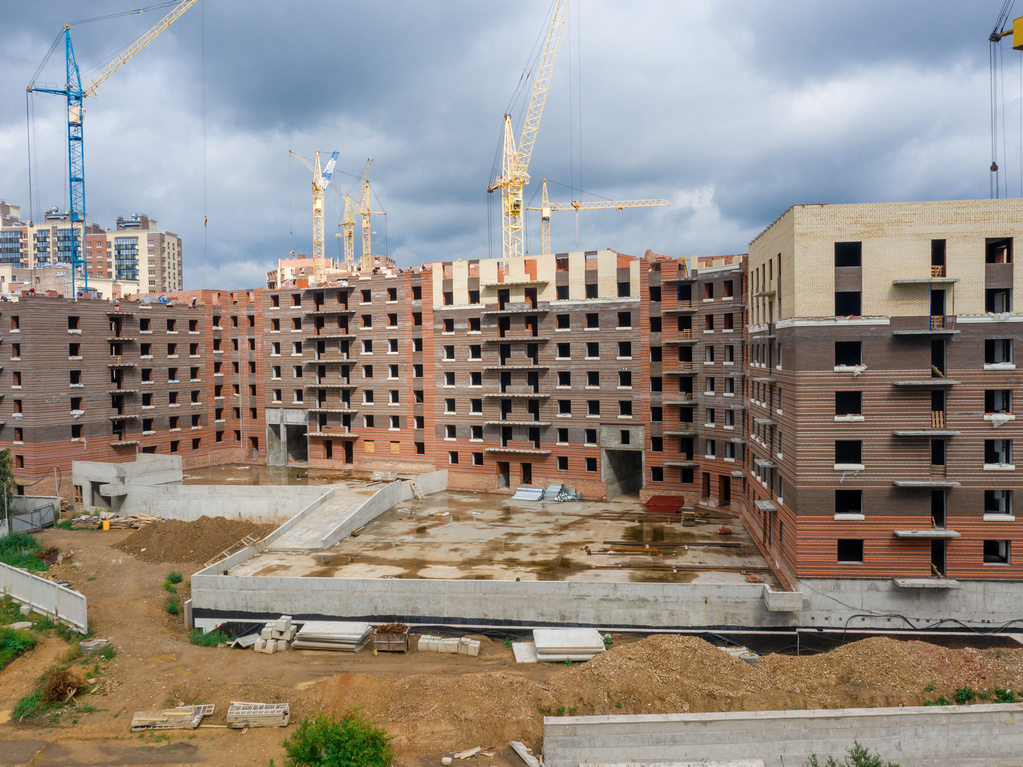

Дом №17
Завершена черновая отделка, завершается шпатлевание стен, завершена укладка керамической плитки и установка входных дверей.
Установлено 70% межкомнатных дверей, наклеено 80% обоев, смонтировано 90%
канта натяжного потолка, 85% полотна.
Завершен монтаж электрических и слаботочных сетей, установлено 70% сантехприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции кирпичная начата кирпичная кладка 2-го этажа;
во 2-й блок-секции выполнено 15% кладки 2-го этажа;
в 3-й блок-секции выполнено 30% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 4-й блок-секции кирпичная кладка выполнено 50% кладки 2-го этажа;
в 5-й блок-секции завершен монолит стен и колонн 5 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
В 1-й блок-секции выполнено 50% монолита стен и колонн 1-го этажа;
в блок-секциях 2-5 завершено перекрытие подвального этажа;
в 6-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

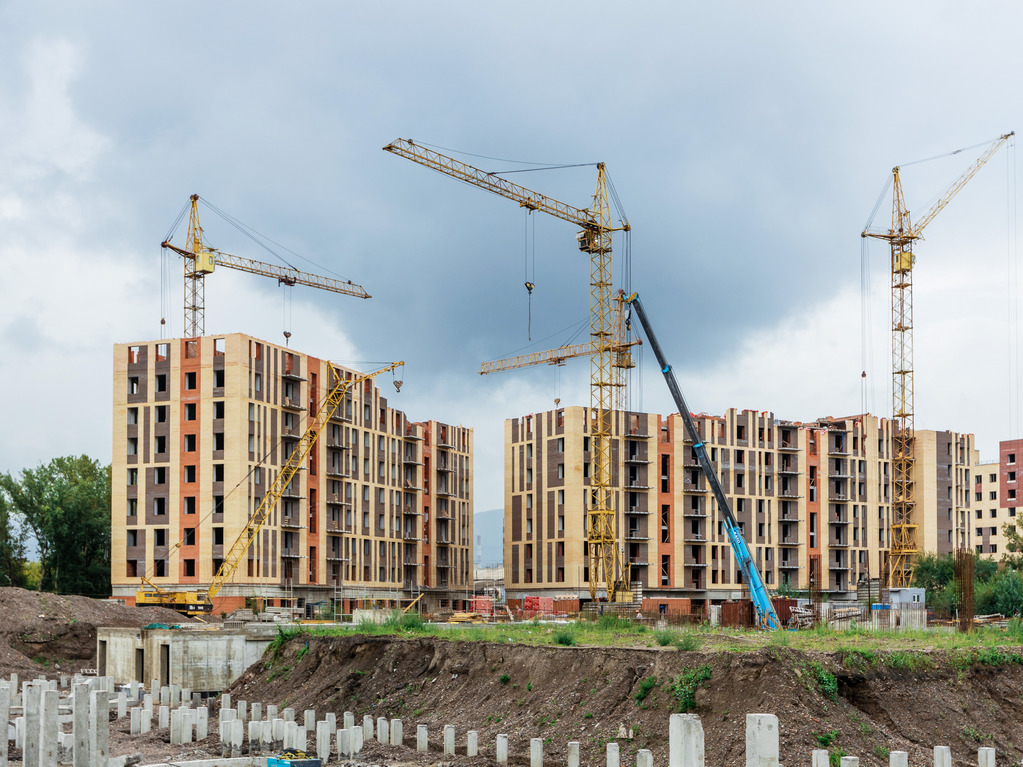

Дом №20
В 1-й блок-секции выполнено 20% кладки 9-го этажа;
во 2-й блок-секци выполнено 40% кладки 9-го этажа;
в 3-й блок-секции выполнено 60% кладки 9-го этажа;
в 4-й блок-секции завершена кладка 8-го этажа;
в 5-й блок-секции выполнено 40% кладки 9-го этажа;
в 6-й блок-секции завершена кладка 9-го этажа.
Оштукатурено 45% стен в квартирах, 10% стен в местах общего пользования.
Смонтировано 5% трубопроводов отопления, установлено 5% радиаторов отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции выполнено 90% монолита стен и колонн подвального этажа, 40% перекрытия подвального этажа;
в 5-й блок-секции выполнено 15% монолитного фундамента;
в 6-й блок-секции завершено перекрытие подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 10% кирпичной кладки 13-го этажа;
во 2-й и 3-й блок-секциях кладочные работы завершены.
Устройство кровли выполнено на 30%.
Оштукатурено 55% стен в квартирах, 45% стен в местах общего пользования. Смонтировано 80% стояков водоснабжения, 50% трубопроводов отопления, установлено 40% радиаторов отопления.
Смонтировано 40% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

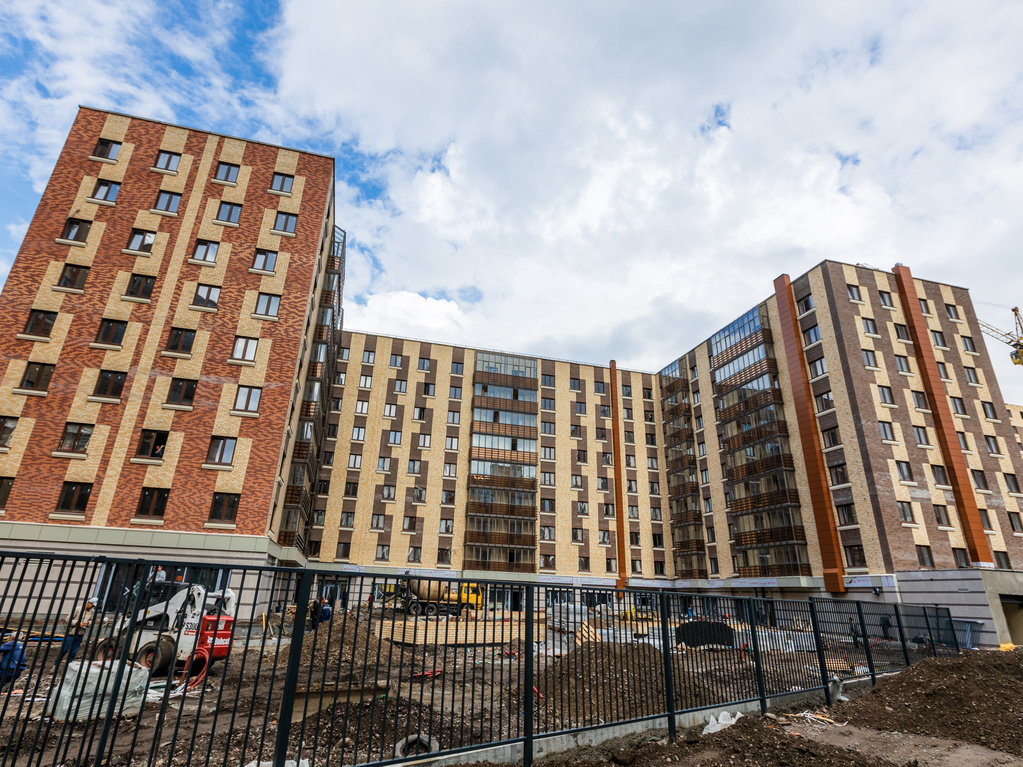

Новый Академгородок
Третий этап строительства дома №1
Завершены штукатурка и шпатлевка стен, устройство стяжки пола, установка перегородок ГКЛ, укладка керамической плитки в квартирах, установка входных дверей, уложено 90% керамической плитки в местах общего пользования.
Установлено 50% межкомнатных дверей, наклеено 75% обоев, уложено 20% линолеума, смонтировано 70% натяжных потолков.
Завершен монтаж трубопроводов водоснабжения и канализации.
Завершен монтаж электрических и слаботочных сетей.
Завершено ограждение и остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

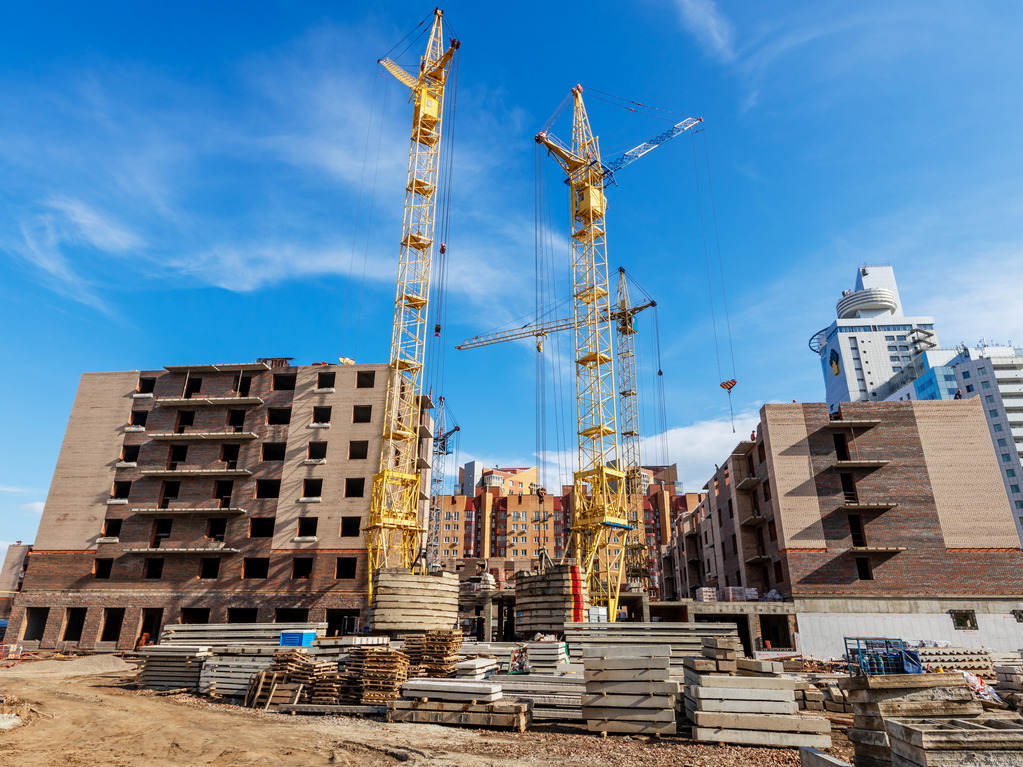

Дом №2
Завершается кирпичная кладка в блок-секциях 1-3;
в 4-й блок-секции завершена кладка 10-го этажа;
в 5-й блок-секции выполнено 35% кладки 12-го этажа;
в 6-й блок-секции выполнено 20% кладки 12-го этажа.
Оштукатурено 55% стен в квартирах, установлено 30% перегородок ПГП.
Смонтировано 35% трубопроводов отопления, установлено 10% радиаторов отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 60% кирпичной кладки 7-го этажа;
во 2-й блок-секции выполнено 90% кирпичной кладки 7-го этажа;
в 3-й блок-секции выполнено 20% кирпичной кладки 8-го этажа;
в 4-й блок-секции выполнено 95% кирпичной кладки 8-го этажа;
в 5-й блок-секции выполнено 50% кирпичной кладки 8-го этажа;
в 6-й блок-секции выполнено 80% кирпичной кладки парапета.
Оштукатурено 30% стен в квартирах.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

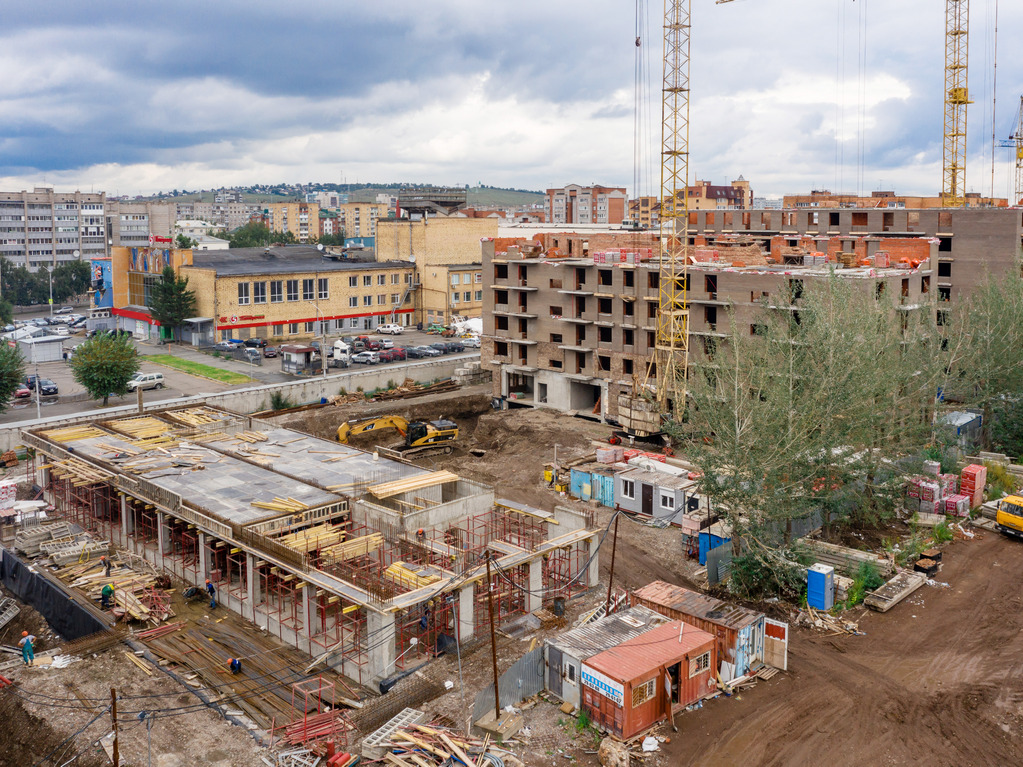

Образцово
Дом 3
Завершены черновые отделочные работы, завершено шпатлевание стен и укладка керамической плитки в квартирах, ошпатлевано 70% стен в местах общего пользования, уложено 80% плитки.
Завершен монтаж входных дверей, установлено 50% межкомнатных дверей.
Наклеено 60% обоев, уложено 50% линолеума, смонтировано 90% канта натяжных потолков, 70% полотна.
Установлено 10% электроприборов, 10% сантехприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершены черновые отделочные работы, ошпатлевано 80% стен, завершена укладка керамической плитки в квартирах, завершается укладка плитки в местах общего пользования.
Установлено 90% входных дверей, 60% межкомнатных дверей.
Наклеено 60% обоев, уложено 50% линолеума, смонтировано 80% канта натяжных потолков, 70% полотна.
Смонтировано 80% электросетей, завершен монтаж слаботочных сетей.
Завершен монтаж стояков водоснабжения, смонтировано 80% стояков канализации, установлено 50% сантехприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

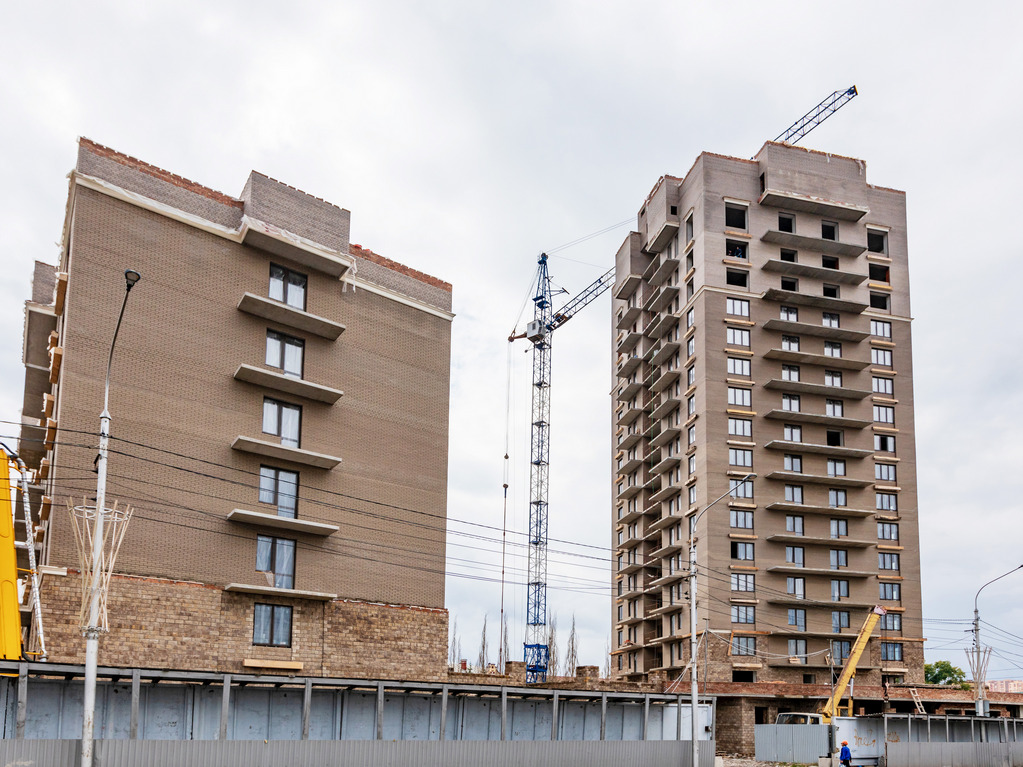

ЖК на Взлетной, 7
В 1-й блок-секции завершена кирпичная кладка 1, 3-15, 19-22-го этажа, выполнено 90% кладки 2-го этажа, 70% кладки 16-го этажа, 95% кладки 17-18 этажей, 15% кладки техэтажа, 85% кладки машинного помещения; 95% кладки парапета, начата кладка 23 и 24-го этажей.
Оштукатурено 15% стен в квартирах.
Во 2-й блок-секции завершена кирпичная кладка 2-9, 11-20 и 24-го этажей, парапетов кровли, выполнено 90% кладки 1, 10 и 21-го этажа, 25% кладки 22-го этажа, 45% кладки 23-го этажа, 60% кладки техэтажа, 65% кладки машинного помещения.
Установлено 25% перегородок ПГП, смонтировано 70% стояков отопления, 50%
стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

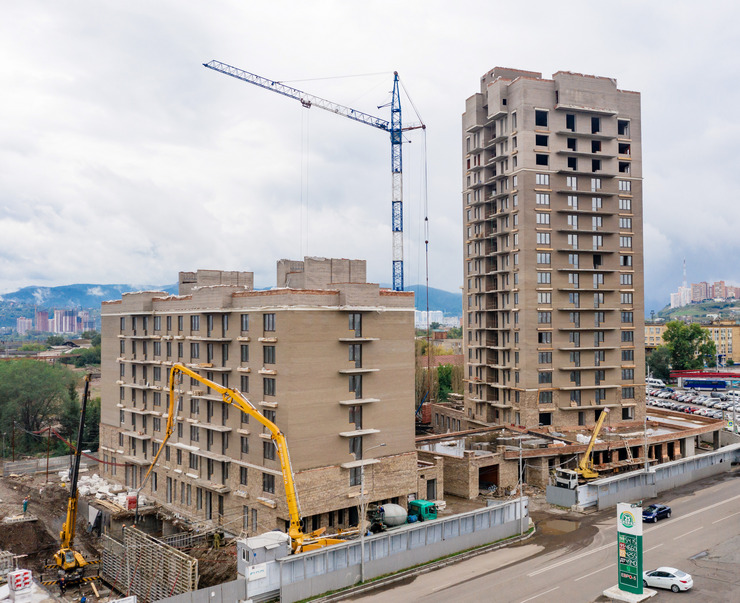

Жилой квартал на ул. Бограда, 109
Дом №1
Завершена кирпичная кладка жилых секций, выполнено 55% кладки пристроенного коммерческого помещения.
Завершена разуклонка кровли в жилых секциях.
Оштукатурено 90% стен квартир, 70% стен в местах общего пользования, ошпатлевано 30% стен квартир, установлено 40% перегородок ПГП.
Смонтировано 70% стояков отопления, 40% радиаторов отопления, 80%
стояков канализации и водоснабжения.
Проложено 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции завершен монолит стен и колонн 1-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 45% кладки 6-го этажа;
в 3-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 95% кладки 7-го этажа;
в 4-й блок-секции выполнено 55% кирпичной кладки 2-го этажа.
В пристроенном коммерческом помещении выполнено 95% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Жилой квартал «Александровский»
I этап
В 1-й блок-секции выполнено 25% кирпичной кладки 1-го этажа, 20% кладки 3-го этажа;
во 2-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, 15% кладки 3-го этажа;
в 3-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, 45% кладки 3-го этажа;
в 4-й блок-секции выполнено 30% кирпичной кладки 1-го этажа, 60% кладки 3-го этажа;
в 5-й блок-секции выполнено 50% перекрытия подвального этажа;
в 6-й блок-секции выполнено 45% перекрытия подвального этажа;
в 7-й блок-секции завершено перекрытие подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 9-й блок-секции выполнено 25% кирпичной кладки 8-го этажа;
в 10-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, 55% кладки 6-го этажа;
в 11-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 10% кладки 6-го этажа;
в 12-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 15% кладки 6-го этажа;
в 13-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 20% кладки 5-го этажа;
в 14-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 30% кладки 5-го этажа;
в 15-й блок-секции выполнено 85% кирпичной кладки 1-го этажа, 95% кладки 4-го этажа;
в 16-й блок-секции выполнено 85% кирпичной кладки 1-го этажа, 90% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

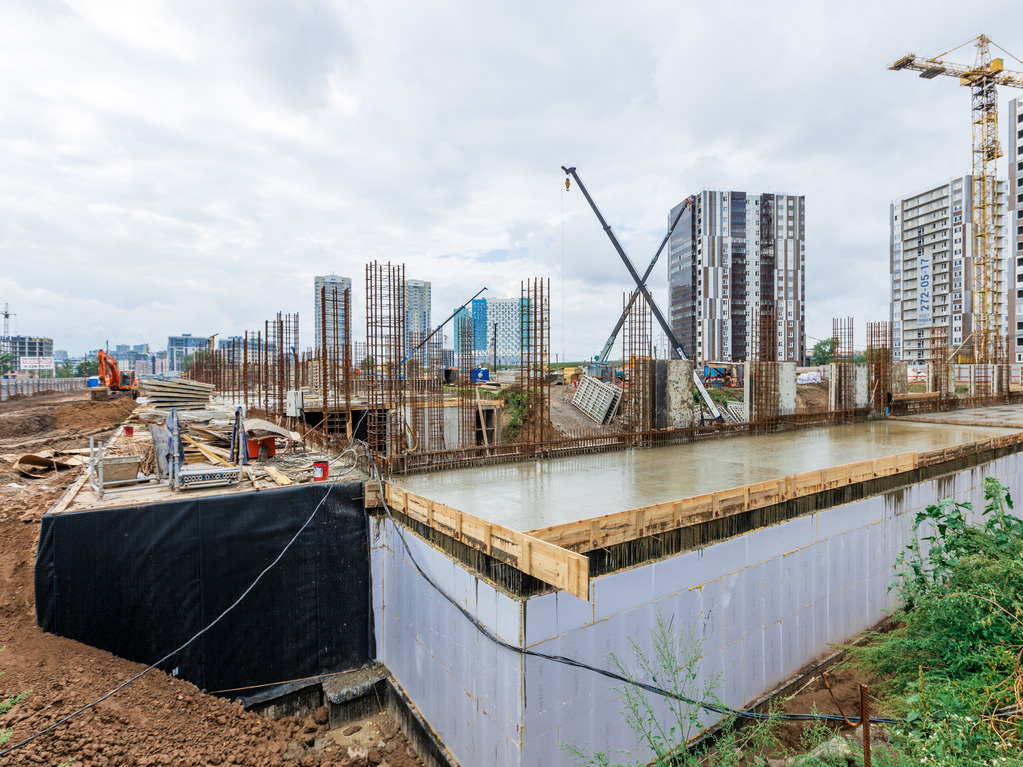

Сити-квартал «Светлогорский» (I этап)
В 1-й блок-секции выполнено 80% монолитного фундамента, 55% монолита стен и колонн подвального этажа, 30% монолитного перекрытия подвального этажа.
Во 2-й блок-секции выполнено 85% монолитного фундамента, 55% монолита стен и колонн подвального этажа, 35% монолитного перекрытия подвального этажа.
В 3-4 блок-секциях завершено монолитное перекрытие подвального этажа.
В 5-й блок-секции выполнено 10% монолита стен и колонн 1-го этажа.
В 6-й блок-секции завершен монолит стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
