По состоянию на 28 декабря 2018 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15 (2-й дом на бульваре Экзюпери)

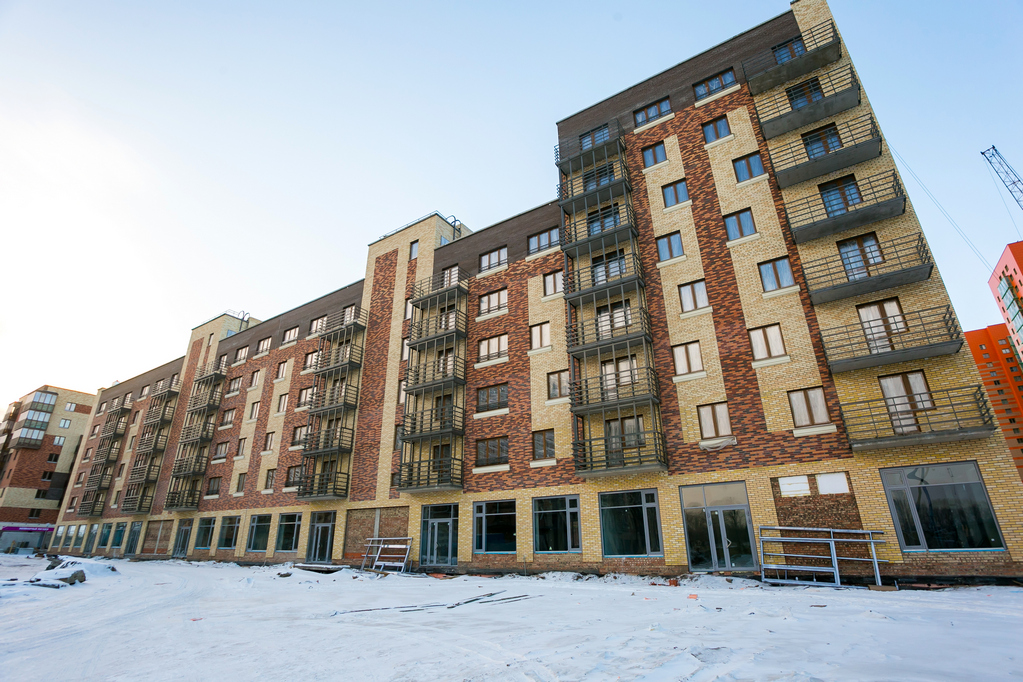

На 98% выполнены штукатурные работы, завершена стяжка полов, смонтировано 90% перегородок ПГП, 25% перегородок ГКЛ (1этап); на 10% выполнена прокладка трубопроводов ХВС и ГВС; смонтировано 10% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 85% выполнено оштукатуривание стен, на 90% — устройство перегородок ПГП, началось устройство перегородок ГКЛ, выполнено 20% стяжки пола; на 20% выполнена прокладка трубопроводов ХВС и ГВС; смонтировано 20% электрических сетей, 25% — слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)

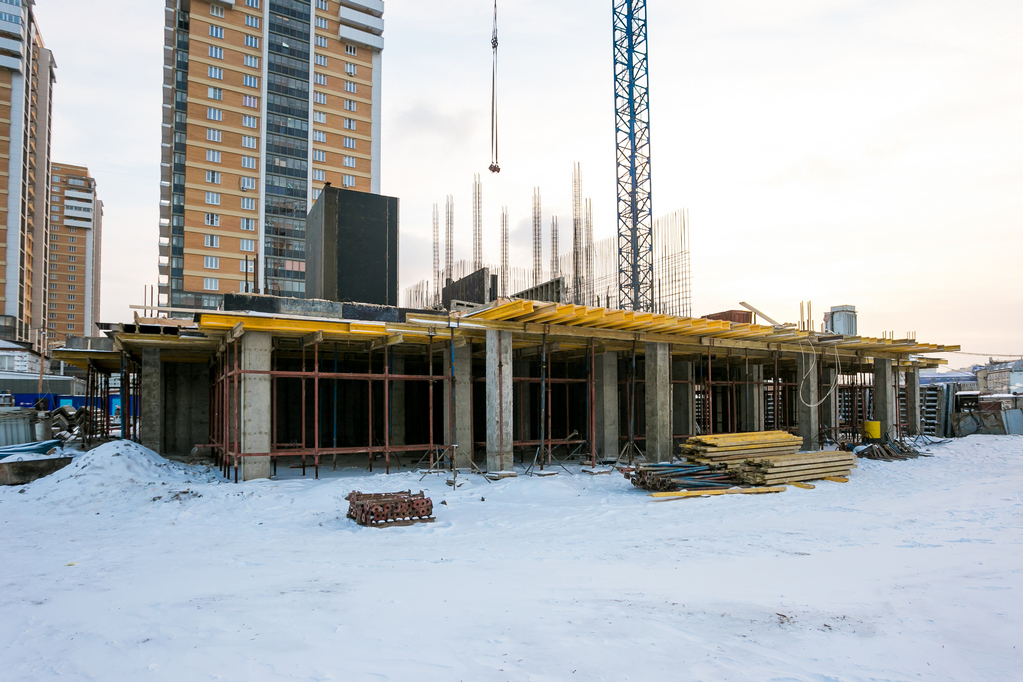

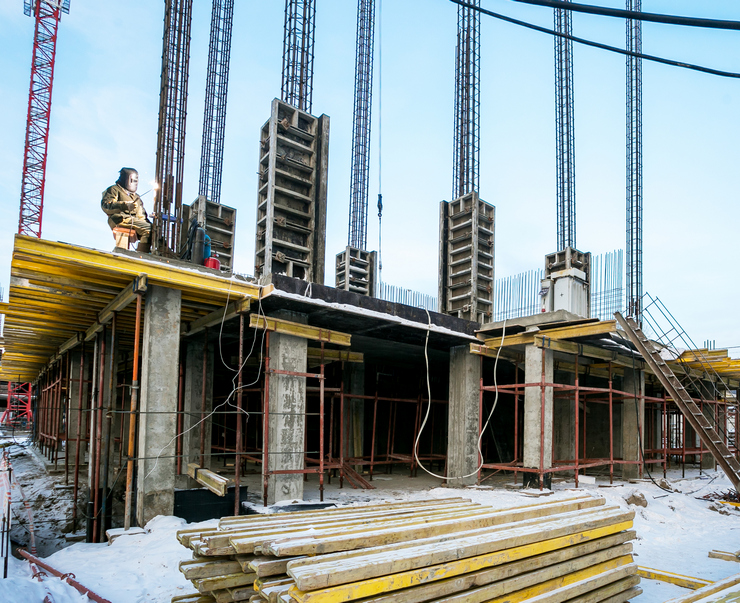

Во 2-й блок-секции залито 100% монолита стен 15-го этажа;
в 1-й блок-секции выполнено 15% кирпичной кладки 8-го этажа;
во 2-й блок-секции выполнено 35% кладки 4-го этажа, 50% 5-го этажа;
в 4-й блок-секции выполнено 95% кладки 7-го этажа; начата кладка 8-го этажа;
в 5-й блок-секции выполнено 90% кладки 6-го этажа;
в 6-й блок-секции завершена кладка 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 26

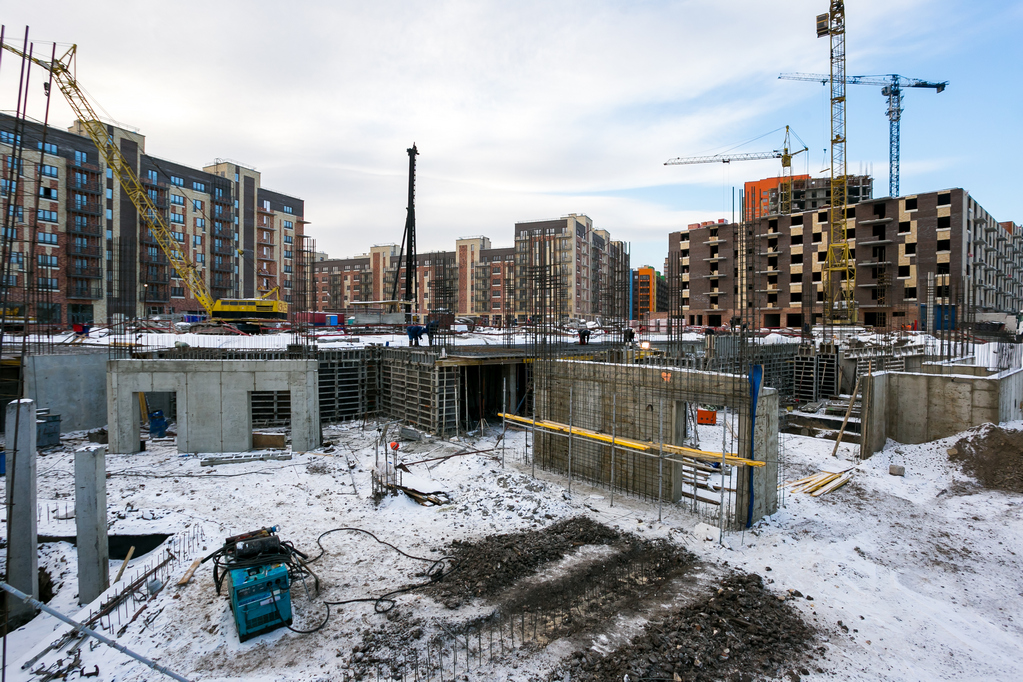

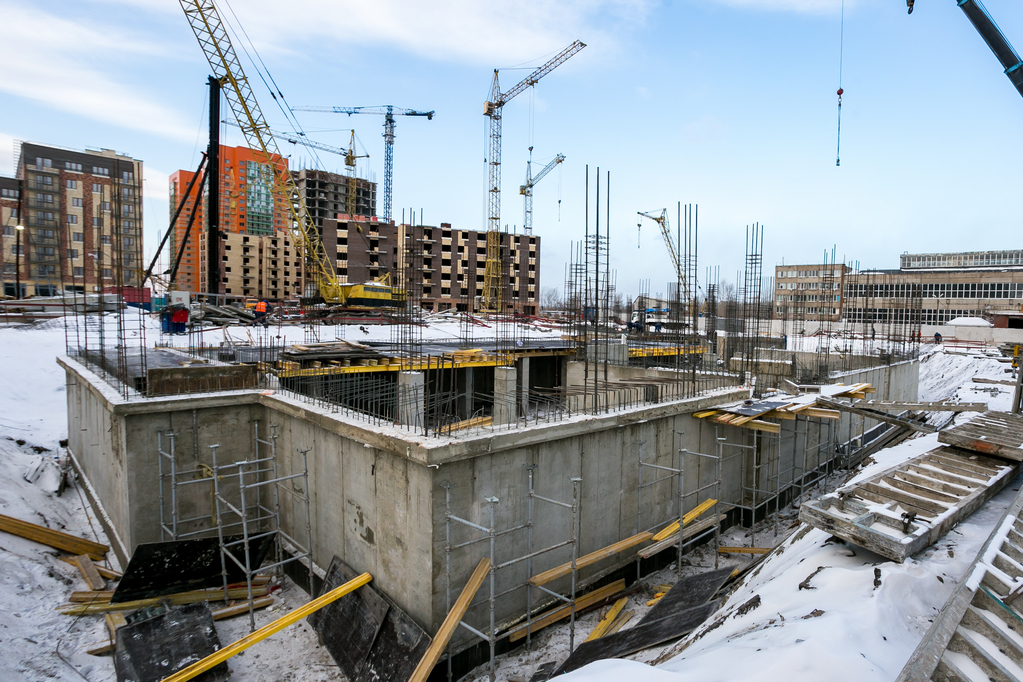

В 1-й блок-секции на 80% готов монолит стен подвального этажа, на 30% выполнено перекрытие подвального этажа;
во 2-й блок-секции завершен монолит фундамента, на 55% готов монолит стен подвального этажа;
в 3-й блок-секции на 90% готов монолит стен подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Минирайон Образцово
Дом 3
В 1-й блок-секции выполнено 80% кладки 5 этажа;
во 2-й блок-секции выполнено 85% кладки 5 этажа;
в 3-й блок-секции выполнено 55% кладки 5 этажа;
в 4-й блок-секции начата кладка 4 этажа;
в 5-й блок-секции выполнено 75% кладки 5 этажа;
в 6-й блок-секции готово 85% кладки 4 этажа;
в 7-й блок-секции начата кладка 3 этажа;
в 8-й блок-секции начата кладка 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции завершена кладка 3 этажа;
во 2-й блок-секции завершена кладка 2 этажа;
в 3-й блок-секции начата кладка 3 этажа;
в 4-й блок-секции выполнено 50% кладки 3 этажа;
в 5-й блок-секции завершена кладка 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома

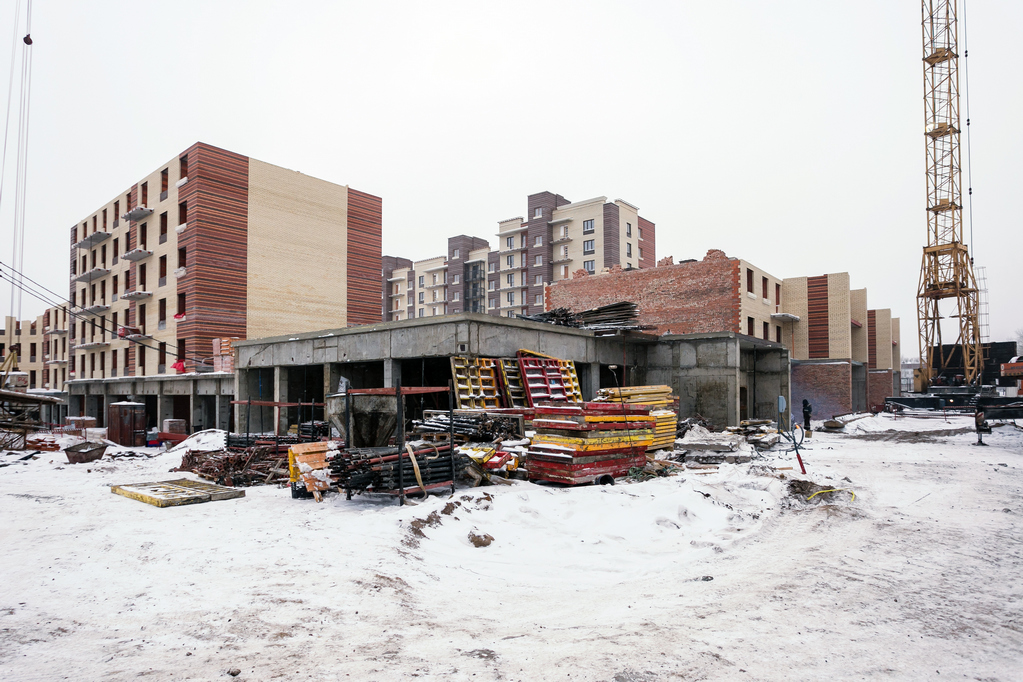

На 80% выполнена штукатурка стен, залито 35% стяжки полов, на 20% выполнен монтаж электросетей, на 60% — слаботочных сетей. Шпатлевание стен выполнено на 15%.
Завершены работы по установке окон.
Производится запуск системы отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома

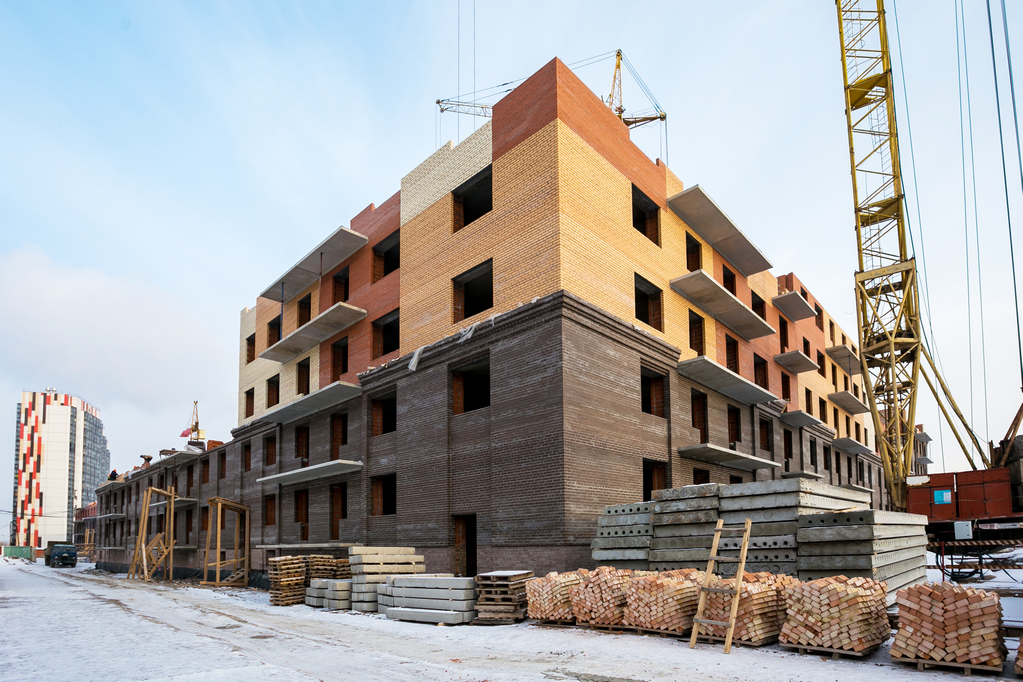

В 1-й блок-секции выполнено 90% кирпичной кладки 6-го этажа;
во 2, 3 блок-секциях начата кладка 4 этажа;
в 4-й блок-секции выполнено 85% кладки 4 этажа;
в 5-й блок-секции начата кладка 5 этажа;
в 6-й блок-секции готово 60% кладки 2 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
В 1-й блок-секции выполнено 15% кирпичной кладки 4 этажа;
во 2-й блок-секции завершена кладка 3 этажа;
в 3-й блок-секции завершено устройство монолита первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная 7

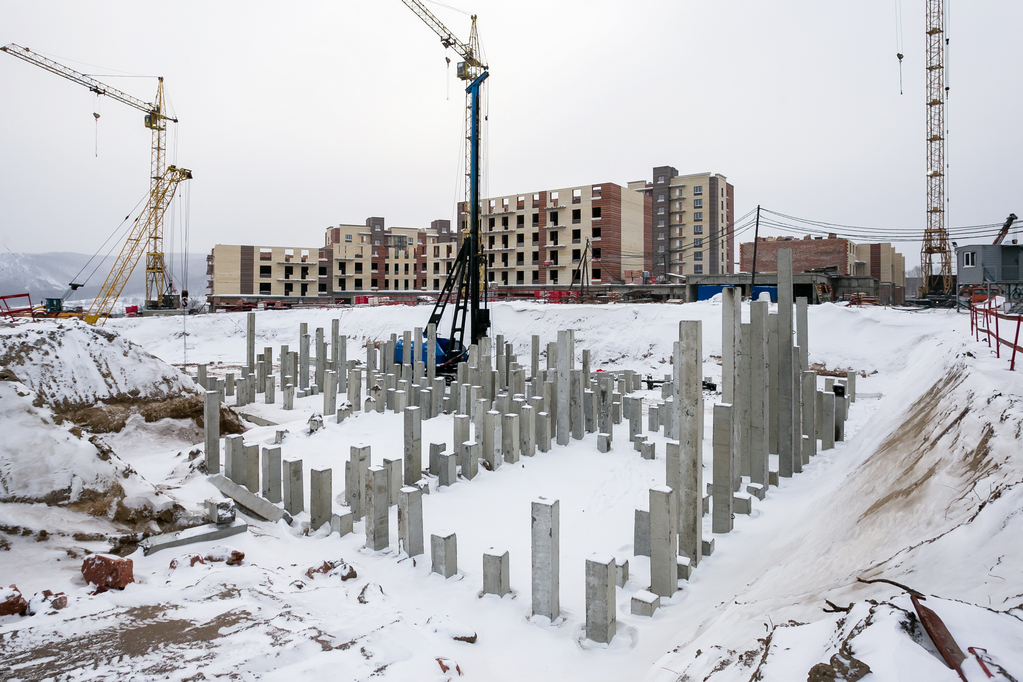

В 1-й блок-секции завершен монолит стен и колонн 3 этажа, на 50% выполнено устройство перекрытий 3 этажа;
Во 2-й блок-секции завершено устройство перекрытий 1 этажа; начат монолит стен и колонн 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
