По состоянию на 1 января 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17

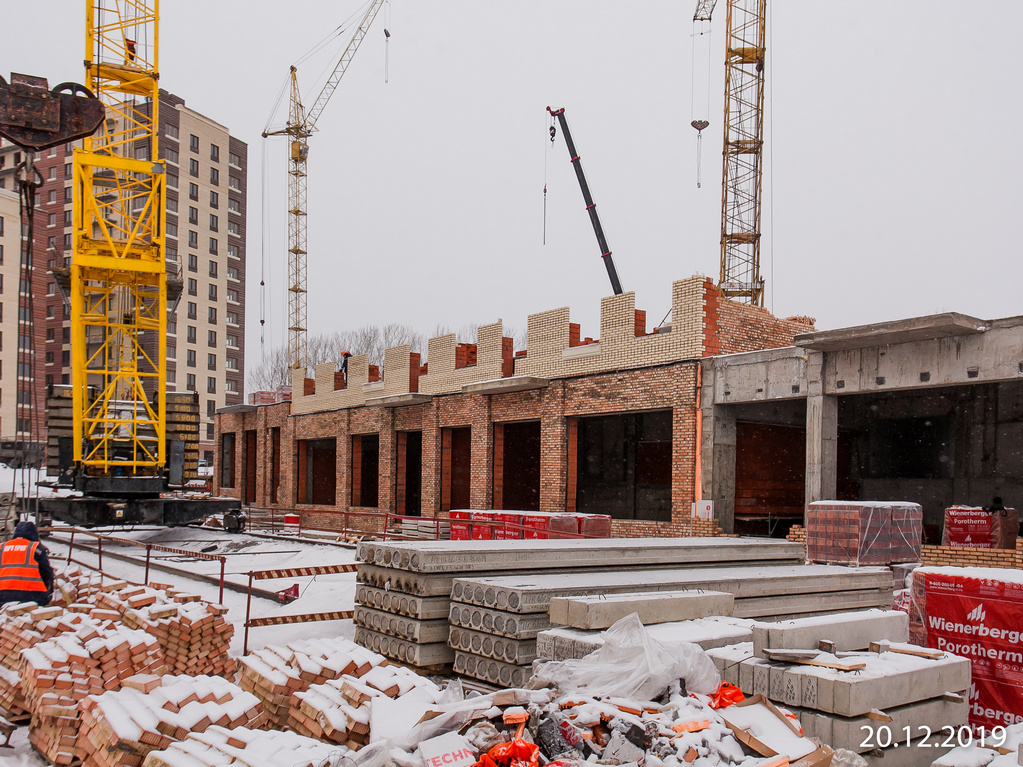

	 В блок-секции 2 завершается кирпичная кладка;
	 В блок-секциях 1, 3-5 завершено устройство кровли.
	 Установлено 90% окон.
	 На 60% выполнено оштукатуривание стен, на 75% выполнено устройство стяжки пола, установлено 30% перегородок из ПГП, началось устройство перегородок из ГКЛ.
	 Запущена система отопления (кроме 2-ой блок-секции).
	 Смонтировано 75% слаботочных сетей в жилой части дома, 20% электрических сетей в офисах.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №20

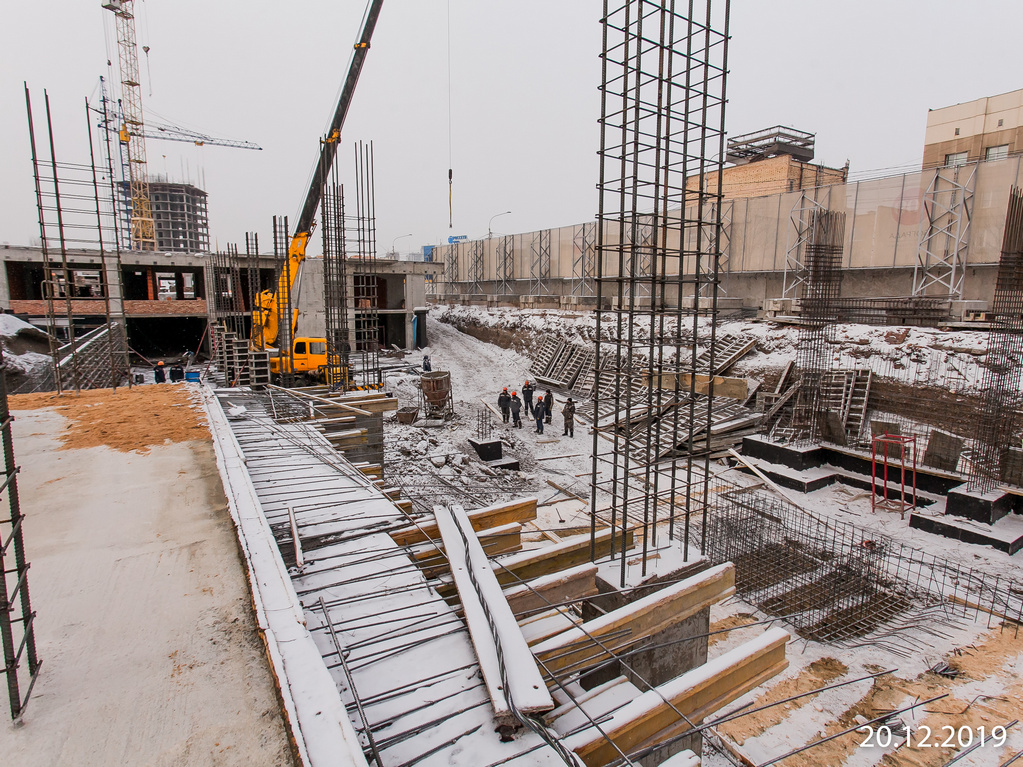

	 В 1-й и 2-й блок-секциях выполнено 30% монолита стен и колонн 1 этажа;
	 в 3-й блок-секции выполнено 70% - кладки 2-го этажа;
	 в 4-й блок-секции выполнено 75% кладки 2-го этажа;
	 в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа, 35% кладки 3-го этажа;
	 В 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, завершена кладка 3-го этажа.
	 Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26

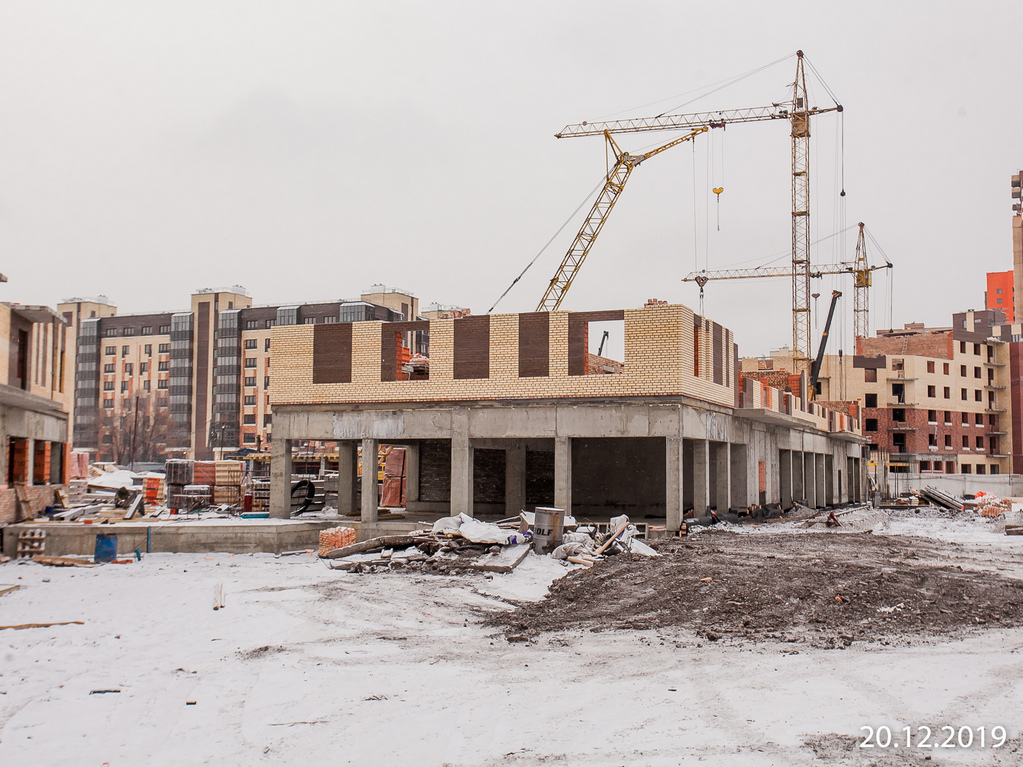

	 В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 85% - кладки 3-го этажа, 95% - кладки 5-го этажа; 50% - кладки 7-го этажа; завершена кладка 6-го этажа.
	 Во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, завершена кладка 5-го этажа.
	 В 3-й блок-секции завершена кладка 5-го этажа.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
	 Запущена система отопления.
	 Оштукатурено 35% стен квартир, 15% стен МОП, установлнено 70% перегородок ПГП.
	 Смонтировано 10% слаботочных сетей.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4

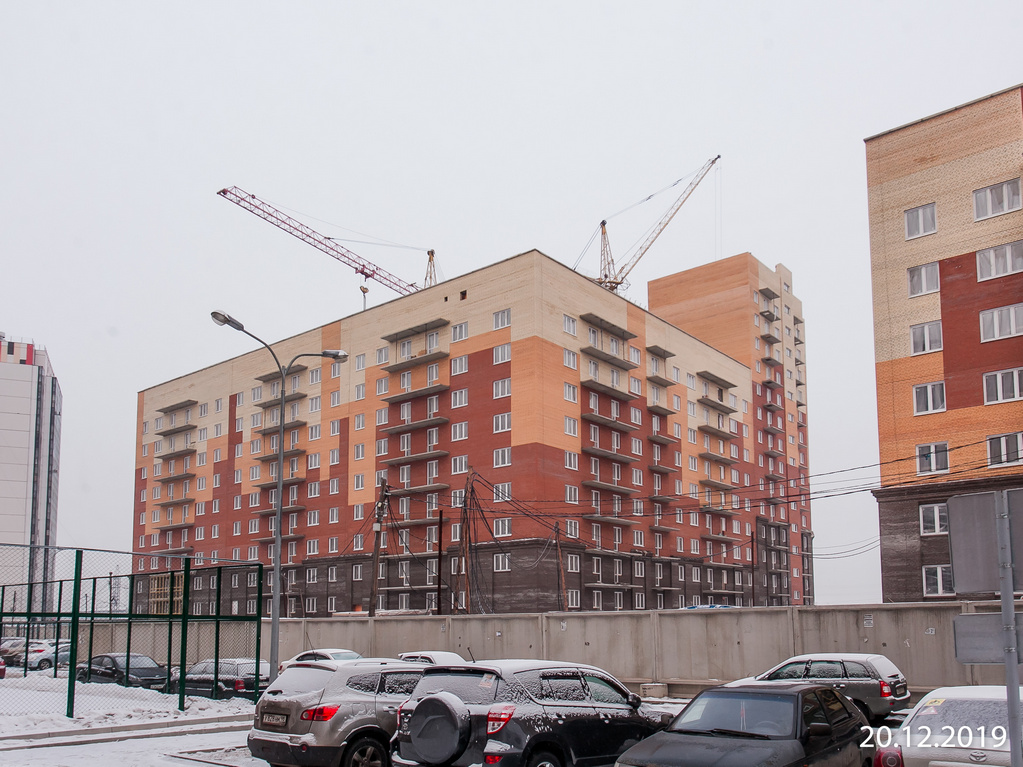

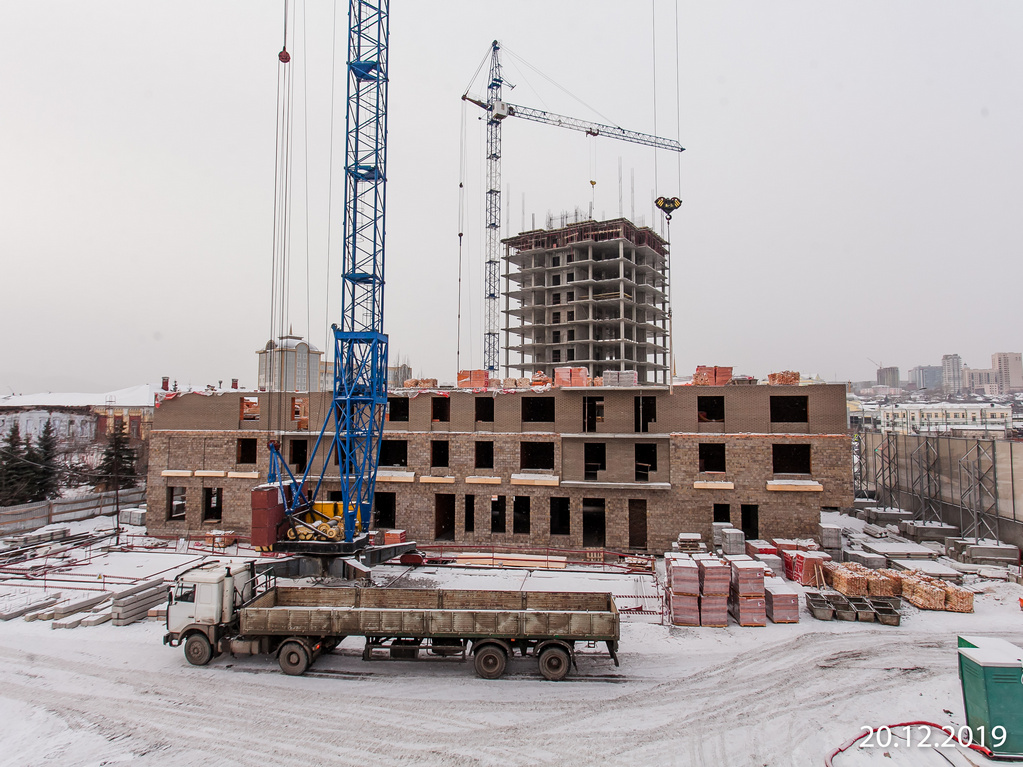

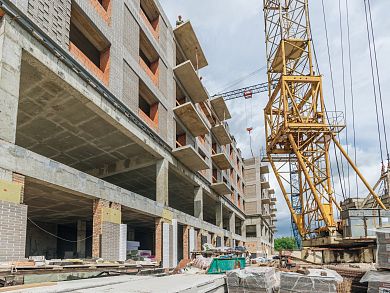

  На блок-секциях 2 и 5 завершено устройство кровли, на блок-секциях 3 и 4 , завершена разуклонка кровли, в 1-й блок-секции завершается кладка техэтажа. Завершено остекление окон (кроме транспортировочных стояков), запущена система отопления.
	 Оштукатурено 60% стен, выполнено 30% стяжки пола, установлено 70% перегородок ПГП, 20% перегородок ГКЛ, началось шпатлевание стен. Уложено 20% электрических сетей.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
 Второй этап строительства дома №1
	 На блок-секциях 1, 2 и 3 завершено устройство кровли. На блок-секциях 4 и 5 завершена разуклонка кровли.
	 Оштукатурено 36% стен, выполнено 20% стяжки пола в квартирах, установлено 40% перегородок ПГП, 10% перегородок ГКЛ.
	 Завершен монтаж стояков отопления жилой части, запущена система отопления. Завершено заполнение оконных проемов.
	 Уложено 20% слаботочных сетей в квартирах.
	 Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
	 В 1-й блок-секции выполнено 40% кладки 16-го этажа;
	 во 2-й блок-секции выполнено 80% кладки 15-го этажа;
	 в 3-й блок-секции выполнено 100% кладки.
	 Установлено 50% окон.
	 На 60% выполнены штукатурные работы в жилой части, на 10% устройство стяжки, установлено 40% перегородок ПГП.
	 Установлено 80% стояков отопления и радиаторов. Уложено 20% слаботочных сетей.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
	 Во 2-й блок-секции выполнено 25% кирпичной кладки 1-го этажа;
	 В 3-й блок-секции завершена кирпичная кладка 1-го этажа; выполнено 80% - кладки 2-го этажа;
	 В 4-й блок-секции завершена кирпичная кладка 1-го этажа.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4

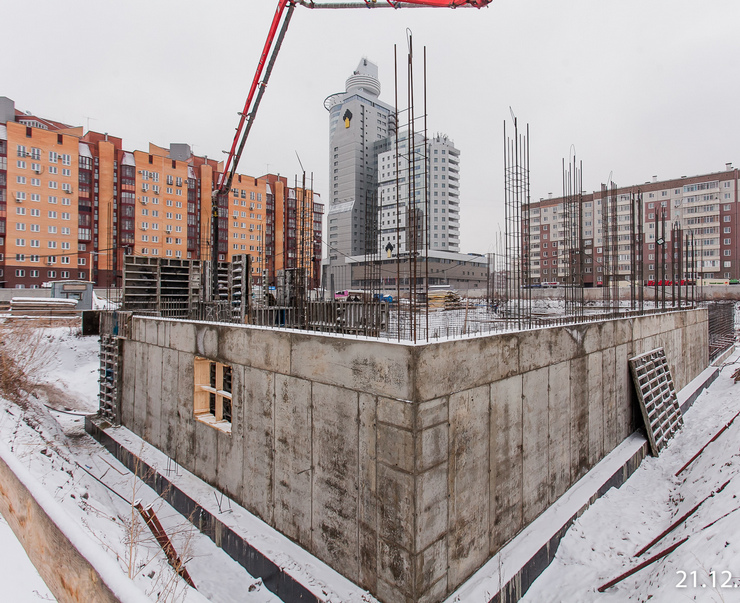

	 В 1-й блок-секции завершен монолит;
	 во 2-й блок-секции выполнено 90% монолита стен и колонн подвального этажа; 97% - монолитного перекрытия подвального этажа;
	 в 3-й блок-секции выполнено 55% монолита стен и колонн подвального этажа;
	 в 4-й блок-секции выполнено 80% монолита стен и колонн подвального этажа; 75% - монолитного перекрытия подвального этажа;

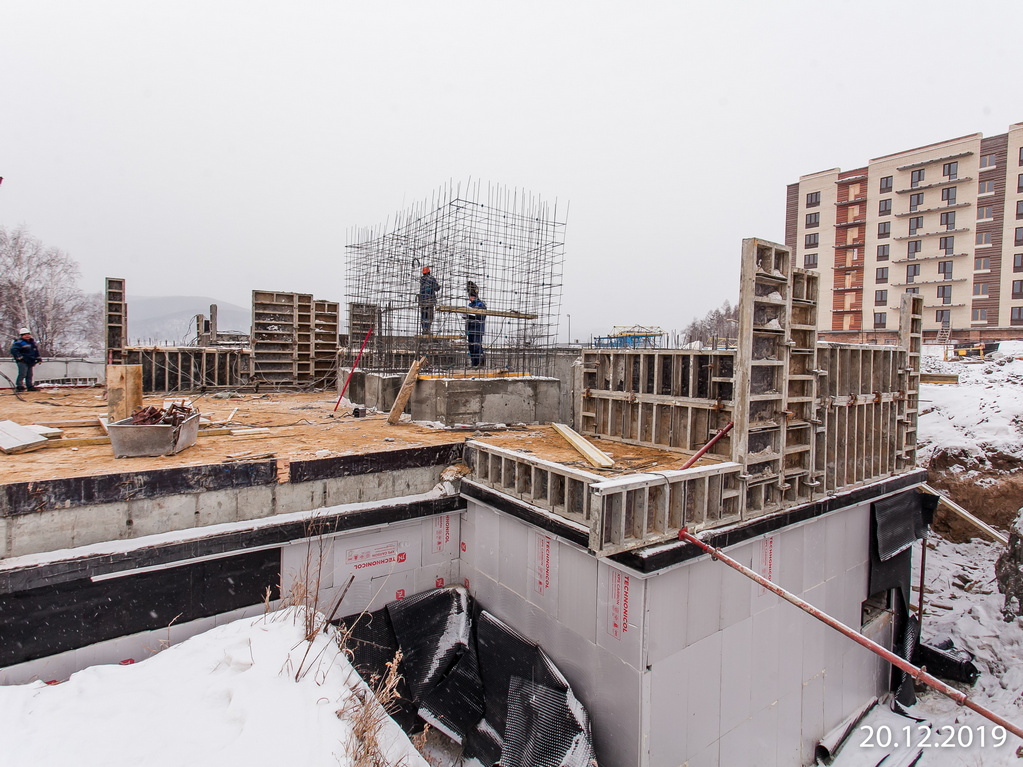

	 в 5-й блок-секции выполнено 85% монолитного ростверка; начат монолит стен и колонн подвального этажа;
	 В 6-й блок-секции завершен монолит.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7

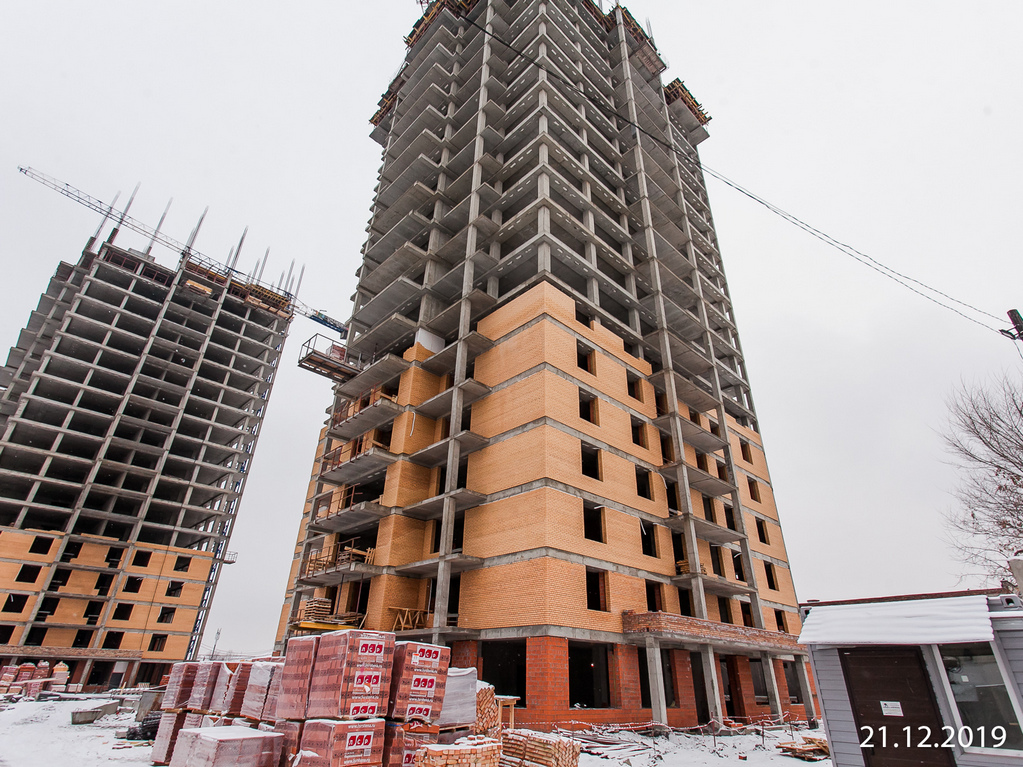

В 1-ой блок-секции завершено перекрытие 20-го этажа; выполнено 75% монолита стен и колонн 21 этажа. Выполнено 80% кирпичной кладки 1-го этажа, 80% кладки 2-го этажа, 70% кладки 3-го этажа, 60% кладки 4-го этажа, 95% кладки 5-го этажа, 95% кладки 6-го этажа, 35% кладки 7-го этажа.
Во 2-й блок-секции завершен монолит стен и колонн 19-го этажа; выполнено 50% перекрытия. Выполнено 90% кирпичной кладки 1-го этажа, 95% кладки 2, 3, 4 и 5 этажей; начата кладка 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
	 В коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа;
	 в 7-этажной секции выполнено 98% кирпичной кладки 3-го этажа;
	 в 18-этажной секции завершено монолитное перекрытие 13-го этажа; выполнено 95% кирпичной кладки 2-го этажа.
	 Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
	 В 4-й блок-секции завершен фундамент, выполнено 85% монолита стен и колонн подвального этажа, 70% монолитного перекрытия подвального этажа.
	 В коммерческом помещении между блок-секциями 3 и 4 выполнено 50% монолитного фундамента, 40% - монолита стен и колонн подвального этажа; 30% - монолитного перекрытия подвального этажа.
	 Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
II этап (блок-секции 9-16)

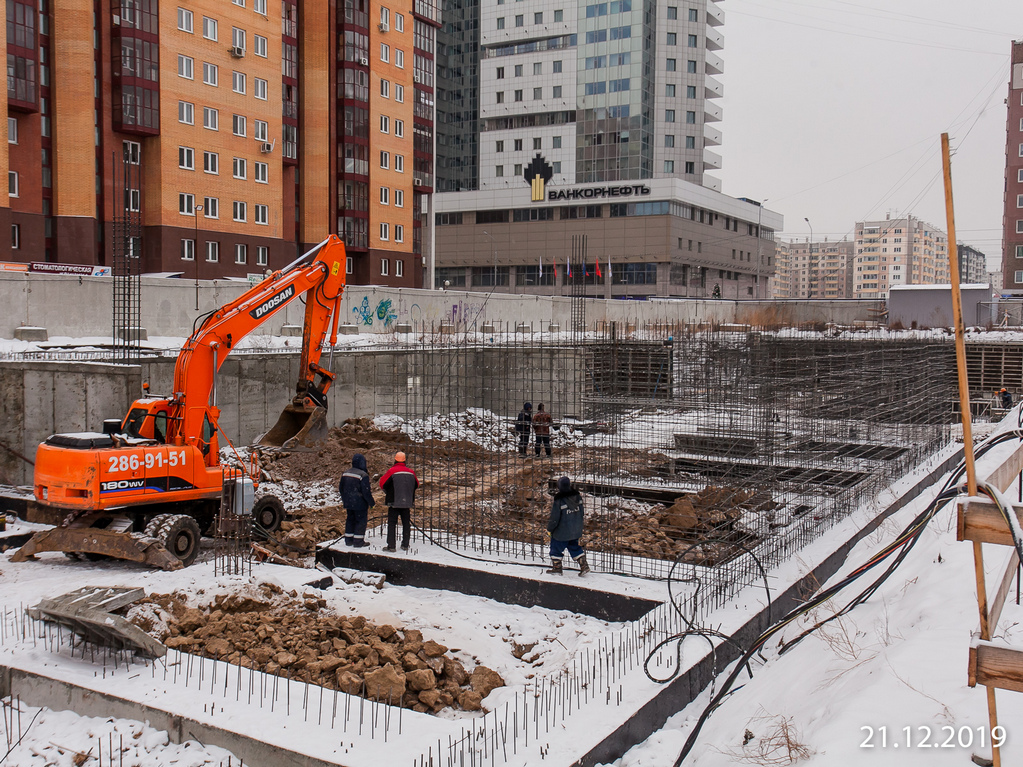

	 Выполнено 86% монолитного фундамента, 42% монолита стен и колонн подвального этажа.
	 Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г








Вопрос-ответ














Успешно!
