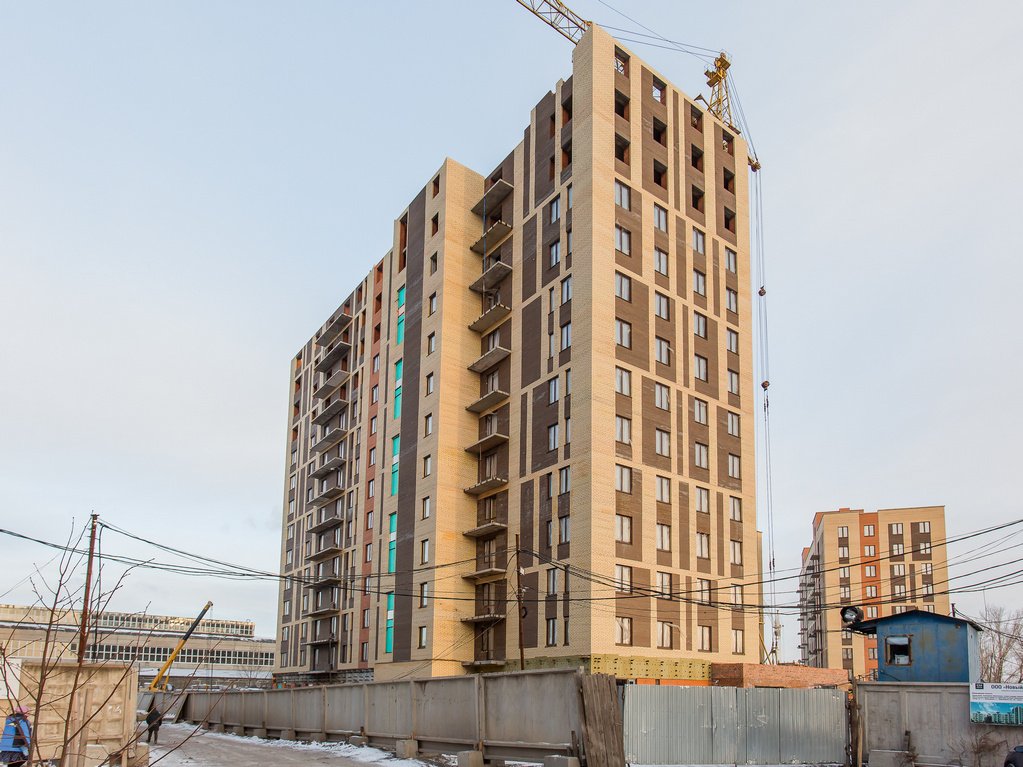

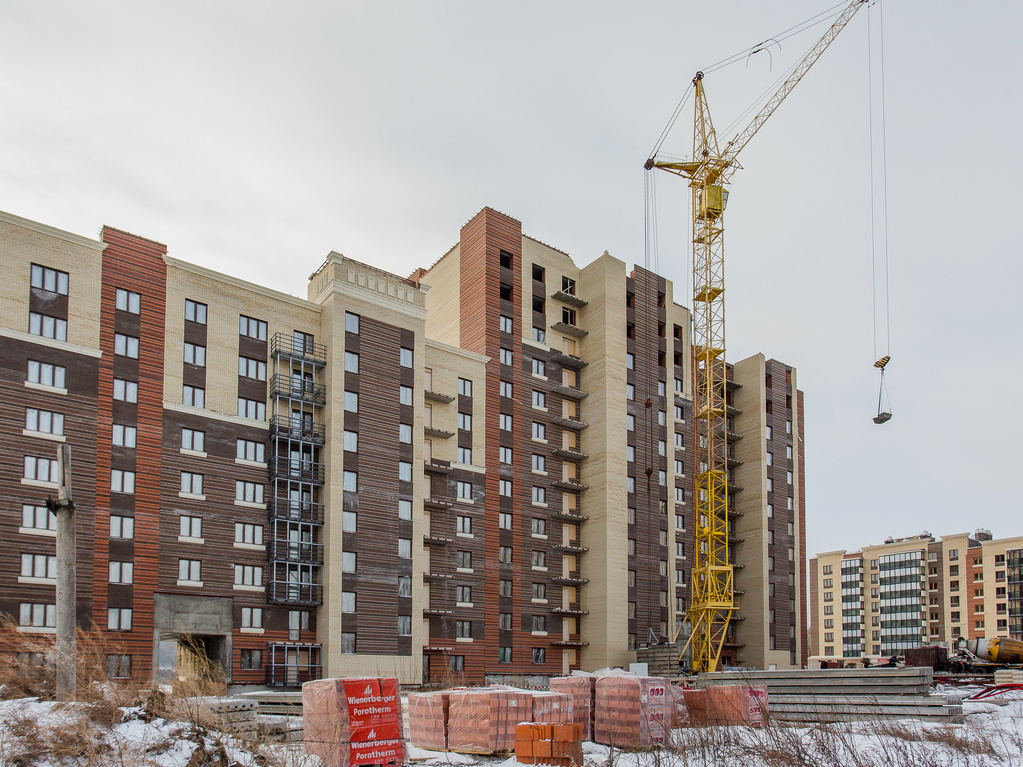

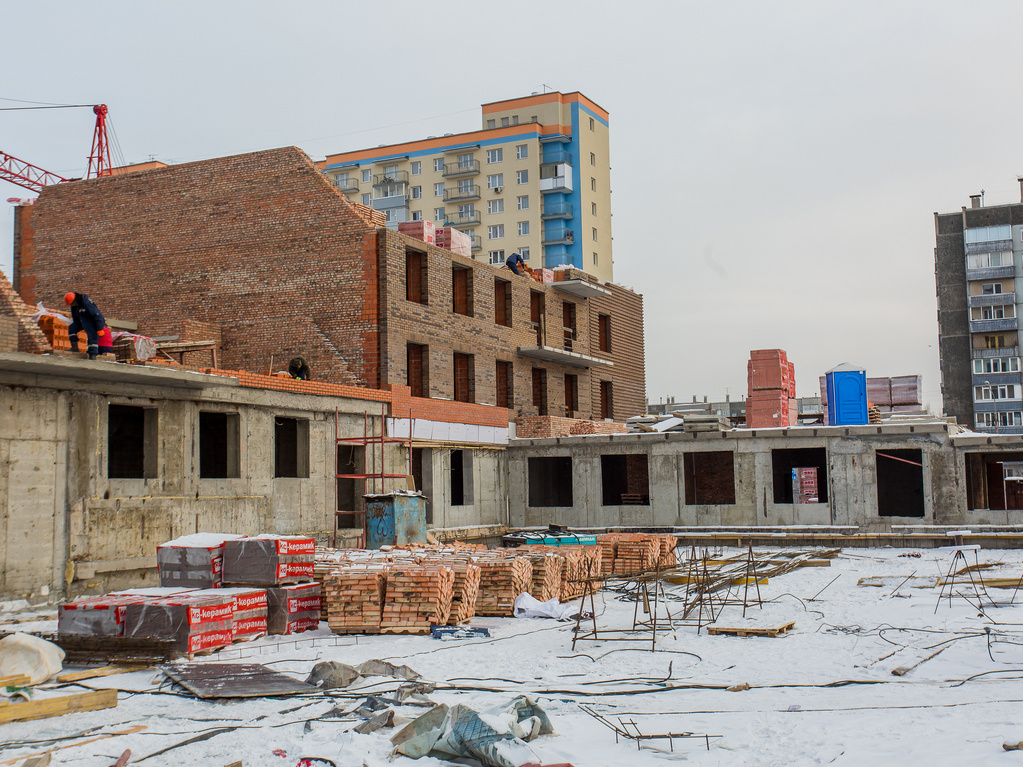

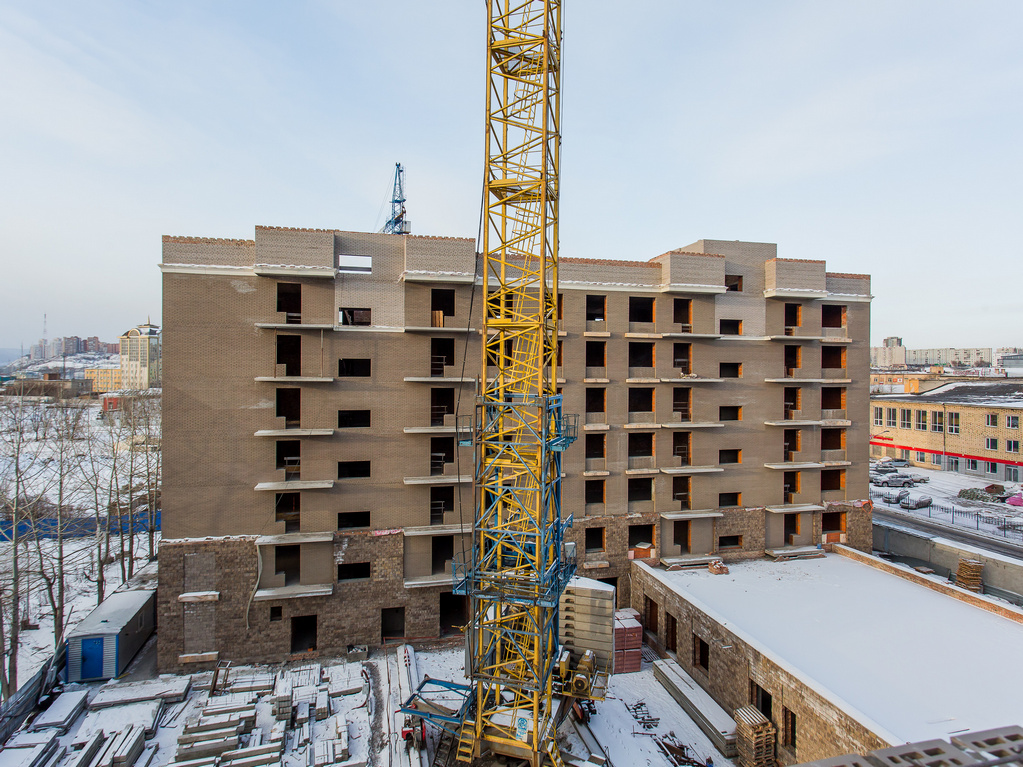

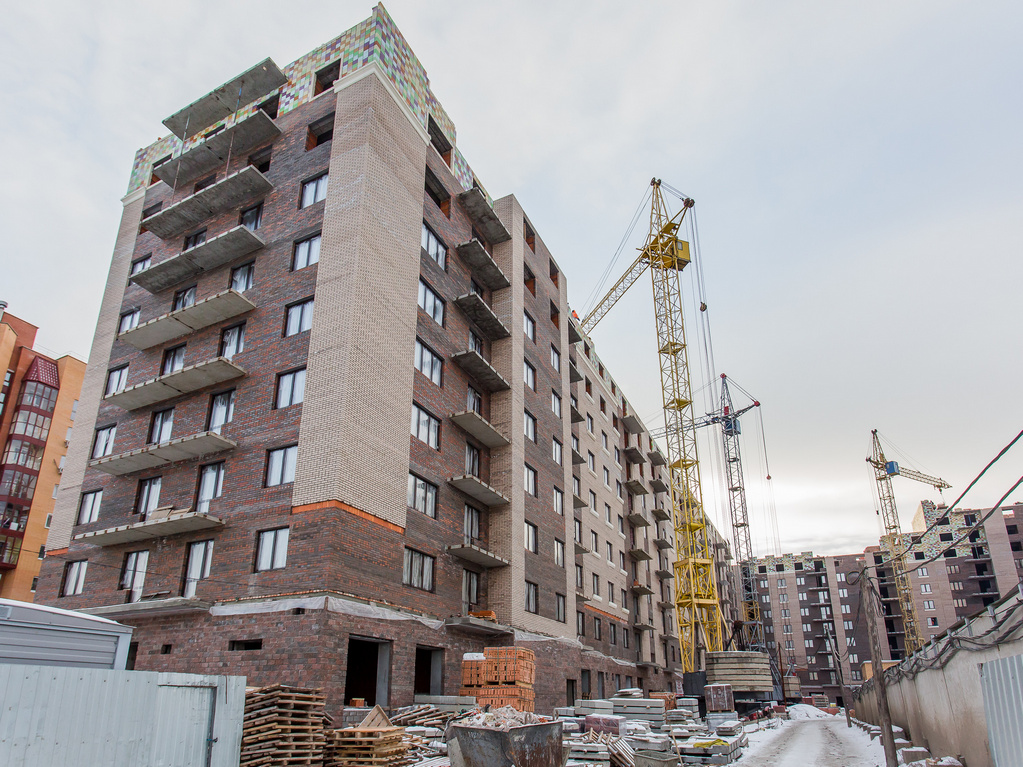

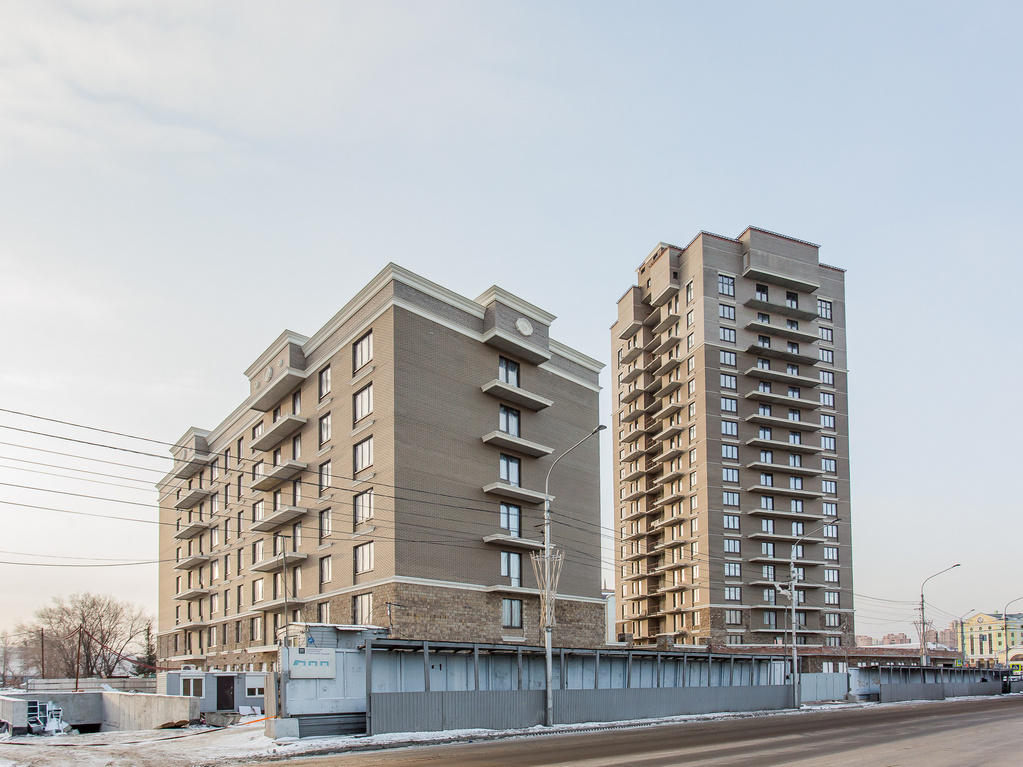

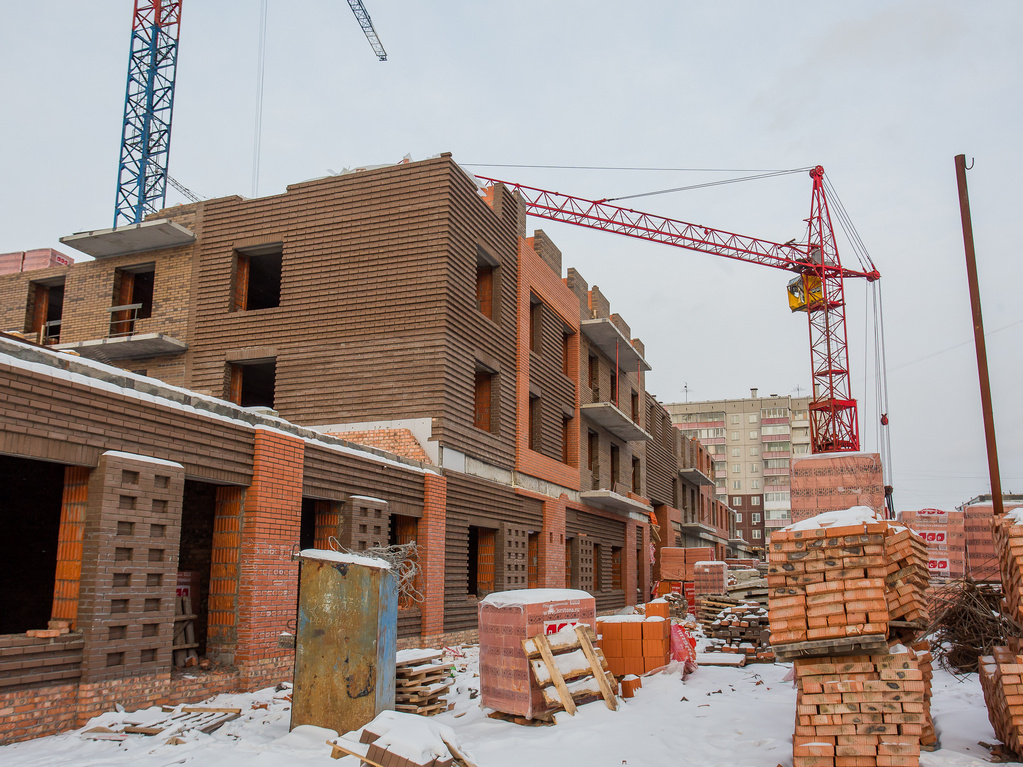

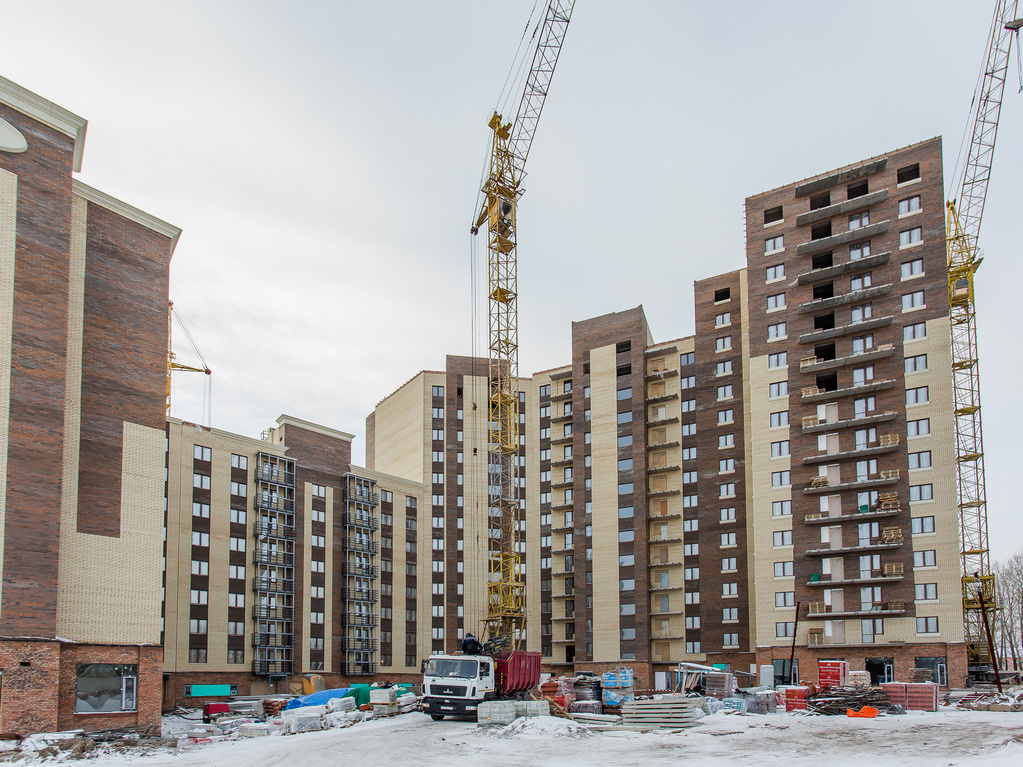

По состоянию на 25 декабря 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег

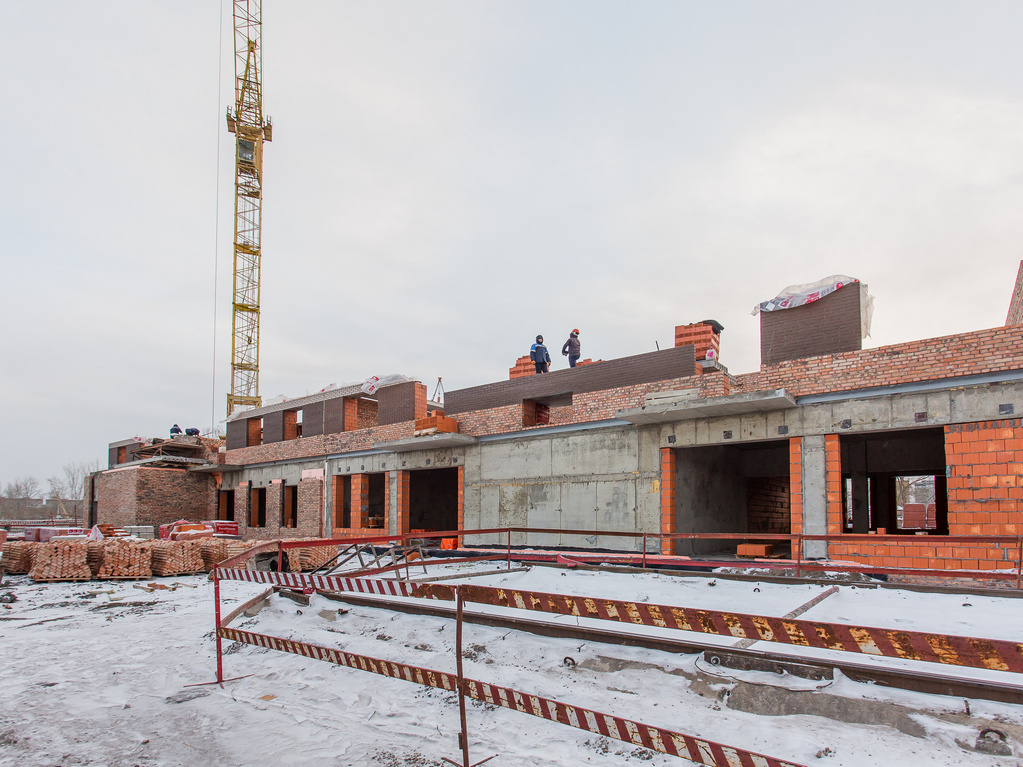

Дом №18
В 1-й блок-секции выполнено 35% кладки 5-го этажа;
в 2-й и 3-й блок-секциях завершена кладка 4-го этажа,
в 4-й блок-секции начата кладка 5-го этажа;
в 5-й блок-секции завершено монолитное перекрытие 10-го этажа, уложено 10% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
В 1-й блок-секции выполнено 80% кирпичной кладки 2-го этажа;
во 2-й блок-секции завершена кладка 2-го этажа;
в 3-й блок-секции завершена кладка 2-го этажа;
в 4-й блок-секции завершается кладка 2-го этажа;
в 5-й блок-секции выполнено 95% кладки 2-го этажа;
в 6-й блок-секции завершена кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 50% кирпичной кладки 14-го этажа;
во 2-й блок-секции выполнено 10% кладки 15-го этажа;
в блок-секциях 3-6 кладочные работы завершены и запущена система отопления.
Смонтировано 20% стояков водоснабжения.
Установлено 70% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции выполнено 15% кирпичной кладки;
во 2-й блок-секции выполнено 90% перекрытия подвального этажа, 10% монолита стен и колонн 1-го этажа;
в 3-й блок-секции завершен монолит 1-го этажа;
в 4-й блок-секции выполнено 65% перекрытия 1-го этажа;
в 5-й блок-секции выполнено 60% монолита стен и колонн 1-го этажа;
в 6-й блок-секции выполнено 65% кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №26
Завершена разуклонка кровли, выполнено 65% работ по гидроизоляции кровли.
Завершен монтаж системы отопления, запущено тепло.
Оштукатурено 75% стен в квартирах, 65% стен в местах общего пользования. Залито 65% стяжки пола в квартирах, 60% в МОП. Установлено 85% перегородок ПГП, 10% перегородок ГКЛ.
Смонтировано 85% стояков канализации, 90% стояков водоснабжения.
Завершен монтаж вентиляционных коробов.
Уложено 50% электрических сетей, 80% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

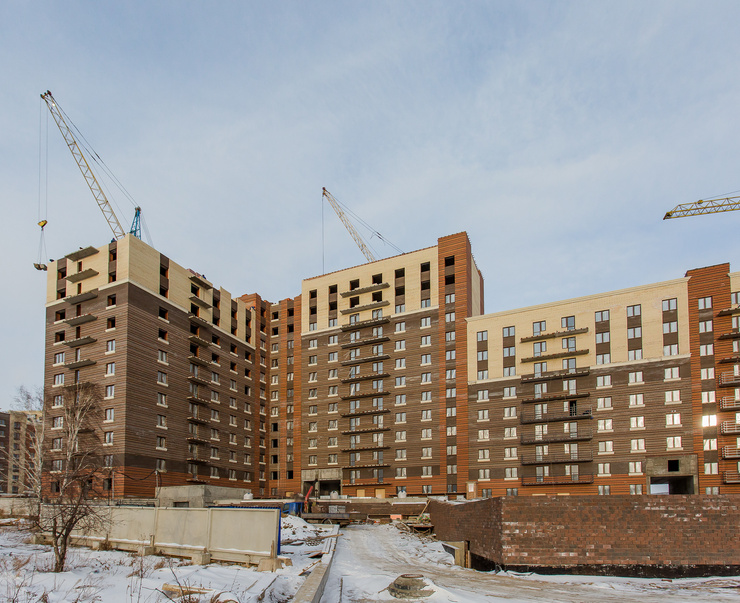

Академгородок
Дом №2
В блок-секциях 1-5 кирпичная кладка завершена;
в 6-й блок-секции завершается кладка парапета кровли.
Устройство кровли выполнено на 60%.
Установлено 90% окон.
В 5-й блок-секции запущено тепло.
Оштукатурено 55% стен, залито 25% стяжки пола, установлено 65% перегородок ПГП, 10% перегородок ГКЛ.
Смонтировано 80% ограждения балконов, 10% остекления.
Смонтировано 70% стояков водоснабжения, 45% стояков канализации.
Уложено 25% электрических сетей, 60% слаботочных сетей.
Установлено 85% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
В 1-й блок-секции выполнено 30% кирпичной кладки 12-го этажа;
во 2-й блок-секции выполнено 30% кирпичной кладки 13-го этажа;
в 3-й блок-секции выполнено 80% кладки 13-го этажа, 65% кладки парапетов кровли.
Установлено 80% окон.
В блок-секциях 4-6 запущено тепло.
Оштукатурено 45% стен в жилой части здания, установлено 40% перегородок ПГП.
Установлено 35% ограждения балконов
Смонтировано 80% трубопроводов отопления, 70% радиаторов, 25% трубопроводов водоснабжения.
Смонтировано 80% вентиляционных коробов.
Уложено 5% электросетей, 40% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Взлетная, 7
Запущена система отопления.
Завершена разуклонка кровли, выполнено 80% гидроизоляционного ковра кровли.
Оштукатурено 10% стен в жилой части, залито 40% стяжки пола в жилой части, 20% в местах общего пользования, установлено 40% перегородок ПГП в жилой здания.
Завершен монтаж стояков и радиаторов отопления. Установлено 50% стояков водоснабжения.
Уложено 10% электросетей, 50% слаботочных сетей.
Смонтировано 80% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Завершена установка окон.
Запущена система о топления.
Завершена штукатурка стен, залито 100% стяжки пола в жилой части,860% — в местах общего пользования. Ошпатлевано 60% стен в жилой части.
Установлено 80% перегородок ПГП, 40% перегородок ГКЛ.
Начата укладка керамической плитки
Смонтировано 80% стояков канализации, 80% стояков водоснабжения.
Уложено 50% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 75% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 80% кладки 7-го этажа;
в 3-й блок-секции выполнено 60% кладки парапета;
в 4-й блок-секции завершена кладка 5-го этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
I этап
В 1-й блок-секции выполнено 35% кладки 3-го этажа;
во 2-й блок-секции завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 40% кладки 8-го этажа;
в 4-й блок-секции выполнено 55% кладки 8-го этажа;
в 5-й блок-секции завершена кладка 2-го этажа;
в 6-й блок-секции выполнено 30% кладки 3-го этажа;
в 7-й блок-секции завершена кладка 3-го этажа;
в 8-й блок-секции выполнено 40% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 9-й блок-секции выполнено 40% кирпичной кладки 12-го этажа;
в 10-й блок-секции выполнено 70% кладки 12-го этажа;
в 11-й блок-секции выполнено 90% кладки 10-го этажа;
в 12-й блок-секции выполнено 70% кладки 10-го этажа;
в 13-й блок-секции выполнено 15% кладки парапетов кровли;
в 14-й т 15-й блок-секциях завершена кладка 9-го этажа;
в 15-й блок-секции выполнено 65% кладки 9-го этажа;
в 16-й блок-секции выполнено 30% кладки 10-го этажа.
Установлено 70% окон.
Смонтировано 55% трубопроводов отопления, установлено 25% радиаторов.
Смонтировано 75% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

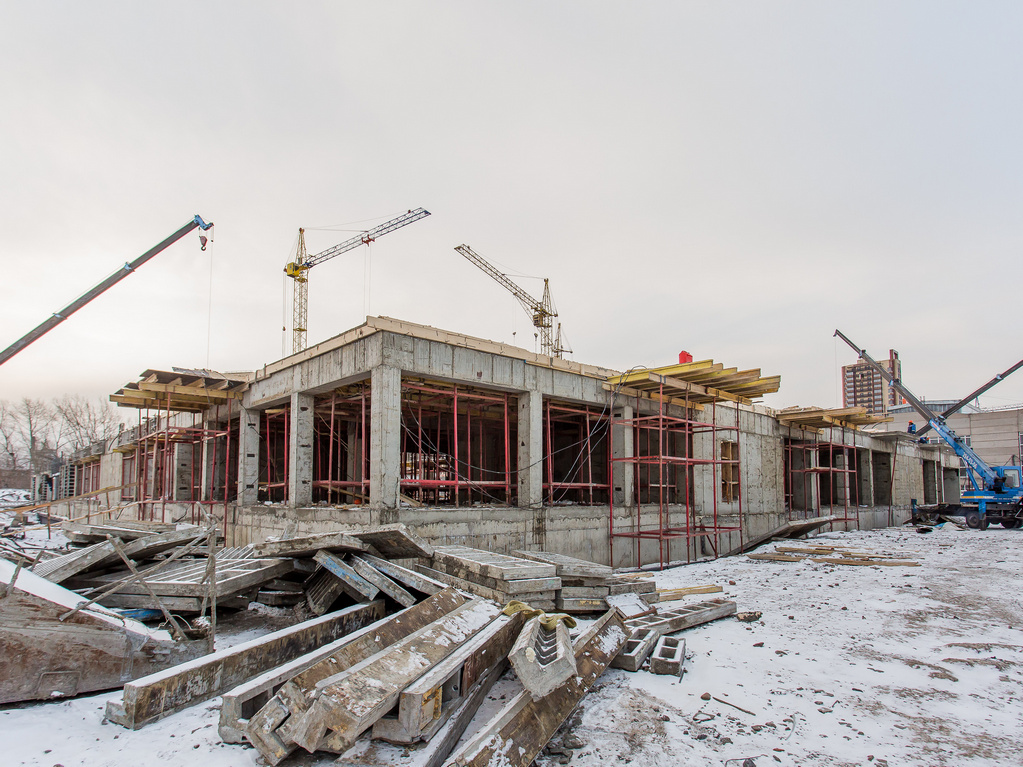

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции завершен монолит стен и колонн 1-го этажа.
Во 2-й блок-секции выполнено 20% перекрытия 1-го этажа.
В 3-й блок-секции выполнено 80% кирпичной кладки 2-го этажа.
В 4-й блок-секции выполнено 95% кладки 2-го этажа.
В 5-й блок-секции выполнено 80% кладки 4-го этажа.
В 6-й блок-секции выполнено 85% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 65% монолита стен и колонн подвального этажа;
в 9-й блок-секции выполнено 25% перекрытия подвального этажа;
В 10-й блок-секции выполнено 55% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 11-й блок-секции выполнено 50% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 12-й блок-секции завершен фундамент, выполнено 65% монолита стен и колонн подвального этажа;
В 13-й блок-секции выполнено 95% монолитного ростверка, 20% монолита стен и колонн подвального этажа;
В 14-й блок-секции выполнено 95% монолитного ростверка, 20% монолита стен и колонн подвального этажа;
В 15-й блок-секции завершается монолит ростверка;
В 16 блок-секции выполнено 75% монолита стен и колонн подвального этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г
