По состоянию на 1 марта 2019 г. на наших строительных площадках производятся следующие работы.

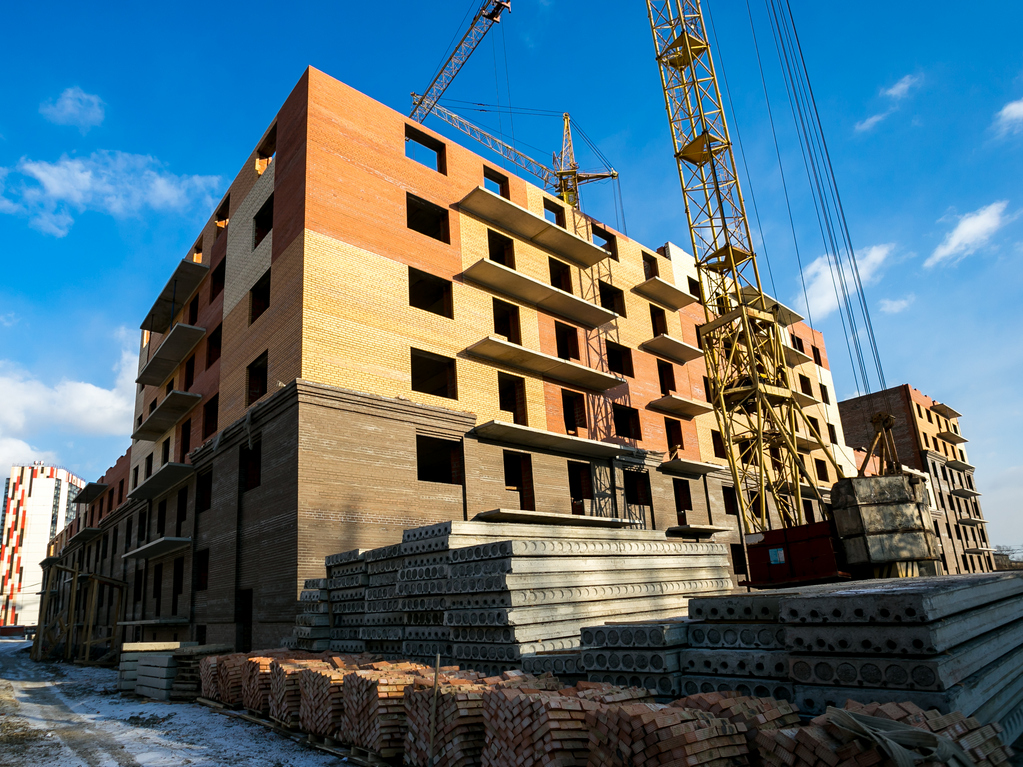

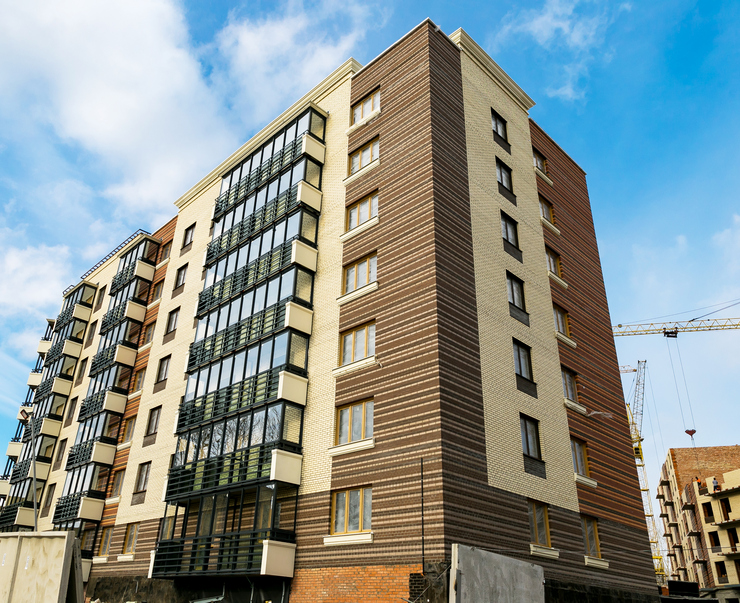

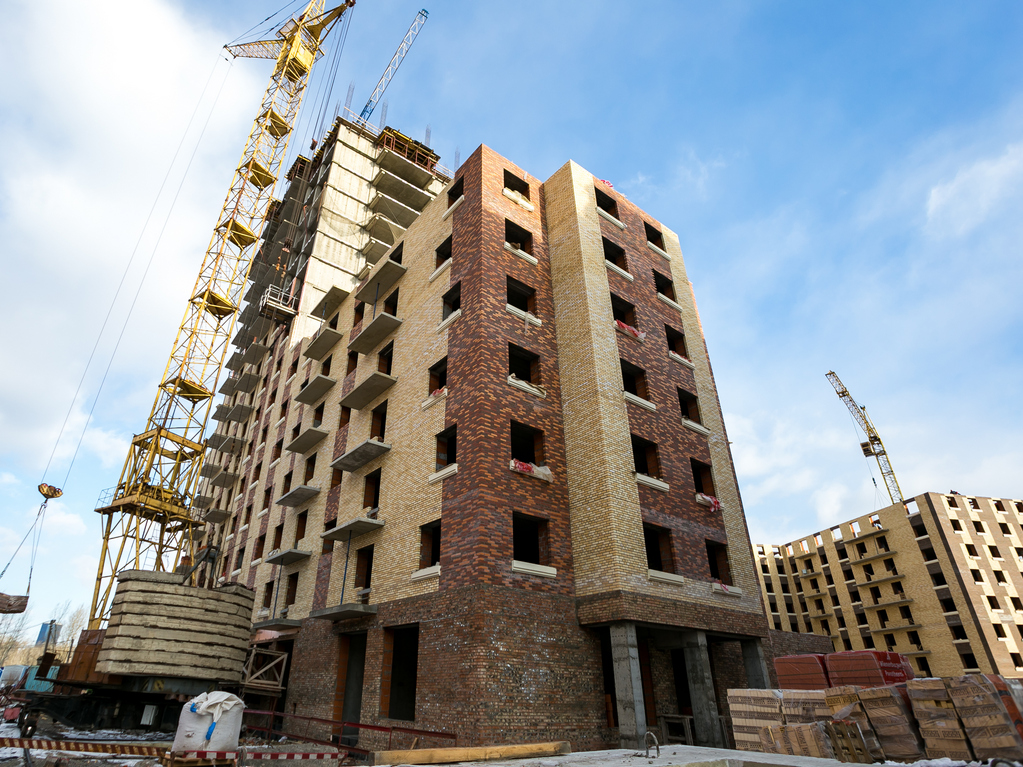

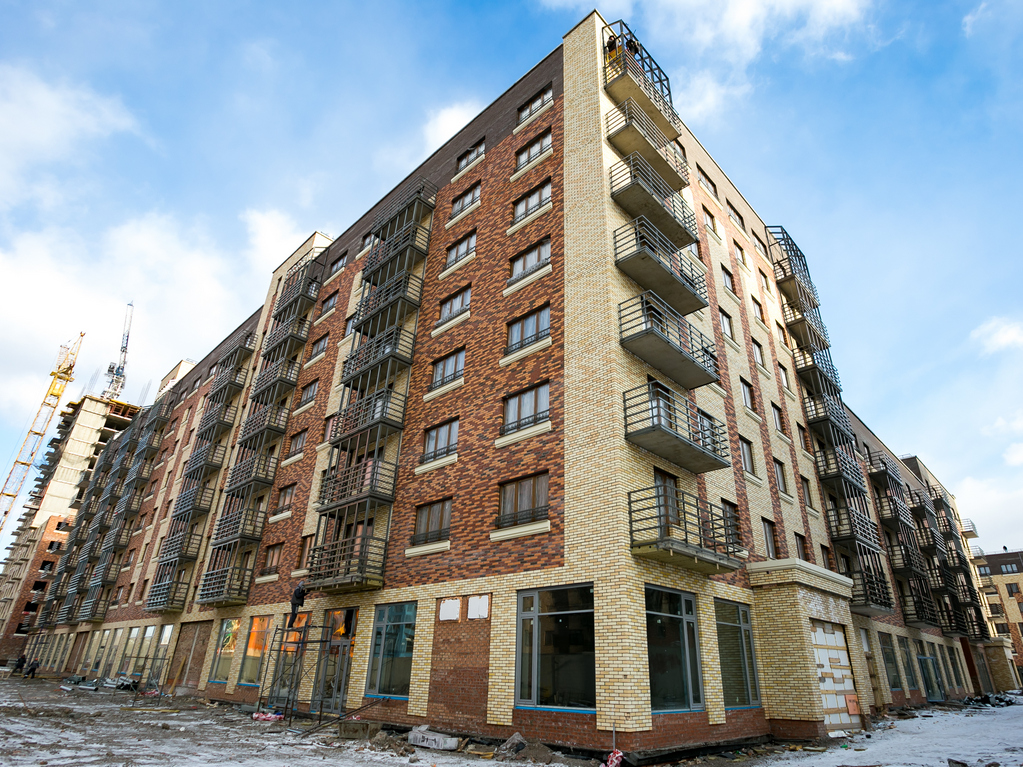

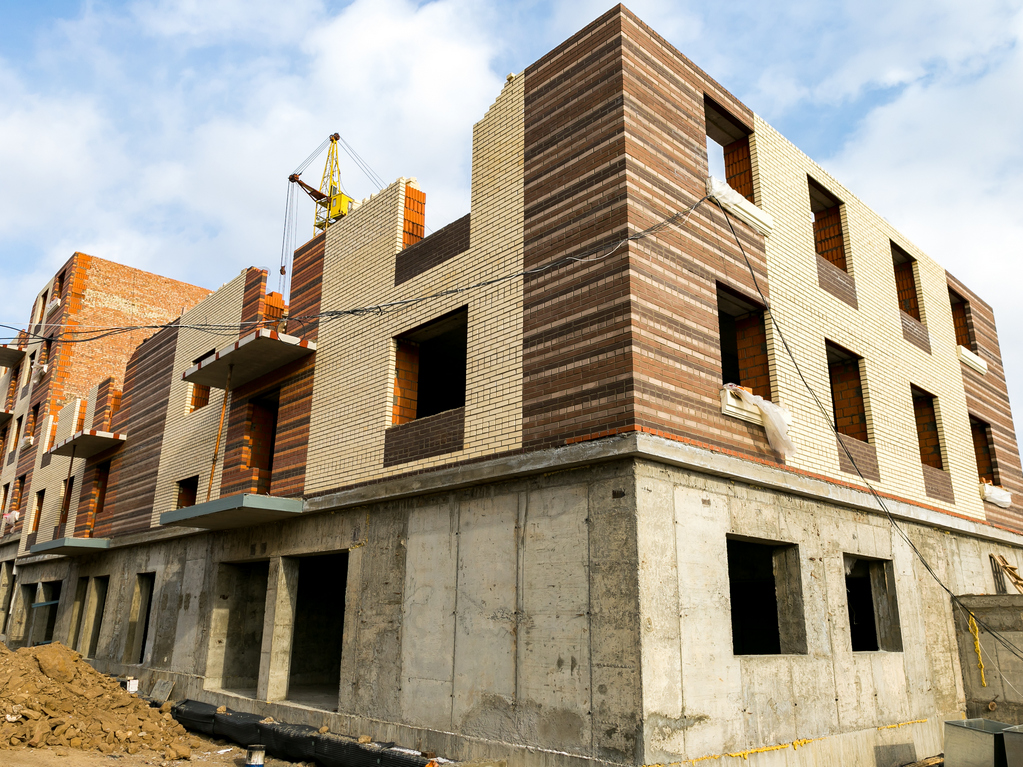

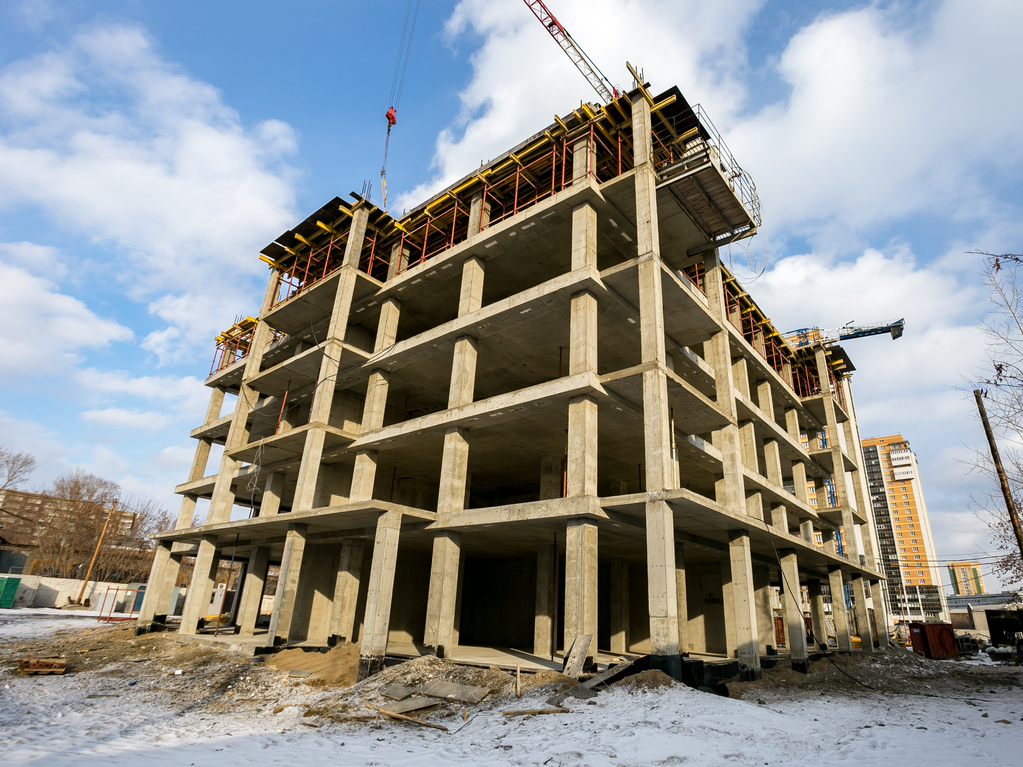

Южный берег
Дом №15
Завершено устройство перегородок ПГП, смонтировано 86% перегородок ГКЛ 1-го этапа, 56% перегородок ГКЛ 2-го этапа; на 10% выполнены работы по шпатлеванию стен, на 11% — по укладке плитки; на 60% выполнена прокладка водопроводных труб, на 70% — прокладка труб канализации. На 60% выполнен монтаж электрических сетей. На 45% выполнено остекление и ограждение балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16
Завершается оштукатуривание стен, устройство перегородок ПГП; смонтировано 30% перегородок ГКЛ, залито 56% стяжки пола; уложено 10% керамической плитки; на 40% выполнен монтаж электрических сетей, на 85% — слаботочных; на 50% выполнена прокладка трубопроводов горячего и холодного водоснабжения, на 80% — прокладка трубопроводов канализации. На 45% выполнено остекление и ограждение балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
В 1-й блок-секции выполнено 15% кирпичной кладки 8-го этажа;
во 2-й блок-секции завершен монолит стен и колонн 17-го этажа, выполнено 90% кладки 9-го этажа, 85% кладжи 10 этажа, 30% — 11 этажа;
в 4-й блок-секции выполнено 65% кладки 9-го этажа;
в 5-й блок-секции начата кладка 8-го этажа;
в 6-й блок-секции выполнено 80% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 20
В 1-й блок-секции завершены свайные работы; залито 40% монолитного ростверка;
Во 2-й блок-секции погружено 85% свай;
В 3-й блок-секции погружено 70% свай;
В 4-й блок-секции погружено 70% свай;
В 5-й блок-секции завершены свайные работы;
В 6-й блок-секции залито 65% монолитного ростверка.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом № 26
В 1-й блок-секции на готов монолит стен подвального этажа, на 90% выполнено перекрытие подвального этажа; залито 90% монолита стен первого этажа;
во 2-й блок-секции завершен монолит стен подвального этажа; завершено перекрытие подвального этажа; залито 90% монолита стен первого этажа;
в 3-й блок-секции завершен монолит стен подвального этажа; завершено перекрытие подвального этажа; завершен монолит стен первого этажа; на 30% выполнено перекрытие первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В 1-й блок-секции выполнено 25% кладки 8 этажа;
Во 2-й блок-секции завершена кладка 7 этажа;
в 3-й блок-секции выполнено 70% кладки 7 этажа;
в 4-й блок-секции выполнено 10% кладки 4 этажа;
в 5-й блок-секции выполнено 50% кладки 7 этажа;
в 6-й блок-секции завершена кладка 6 этажа;
в 7-й блок-секции выполнено 90% кладки 4 этажа;
в 8-й блок-секции завершена кладка 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 85% кладки 4 этажа;
во 2-й блок-секции выполнено 75% кладки 4 этажа;
в 3-й блок-секции выполнено 50% кладки 4 этажа;
в 4 блок-секции начата кладка 4 этажа;
и 5 блок-секции выполнено 60% кладки 5 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
На 95% выполнено оштукатуривание стен, на 15% — шпатлевание, залито 55% стяжки полов, установлено 25% перегородок ГКЛ; на 32% выполнен монтаж электросетей, на 60% — слаботочных сетей. На 70% выполнен монтаж трубопроводов горячего и холодного водоснабжения – 70%. На 80% выполнено остекление и ограждение балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
В 1-й блок-секции завершена кладка 7-го этажа;
во 2 блок-секции выполнено 85% кладки 5 этажа;
в 3 блок-секции завершена кладка 4 этажа;
в 4-й блок-секции завершена кладка 4 этажа;
в 5-й блок-секции выполнено 90% кладки 5 этажа;
в 6-й блок-секции завершена кладка 3 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
В 1-й блок-секции выполнено 70% кладки 5 этажа;
во 2-й блок-секции выполнено 30% кладки 5 этажа;
в 3-й блок-секции выполнено 55% кладки 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная, 7
В 1-ой блок-секции завершен монолит стен и колонн 5 этажа; выполнено 50% перекрытия 5 этажа;
Во 2-й блок-секции завершен монолит стен и колонн 3 этажа; на 50% выполнено устройство перекрытия 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1

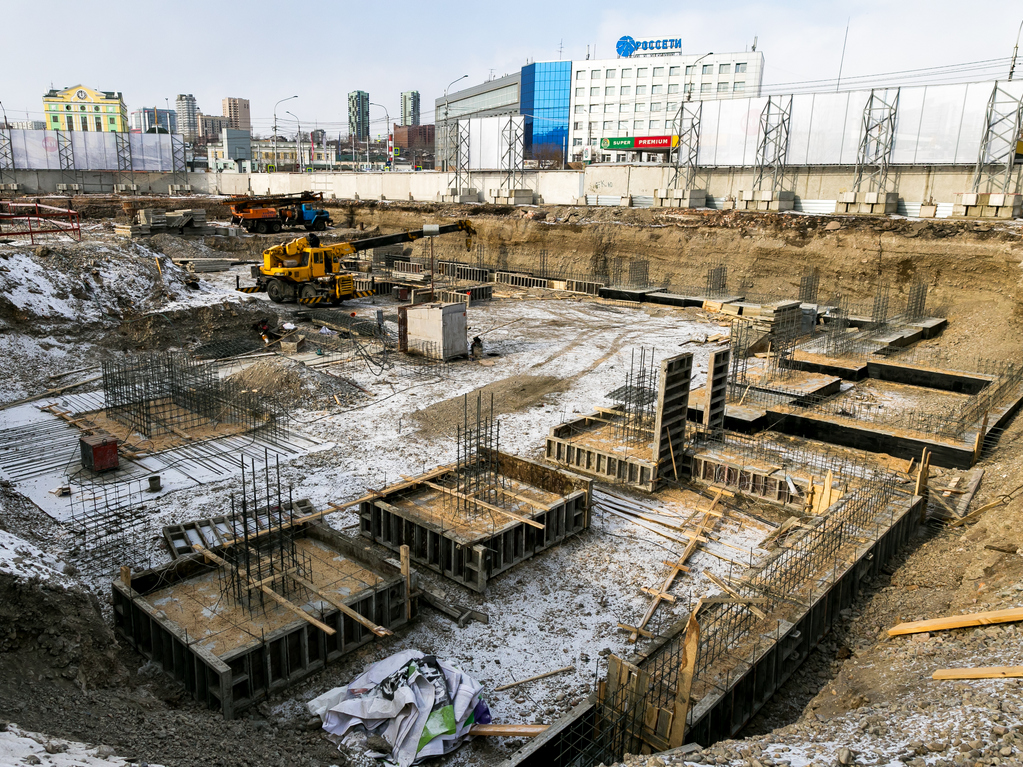

Ведутся работы по устройству монолитных фундаментов.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
