Строительный отчет за февраль 2021 г.
По состоянию на 1 марта 2021 г. на наших строительных площадках производятся следующие работы.

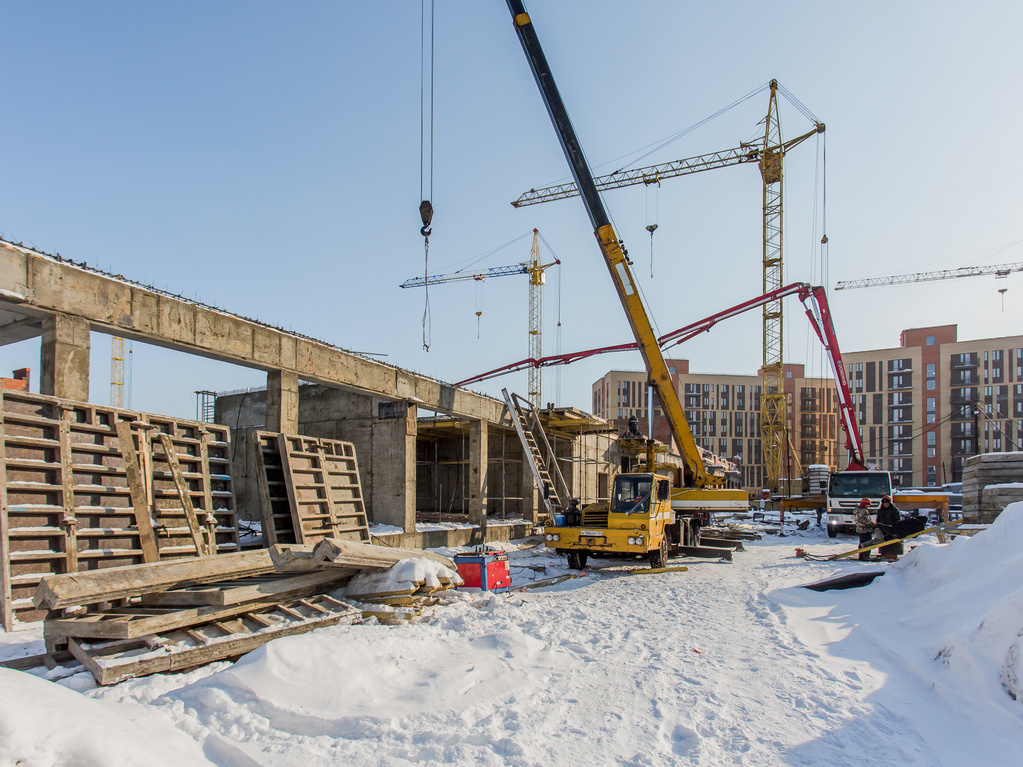

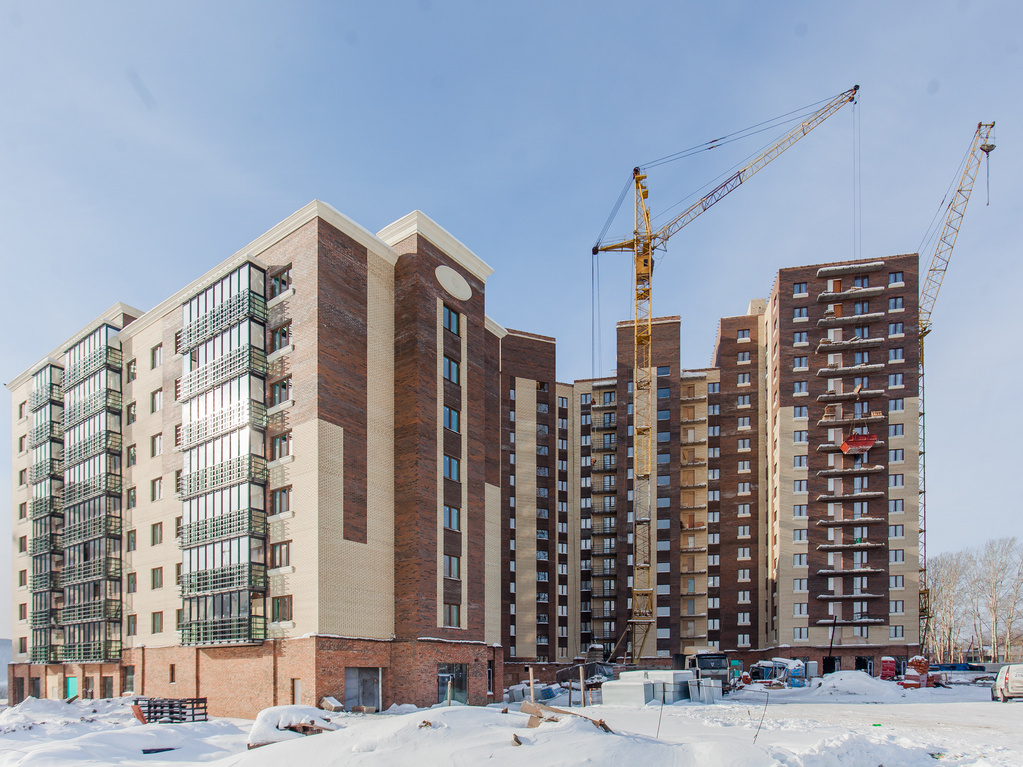

Южный берег
Дом №18

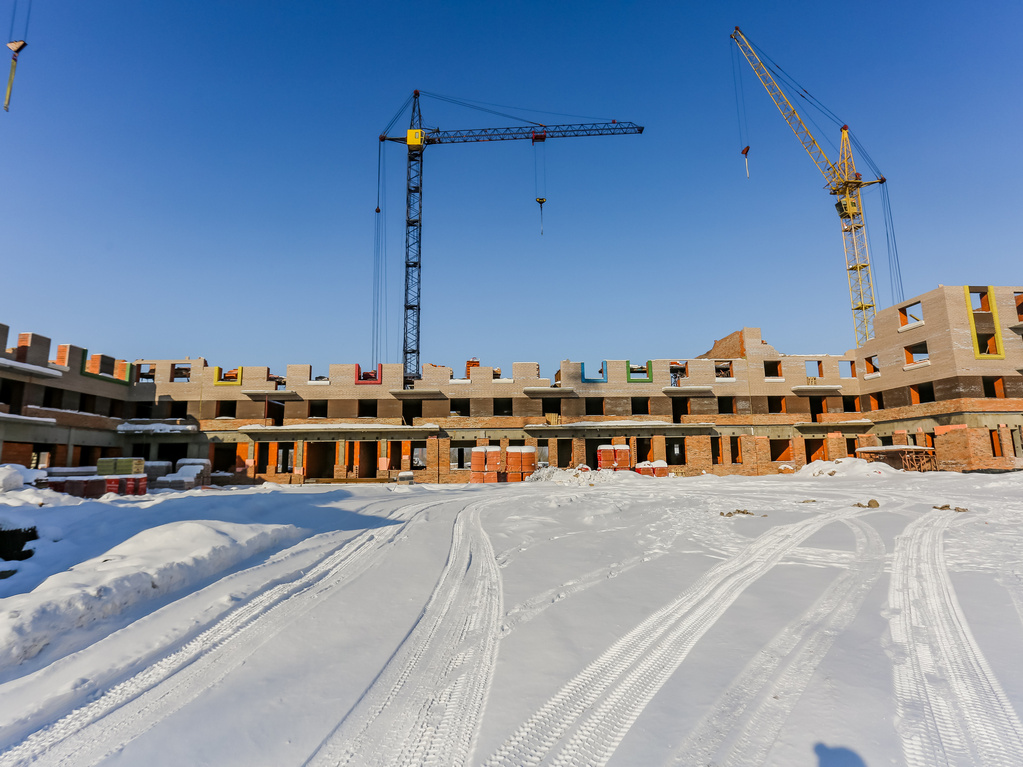

В 1-й блок-секции завершена кирпичная кладка 6-го этажа;
в 2-й и 3-й блок-секциях начата кладка 6-го этажа;
в 4-й блок-секции завершается кладка 5-го этажа;
в 5-й блок-секции уложено 65% кладки 3-го этажа, 40% кладки 9-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
В 1-й блок-секции выполнено 15% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 95% кладки 3-го этажа;
в 3-й блок-секции выполнено 85% кладки 3-го этажа;
в 4-й блок-секции выполнено 35% кладки 3-го этажа;
в 5-й блок-секции выполнено 85% кладки 3-го этажа;
в 6-й блок-секции выполнено 40% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

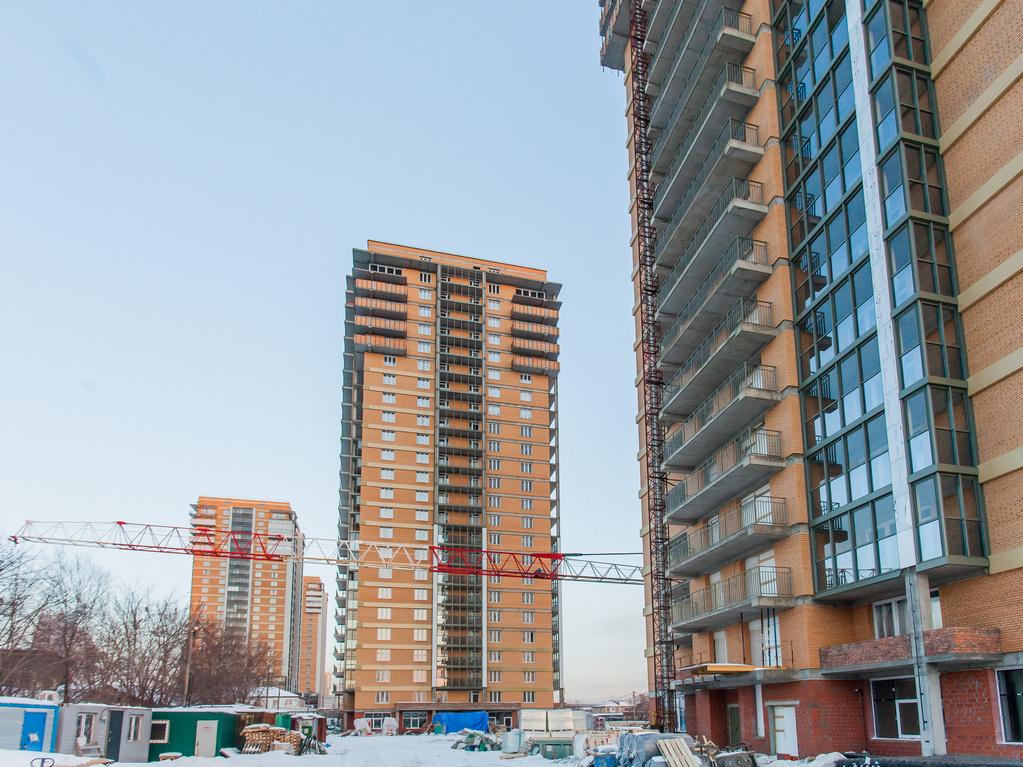

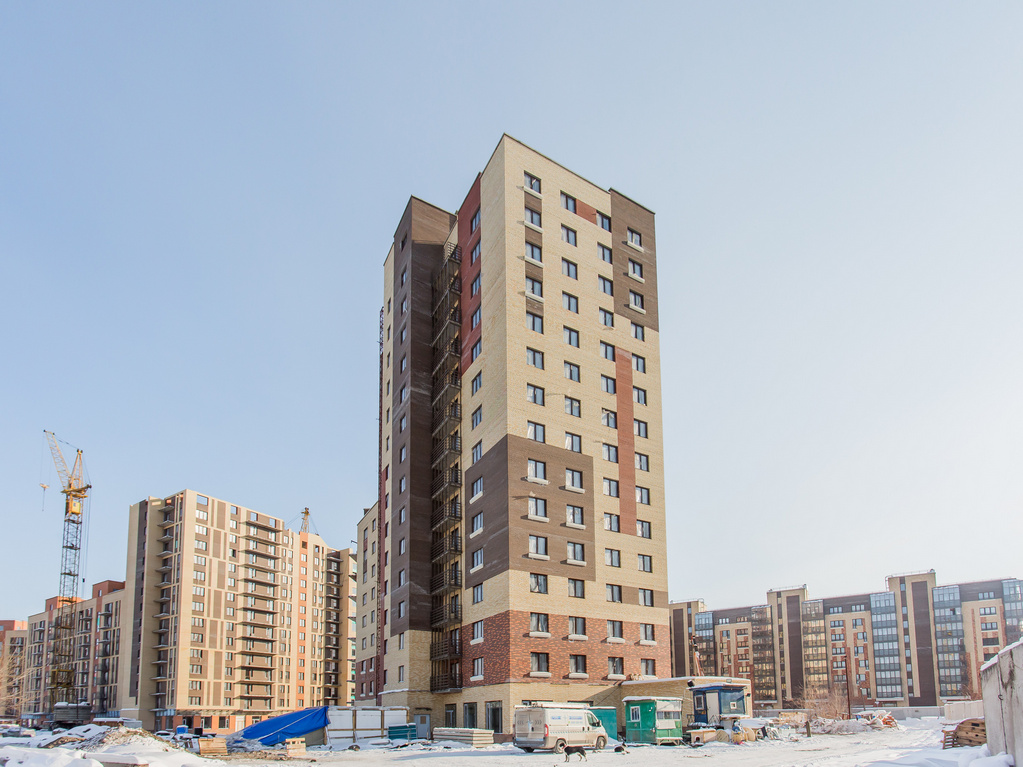

Дом №20
Завершена кирпичная кладка в блок-секциях 1 и 3-6;
во 2-й блок-секции завершается кладка 15-го этажа.
Оштукатурено 70% стен в жилой части и 55% в местах общего пользования, установлено 55% перегородок ПГП в квартирах.
Смонтировано 65% стояков водоснабжения и канализации.
Уложено 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции выполнено 65% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 55% монолитного перекрытия 1-го этажа;
в 3-й блок-секции выполнено 70% кладки 2-го этажа;
в 4-5-й блок-секциях завершен монолит 1-го этажа;
в 6-й блок-секции выполнено 55% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №26
Заершена штукатурка стен и заливка стяжки, завершается монтаж перегородок ГКЛ. Ошпатлевано 40% стен, уложено 60% керамической плитки в жилой части.
Завершен монтаж стояков канализации и водоснабжения, установлено 20% сантехприборов.
Завершен монтаж вентиляционных коробов
Уложено 80% электрических сетей, 90% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

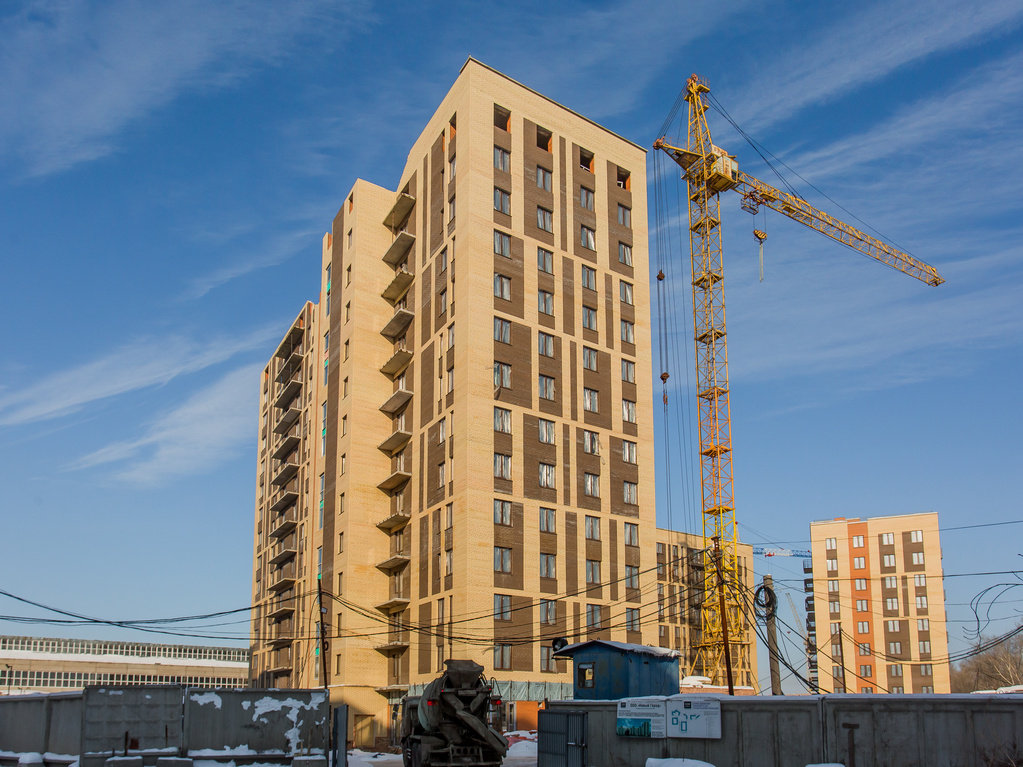

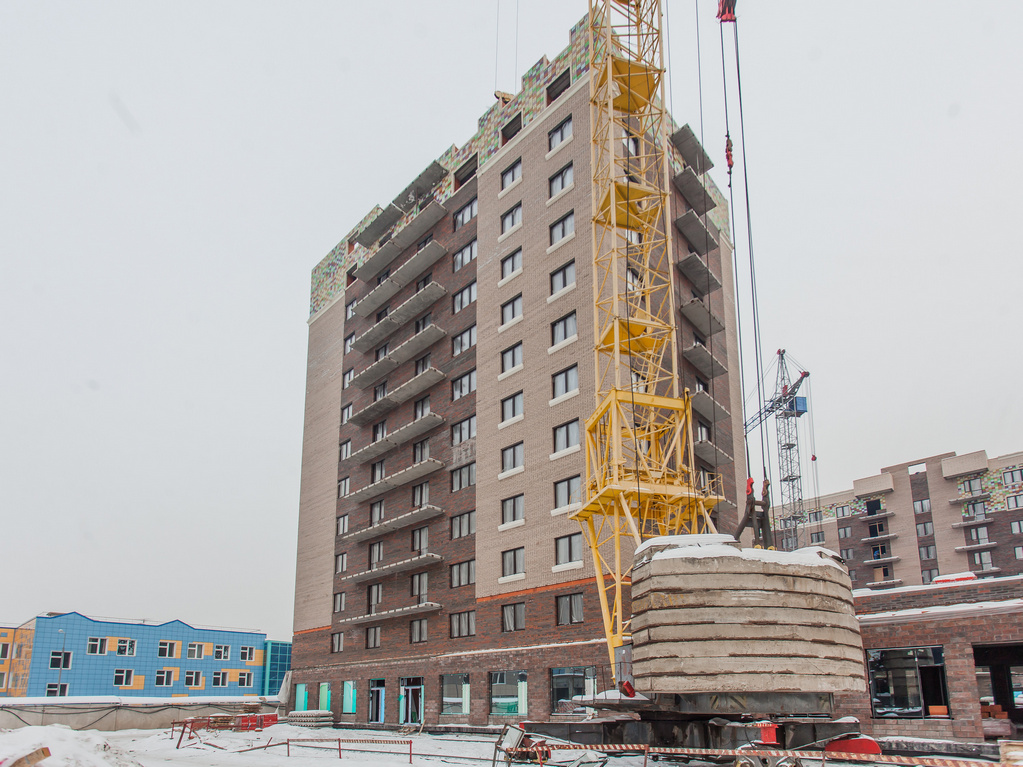

Академгородок
Дом №2
Завершены кладочные работы. Запущено тепло в 6-й блок-секции.
Оштукатурено 70% стен в квартирах, 40% в местах общего пользования, ошпатлевано 20% стен в квартирах, уложено 5% керамической плитки в квартирах, залито 50% стяжки пола в квартирах, 40% в местах общего пользования, установлено 75% перегородок ПГП, 40% перегородок ГКЛ.
Смонтировано 80% стояков водоснабжения, 70% стояков канализации.
Уложено 55% электрических сетей, 90% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Завершена кирпичная кладка в блок-секциях 1 и 3-6.
во 2-й блок-секции завершена кладка 13-го этажа;
Запущена система отопления.
Выполнено 55% разуклонки кровли.
Установлено 90% окон. Смонтировано 60% ограждения балконов, 35% остекления.
Оштукатурено 60% стен в жилой части здания, 50% в местах общего пользования, ошпатлевано 15% стен, залито 15% стяжки пола, установлено 70% перегородок ПГП.
Смонтировано 95% трубопроводов отопления, 95% радиаторов, 60% трубопроводов водоснабжения, 60% трубопроводов канализации.
Уложено 15% электросетей, 80% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Взлетная, 7
Оштукатурено 30% стен, залито 60% стяжки пола, завершен монтаж перегородок ПГП, установлено 10% перегородок ГКЛ.
Уложено 20% электросетей, 50% слаботочных сетей.
Смонтировано 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

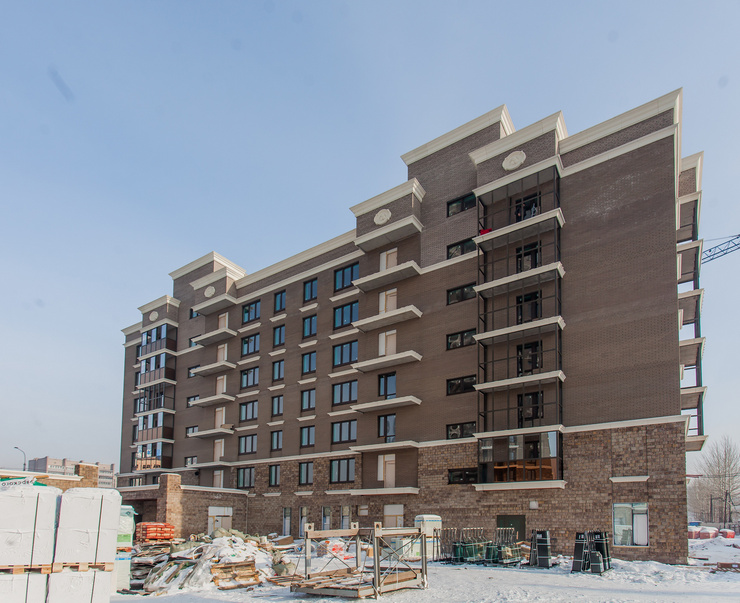

Бограда, 109
Дом №1
Ошпатлевано 80% стен в жилых помещениях, уложено 65% керамической плитки.
Уложено 80% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 20% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 15% кладки парапетов кровли;
в 3-й блок-секции выполнено 60% кладки парапета;
в 4-й блок-секции выполнено 25% кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

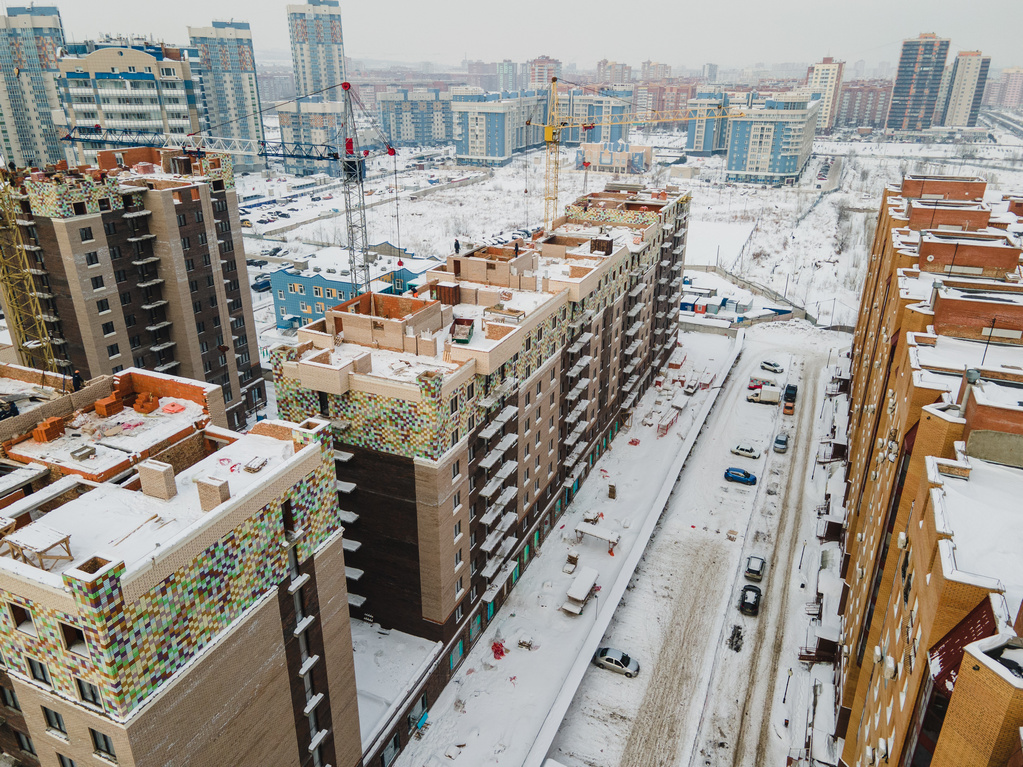

ЖК «Александровский»
I этап
В 1-й блок-секции выполнено 35% кладки 3-го этажа;
во 2-й блок-секции завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 90% кладки 8-го этажа;
в 4-й блок-секции выполнено 65% кладки 9-го этажа;
в 5-й блок-секции выполнено 35% кладки 4-го этажа;
в 6-й блок-секции выполнено 45% кладки 4-го этажа;
в 7-й блок-секции завершена кладка 4-го этажа;
в 8-й блок-секции завершен монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 9-й блок-секции выполнено 55% кирпичной кладки 13-го этажа;
в 10-й блок-секции завершена кладка 12-го этажа;
в 11-й блок-секции выполнено 90% кладки парапетов кровли;
в 12-й блок-секции выполнено 55% кладки парапетов кровли;
в 13-й блок-секции кирпичная кладка завершена;
в 14-й блок-секции выполнено 90% кладки парапетов кровли;
в 15-й блок-секции выполнено 75% кладки парапетов кровли;
в 16-й блок-секции выполнено 20% кладки парапетов кровли.
Установлено 90% окон.
Смонтировано 75% трубопроводов отопления, установлено 70% радиаторов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

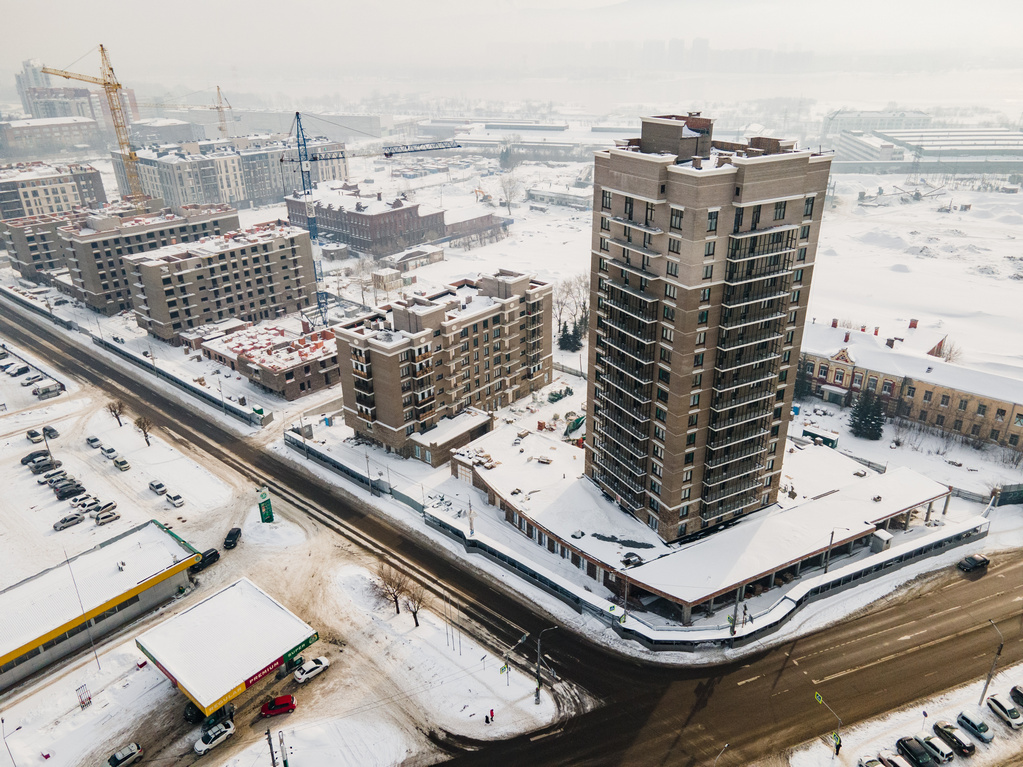

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 80% кирпичной кладки 2-го этажа.
Во 2-й блок-секции выполнено 50% кладки 2-го этажа.
В 3-й блок-секции завершена кладка 2-го этажа.
В 4-й блок-секции выполнено 85% кладки 4-го этажа.
В 5-й блок-секции выполнено 80% кладки 4-го этажа.
В 6-й блок-секции выполнено 90% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции завершен монолит подвального этажа;
в 9-й блок-секции выполнено 25% перекрытия подвального этажа;
В 10-й и 11-й блок-секциях выполнено 65% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 12-й и 13-й блок-секциях завершен монолит подвального этажа;
В 14-й блок-секции выполнено 85% монолита стен и колонн подвального этажа;
В 15-й блок-секции выполнено 15% монолитного перекрытия подвального этажа;
В 16-й блок-секции завершен монолит подвального этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
По состоянию на 1 марта 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
В 1-й блок-секции завершена кирпичная кладка 6-го этажа;
в 2-й и 3-й блок-секциях начата кладка 6-го этажа;
в 4-й блок-секции завершается кладка 5-го этажа;
в 5-й блок-секции уложено 65% кладки 3-го этажа, 40% кладки 9-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
В 1-й блок-секции выполнено 15% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 95% кладки 3-го этажа;
в 3-й блок-секции выполнено 85% кладки 3-го этажа;
в 4-й блок-секции выполнено 35% кладки 3-го этажа;
в 5-й блок-секции выполнено 85% кладки 3-го этажа;
в 6-й блок-секции выполнено 40% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
Завершена кирпичная кладка в блок-секциях 1 и 3-6;
во 2-й блок-секции завершается кладка 15-го этажа.
Оштукатурено 70% стен в жилой части и 55% в местах общего пользования, установлено 55% перегородок ПГП в квартирах.
Смонтировано 65% стояков водоснабжения и канализации.
Уложено 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции выполнено 65% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 55% монолитного перекрытия 1-го этажа;
в 3-й блок-секции выполнено 70% кладки 2-го этажа;
в 4-5-й блок-секциях завершен монолит 1-го этажа;
в 6-й блок-секции выполнено 55% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №26
Заершена штукатурка стен и заливка стяжки, завершается монтаж перегородок ГКЛ. Ошпатлевано 40% стен, уложено 60% керамической плитки в жилой части.
Завершен монтаж стояков канализации и водоснабжения, установлено 20% сантехприборов.
Завершен монтаж вентиляционных коробов
Уложено 80% электрических сетей, 90% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Академгородок
Дом №2
Завершены кладочные работы. Запущено тепло в 6-й блок-секции.
Оштукатурено 70% стен в квартирах, 40% в местах общего пользования, ошпатлевано 20% стен в квартирах, уложено 5% керамической плитки в квартирах, залито 50% стяжки пола в квартирах, 40% в местах общего пользования, установлено 75% перегородок ПГП, 40% перегородок ГКЛ.
Смонтировано 80% стояков водоснабжения, 70% стояков канализации.
Уложено 55% электрических сетей, 90% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Завершена кирпичная кладка в блок-секциях 1 и 3-6.
во 2-й блок-секции завершена кладка 13-го этажа;
Запущена система отопления.
Выполнено 55% разуклонки кровли.
Установлено 90% окон. Смонтировано 60% ограждения балконов, 35% остекления.
Оштукатурено 60% стен в жилой части здания, 50% в местах общего пользования, ошпатлевано 15% стен, залито 15% стяжки пола, установлено 70% перегородок ПГП.
Смонтировано 95% трубопроводов отопления, 95% радиаторов, 60% трубопроводов водоснабжения, 60% трубопроводов канализации.
Уложено 15% электросетей, 80% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Взлетная, 7
Оштукатурено 30% стен, залито 60% стяжки пола, завершен монтаж перегородок ПГП, установлено 10% перегородок ГКЛ.
Уложено 20% электросетей, 50% слаботочных сетей.
Смонтировано 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Ошпатлевано 80% стен в жилых помещениях, уложено 65% керамической плитки.
Уложено 80% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 20% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 15% кладки парапетов кровли;
в 3-й блок-секции выполнено 60% кладки парапета;
в 4-й блок-секции выполнено 25% кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
I этап
В 1-й блок-секции выполнено 35% кладки 3-го этажа;
во 2-й блок-секции завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 90% кладки 8-го этажа;
в 4-й блок-секции выполнено 65% кладки 9-го этажа;
в 5-й блок-секции выполнено 35% кладки 4-го этажа;
в 6-й блок-секции выполнено 45% кладки 4-го этажа;
в 7-й блок-секции завершена кладка 4-го этажа;
в 8-й блок-секции завершен монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 9-й блок-секции выполнено 55% кирпичной кладки 13-го этажа;
в 10-й блок-секции завершена кладка 12-го этажа;
в 11-й блок-секции выполнено 90% кладки парапетов кровли;
в 12-й блок-секции выполнено 55% кладки парапетов кровли;
в 13-й блок-секции кирпичная кладка завершена;
в 14-й блок-секции выполнено 90% кладки парапетов кровли;
в 15-й блок-секции выполнено 75% кладки парапетов кровли;
в 16-й блок-секции выполнено 20% кладки парапетов кровли.
Установлено 90% окон.
Смонтировано 75% трубопроводов отопления, установлено 70% радиаторов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 80% кирпичной кладки 2-го этажа.
Во 2-й блок-секции выполнено 50% кладки 2-го этажа.
В 3-й блок-секции завершена кладка 2-го этажа.
В 4-й блок-секции выполнено 85% кладки 4-го этажа.
В 5-й блок-секции выполнено 80% кладки 4-го этажа.
В 6-й блок-секции выполнено 90% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции завершен монолит подвального этажа;
в 9-й блок-секции выполнено 25% перекрытия подвального этажа;
В 10-й и 11-й блок-секциях выполнено 65% монолита стен и колонн подвального этажа, 25% перекрытия подвального этажа;
В 12-й и 13-й блок-секциях завершен монолит подвального этажа;
В 14-й блок-секции выполнено 85% монолита стен и колонн подвального этажа;
В 15-й блок-секции выполнено 15% монолитного перекрытия подвального этажа;
В 16-й блок-секции завершен монолит подвального этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
