По состоянию на 1 марта 2022 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
Оштукатурено 85% стен, завершен монтаж перегородок ПГП, идет монтаж перегородок ГКЛ.
Установлено 65% балконных ограждений, 30% балконного остекления.
Уложено 45% трубопроводов водоснабжения, 40% слаботочных сетей, смонтировано 45% коробов системы вентиляции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г

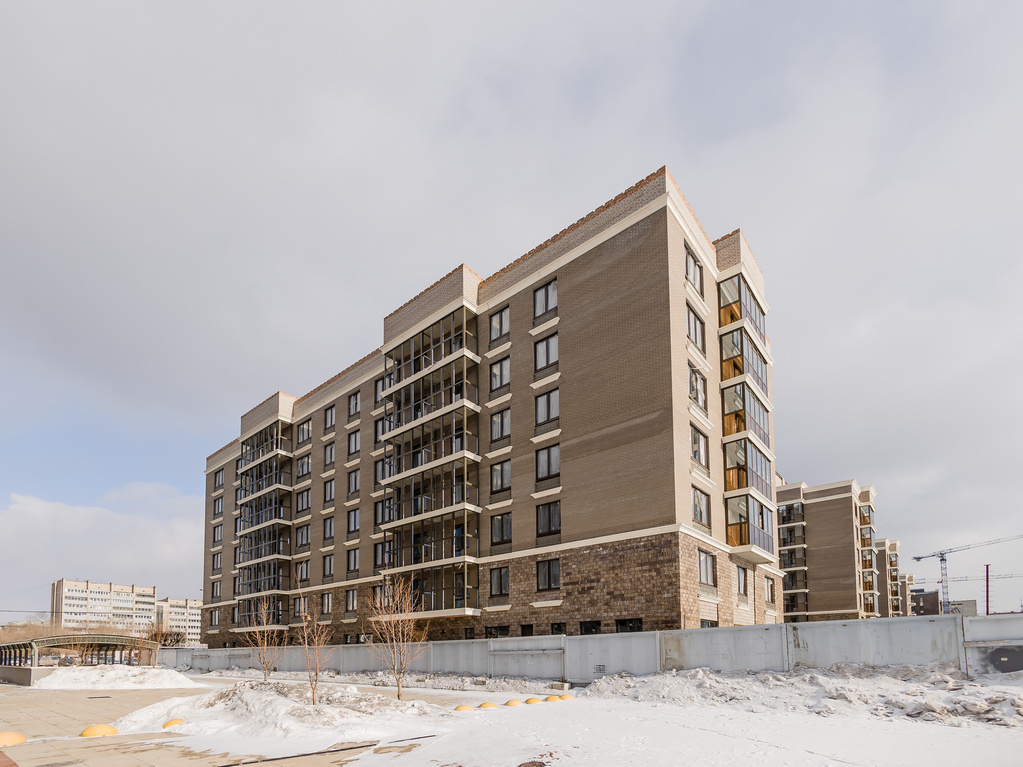

Дом №19
Завершается монтаж системы отопления и подключение теплоснабжения.
Завершена разуклонка кровли, на 55% готова гидроизоляция кровли, завершена установка окон, смонтировано 60% балконного ограждения.
Оштукатурено 60% и ошпатлевано 30% стен, установлено 70% перегородок ПГП.
Уложено 40% слаботочных сетей, смонтировано 30% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

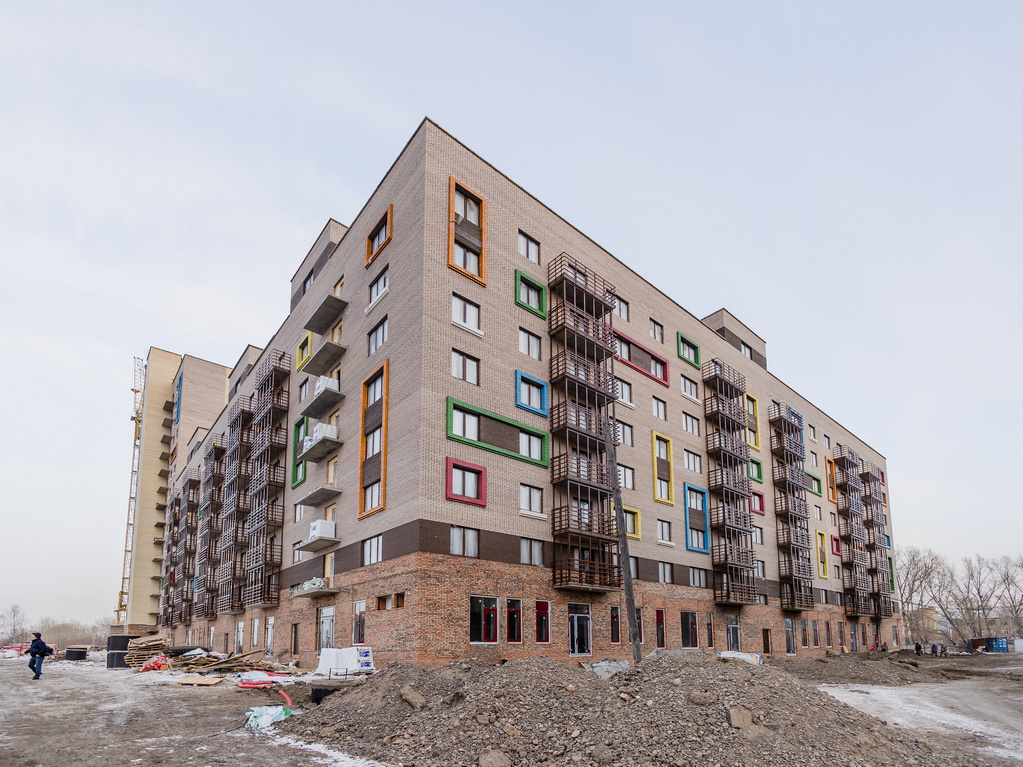

Дом №22
Завершена разуклонка кровли, на 30% выполнена гидроизоляция кровли.
Оштукатурено 60% стен, установлено 65% перегородок ПГП, залито 25% стяжки пола, идет монтаж перегородок ГКЛ.
Смонтировано 90% балконного ограждения.
Уложено 40% разводки водоснабжения, 35% слаботочных сетей, завершен монтаж венткоробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

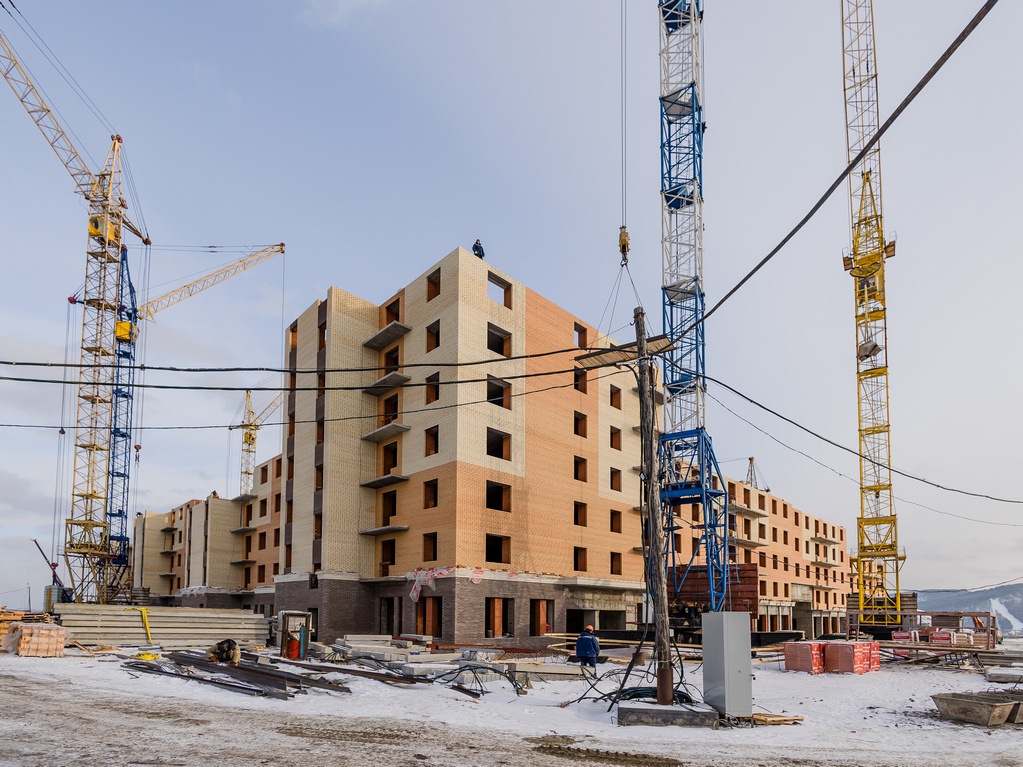

Дом №23
В 1-й блок секции завершен монолит 1-го этажа;
во 2-й блок-секциях на 40% выполнен монолит 1-го этажа;
в 3-й блок-секции на 70% выполнен монолит 1-го этажа;
в 4-й блок-секции выполнено 95% кладки 2-го этажа;
в 5-й блок-секции выполнено 5% кладки 3-го этажа;
в 6-й и 7-й блок-секциях выполнено 10% кладки 2-го этажа;
в 8-й блок-секции готово 25% кладки 2-го этажа;
в 9-й блок-секции выполнено 5% кладки 2-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Новый Академгородок
Дом №6
В 1-й блок-секции завершено устройство монолита;
во 2-й блок-секции выполнено 60% кладки 4-го этажа;
в 3-й блок-секции выполнено 75% кладки 4-го этажа;
в 4-й блок-секции выполнено 30% кладки 5-го этажа;
в 5-й блок-секции выполнено 30% кладки 5-го этажа;
в 6-й блок-секции выполнено 95% кладки 7-го этажа;
в 7-й блок-секции выполнено 65% кирпичной кладки 5-го этажа;
в 8-й блок-секции выполнено 5% кирпичной кладки 6-го этажа;
в 9-й блок-секции выполнено 55% кирпичной кладки 5-го этажа;
в 10-й блок-секции завершена кладка 5-го этажа;
в 11-й блок-секции выполнено 50% кладки 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Бограда, 109
Дом №2
Смонтировано 50% трубопроводов канализации, 50% трубопроводов водоснабжения.
Оштукатурено 90% стен, залито 70% стяжки пола, установлено 70% перегородок ПГП, 40% перегородок ГКЛ.
Уложено 40% электросетей, 50% слаботочных сетей, завершен монтаж венткоробов.
Смонтировано 60% балконного ограждения, 20% остекления.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
II очередь
Завершаются кладочные работы.
На 60% выполнена разуклонка кровли, готово 30% гидроизоляционного ковра.
Оштукатурено 40% стен, установлено 75% перегородок ПГП.
Установлено 90% окон, 60% балконного ограждения.
Смонтировано 90% системы отопления, 90% радиаторов.
Смонтировано 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г

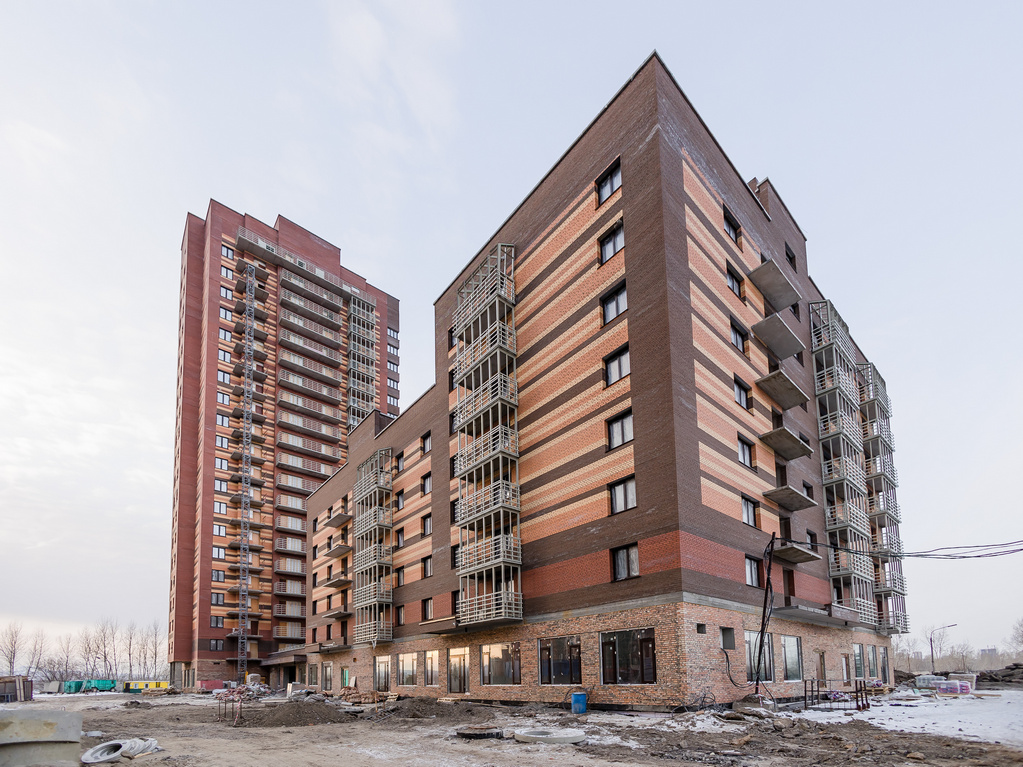

Сити-квартал «Светлогорский»
I очередь
Завершен запуск теплоснабжения. Завершен монтаж водопровода, установлено 45% стояков канализации. Уложено 10% электросетей, 80% слаботочных сетей, 80% вентиляционных коробов.
Завершаются штукатурные работы, залито 50% стяжки пола, установлено 95% перегородок ПГП, 40% перегородок ГКЛ.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II очередь
В 8-й блок-секции выполнено 70% кладки 9-го этажа.
В 9-й блок-секции выполнено 50% кладки 9-го этажа.
В 10-й блок-секции выполнено 95% кладки 8-го этажа.
В 11-й блок-секции выполнено 20% кладки 9-го этажа.
В 12-й блок-секции выполнено 85% кладки 13-го этажа.
В 13-й блок-секции выполнено 75% кладки парапета кровли.
В 14-й блок-секции выполнено 95% кладки парапета.
В 15-й блок-секции выполнено 30% кладки 15-го этажа.
В 16-й блок-секции выполнено 45% кладки парапета.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
