06 августа 2019

Строительный отчет за июль 2019 г.

По состоянию на 1 августа 2019 г.

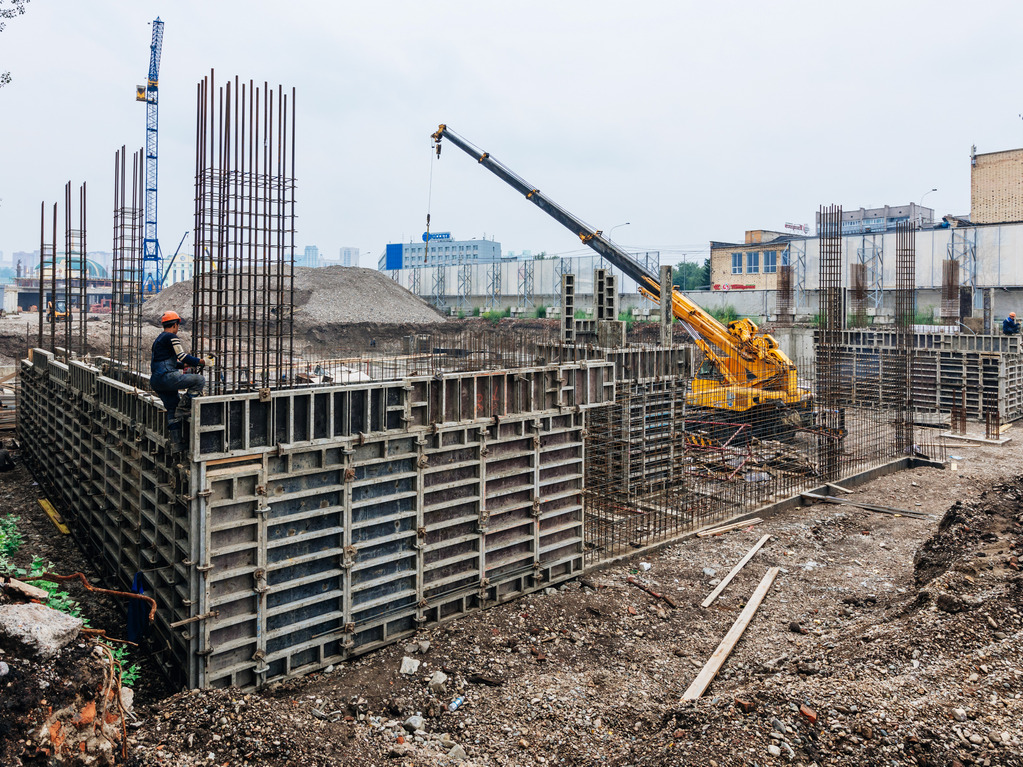

Строительный отчет за июль 2019 г. картинка

По состоянию на 1 августа 2019 г. на наших строительных площадках производятся следующие работы.

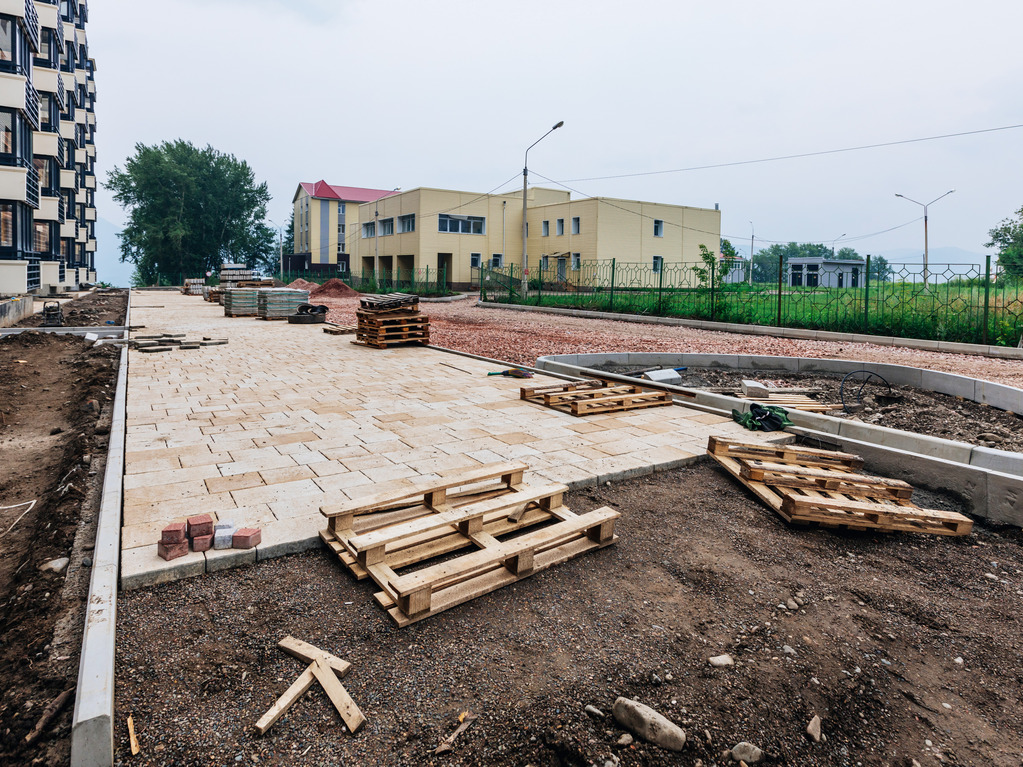

Южный берег

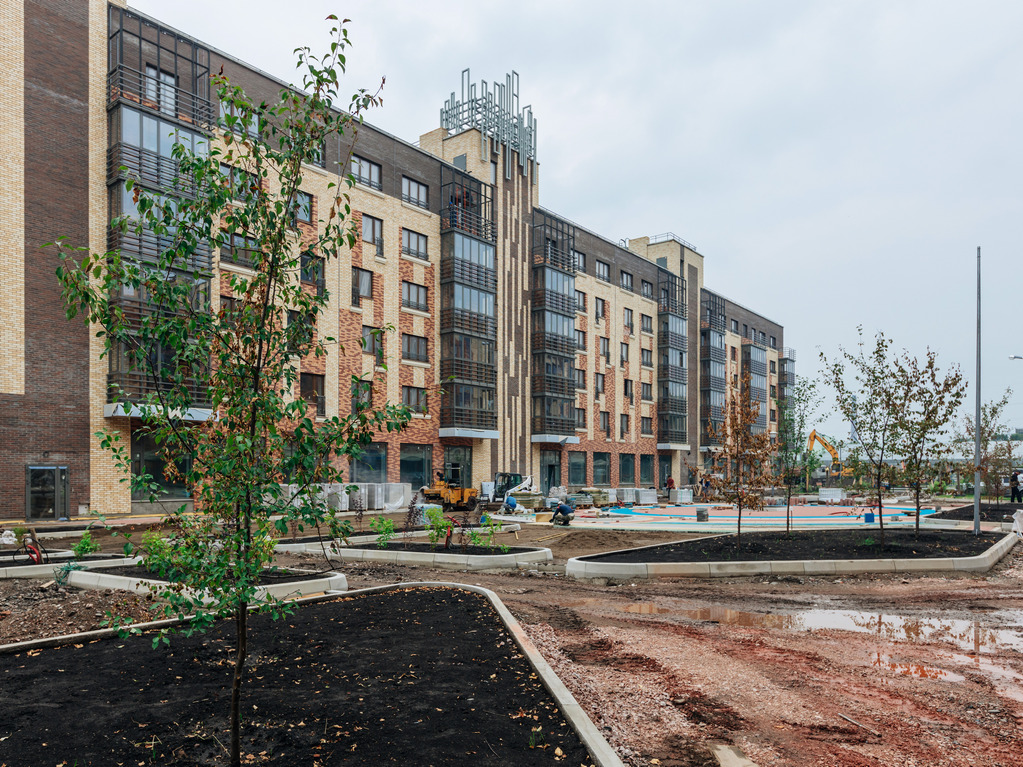

Дом №15

Завершено шпатлевание стен, укладка керамической плитки в квартирах и МОП. Завершена установка межкомнатных дверей, устройство канта натяжного потолка, на 65% выполнено устройство полотна натяжного потолка. Наклеено 95% обоев; уложено 45% линолеума. Завершена прокладка водопроводных труб; на 35% выполнена установка электроприборов. Ограждение балконов выполнено на 95%, остекление балконов — на 95%;

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Дом №16

Установлено 85% перегородок ГКЛ, уложено 63% керамической плитки в квартирах и МОП; установлено 73% входных дверей, 20% межкомнатных дверей.
Наклеено 20% обоев. Завершается прокладка электрических сетей, установлено 15% электроприборов.

На 80% выполнена прокладка водопроводных труб. Ограждение балконов выполнено на 85%, остекление — на 60%;

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

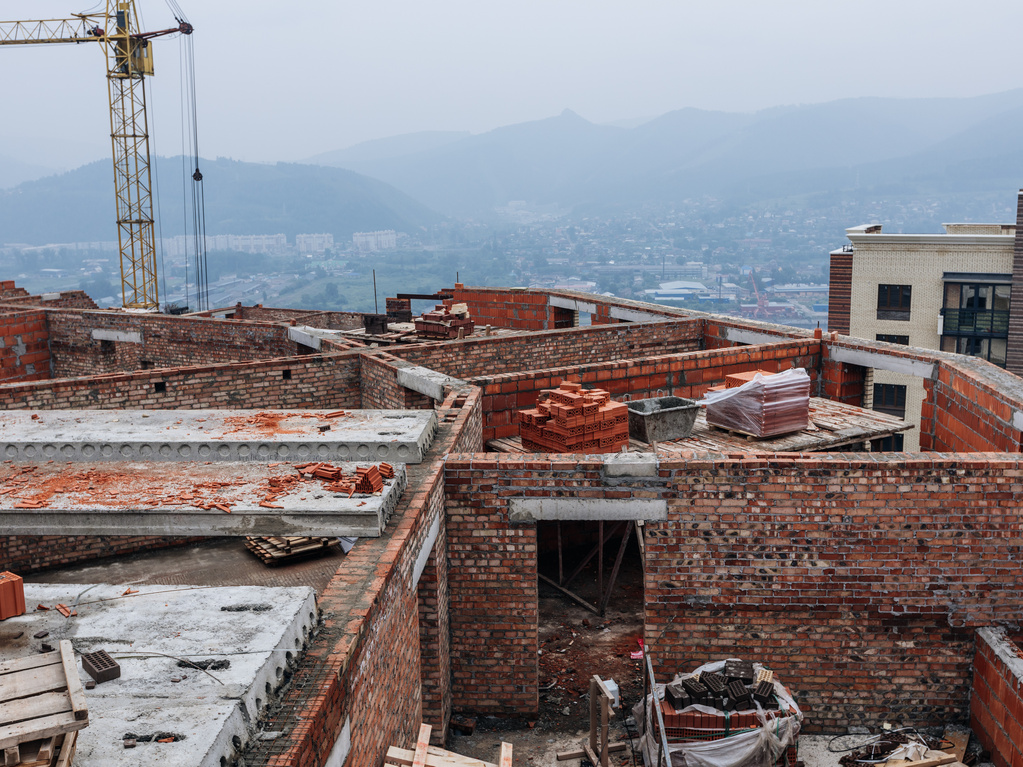

Дом №17

В 1-й блок-секции завершена кладка;
во 2-й блок-секции залито 100% стен техэтажа, выполнено 50% кладки 22-го этажа;
на 4, 5, 6-й блок-секциях завершена разуклонка кровли, на 4-й блок-секции идет устройство гидроизоляции.
Начались работы по оштукатуриванию стен, устройству стяжки в офисных помещениях.
Началась установка стояков отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

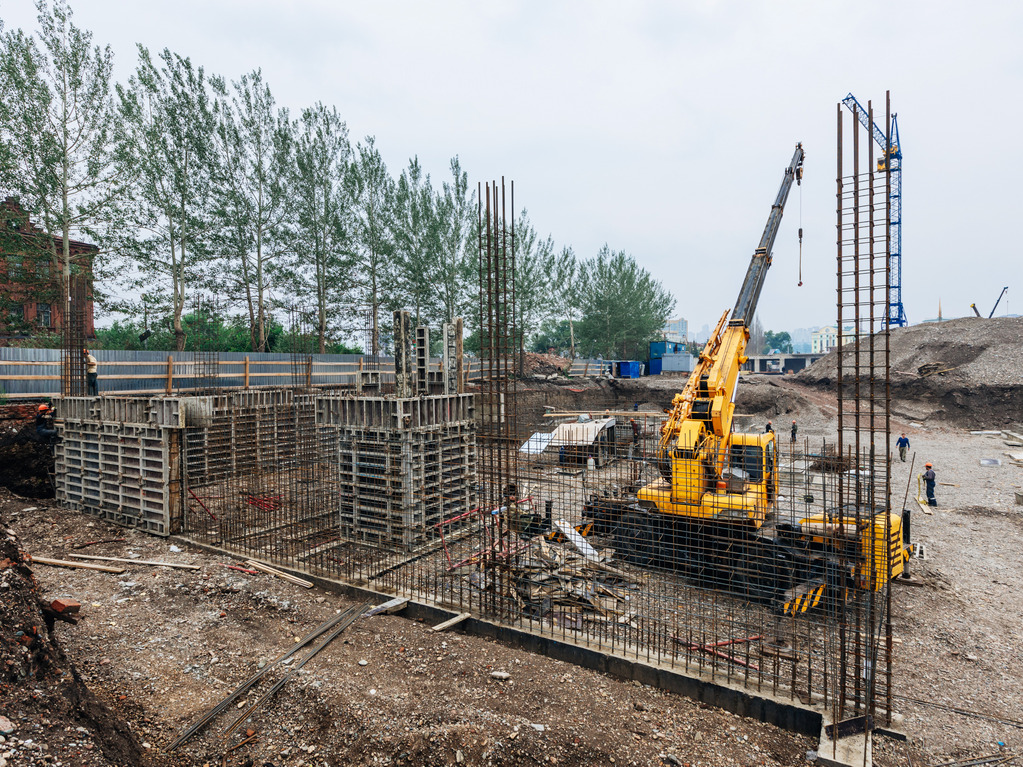

Дом №20

В 1-й блок-секции выполнено 40% монолитных стен и колонн подвала;
во 2-й блок-секции начат монолит стен и колонн подвала;
в 3-й и 4-й блок-секциях завершен монолит стен и колонн подвала;
в 5-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа;
В 6-й блок-секции завершен монолит стен и колонн 1-го этажа; завершен монолит перекрытия 1-го этажа.

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

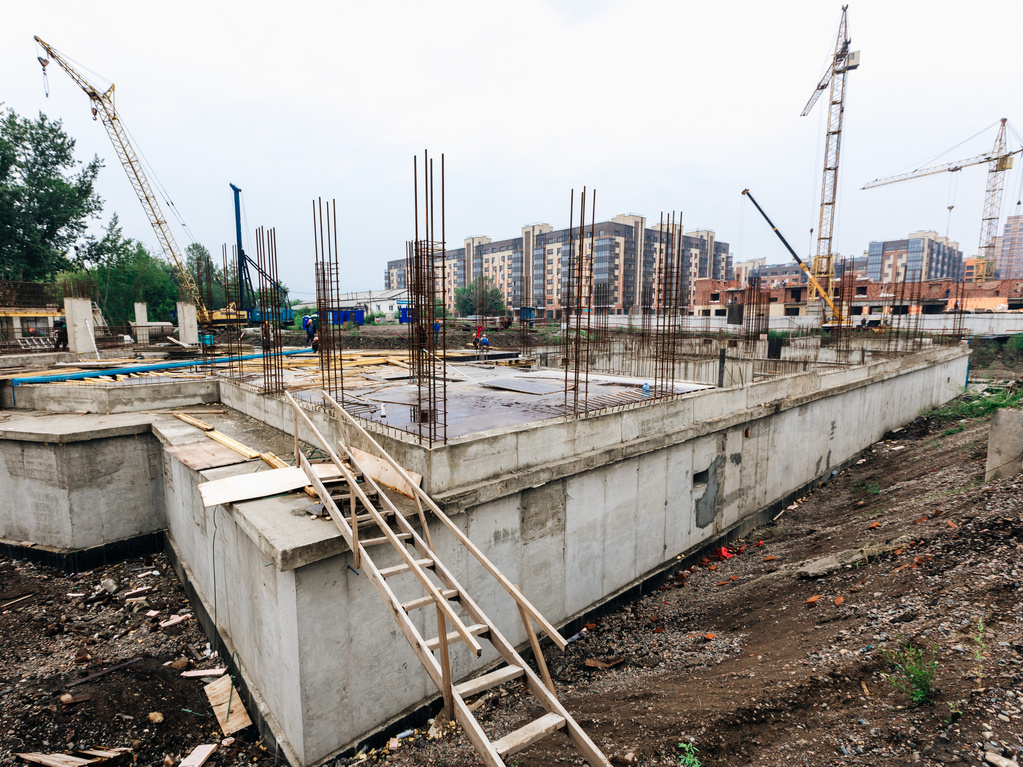

Дом №26

В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 85% кладки 2 этажа;
во 2-й блок-секции выполнено 45% кирпичной кладки 1-го этажа, 95% кладки 2 этажа;
в 3-й блок-секции завершается кладка 1-го этажа, завершена кладка 2-го этажа; начата кладка 3-го этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

Образцово

Дом 3

В 1-й блок-секции выполнено 90% кладки техэтажа;
во 2-й блок-секции выполнено 85% кладки техэтажа;
в 3-й блок-секции началта кладка 14-го этажа;
в 4-й блок-секции выполнено 70% кладки 8-го этажа;
в 5-й блок-секции выполнено 80% кладки техэтажа;
в 6-й блок-секции выполнено 70% кладки техэтажа;
в 7-й блок-секции выполнено 30% кладки техэтажа;
в 8-й блок-секции завершена кладка 7-го этажа.
На 40% выполнен монтаж стояков отопления; начались работы по оштукатуриванию стен.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Дом 4

В 1-й блок-секции выполнено 60% кладки 10-го этажа;
во 2-й блок-секции выполнено 75% кладки техэтажа;
в 3-й блок-секции выполнено 85% кладки 9-го этажа;
в 4-й блок-секции выполнено 90% кладки 8-го этажа;
и 5-й блок-секции выполнено 75% кладки техэтажа.
На 50% выполнен монтаж стояков отопления, началось устройство стояков водоснабжения.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Академгородок

Первый этап строительства дома №1

На 90% выполнено шпатлевание стен, установлено 45% электроприборов. Уложено 90% керамической плитки в местах общего пользования, наклеено 30% обоев; на 10% выполнена окраска стен и потолков, на 50% — устройство натяжного потолка.
Прокладка водопроводных труб выполнена на 90%; канализации – на 100%.
Завершено остекление балконов.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

Второй этап строительства дома №1

В 1-й блок-секции выполнено 95% кладки 9-го этажа;
во 2- блок-секции выполнено 95% кладки 8-го этажа;
в 3-й блок-секции выполнено 90% кладки 8-го этажа;
в 4-й блок-секции выполнено 95% кладки 7-го этажа;
в 5-й блок-секции выполнено 95% кладки 7-го этажа;
в 6-й блок-секции выполнено 85% кладки 6 этажа.
На 40% выполнен монтаж стояков отопления.

Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.

Третий этап строительства дома №1

В 1-й блок-секции выполнено 40% кладки 10 этажа;
во 2-й блок-секции завершена кладка 9 этажа;
в 3-й блок-секции выполнено 70% кладки 10 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

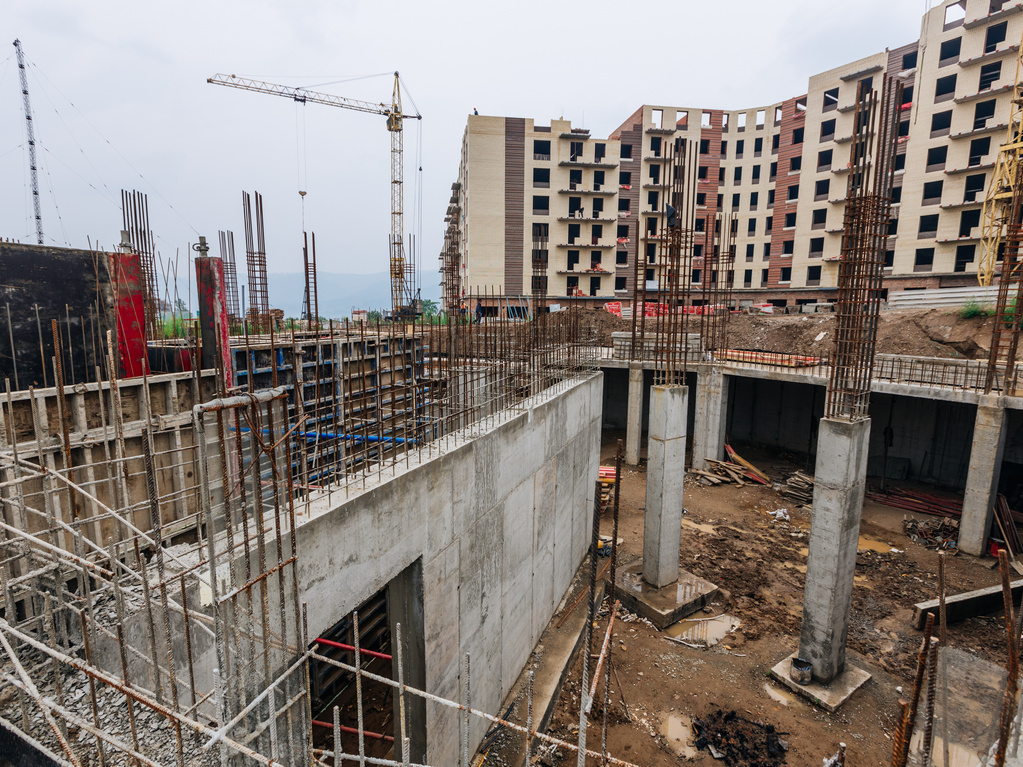

Дом №2

В 1-й блок-секции выполнено 90% монолитного ростверка, 90% монолита стен и
колонн подвала;
во 2-й блок-секции завершен монолитный ростверк, завершен монолит стен и колонн подвала, залито 30% перекрытий подвала;
в 3-й блок-секции завершен монолитный ростверк, завершен монолит стен и колонн подвала, на 85% выполнено перекрытие подвала;
в 4-й блок-секции выполнено 90% монолита стен и колонн подвала, 15% перекрытия подвала;
в 5-й блок-секции завершен монолит стен и колонн подвала, выполнено 60% перекрытия подвала;
в 6-й блок-секции выполнено 90% монолита стен и колонн подвала, 70% перекрытия подвала.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

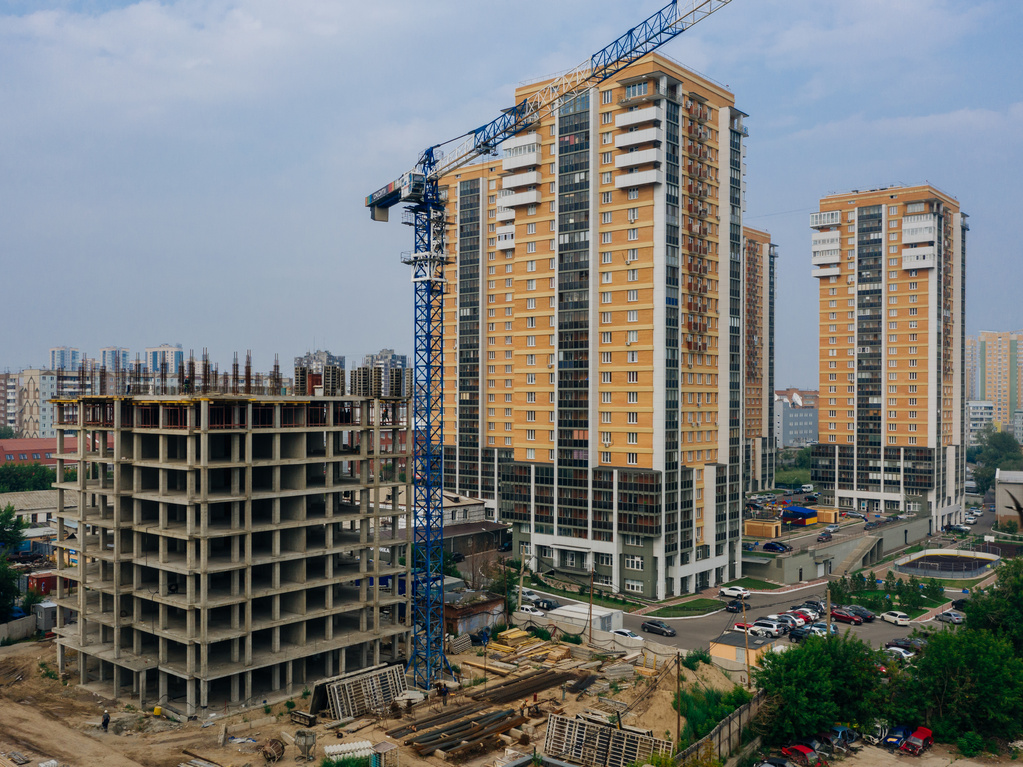

Взлетная, 7

В 1-ой блок-секции выполнено 50% перекрытия 11-го этажа; 15% монолита стен и колонн 12 этажа;

Уложено 30% кирпичной кладки 1-го этажа; начата кладка 2-го этажа.

Во 2-й блок-секции завершено перекрытие 9 этажа; начат монолит стен и колонн 10 этажа.

Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

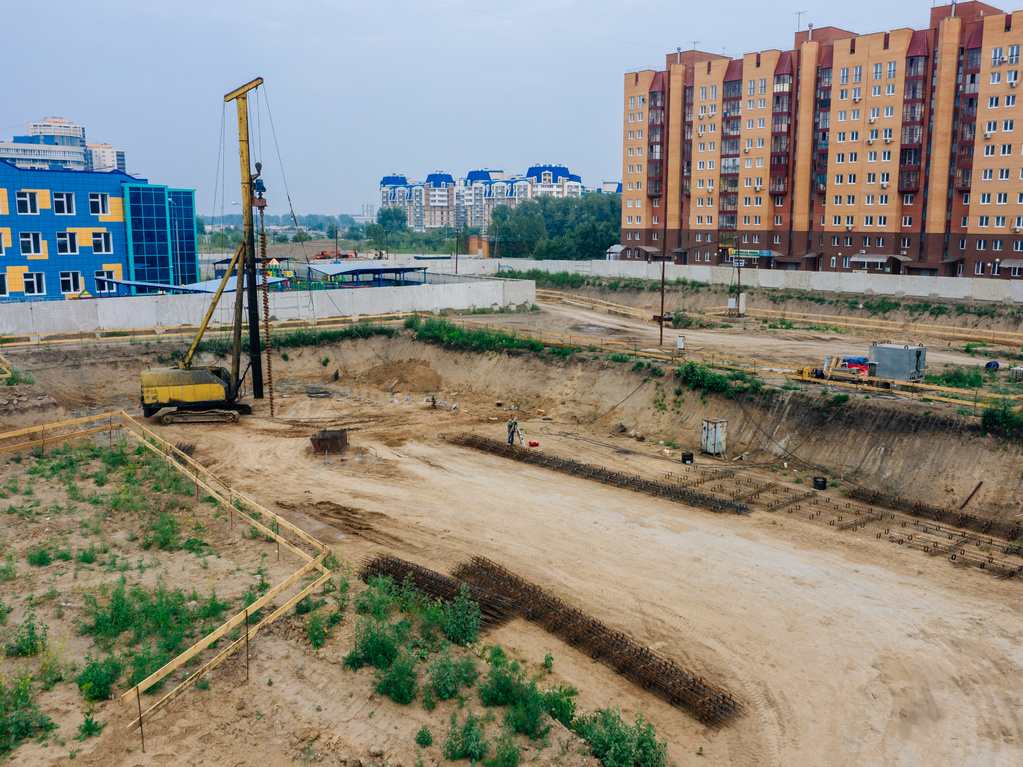

Бограда, 109

Дом №1

Завершается монолит подвального этажа, монолит первого этажа, выполнено 70% монолитного перекрытия 1-го этажа.

Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

Дом №2

Готово 40% монолитного фундамента. Выполнено 15% монолитных стен и колонн подвала.

Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

Академгородок, дом N1


Академгородк, дом N1


Академгородок, дом N2


Жилой квартал на Бограда, 109


Жилой квартал на Бограда, 109


Южный берег, дом 15


Южный берег, дом 16


Южный берег, дом 20


Образцово, дом 3


Жилой квартал «Александровский»


Жилой комплекс на Взлетной, 7


← К СПИСКУ НОВОСТЕЙ
Читайте нас в:


Смотрите также
Мы вошли в ТОП-100 застройщиков России-картинка-анонс
Мы вошли в ТОП-100 застройщиков России
по объемам строительства и по надежности
11 октября
Объявляем осенние цены-картинка-анонс
Объявляем осенние цены
на квартиры в Академгородке
08 октября
Строительный отчет за сентябрь 2019 г.-картинка-анонс
Строительный отчет за сентябрь 2019 г.
По состоянию на 1 октября 2019 г.
01 октября
идёт загрузка
