Строительный отчет за июнь 2019 г.
![Строительный отчет за июнь 2019 г. Строительный отчет за июнь 2019 г. картинка](/upload/iblock/c51/c51f69388a5d69c8b0dd8bce7061af2c.jpg)
По состоянию на 1 июля 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15
На 95% выполнено ограждение балконов, на 90% — остекление балконов.
Завершается шпатлевание стен; уложено 95% керамической плитки; установлено 95% межкомнатных дверей; смонтировано 80% канта натяжного потолка, 20% полотна натяжного потолка, наклеено 50% обоев. Завершается прокладка трубопроводов ГВС и ХВС.
Завершен монтаж электрических сетей, началась установка электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16
На 85% выполнено ограждение балконов, на 60% — остекление балконов.
Установлено 85% перегородок ГКЛ, уложено 50% керамической плитки в жилой части и местах общего пользования; установлено 63% межквартирных дверей.
Проложено 95% электрических сетей.
На 75% выполнена прокладка трубопроводов ГВС и ХВС.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
Во 2-й блок-секции залито 100% монолитного перекрытия 23-го этажа,
в 1-й блок-секции смонтировано 80% плит покрытия 9 этажа, готово 35% кладки парапета;
во 2-й блок-секции завершается кладка 11-го этажа, на 80% готова кладка 12-го этажа, на 95% — кладка 13, 14, 15 и 16-го этажа; на 75% — кладка 17-го этажа; 90% - кладка 18-го и 19-го этажей;
в 4-й блок-секции завершена разуклонка кровли;
в 5-й блок-секции завершена кладка парапета, начаты работы по устройству кровли;
в 6-й блок-секции завершена кладка парапета, начаты работы по устройству кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 20
В 1-й блок-секции выполнено 40% монолитных стен и колонн подвала;
Во 2-й блок-секции начат монолит стен и колонн подвала;
В 3-й блок-секции выполнено 90% монолита стен и колонн подвала;
В 4-й блок-секции завершен монолитный ростверк, выполнено 85% монолита стен и колонн подвала;
В 5-й блок-секции завершено перекрытие подвала;
В 6-й блок-секции завершено перекрытие подвала, выполнено 90% монолит стен и колонн 1-ого этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом № 26
В 1-й блок-секции выполнено 55% кирпичной кладки 1-го этажа, начата кладка 2 этажа;
2-й блок-секции выполнено 40% кирпичной кладки 1-го этажа, 10% - кладки 2 этажа;
в 3-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 90% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В 1-й блок-секции выполнено 90% кладки техэтажа;
Во 2-й блок-секции выполнено 70% кладки техэтажа;
в 3-й блок-секции выполнено 75% кладки 12-го этажа;
в 4-й блок-секции выполнено 90% кладки 7-го этажа;
в 5-й блок-секции выполнено 20% кладки техэтажа;
в 6-й блок-секции выполнено 55% кладки техэтажа;
в 7-й блок-секции выполнено 90% кладки 7-го этажа;
в 8-й блок-секции завершена кладка 6-го этажа.
Начался монтаж стояков отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 55% кладки 9-го этажа;
во 2-й блок-секции выполнено 60% кладки техэтажа;
в 3-й блок-секции выполнено 45% кладки 9-го этажа;
в 4 блок-секции выполнено 30% кладки 8-го этажа;
и 5 блок-секции выполнено 20% кладки техэтажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства дома N1
На 75% выполнено шпатлевание стен, завершено устройство перегородок ГКЛ; завершена прокладка электросетей и слаботочных сетей, начлась установка электроприборов.
Уложено 75% керамической плитки в местах общего пользования, начались работы по наклейке обоев и устройству натяжного потолка.
Завершена установка входных дверей.
Проложено 85% трубопроводов ГВС и ХВС; 85% трубопроводов канализации.
На 85% выполнено остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства дома N1
В 1-й блок-секции выполнено 90% кладки 9-го этажа;
во 2 блок-секции выполнено 70% кладки 8-го этажа;
в 3 блок-секции выполнено 60% кладки 8-го этажа;
в 4-й блок-секции выполнено 60% кладки 7-го этажа;
в 5-й блок-секции выполнено 65% кладки 7-го этажа;
в 6-й блок-секции выполнено 85% кладки 6 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома N1
В 1-й блок-секции выполнено 80% кладки 9-го этажа;
во 2-й блок-секции завершена кладка 8-го этажа;
в 3-й блок-секции выполнено 80% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 90% монолитного ростверка, 85% монолита стен и
колонн подвала;
Во 2-й блок-секции выполнено 90% монолитного ростверка, 95% монолита стен и колонн подвала, 30% перекрытия подвала;
В 3-й блок-секции выполнено 85% монолитного ростверка, 95% монолита стен и
колонн подвала, 30% перекрытия подвала;
В 4-й блок-секции выполнено 80% монолита стен и колонн подвала, 15% перекрытия подвала;
В 5-й блок-секции выполнено 90% монолита стен и колонн подвала, 35% перекрытия подвала;
В 6-й блок-секции выполнено 90% монолита стен и колонн подвала.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Взлетная, 7
В 1-й блок-секции завершено перекрытие 9-го этажа; выполнено 65% монолита стен и колонн 10-го этажа;
Во 2-й блок-секции завершено перекрытие 7-го этажа; выполнено 65% монолита стен и колонн 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом N1
Завершен монолит подвального этажа, завершается монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

![Южный берег, 15-й дом](/upload/iblock/bd5/bd5faf5a7e277a1b73d51a6e5e0d24ea.jpg)

![Южный берег, 20-й дом](/upload/iblock/19d/19dd7a1853f1d44835769383f63908d5.jpg)

![Образцово, дом 3](/upload/iblock/34a/34a36d822a38fdce61d28cb22a210f0d.jpg)

![Образцово, дом 4](/upload/iblock/c77/c7737c6f24fef6001f2b0308b8f3a800.jpg)

![Академгородок, дом 2](/upload/iblock/186/18659d6cabbaa94165f1fd3c34e1050e.jpg)

![Академгородок, дом 2](/upload/iblock/0bf/0bf03f224078c16c8a533445985cf569.jpg)

![ЖК на ул. Взлетной, 7](/upload/iblock/c9a/c9ab2fe583309b3d86f15dcec8da4365.jpg)

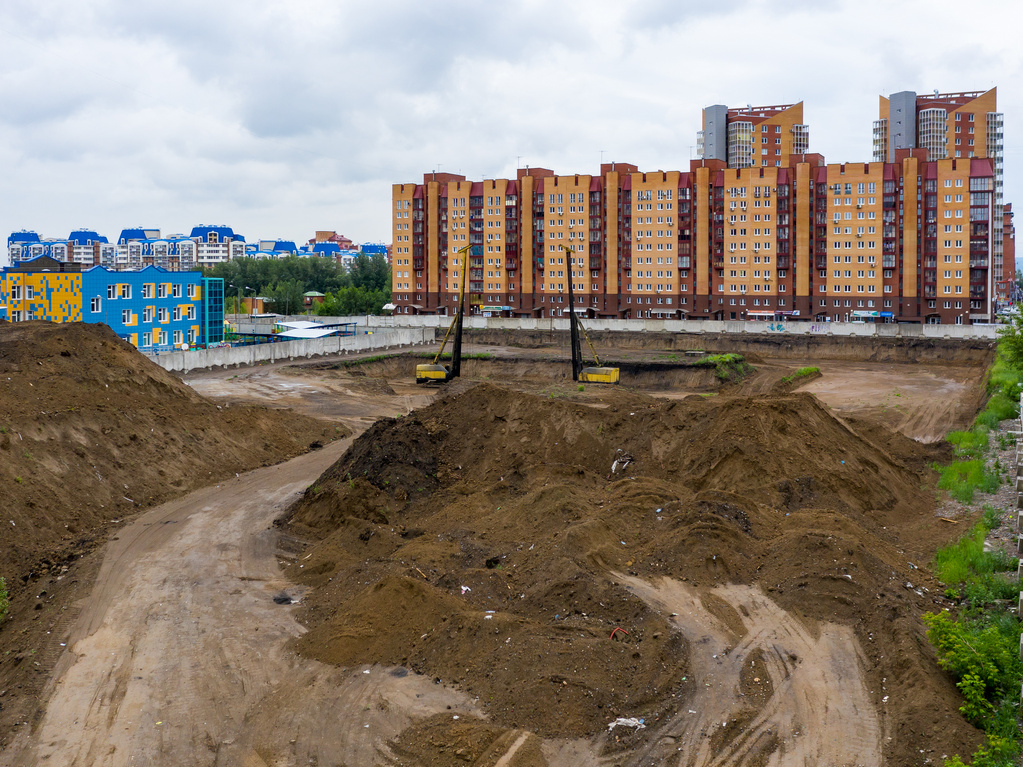

![ЖК «Александровский»](/upload/iblock/79f/79f10b9b6bea1787728a757ac93d40fd.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 1 июля 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15
На 95% выполнено ограждение балконов, на 90% — остекление балконов.
Завершается шпатлевание стен; уложено 95% керамической плитки; установлено 95% межкомнатных дверей; смонтировано 80% канта натяжного потолка, 20% полотна натяжного потолка, наклеено 50% обоев. Завершается прокладка трубопроводов ГВС и ХВС.
Завершен монтаж электрических сетей, началась установка электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16
На 85% выполнено ограждение балконов, на 60% — остекление балконов.
Установлено 85% перегородок ГКЛ, уложено 50% керамической плитки в жилой части и местах общего пользования; установлено 63% межквартирных дверей.
Проложено 95% электрических сетей.
На 75% выполнена прокладка трубопроводов ГВС и ХВС.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17
Во 2-й блок-секции залито 100% монолитного перекрытия 23-го этажа,
в 1-й блок-секции смонтировано 80% плит покрытия 9 этажа, готово 35% кладки парапета;
во 2-й блок-секции завершается кладка 11-го этажа, на 80% готова кладка 12-го этажа, на 95% — кладка 13, 14, 15 и 16-го этажа; на 75% — кладка 17-го этажа; 90% - кладка 18-го и 19-го этажей;
в 4-й блок-секции завершена разуклонка кровли;
в 5-й блок-секции завершена кладка парапета, начаты работы по устройству кровли;
в 6-й блок-секции завершена кладка парапета, начаты работы по устройству кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 20
В 1-й блок-секции выполнено 40% монолитных стен и колонн подвала;
Во 2-й блок-секции начат монолит стен и колонн подвала;
В 3-й блок-секции выполнено 90% монолита стен и колонн подвала;
В 4-й блок-секции завершен монолитный ростверк, выполнено 85% монолита стен и колонн подвала;
В 5-й блок-секции завершено перекрытие подвала;
В 6-й блок-секции завершено перекрытие подвала, выполнено 90% монолит стен и колонн 1-ого этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом № 26
В 1-й блок-секции выполнено 55% кирпичной кладки 1-го этажа, начата кладка 2 этажа;
2-й блок-секции выполнено 40% кирпичной кладки 1-го этажа, 10% - кладки 2 этажа;
в 3-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 90% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В 1-й блок-секции выполнено 90% кладки техэтажа;
Во 2-й блок-секции выполнено 70% кладки техэтажа;
в 3-й блок-секции выполнено 75% кладки 12-го этажа;
в 4-й блок-секции выполнено 90% кладки 7-го этажа;
в 5-й блок-секции выполнено 20% кладки техэтажа;
в 6-й блок-секции выполнено 55% кладки техэтажа;
в 7-й блок-секции выполнено 90% кладки 7-го этажа;
в 8-й блок-секции завершена кладка 6-го этажа.
Начался монтаж стояков отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 55% кладки 9-го этажа;
во 2-й блок-секции выполнено 60% кладки техэтажа;
в 3-й блок-секции выполнено 45% кладки 9-го этажа;
в 4 блок-секции выполнено 30% кладки 8-го этажа;
и 5 блок-секции выполнено 20% кладки техэтажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства дома N1
На 75% выполнено шпатлевание стен, завершено устройство перегородок ГКЛ; завершена прокладка электросетей и слаботочных сетей, начлась установка электроприборов.
Уложено 75% керамической плитки в местах общего пользования, начались работы по наклейке обоев и устройству натяжного потолка.
Завершена установка входных дверей.
Проложено 85% трубопроводов ГВС и ХВС; 85% трубопроводов канализации.
На 85% выполнено остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства дома N1
В 1-й блок-секции выполнено 90% кладки 9-го этажа;
во 2 блок-секции выполнено 70% кладки 8-го этажа;
в 3 блок-секции выполнено 60% кладки 8-го этажа;
в 4-й блок-секции выполнено 60% кладки 7-го этажа;
в 5-й блок-секции выполнено 65% кладки 7-го этажа;
в 6-й блок-секции выполнено 85% кладки 6 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома N1
В 1-й блок-секции выполнено 80% кладки 9-го этажа;
во 2-й блок-секции завершена кладка 8-го этажа;
в 3-й блок-секции выполнено 80% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции выполнено 90% монолитного ростверка, 85% монолита стен и
колонн подвала;
Во 2-й блок-секции выполнено 90% монолитного ростверка, 95% монолита стен и колонн подвала, 30% перекрытия подвала;
В 3-й блок-секции выполнено 85% монолитного ростверка, 95% монолита стен и
колонн подвала, 30% перекрытия подвала;
В 4-й блок-секции выполнено 80% монолита стен и колонн подвала, 15% перекрытия подвала;
В 5-й блок-секции выполнено 90% монолита стен и колонн подвала, 35% перекрытия подвала;
В 6-й блок-секции выполнено 90% монолита стен и колонн подвала.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Взлетная, 7
В 1-й блок-секции завершено перекрытие 9-го этажа; выполнено 65% монолита стен и колонн 10-го этажа;
Во 2-й блок-секции завершено перекрытие 7-го этажа; выполнено 65% монолита стен и колонн 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом N1
Завершен монолит подвального этажа, завершается монолит 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
