Строительный отчет за июнь 2020 г.
По состоянию на 30 июня 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17
Завершено оштукатуривание стен в квартирах, оштукатурено 90% стен мест общего пользования, шпатлевание стен выполнено на 89% в квартирах, на 85% в МОП, завершено устройство стяжки и установка перегородок ПГП и ГКЛ.
Уложено 95% керамической плитки в жилой части, 70% в МОП.
Установлено 70% входных дверей, 5% межкомнатных дверей. Наклеено 50% обоев, смонтировано 85% канта натяжного потолка, натянуто 45% полотна.
Завершен монтаж электрических и слаботочных сетей.
Установлено 30% санфаянса.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
Завершены монолитные работы во 2-4 блок-секциях, в 1-й блок-секции выполнено 80% монолита стен и колонн 1-го этажа, в 5-й блок-секции завершается устройство монолита стен и колонн подвального этажа, выполнено 60% монолитного перекрытия подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №19
В 1-й блок-секции выполнено 20% монолита стен и колонн подвального этажа;
во 2-й блок-секции завершен монолитный фундамент;
в 3-й блок-секции выполнено 85% монолитного фундамента;
в 4-й блок-секции выполнено 90% монолитного фундамента, 30% - монолита стен и колонн подвального этажа;
в 5-й блок-секции выполнено 40% монолита стен и колонн подвального этажа;
в 6-й блок-секции выполнено 15% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 20% кирпичной кладки 6-го этажа;
во 2-й блок-секции выполнено 15% кладки 7-го этажа;
в 3-й блок-секции выполнено 75% кладки 7-го этажа;
в 4-й блок-секции выполнено 75% кладки 7-го этажа;
в 5-й блок-секции выполнено 85% кладки 7-го этажа;
в 6-й блок-секции выполнено 25% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №22
В блок-секциях 1-3 завершено устройство свайного поля;
в 4-й блок-секции погружено 95% свай; в 5-й блок-секции погружено 75% свай;
В 6-й блок-секции завершен монолитный фундамент.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 10% кладки 12-го этажа, во 2-й блок-секции выполнено 75% - кладки 8-го этажа, в 3-й блок-секции завершена кирпичная кладка парапета, выполнено 30% разуклонки кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Ошпатлевано 70% стен в квартирах, 60% в местах общего пользования, завершено устройство стяжки в жилых помещениях, установлено 90% перегородок ГКЛ, уложено 60% керамической плитки. Завершен монтаж входных дверей, установлено 10% межкомнатных дверей.
Наклеено 10% обоев, смонтировано 80% канта натяжного потолка – 80%, началась окраска стен в местах общего пользования.
Завершен монтаж электрических и слаботочных сетей. Смонтировано 95% стояков водоснабжения, 60% стояков канализации.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершено оштукатуривание стен, ошпатлевано 70% стен в квартирах, 50% в местах общего пользования, залито 95% стяжки в жилой части, 80% в МОП.
Установлено 70% перегородок ГКЛ, завершена укладка керамической плитки в квартирах, на 70% выполнена в МОП.
Установлено 90% входных дверей, 10% межкомнатных дверей.
Наклеено 40% обоев, смонтировано 70% канта натяжного потолка.
Завершен монтаж слаботочных сетей, на 70% выполнен монтаж электрической сети.
Установлено 60% стояков водоснабжения, 70% стояков канализации.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено шпатлевание стен, укладка кафеля, установка входных дверей.
Установлено 80% межкомнатных дверей. Завершено устройство канта натяжного потолка, натянуто 70% полотна натяжного потолка. Наклеено 85% обоев, уложено 55% линолеума, установлено 60% санфаянса, 85% электроприборов.
Окрашено 50% стен в местах общего пользования.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершено оштукатуривание стен, устройство стяжки пола, ошпатлевано 80% стен, смонтировано 80% перегородок ГКЛ, уложено 80% кафеля в квартирах, 40% в местах общего пользования, установлено 70% входных дверей. Наклеено 30% обоев, смонтировано 70% канта натяжного потолка.
Смонтировано 90% электросетей, завершен монтаж трубопроводов водоснабжения и канализации.
Завершено ограждение и остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции завершена кирпичная кладка 8-го этажа; во 2-й блок-секции завершена кладка 9-го этажа;
в 3-й блок-секции завершена кладка 8-го этажа;
в 4-й блок-секции выполнено 80% кладки 8-го этажа;
в 5-й блок-секции выполнено 80% кладки 9-го этажа;
В 6-й блок-секции выполнено 90% кладки 9-го этажа; начата кладка 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 70% кирпичной кладки 4-го этажа, 30% кладки 5-го этажа; во 2-й блок-секции выполнено 75% кладки 5-го этажа;
в 3-й блок-секции выполнено 30% кладки 6-го этажа;
в 4-й блок-секции выполнено 85% кладки 5-го этажа;
в 5-й блок-секции выполнено 35% кладки 5-го этажа;
В 6-й блок-секции выполнено 15% кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-й блок-секции завершена кладка 1-14 этажей, выполнено 90% кладки 15-го этажа, 55% кладки 16-го этажа, 85% кладки 17-го этажа, 50% кладки 18-го этажа, 10% кладки техэтажа, 85% кладки машинного помещения, 95% кладки парапета.
Во 2-й блок-секции выполнено 90% кладки 1 этажа, завершена кладка 2-9-го этажей, 65% кладки 10 этажа, 75% кладки 11-го этажа, завершена кладка 12-16 этажей, выполнено 85% кладки 17-го этажа и 60% кладки 18-го этажа. Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
На 50% выполнена кирпичная кладка пристроенного коммерческого помещения, завершена кирпичная кладка семиэтажной секции, на 80% выполнена кладка 18-этажной секции.
Выполнено 20% разуклонки кровли, оштукатурено 60% стен в жилой части, 70% + в местах общего пользования, установлено 30% перегородок ПГП, установлено 10% стояков отопления, 30% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 85% монолитного фундамента, 20% монолита стен и колонн подвала;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 95% - кладки 4-го этажа, начата кладка 5-го этажа;
в 3-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 50% кладки 6-го этажа;
в 4-й блок-секции выполнено 85% кирпичной кладки 1-го этажа;
в пристроенном коммерческом помещении выполнено 80% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
I очередь
В 9-й блок-секции завершена кирпичная кладка 5-го этажа;
в 10-й блок-секции выполнено 95% кладки 3-го этажа, 25% кладки 4-го этажа;
в 11-й блок-секции завершена кладка 3-го этажа;
в 12-й блок-секции выполнено 95% кладки 3-го этажа;
в 13-й блок-секции выполнено 60% кладки 3-го этажа;
в 14-й блок-секции выполнено 65% кладки 3-го этажа;
в 15-й блок-секции завершена кладка 3-го этажа;
в 16-й блок-секции выполнено 95% кладки 3-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
II очередь
В 1-4 блок-секциях завершено устройство монолита, в 7-й блок-секции выполнено 65% устройства свайного поля.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Сити-квартал «Светлогорский»
В 1-й блок-секции выполнено 10% монолитного фундамента. Во 2-й блок-секции погружено 85% свай, залито 20% монолитного фундамента, начат монолит стен и колонн подвального этажа.
В 3-й блок-секции завершено устройство свайного поля, залито 95% монолитного фундамента,
начат монолит стен и колонн подвального этажа.
В 4-й блок-секции завершено устройство свайного поля, залито 95% монолитного фундамента,
на 85% готов монолит стен и колонн подвального этажа.
В 5-й блок-секции выполнено 45% монолита стен и колонн подвального этажа.
В 6-й блок-секции выполнено 40% монолитного фундамента, начат монолит стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
По состоянию на 30 июня 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17
Завершено оштукатуривание стен в квартирах, оштукатурено 90% стен мест общего пользования, шпатлевание стен выполнено на 89% в квартирах, на 85% в МОП, завершено устройство стяжки и установка перегородок ПГП и ГКЛ.
Уложено 95% керамической плитки в жилой части, 70% в МОП.
Установлено 70% входных дверей, 5% межкомнатных дверей. Наклеено 50% обоев, смонтировано 85% канта натяжного потолка, натянуто 45% полотна.
Завершен монтаж электрических и слаботочных сетей.
Установлено 30% санфаянса.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
Завершены монолитные работы во 2-4 блок-секциях, в 1-й блок-секции выполнено 80% монолита стен и колонн 1-го этажа, в 5-й блок-секции завершается устройство монолита стен и колонн подвального этажа, выполнено 60% монолитного перекрытия подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №19
В 1-й блок-секции выполнено 20% монолита стен и колонн подвального этажа;
во 2-й блок-секции завершен монолитный фундамент;
в 3-й блок-секции выполнено 85% монолитного фундамента;
в 4-й блок-секции выполнено 90% монолитного фундамента, 30% - монолита стен и колонн подвального этажа;
в 5-й блок-секции выполнено 40% монолита стен и колонн подвального этажа;
в 6-й блок-секции выполнено 15% монолита стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 20% кирпичной кладки 6-го этажа;
во 2-й блок-секции выполнено 15% кладки 7-го этажа;
в 3-й блок-секции выполнено 75% кладки 7-го этажа;
в 4-й блок-секции выполнено 75% кладки 7-го этажа;
в 5-й блок-секции выполнено 85% кладки 7-го этажа;
в 6-й блок-секции выполнено 25% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №22
В блок-секциях 1-3 завершено устройство свайного поля;
в 4-й блок-секции погружено 95% свай; в 5-й блок-секции погружено 75% свай;
В 6-й блок-секции завершен монолитный фундамент.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 10% кладки 12-го этажа, во 2-й блок-секции выполнено 75% - кладки 8-го этажа, в 3-й блок-секции завершена кирпичная кладка парапета, выполнено 30% разуклонки кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Ошпатлевано 70% стен в квартирах, 60% в местах общего пользования, завершено устройство стяжки в жилых помещениях, установлено 90% перегородок ГКЛ, уложено 60% керамической плитки. Завершен монтаж входных дверей, установлено 10% межкомнатных дверей.
Наклеено 10% обоев, смонтировано 80% канта натяжного потолка – 80%, началась окраска стен в местах общего пользования.
Завершен монтаж электрических и слаботочных сетей. Смонтировано 95% стояков водоснабжения, 60% стояков канализации.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершено оштукатуривание стен, ошпатлевано 70% стен в квартирах, 50% в местах общего пользования, залито 95% стяжки в жилой части, 80% в МОП.
Установлено 70% перегородок ГКЛ, завершена укладка керамической плитки в квартирах, на 70% выполнена в МОП.
Установлено 90% входных дверей, 10% межкомнатных дверей.
Наклеено 40% обоев, смонтировано 70% канта натяжного потолка.
Завершен монтаж слаботочных сетей, на 70% выполнен монтаж электрической сети.
Установлено 60% стояков водоснабжения, 70% стояков канализации.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено шпатлевание стен, укладка кафеля, установка входных дверей.
Установлено 80% межкомнатных дверей. Завершено устройство канта натяжного потолка, натянуто 70% полотна натяжного потолка. Наклеено 85% обоев, уложено 55% линолеума, установлено 60% санфаянса, 85% электроприборов.
Окрашено 50% стен в местах общего пользования.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершено оштукатуривание стен, устройство стяжки пола, ошпатлевано 80% стен, смонтировано 80% перегородок ГКЛ, уложено 80% кафеля в квартирах, 40% в местах общего пользования, установлено 70% входных дверей. Наклеено 30% обоев, смонтировано 70% канта натяжного потолка.
Смонтировано 90% электросетей, завершен монтаж трубопроводов водоснабжения и канализации.
Завершено ограждение и остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции завершена кирпичная кладка 8-го этажа; во 2-й блок-секции завершена кладка 9-го этажа;
в 3-й блок-секции завершена кладка 8-го этажа;
в 4-й блок-секции выполнено 80% кладки 8-го этажа;
в 5-й блок-секции выполнено 80% кладки 9-го этажа;
В 6-й блок-секции выполнено 90% кладки 9-го этажа; начата кладка 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 70% кирпичной кладки 4-го этажа, 30% кладки 5-го этажа; во 2-й блок-секции выполнено 75% кладки 5-го этажа;
в 3-й блок-секции выполнено 30% кладки 6-го этажа;
в 4-й блок-секции выполнено 85% кладки 5-го этажа;
в 5-й блок-секции выполнено 35% кладки 5-го этажа;
В 6-й блок-секции выполнено 15% кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-й блок-секции завершена кладка 1-14 этажей, выполнено 90% кладки 15-го этажа, 55% кладки 16-го этажа, 85% кладки 17-го этажа, 50% кладки 18-го этажа, 10% кладки техэтажа, 85% кладки машинного помещения, 95% кладки парапета.
Во 2-й блок-секции выполнено 90% кладки 1 этажа, завершена кладка 2-9-го этажей, 65% кладки 10 этажа, 75% кладки 11-го этажа, завершена кладка 12-16 этажей, выполнено 85% кладки 17-го этажа и 60% кладки 18-го этажа. Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
На 50% выполнена кирпичная кладка пристроенного коммерческого помещения, завершена кирпичная кладка семиэтажной секции, на 80% выполнена кладка 18-этажной секции.
Выполнено 20% разуклонки кровли, оштукатурено 60% стен в жилой части, 70% + в местах общего пользования, установлено 30% перегородок ПГП, установлено 10% стояков отопления, 30% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 85% монолитного фундамента, 20% монолита стен и колонн подвала;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 95% - кладки 4-го этажа, начата кладка 5-го этажа;
в 3-й блок-секции завершена кирпичная кладка 1-го этажа, выполнено 50% кладки 6-го этажа;
в 4-й блок-секции выполнено 85% кирпичной кладки 1-го этажа;
в пристроенном коммерческом помещении выполнено 80% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
I очередь
В 9-й блок-секции завершена кирпичная кладка 5-го этажа;
в 10-й блок-секции выполнено 95% кладки 3-го этажа, 25% кладки 4-го этажа;
в 11-й блок-секции завершена кладка 3-го этажа;
в 12-й блок-секции выполнено 95% кладки 3-го этажа;
в 13-й блок-секции выполнено 60% кладки 3-го этажа;
в 14-й блок-секции выполнено 65% кладки 3-го этажа;
в 15-й блок-секции завершена кладка 3-го этажа;
в 16-й блок-секции выполнено 95% кладки 3-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
II очередь
В 1-4 блок-секциях завершено устройство монолита, в 7-й блок-секции выполнено 65% устройства свайного поля.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Сити-квартал «Светлогорский»
В 1-й блок-секции выполнено 10% монолитного фундамента. Во 2-й блок-секции погружено 85% свай, залито 20% монолитного фундамента, начат монолит стен и колонн подвального этажа.
В 3-й блок-секции завершено устройство свайного поля, залито 95% монолитного фундамента,

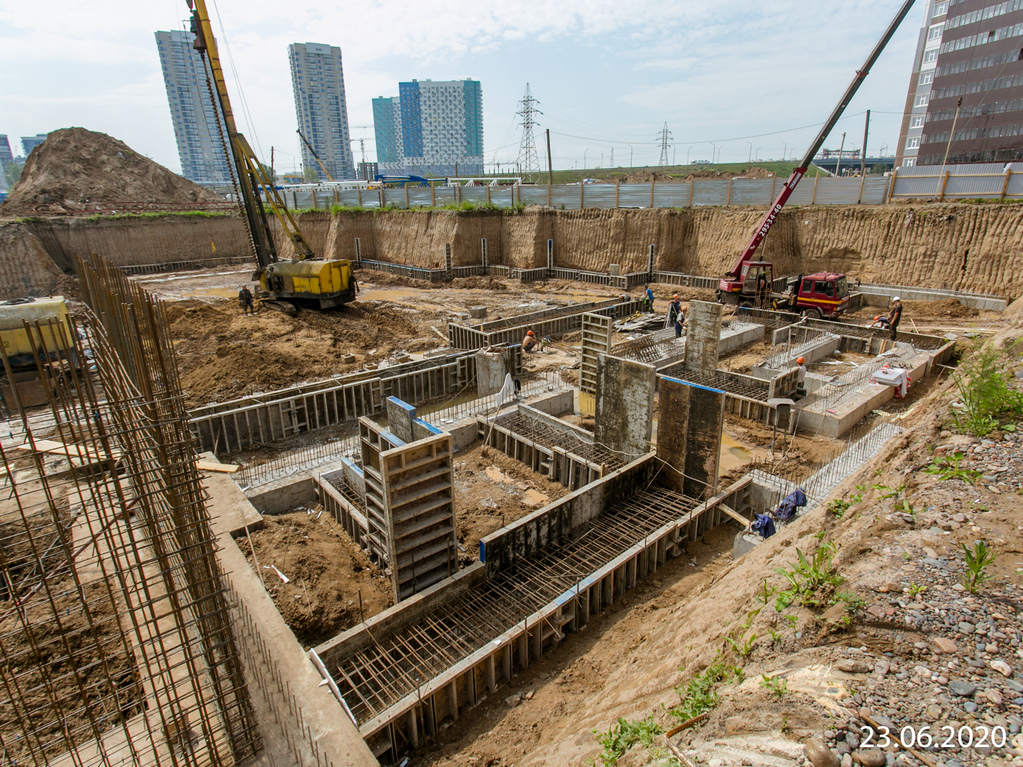

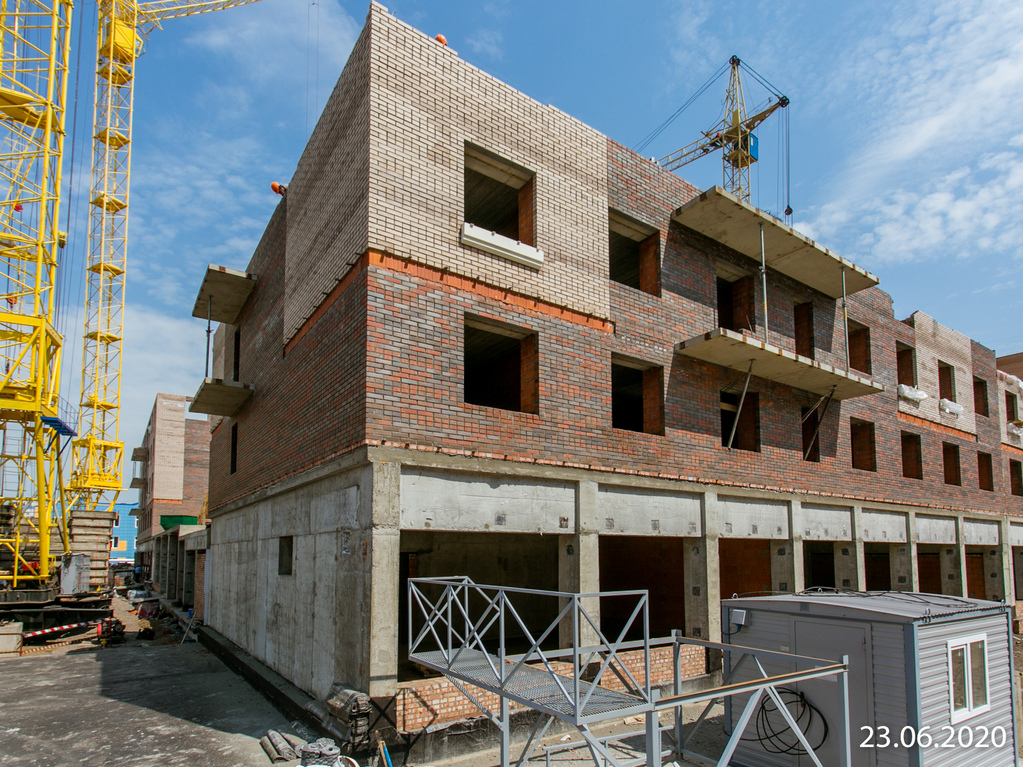

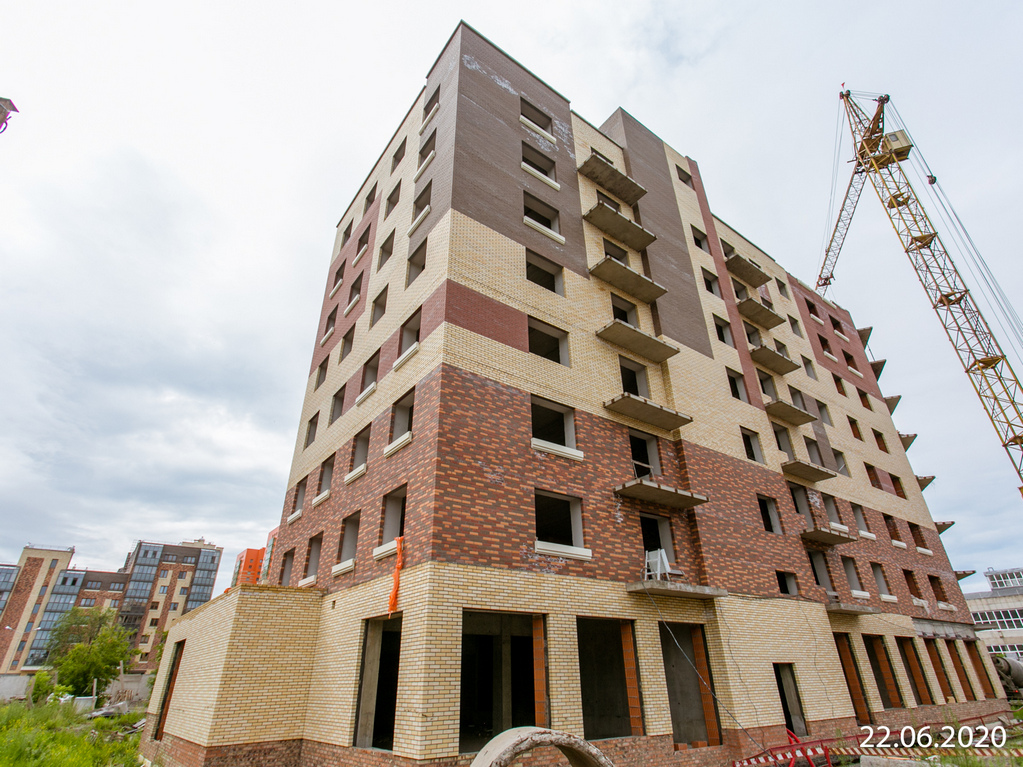

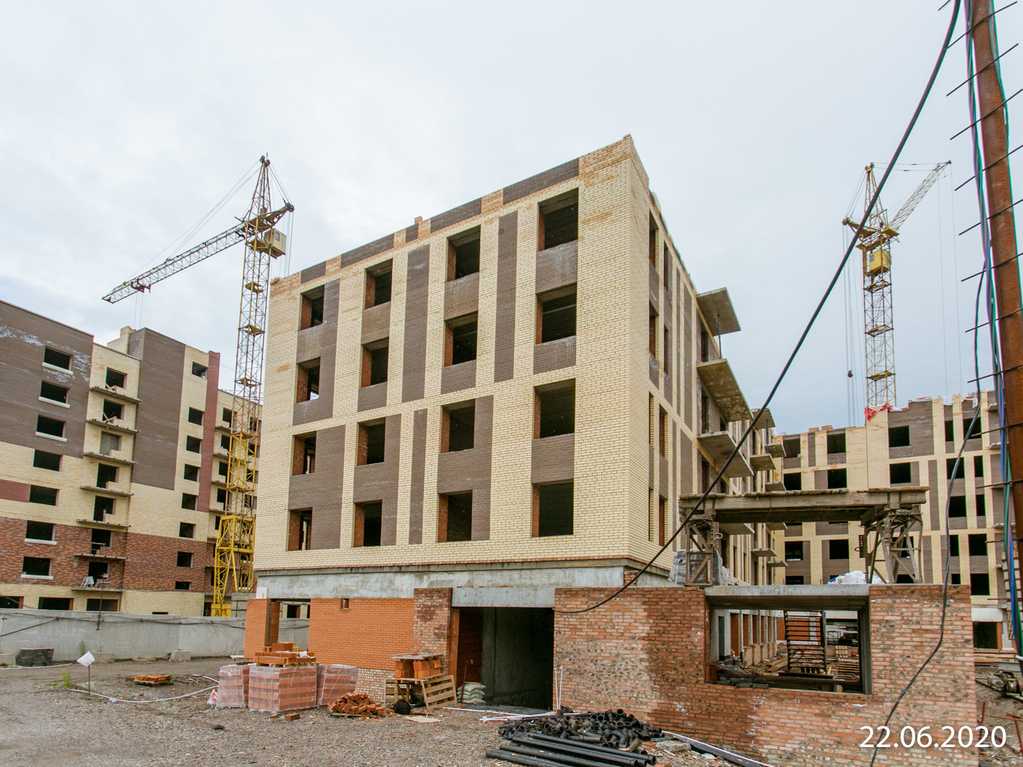

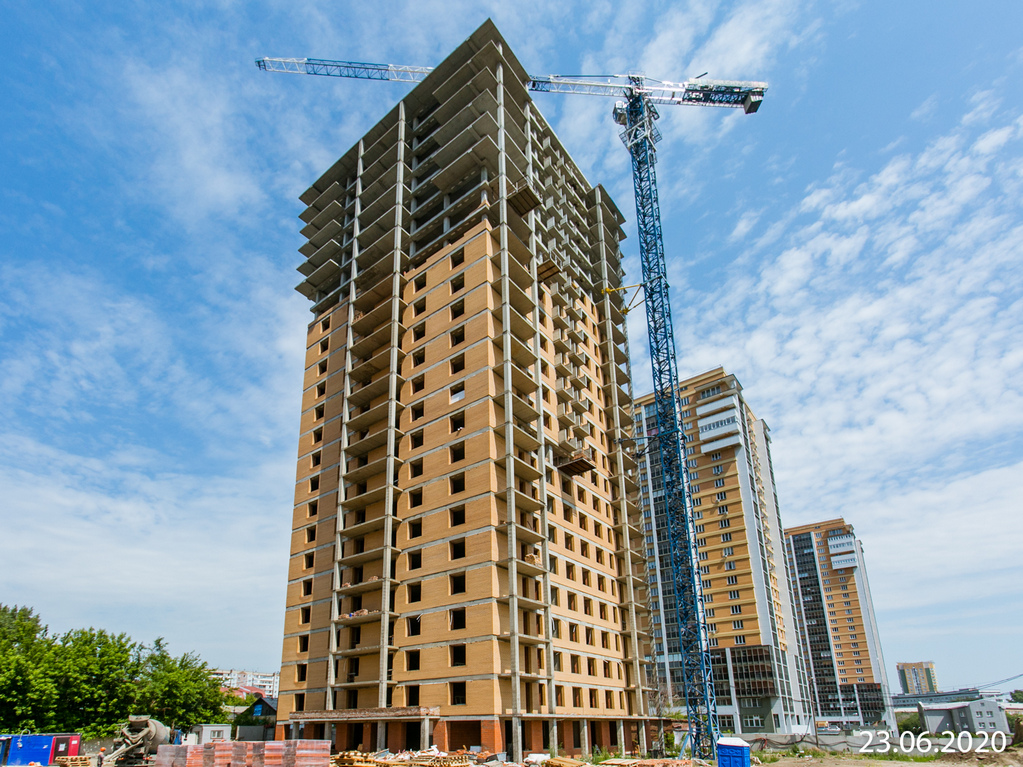

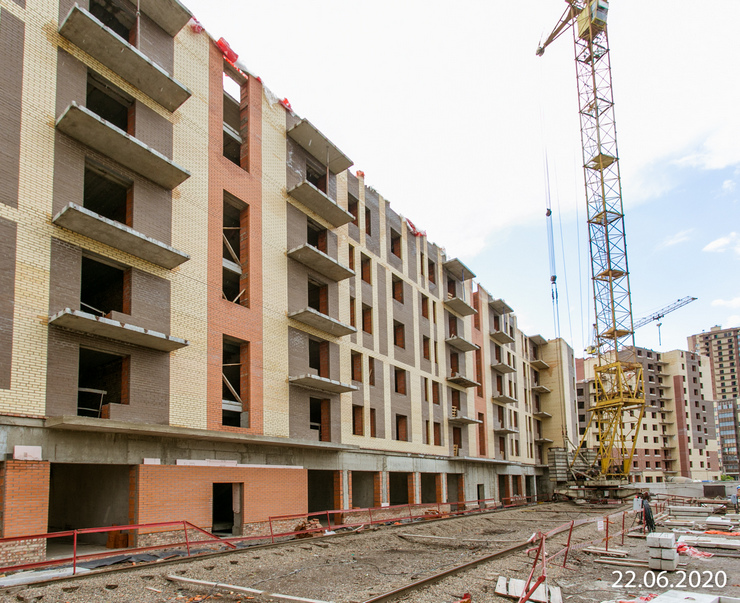

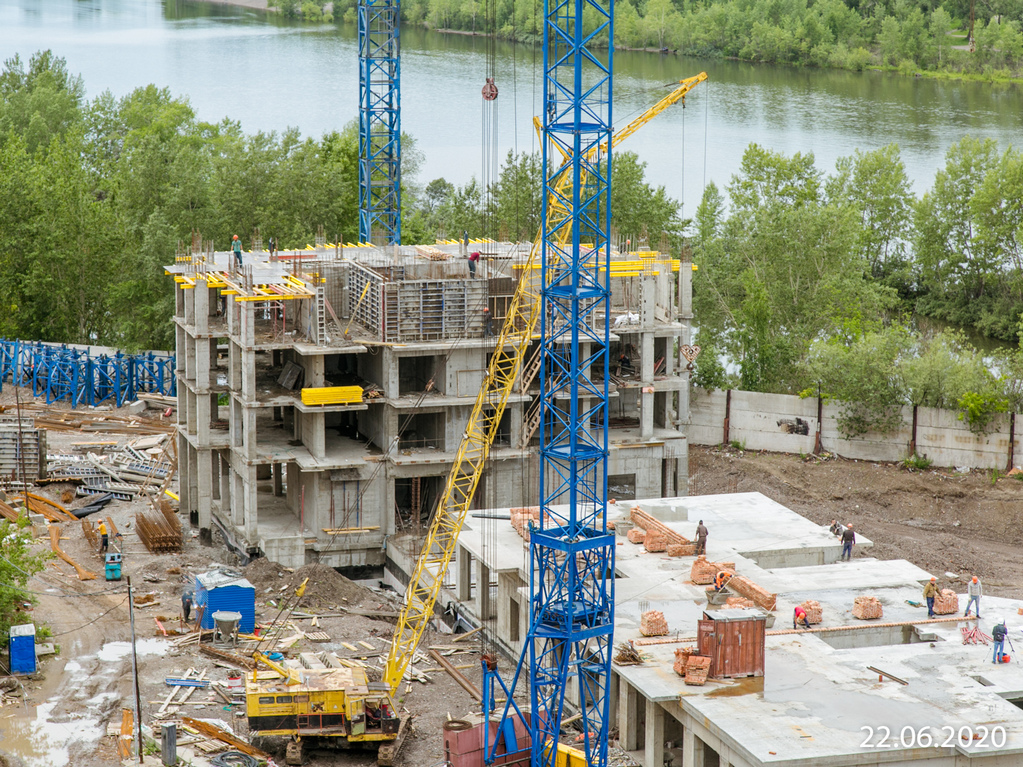

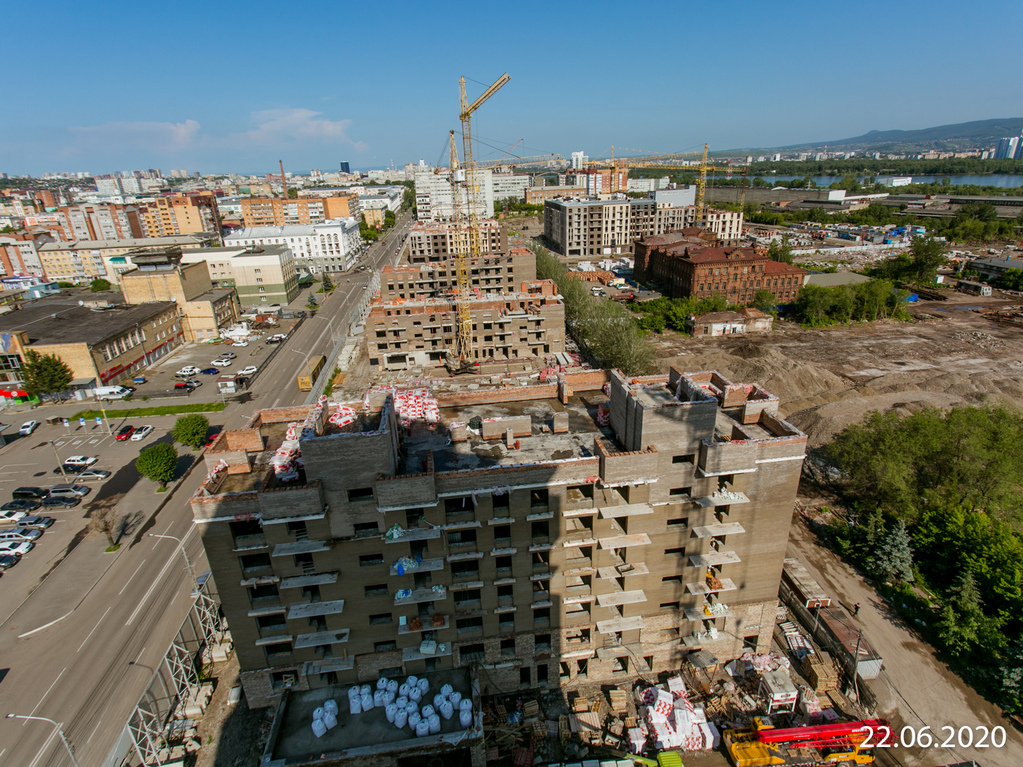

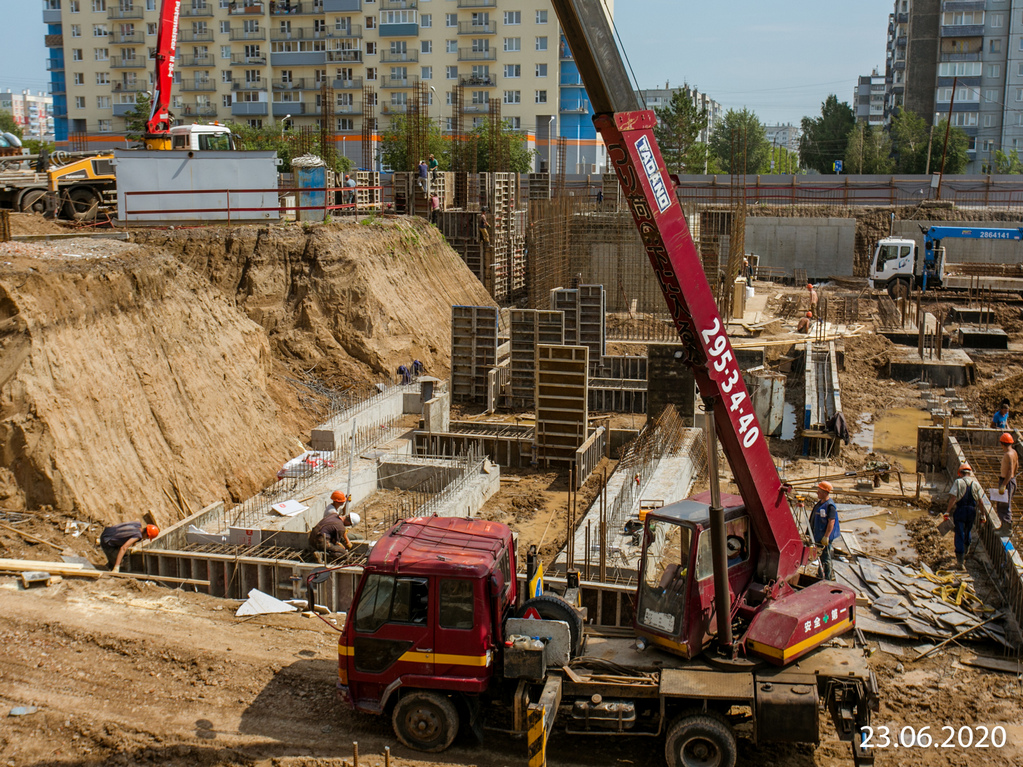

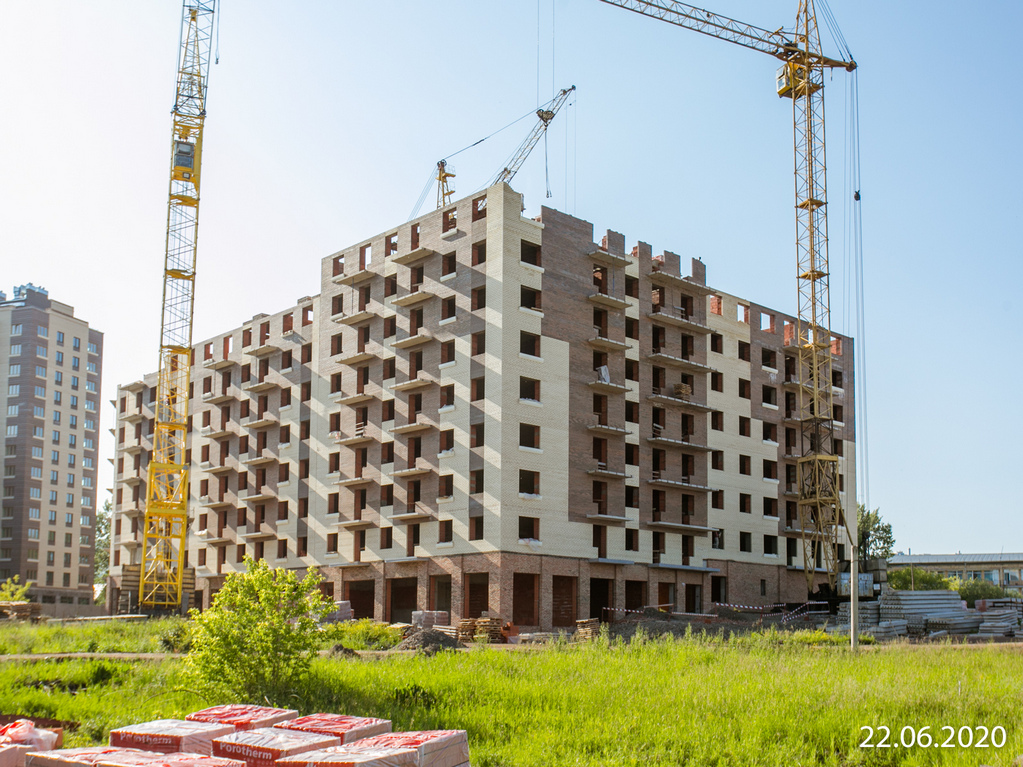

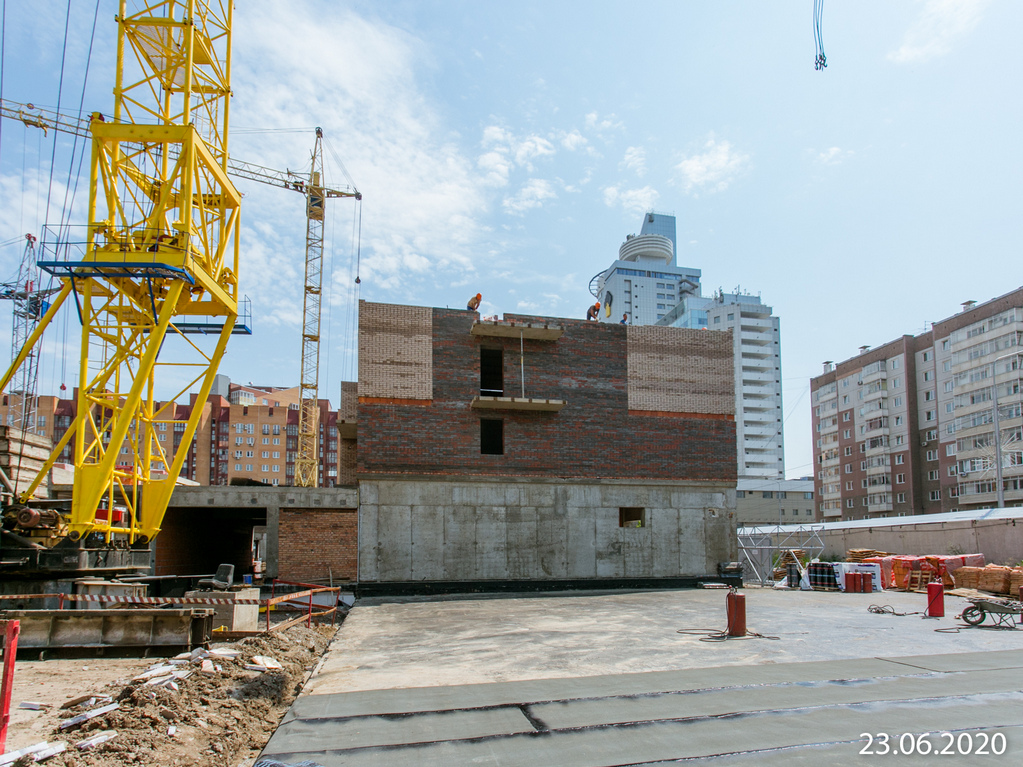

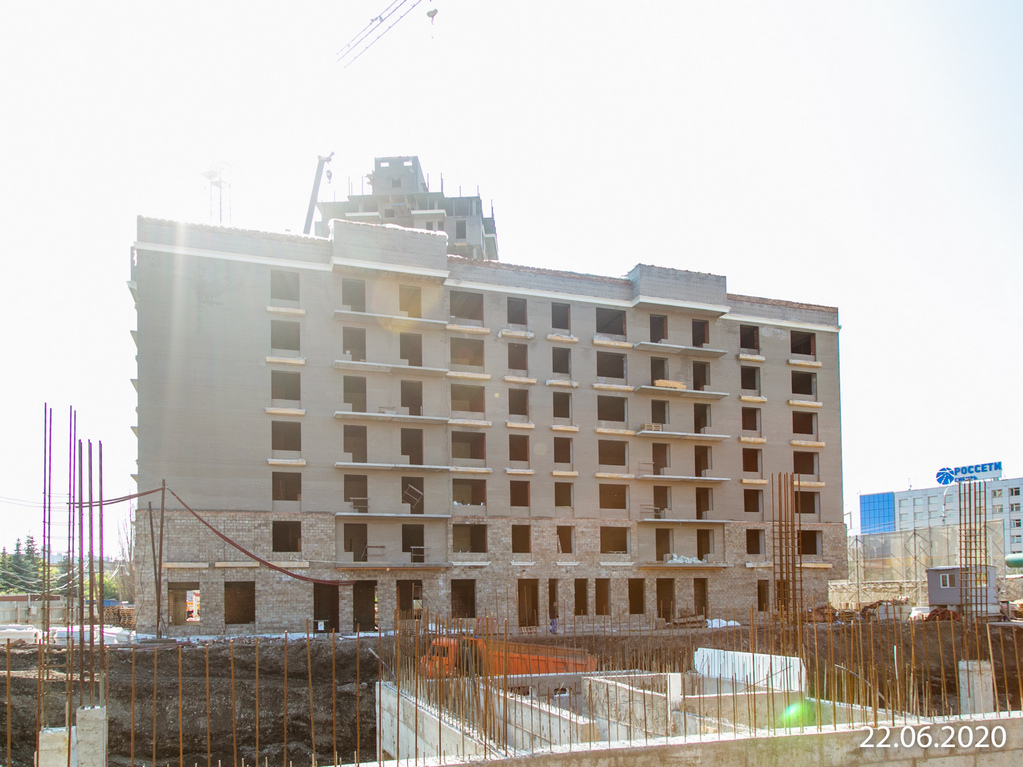

начат монолит стен и колонн подвального этажа.
В 4-й блок-секции завершено устройство свайного поля, залито 95% монолитного фундамента,
на 85% готов монолит стен и колонн подвального этажа.
В 5-й блок-секции выполнено 45% монолита стен и колонн подвального этажа.
В 6-й блок-секции выполнено 40% монолитного фундамента, начат монолит стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
