Строительный отчет за июнь 2023 г.
По состоянию на 2 июля 2023 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег

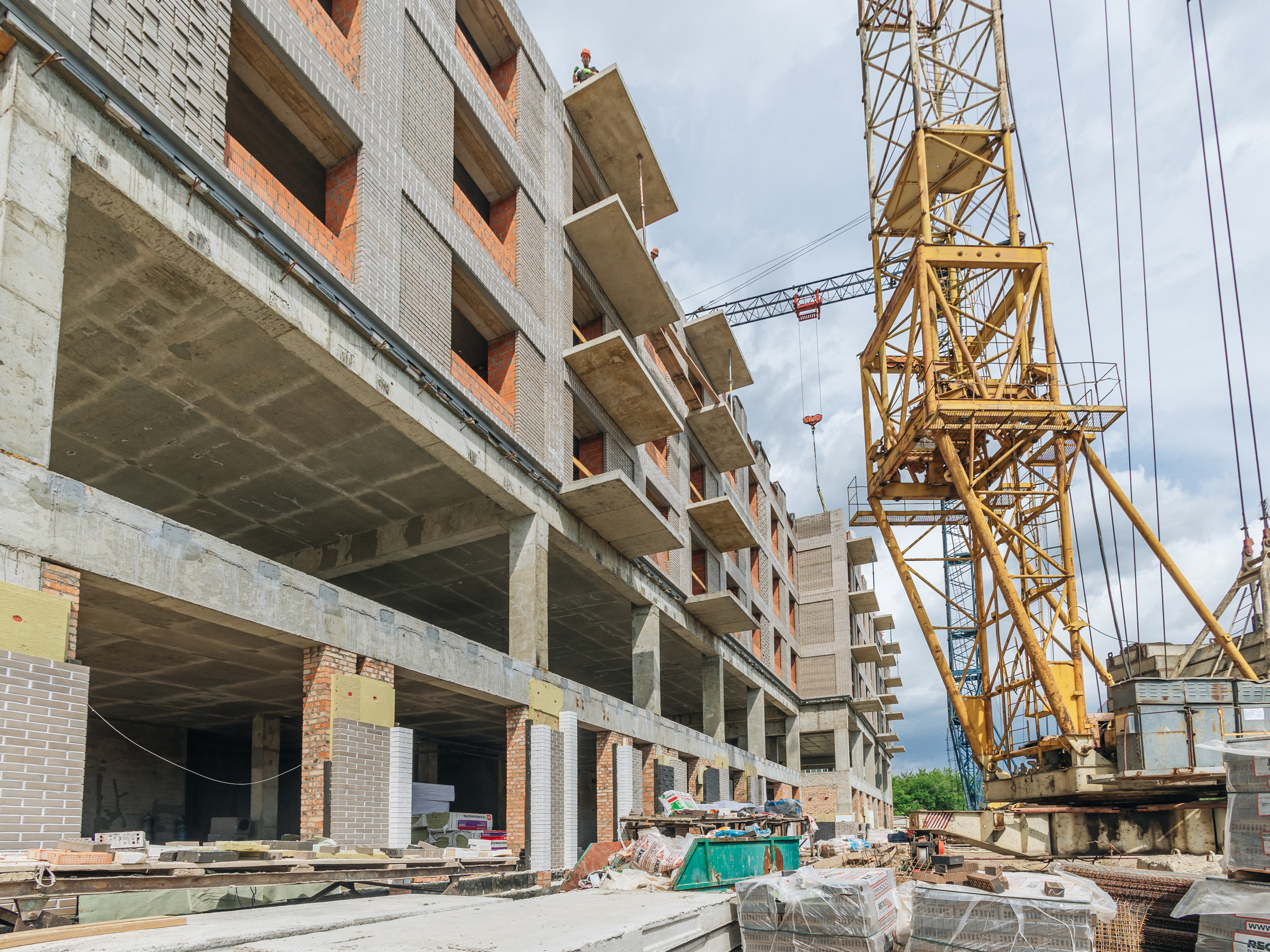

Дом №21
В 1-й блок-секции выполнено 60% кирпичной кладки 11-го этажа;
во 2-й блок-секции выполнено 40% кладки 8-го этажа;
в 3-й блок-секции выполнено 15% кладки 6-го этажа;
в 4-й блок-секции выполнено 85% кладки 5-го этажа;
в 5-й блок-секции выполнено 10% кладки 9-го этажа;
в 6-й блок-секции выполнено 55% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №23
Установлено 95% балконного ограждения, 85% балконного остекления.
Завершен монтаж электросетей, смонтировано 80% электроприборов и слаботочных приборов.
Завершены монтаж перегородок ГКЛ, установка входных дверей.
Установлено 90% сантехнических приборов.
Ошпатлевано 90% стен, уложено 90% керамической плитки в местах общего пользования, окрашено 50% стен в МОП.
Смонтировано 80% канта натяжного потолка, 65% полотна.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №24
В 3-й и 4-й блок-секциях выполнено 40% монолита 1-го этажа;
в 5-й и 6-й блок-секциях выполнено 85% монолита подвального этажа;
в 7-й блок-секции выполнено 60% монолита 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
В 1-й блок-секции готово 40% монолитных стен и колонн подвала;
во 2-й блок-секции готово 5% монолитных стен и колонн подвала;
в 3-й блок-секции завершено устройство фундамента;
в 4-й блок-секции залито 70% фундамента;
в 8-й блок-секции готово 30% стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №6
Завершено ограждение и остекление балконов.
Установлено 85% электроприборов, 70% слаботочных приборов, 85% сантехнического оборудования.
Завершена шпатлевка стен и укладка керамической плитки в местах общего пользования, окрашено 95% стен в МОП.
Завершен монтаж натяжных потолков, завершается окраска стен в местах общего пользования..
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й блок секции выполнено 55% кирпичной кладки 12-го этажа;
во 2-й блок-секции выполнено 80% кладки 12-го этажа;
в 3-й блок-секции выполнено 95% кладки 12-го этажа;
в 4-й блок-секции выполнено 90% кладки 13-го этажа;
в 5-й блок-секции выполнено 40% кладки парапетов кровли;
в 6-й блок-секции выполнено 95% кладки парапетов кровли;
В 7-й блок-секции выполнено 40% кладки 8-го этажа.
В 8-й блок-секции выполнено 40% кладки 8-го этажа.
Уложено 70% горизонтальной разводки отопления и водоснабжения, смонтировано 25% стояков отопления и 35% вентиляционных коробов.
Оштукатурено 20% стен. Начата шпатлевка стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В блок-секциях 1-7 завершены кладочные работы, в 8-й блок-секции выполнено 75% кладки 12-го этажа.
Завершено устройство кровли. Установлено 30% окон, 30% ограждения балконов.
Смонтировано 60% стояков отопления, 80% горизонтальной разводки отопления, 10% радиаторов. Проложено 75% горизонтальной разводки водоснабжения, 10% канализационных труб, 10% венткоробов.
Оштукатурено 40% стен, установлено 10% перегородок ПГП.
Ошпатлевано 10% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
В 1-й блок-секции завершена кирпичная кладка 3-го этажа;
во 2-й блок-секции выполнено 10% кладки 4-го этажа;
в 3-й блок-секции 75% кладки 3-го этажа;
в 4-й блок-секции 95% кладки 4-го этажа;
в 5-й блок-секции 35% кладки 6-го этажа;
в 6-й блок-секции 40% кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
Завершен монтаж коробки зданий.
Установлено 60% стояков отопления, 70% трубопроводов канализации, 80% горизонтальной разводки водоснабжения. Смонтировано 80% электросетей, 5% слаботочных сетей, 75% вентиляционных коробов.
Установлено 50% перегородок ГКЛ, ошпатлевано 80% стен.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
Белый квартал на Свободном
1-я очередь
В 1-й блок-секции секции готово 45% 10-го этажа;
во 2-й блок-секции секции готово 65% 8-го этажа;;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
2-я очередь
Идет устройство свайного фундамента. В 1-й блок-секции залито 15% ростверков фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г..
По состоянию на 2 июля 2023 г. на наших строительных площадках производятся следующие работы.
Сити-район Южный берег
Дом №21
В 1-й блок-секции выполнено 60% кирпичной кладки 11-го этажа;
во 2-й блок-секции выполнено 40% кладки 8-го этажа;
в 3-й блок-секции выполнено 15% кладки 6-го этажа;
в 4-й блок-секции выполнено 85% кладки 5-го этажа;
в 5-й блок-секции выполнено 10% кладки 9-го этажа;
в 6-й блок-секции выполнено 55% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2024 г.
Дом №23
Установлено 95% балконного ограждения, 85% балконного остекления.
Завершен монтаж электросетей, смонтировано 80% электроприборов и слаботочных приборов.
Завершены монтаж перегородок ГКЛ, установка входных дверей.
Установлено 90% сантехнических приборов.
Ошпатлевано 90% стен, уложено 90% керамической плитки в местах общего пользования, окрашено 50% стен в МОП.
Смонтировано 80% канта натяжного потолка, 65% полотна.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №24
В 3-й и 4-й блок-секциях выполнено 40% монолита 1-го этажа;
в 5-й и 6-й блок-секциях выполнено 85% монолита подвального этажа;
в 7-й блок-секции выполнено 60% монолита 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Сити-район Академгородок
Дом №5
В 1-й блок-секции готово 40% монолитных стен и колонн подвала;
во 2-й блок-секции готово 5% монолитных стен и колонн подвала;
в 3-й блок-секции завершено устройство фундамента;
в 4-й блок-секции залито 70% фундамента;
в 8-й блок-секции готово 30% стен и колонн подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2025 г.
Дом №6
Завершено ограждение и остекление балконов.
Установлено 85% электроприборов, 70% слаботочных приборов, 85% сантехнического оборудования.
Завершена шпатлевка стен и укладка керамической плитки в местах общего пользования, окрашено 95% стен в МОП.
Завершен монтаж натяжных потолков, завершается окраска стен в местах общего пользования..
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Дом №7
В 1-й блок секции выполнено 55% кирпичной кладки 12-го этажа;
во 2-й блок-секции выполнено 80% кладки 12-го этажа;
в 3-й блок-секции выполнено 95% кладки 12-го этажа;
в 4-й блок-секции выполнено 90% кладки 13-го этажа;
в 5-й блок-секции выполнено 40% кладки парапетов кровли;
в 6-й блок-секции выполнено 95% кладки парапетов кровли;
В 7-й блок-секции выполнено 40% кладки 8-го этажа.
В 8-й блок-секции выполнено 40% кладки 8-го этажа.
Уложено 70% горизонтальной разводки отопления и водоснабжения, смонтировано 25% стояков отопления и 35% вентиляционных коробов.
Оштукатурено 20% стен. Начата шпатлевка стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Дом №8
В блок-секциях 1-7 завершены кладочные работы, в 8-й блок-секции выполнено 75% кладки 12-го этажа.
Завершено устройство кровли. Установлено 30% окон, 30% ограждения балконов.
Смонтировано 60% стояков отопления, 80% горизонтальной разводки отопления, 10% радиаторов. Проложено 75% горизонтальной разводки водоснабжения, 10% канализационных труб, 10% венткоробов.
Оштукатурено 40% стен, установлено 10% перегородок ПГП.
Ошпатлевано 10% стен.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Сити-квартал на Кецховели
В 1-й блок-секции завершена кирпичная кладка 3-го этажа;
во 2-й блок-секции выполнено 10% кладки 4-го этажа;
в 3-й блок-секции 75% кладки 3-го этажа;
в 4-й блок-секции 95% кладки 4-го этажа;
в 5-й блок-секции 35% кладки 6-го этажа;
в 6-й блок-секции 40% кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г.
Белый квартал на Спандаряна
Завершен монтаж коробки зданий.
Установлено 60% стояков отопления, 70% трубопроводов канализации, 80% горизонтальной разводки водоснабжения. Смонтировано 80% электросетей, 5% слаботочных сетей, 75% вентиляционных коробов.
Установлено 50% перегородок ГКЛ, ошпатлевано 80% стен.
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
Белый квартал на Свободном
1-я очередь
В 1-й блок-секции секции готово 45% 10-го этажа;
во 2-й блок-секции секции готово 65% 8-го этажа;;
Плановый срок сдачи дома в эксплуатацию: III квартал 2024 г.
2-я очередь
Идет устройство свайного фундамента. В 1-й блок-секции залито 15% ростверков фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2024 г..
