По состоянию на 1 апреля 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18

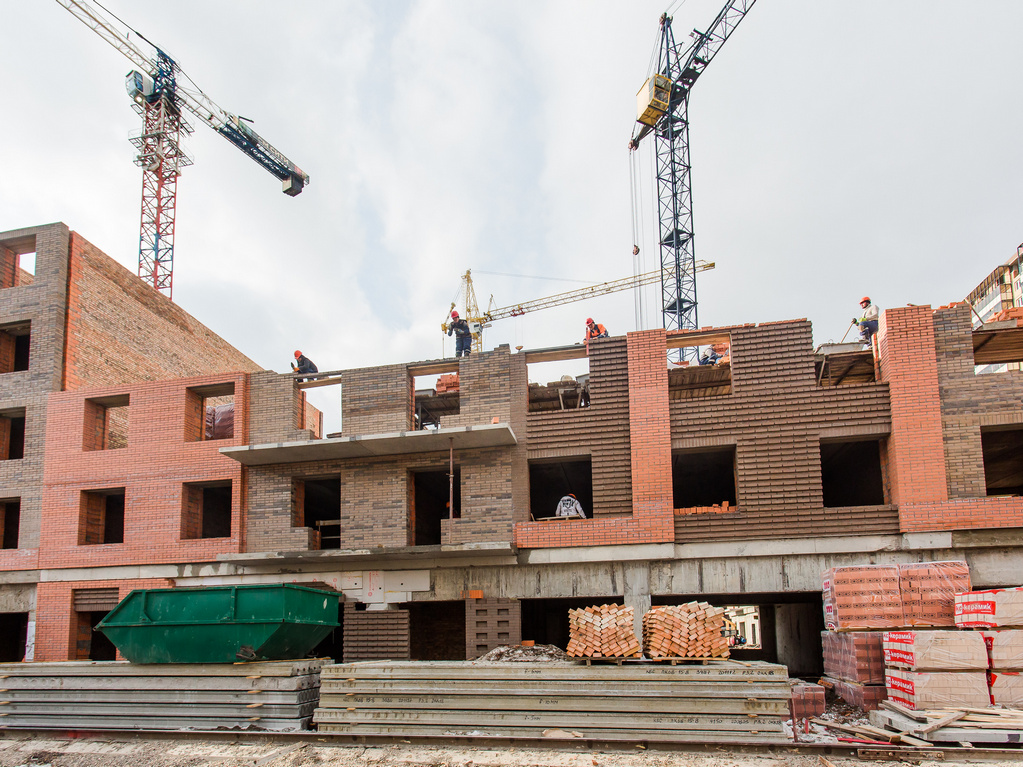

В 1-й блок-секции уложено 80% кладки 7-го этажа;
в 2-й блок-секции уложено 15% кладки 7-го этажа;
в 3-й блок-секции уложено 45% кладки 6-го этажа;
в 4-й блок-секции уложено 80% кладки 6-го этажа;
в 5-й блок-секции залито 45% монолита стен и колонн 12-го этажа, уложено 30% кладки 4-го этажа, 5% кладки 5-го этажа, 80% кладки 9-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
В 1-й блок-секции выполнено 95% кирпичной кладки 3-го этажа;
во 2-й блок-секции завершается кладка 3-го этажа;
в 3-й блок-секции выполнено 95% кладки 3-го этажа;
в 4-й блок-секции выполнено 85% кладки 3-го этажа;
в 5-й блок-секции завершается кладка 3-го этажа;
в 6-й блок-секции выполнено 70% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20

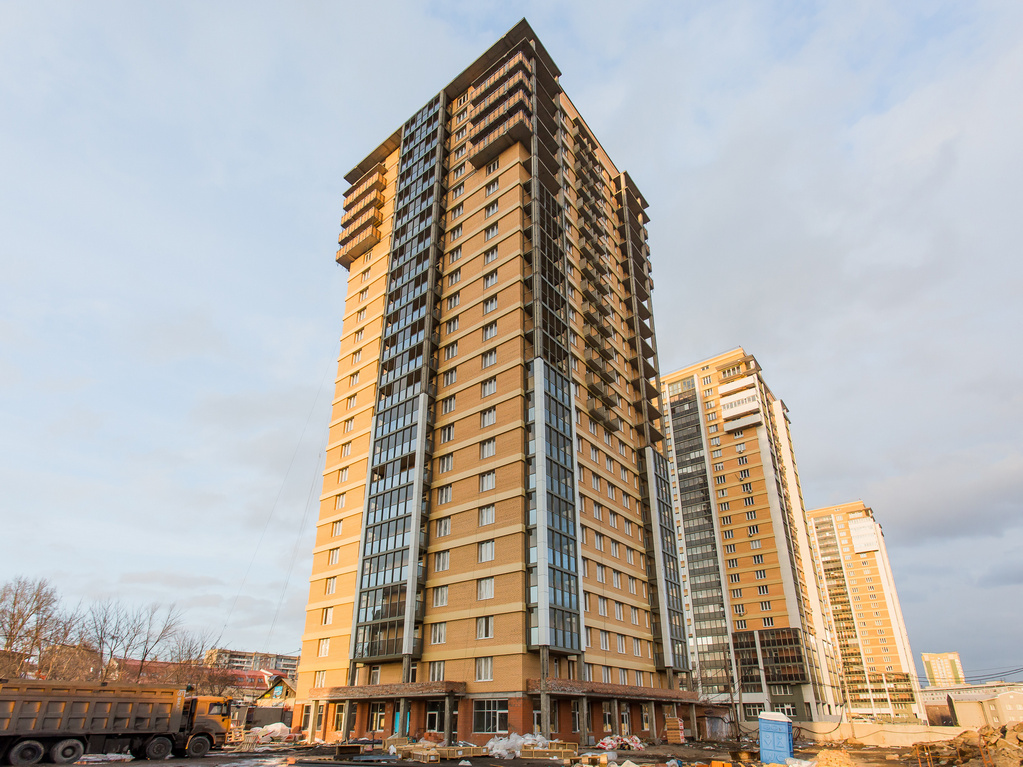

Завершены кладочные работы, запущена система отопления.
Оштукатурено 75% стен в жилой части и 65% в местах общего пользования, установлено 80% перегородок ПГП в квартирах, идет монтаж перегородок ГКЛ. Залито 35% стяжки пола.
Смонтировано 95% трубопроводов и радиаторов отопления.
Смонтировано 65% стояков водоснабжения и канализации.
Установлено 95% вентиляционных коробов.
Уложено 85% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции выполнено 25% кирпичной кладки 3-го этажа;
во 2-й блок-секции завершено устройство монолитного перекрытия 1-го этажа;
в 3-й блок-секции выполнено 5% кладки 4-го этажа;
в 4-й блок-секции выполнено 80% кладки 2-го этажа;
в 5-й блок-секции выполнено 50% кладки 2-го этажа;
в 6-й блок-секции выполнено 90% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №26
Завершена разуклонка кровли, выполнено 90% гидроизоляции кровли.
Завершается монтаж перегородок ГКЛ. Ошпатлевано 60% стен, уложено 85% керамической плитки в жилой части 35% — в местах общего пользования.
Установлено 55% входных дверей, наклеено 20% обоев, смонтировано 60% канта натяжного потолка.
Установлено 35% сантехприборов.
Уложено 95% электрических сетей, 90% слаботочных сетей.
Смонтировано 90% балконных ограждений, 20% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Академгородок
Дом №2
Выполнено 80% разуклонки кровли, 50% гидроизоляции кровли.
Запущено тепло.
Оштукатурено 85% стен в квартирах, 50% в местах общего пользования, ошпатлевано 40% стен в квартирах, 15% в МОП, уложено 50% керамической плитки в квартирах, 15% в МОП, залито 70% стяжки пола в квартирах, 60% в местах общего пользования, установлено 85% перегородок ПГП, 40% перегородок ГКЛ. Установлено 20% входных дверей.
Завершается прокладка трубопроводов отопления и установка радиаторов
Смонтировано 90% стояков водоснабжения, 75% стояков канализации.
Уложено 55% электрических сетей, 95% слаботочных сетей, установлено 90% вентиляционных коробов.
Смонтировано 95% балконных ограждений, 65% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Выполнено 75% разуклонки кровли, 30% гидроизоляционного ковра.
Установлено 90% окон, 65% ограждения балконов, 40% остекления.
Оштукатурено 75% стен в жилой части здания, 65% в местах общего пользования, ошпатлевано 45%, залито 30% стяжки пола, установлено 85% перегородок ПГП, 5% перегородок ГКЛ.
Смонтировано 75% трубопроводов водоснабжения, 60% трубопроводов канализации.
Уложено 15% электросетей, 80% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

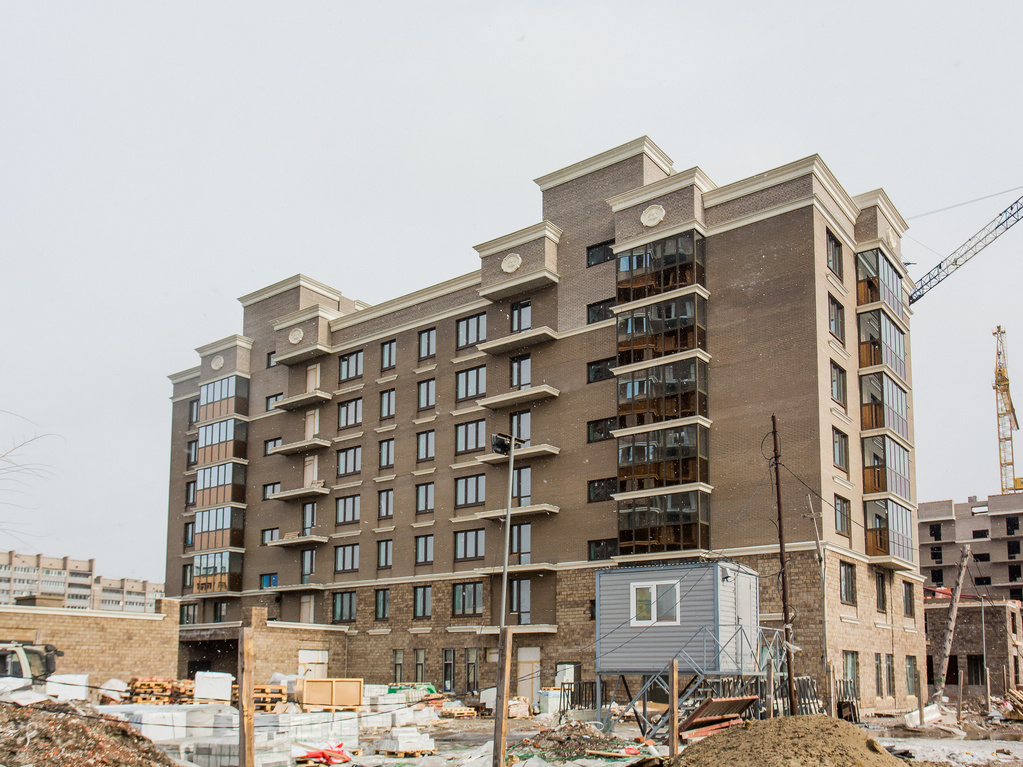

Взлетная, 7
Оштукатурено 40% стен, ошпатлевано 10%, залито 70% стяжки пола, установлено 20% перегородок ГКЛ.
Смонтировано 50% стояков водоснабжения, уложено 20% электросетей, 50% слаботочных сетей, 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109

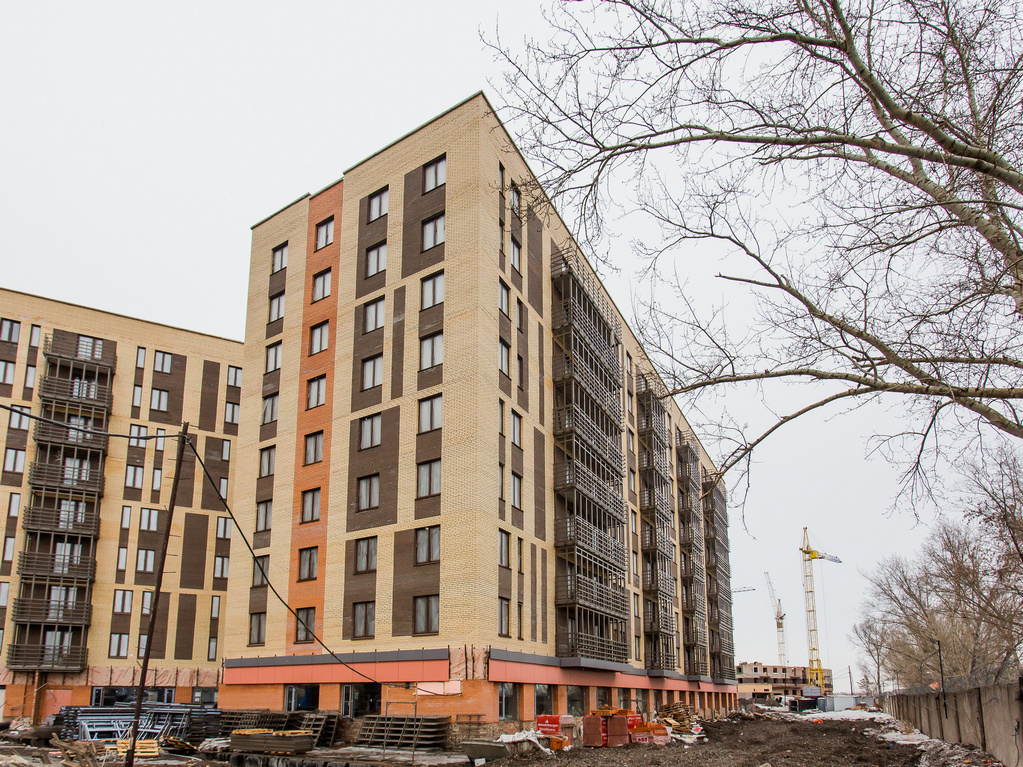

Дом №1
Завершена установка окон. Установлено 90% перегородок ПГП, ошпатлевано 90% стен в жилых помещениях, уложено 80% керамической плитки в жилых помещениях, 10% в местах общего пользования.
Установлено 50% входных дверей. Смонтировано 60% канта натяжного потолка.
Установлено 80% стояков водоснабжения и канализации.
Смонтировано 90% балконных ограждений, 80% остекления.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2

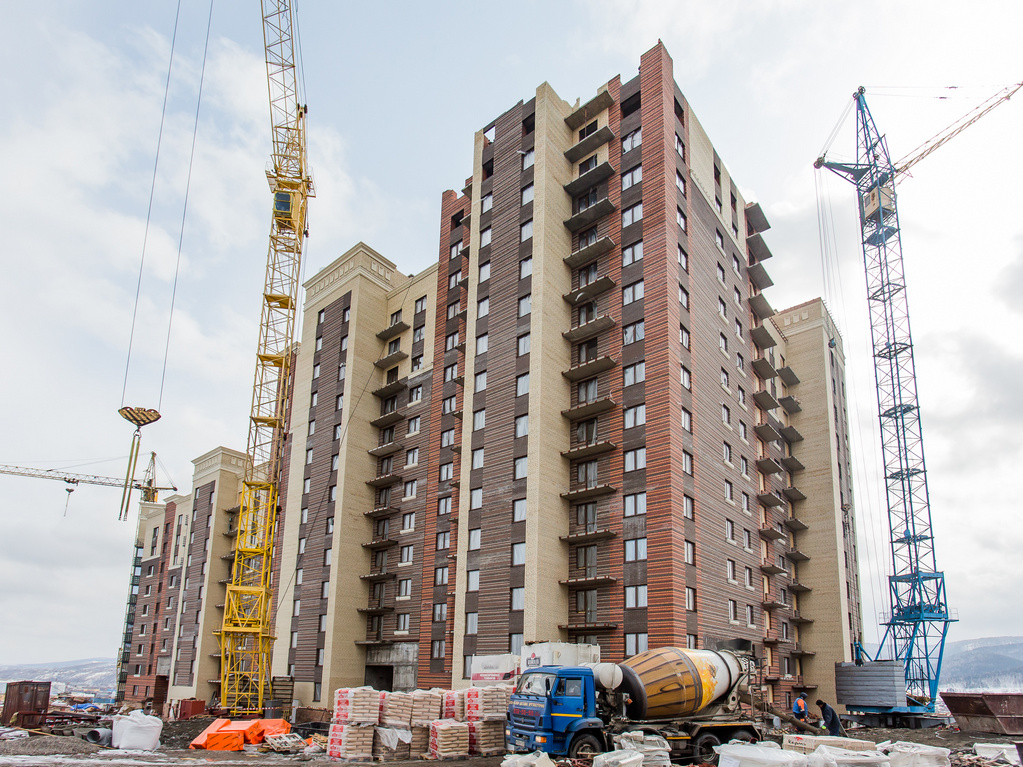

В 1-й блок-секции выполнено 50% кирпичной кладки 3-го этажа;
во 2-й блок-секции выполнено 65% кладки парапетов кровли;
в 3-й блок-секции завершена кладка парапета;
в 4-й блок-секции выполнено 90% кладки 7-го этажа;
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Сити-квартал «Александровский»
I этап

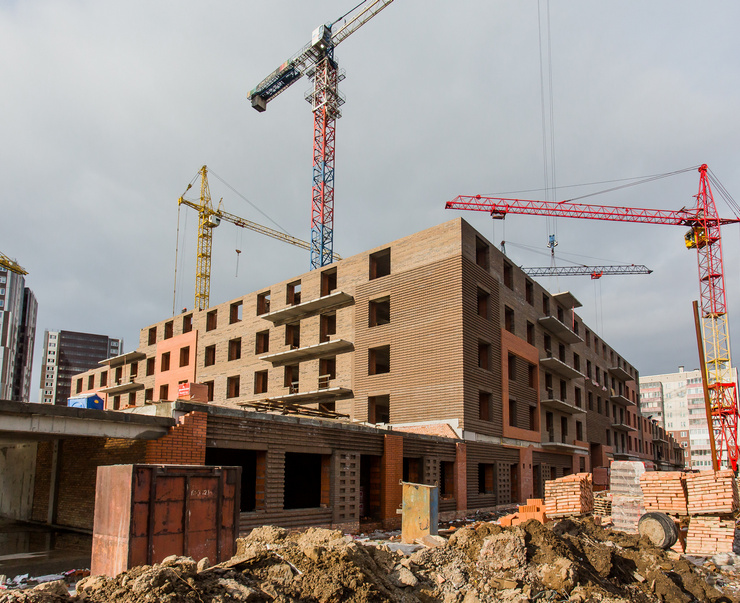

В 1-й блок-секции выполнено 95% кладки 3-го этажа;
во 2-й блок- секции выполнено 65% кладки 4-го этажа;
в 3-й блок-секции выполнено 90% кладки 8-го этажа;
в 4-й блок-секции выполнено 65% кладки 9-го этажа;
в 5-й блок-секции выполнено 50% кладки 5-го этажа;
в 6-й блок-секции выполнено 70% кладки 5-го этажа;
в 7-й блок-секции выполнено 90% кладки 5-го этажа;
в 8-й блок-секции выполнено 70% кладки 2-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 9-й блок-секции выполнено 45% кирпичной кладки парапетов кровли;
в 10-й блок-секции выполнено 70% кирпичной кладки парапетов кровли;
в 11-15-й блок-секциях завершена кладка парапетов кровли;
в 16-й блок-секции выполнено 90% кладки парапетов кровли.
Установлено 90% окон.
Смонтировано 90% трубопроводов отопления, установлено 90% радиаторов.
Смонтировано 80% вентиляционных коробов.
Смонтировано 10% ограждения балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

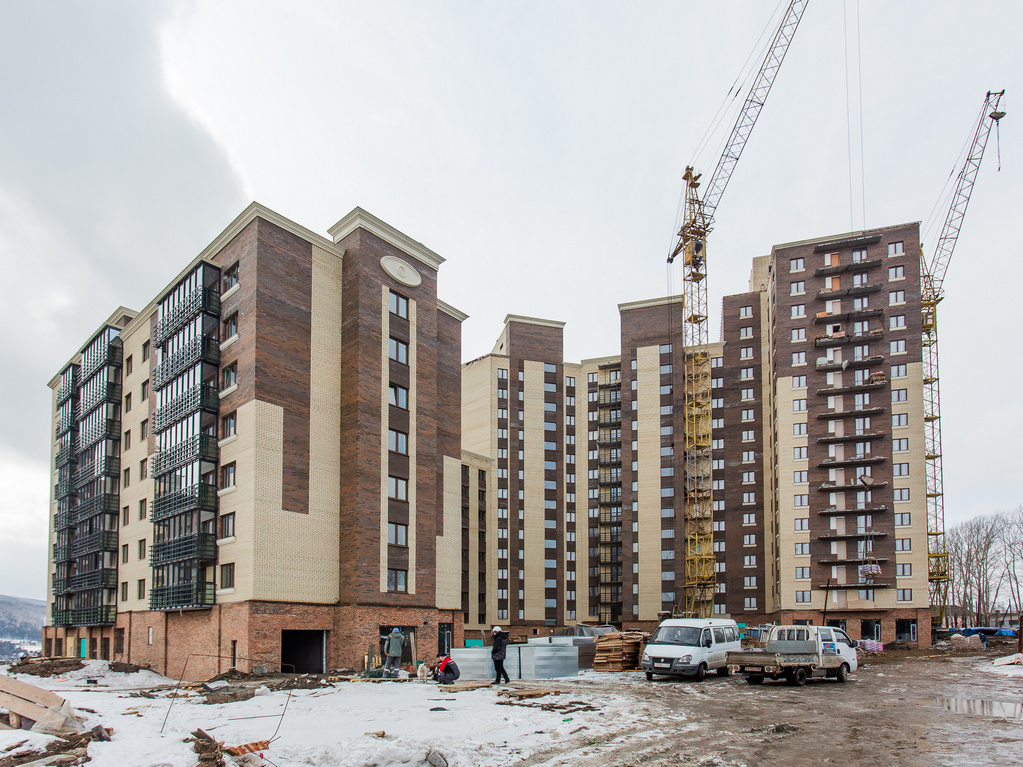

Сити-квартал «Светлогорский»

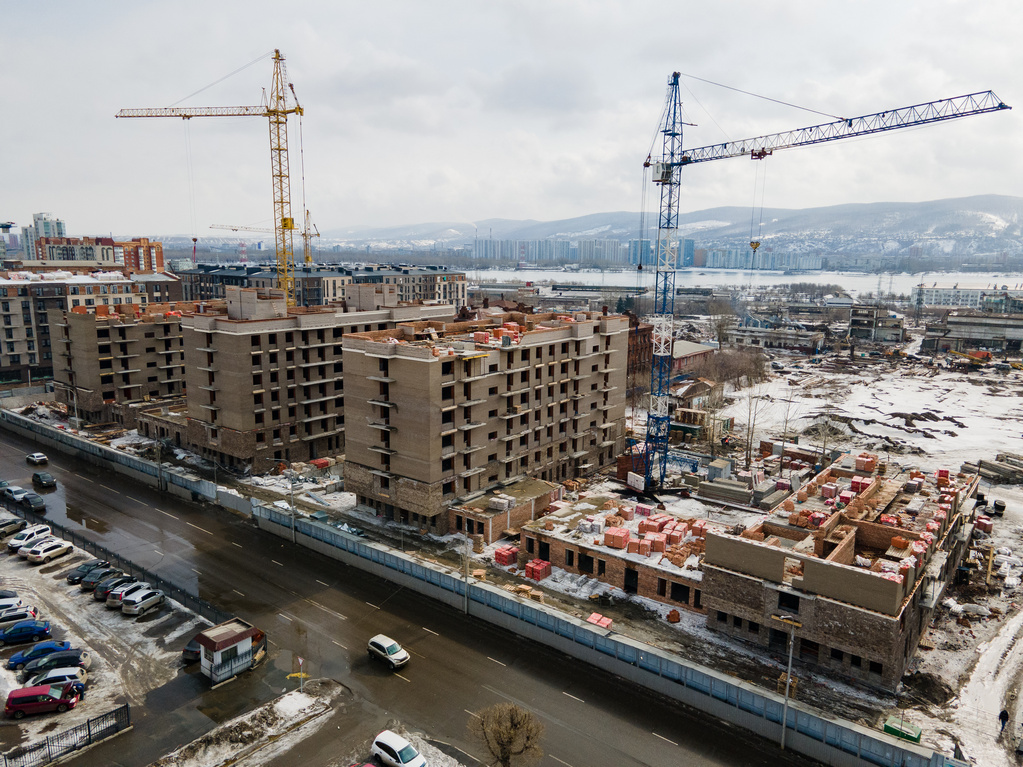

I этап
В 1-й блок-секции выполнено 75% кирпичной кладки 3-го этажа.
Во 2-й блок-секции выполнено 60% кладки 3-го этажа.
В 3-й блок-секции выполнено 55% кладки 3-го этажа.
В 4-й блок-секции завершена кладка 5-го этажа.
В 5-й блок-секции выполнено 80% кладки 4-го этажа.
В 6-й блок-секции выполнено 10% кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-11-й блок-секциях завершен монолит перекрытия подвального этажа;
в 12-й блок-секции выполнено 50% монолита стен и колонн 1-го этажа;
в 13-14-й блок-секциях завершен монолит стен и колонн 1-го этажа;
в 15-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа;
в 16-й блок-секции выполнено 85% монолита стен и колонн 1-го этажа;
в 16-й блок-секции завершен монолит подвального этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
