Строительный отчет за март 2022 г.
По состоянию на 1 апреля 2022 г. на наших строительных площадках производятся следующие работы.
Южный берег

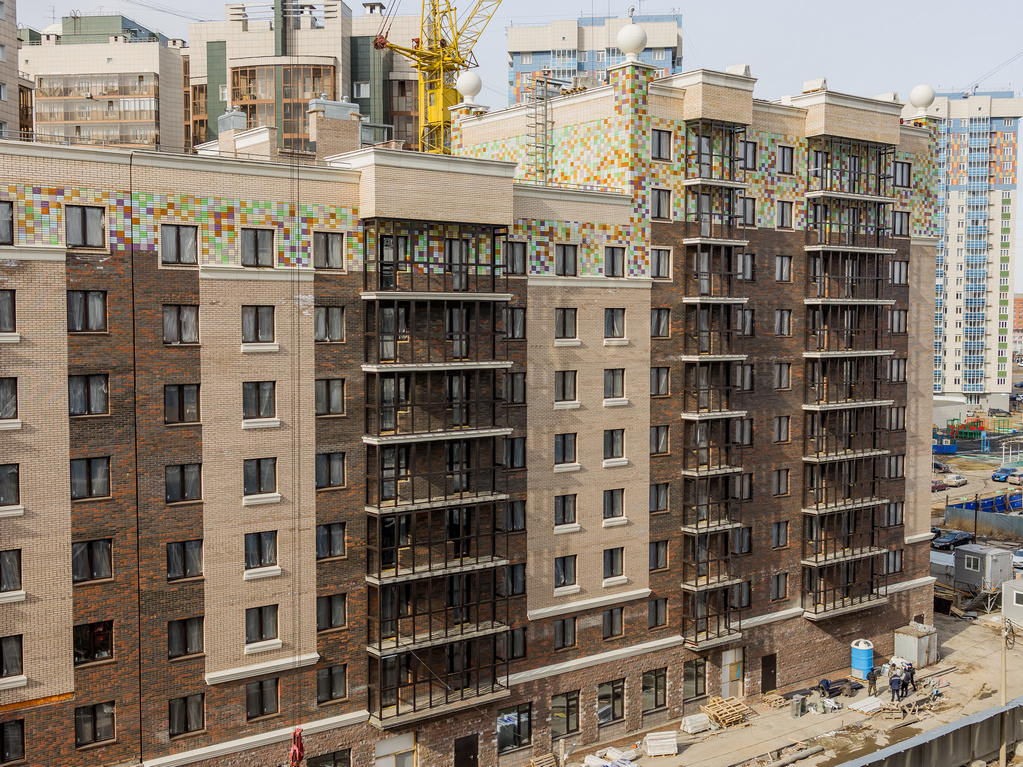

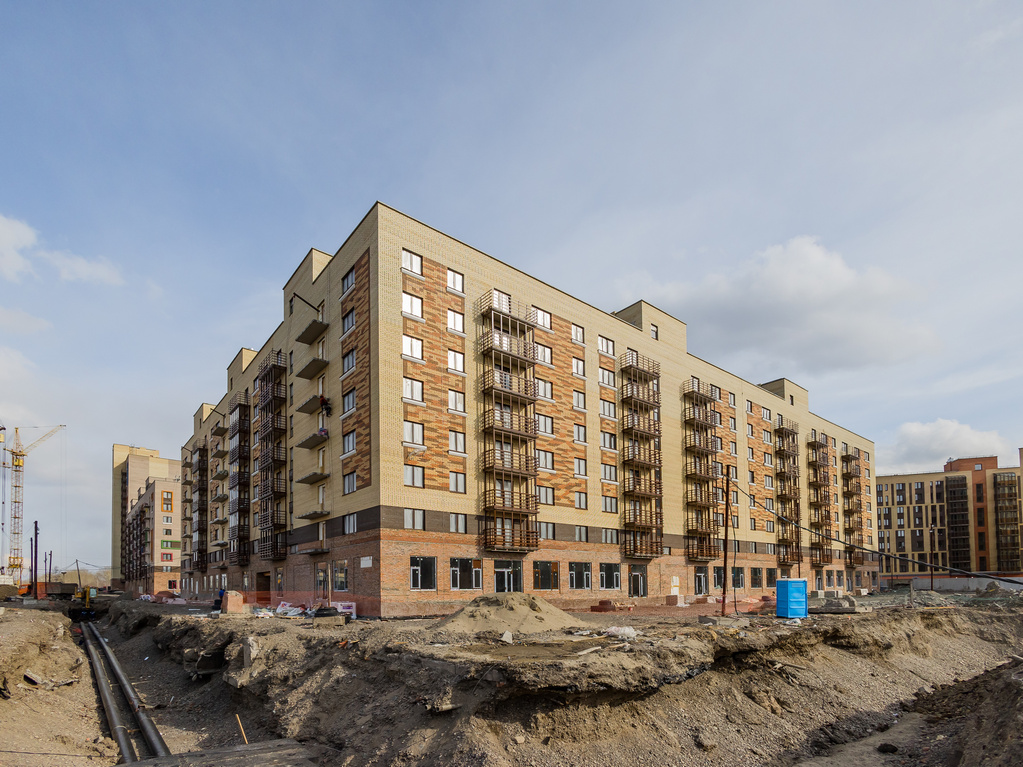

Дом №18
Завершено устройство кровли, монтаж окон, запущено отопление.
Завершена штукатурка стен, идет шпатлевка, монтаж перегородок ГКЛ, залито 60% стяжки пола.
Установлено 75% балконных ограждений, 65% балконного остекления.
Смонтировано 30% трубопроводов канализации, 90% трубопроводов водоснабжения, 30% электросетей, 80% слаботочных сетей, 55% коробов системы вентиляции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
Завершено устройство кровли, запущено отопление.
Завершена штукатурка, ошпатлевано 40% стен, залито 50% стяжки пола, установлено 95% перегородок ПГП.
Смонтировано 70% балконного ограждения.
Уложено 90% слаботочных сетей, 25% электросетей, смонтировано 50% вентиляционных коробов.
Смонтировано 50% трубопроводов канализации, 90% трубопроводов водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №22
Завершено устройство кровли. Оштукатурено 90% стен, залито 60% стяжки пола, завершен монтаж перегородок ПГП. установлено 15% перегородок ГКЛ.
Смонтировано 90% балконного ограждения, 70% балконного остекления.
Уложено 70% разводки водоснабжения, 50% трубопроводов канализации, 80% слаботочных сетей, 30% электросетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

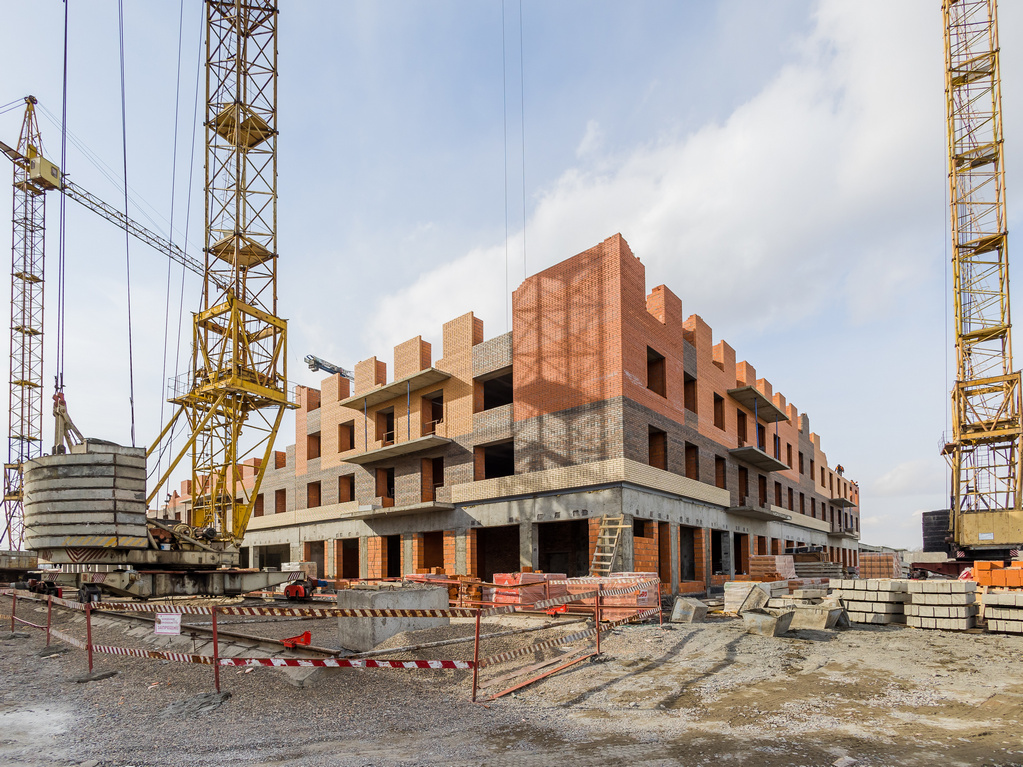

Дом №23
В 1-й блок секции выполнено 40% кирпичной кладки 2-го этажа;
во 2-й блок-секциях выполнено 5% кирпичной кладки 2-го этажа;
в 3-й блок-секции выполнено 10% кирпичной кладки 2-го этажа;
в 4-й блок-секции выполнено 30% кирпичной кладки 4-го этажа;
в 5-й блок-секции выполнено 5% кладки 5-го этажа;
в 6-й блок-секциях выполнено 45% кладки 3-го этажа;
в 7-й блок-секциях выполнено 30% кладки 3-го этажа;
в 8-й блок-секции готово 55% кладки 3-го этажа;
в 9-й блок-секции выполнено 55% кладки 3-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.

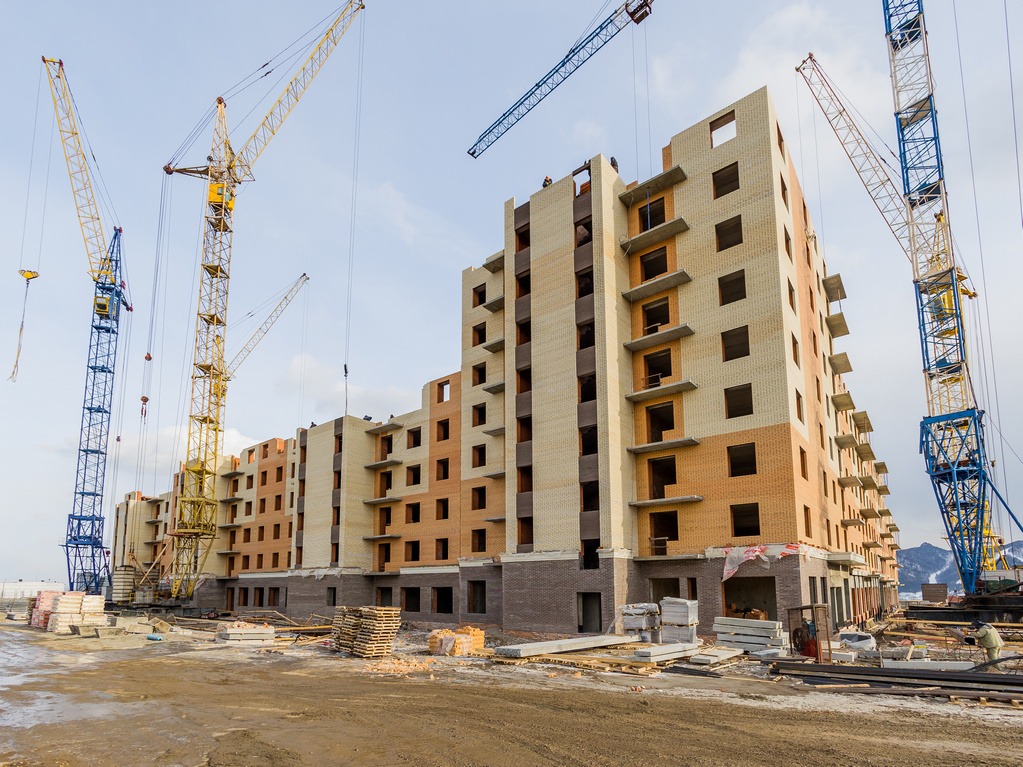

Новый Академгородок
Дом №6
В 1-й блок-секции выполнено 30% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 90% кладки 5-го этажа;
в 3-й блок-секции выполнено 85% кладки 5-го этажа;
в 4-й блок-секции выполнено 65% кладки 7-го этажа;
в 5-й блок-секции выполнено 35% кладки 7-го этажа;
в 6-й блок-секции выполнено 5% кладки 10-го этажа;
в 7-й блок-секции выполнено 10% кирпичной кладки 7-го этажа;
в 8-й блок-секции выполнено 15% кирпичной кладки 7-го этажа;
в 9-й блок-секции выполнено 45% кирпичной кладки 6-го этажа;
в 10-й блок-секции выполнено 95% кирпичной кладки 6-го этажа;
в 11-й блок-секции выполнено 35% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Бограда, 109

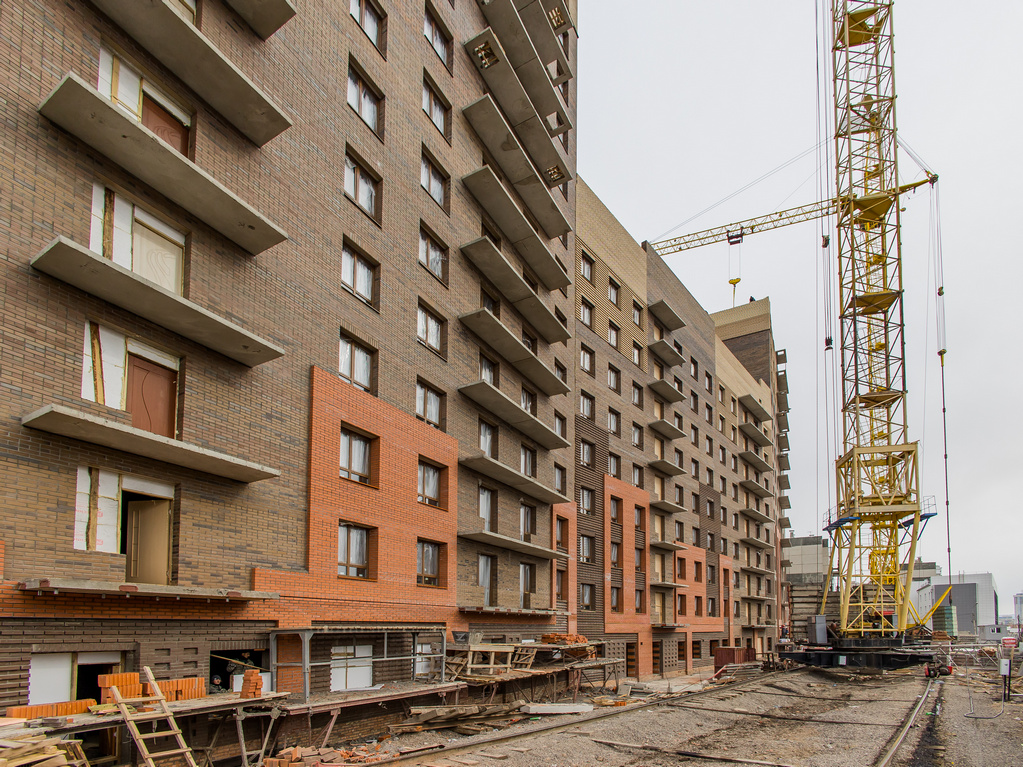

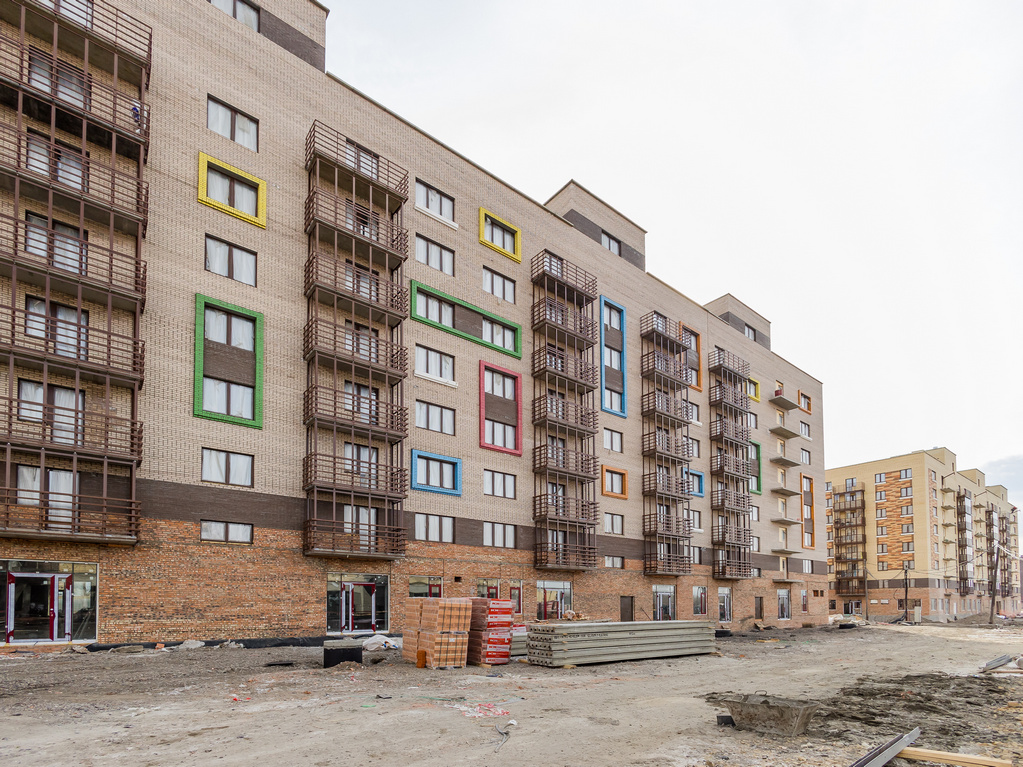

Дом №2
Смонтировано 50% трубопроводов канализации, 50% трубопроводов водоснабжения.
Оштукатурено 90% стен, ошпатлевано 40%, залито 80% стяжки пола, установлено 80% перегородок ПГП, 80% перегородок ГКЛ, уложено 15% керамической плитки.
Установлено 80% трубопроводов канализации и водоснабжения.
Уложено 60% электросетей, 80% слаботочных сетей.
Смонтировано 80% балконного ограждения, 50% остекления.
Установлено 5% входных дверей, смонтировано 10% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

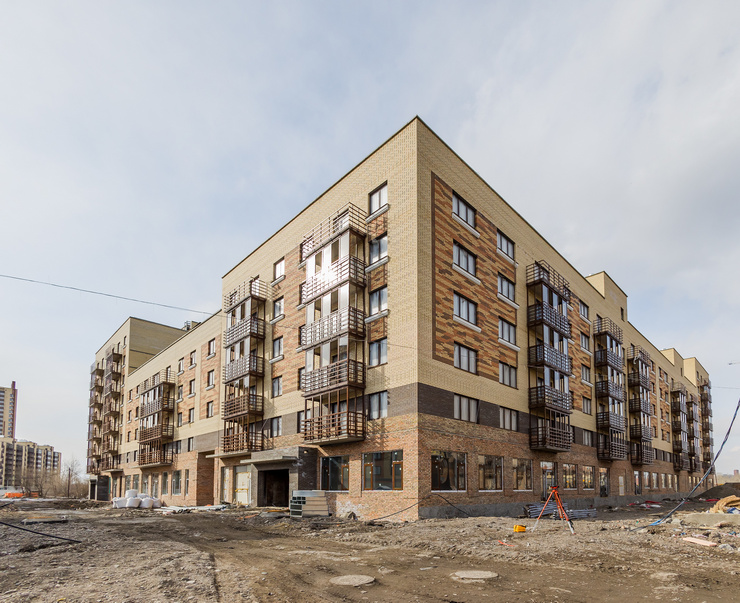

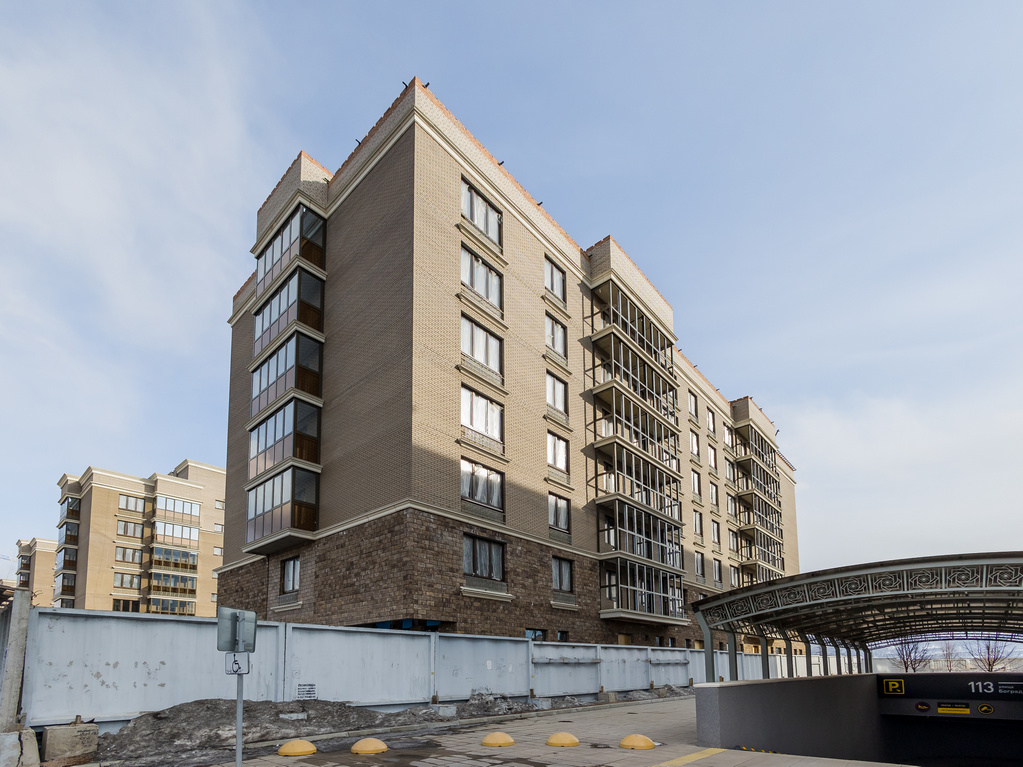

ЖК «Александровский»
II очередь
Завершаются кладочные работы.
На 70% выполнена разуклонка кровли, готово 35% гидроизоляционного ковра.
Оштукатурено 70% стен, залито 25% стяжки пола, установлено 95% перегородок ПГП, идет монтаж перегородок ГКЛ.
Завершена установка окон, смонтировано 70% балконного ограждения, 20% остекления.
Завершен монтаж системы отопления, запущено тепло.
Установлено 70% трубопроводов отопления, 80% трубопроводов водоснабжения.
Смонтировано 90% вентиляционных коробов.
Уложено 40% электросетей, 55% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

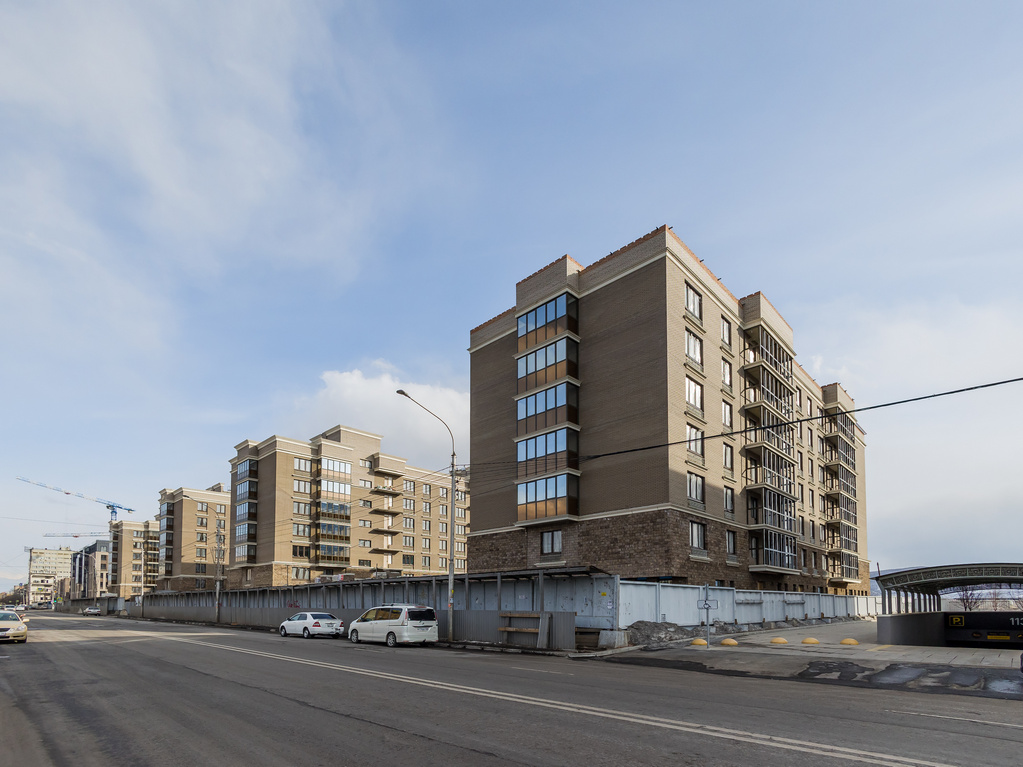

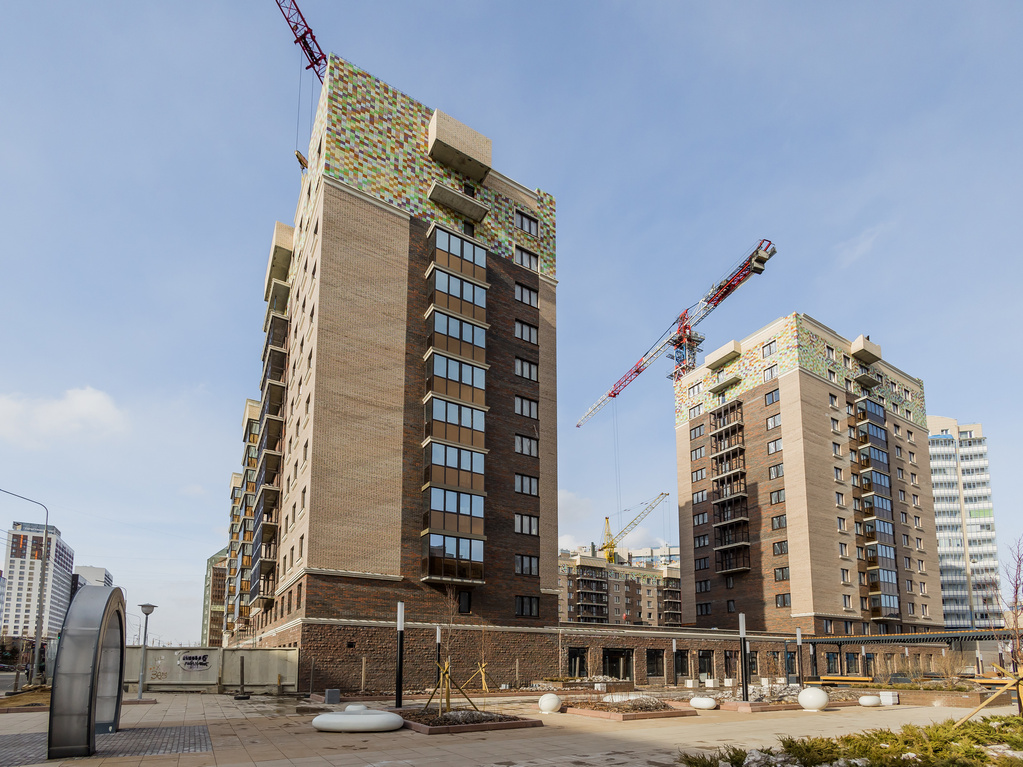

Сити-квартал «Светлогорский»
I очередь
Завершен монтаж стояков канализации. Уложено 20% электросетей, завершен монтаж слаботочных сетей, установлено 85% вентиляционных коробов.
Завершена штукатурка, ошпатлевано 15% стен, залито 90% стяжки пола, установлено 95% перегородок ПГП, 40% перегородок ГКЛ.
Смонтировано 80% балконного ограждения, 65% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

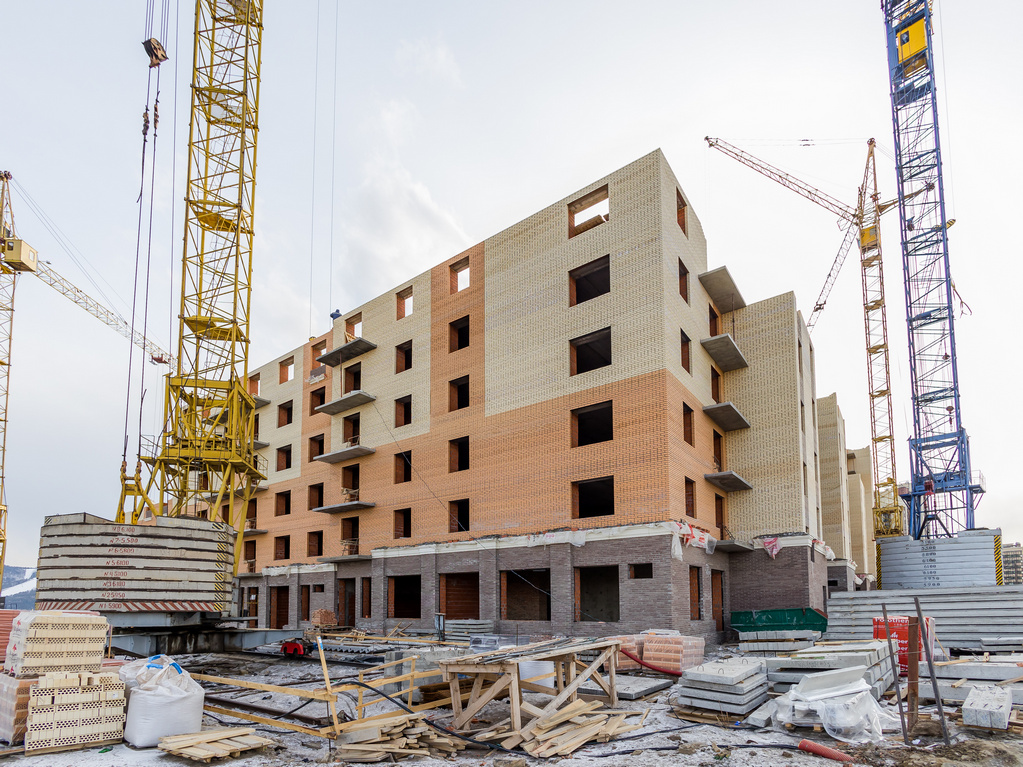

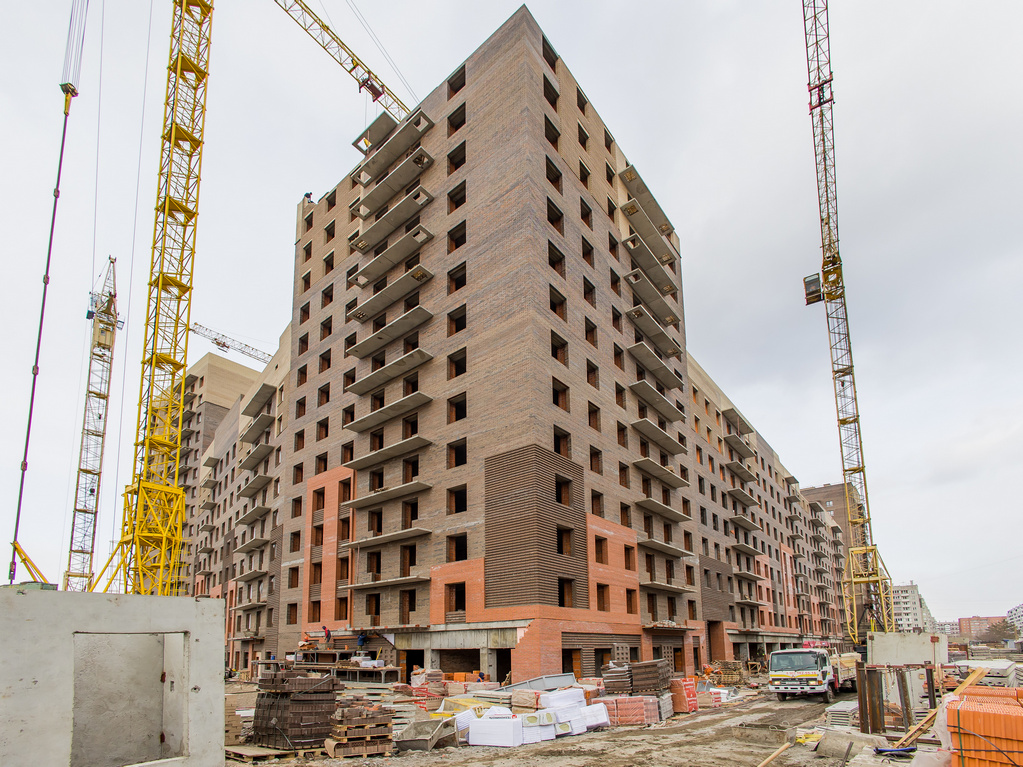

II очередь
В 8-й блок-секции выполнено 80% кладки 10-го этажа.
В 9-й блок-секции выполнено 65% кладки 10-го этажа.
В 10-й блок-секции выполнено 45% кладки 10-го этажа.
В 11-й блок-секции выполнено 75% кладки 10-го этажа.
В 12-й блок-секции выполнено 25% кладки 15-го этажа.
В 13-14-й блок-секциях завершена кирпичная кладка.
В 15-й блок-секции выполнено 95% кладки 16-го этажа.
В 16-й блок-секции выполнено 85% кладки парапета.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
По состоянию на 1 апреля 2022 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
Завершено устройство кровли, монтаж окон, запущено отопление.
Завершена штукатурка стен, идет шпатлевка, монтаж перегородок ГКЛ, залито 60% стяжки пола.
Установлено 75% балконных ограждений, 65% балконного остекления.
Смонтировано 30% трубопроводов канализации, 90% трубопроводов водоснабжения, 30% электросетей, 80% слаботочных сетей, 55% коробов системы вентиляции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
Завершено устройство кровли, запущено отопление.
Завершена штукатурка, ошпатлевано 40% стен, залито 50% стяжки пола, установлено 95% перегородок ПГП.
Смонтировано 70% балконного ограждения.
Уложено 90% слаботочных сетей, 25% электросетей, смонтировано 50% вентиляционных коробов.
Смонтировано 50% трубопроводов канализации, 90% трубопроводов водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №22
Завершено устройство кровли. Оштукатурено 90% стен, залито 60% стяжки пола, завершен монтаж перегородок ПГП. установлено 15% перегородок ГКЛ.
Смонтировано 90% балконного ограждения, 70% балконного остекления.
Уложено 70% разводки водоснабжения, 50% трубопроводов канализации, 80% слаботочных сетей, 30% электросетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №23
В 1-й блок секции выполнено 40% кирпичной кладки 2-го этажа;
во 2-й блок-секциях выполнено 5% кирпичной кладки 2-го этажа;
в 3-й блок-секции выполнено 10% кирпичной кладки 2-го этажа;
в 4-й блок-секции выполнено 30% кирпичной кладки 4-го этажа;
в 5-й блок-секции выполнено 5% кладки 5-го этажа;
в 6-й блок-секциях выполнено 45% кладки 3-го этажа;
в 7-й блок-секциях выполнено 30% кладки 3-го этажа;
в 8-й блок-секции готово 55% кладки 3-го этажа;
в 9-й блок-секции выполнено 55% кладки 3-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Новый Академгородок
Дом №6
В 1-й блок-секции выполнено 30% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 90% кладки 5-го этажа;
в 3-й блок-секции выполнено 85% кладки 5-го этажа;
в 4-й блок-секции выполнено 65% кладки 7-го этажа;
в 5-й блок-секции выполнено 35% кладки 7-го этажа;
в 6-й блок-секции выполнено 5% кладки 10-го этажа;
в 7-й блок-секции выполнено 10% кирпичной кладки 7-го этажа;
в 8-й блок-секции выполнено 15% кирпичной кладки 7-го этажа;
в 9-й блок-секции выполнено 45% кирпичной кладки 6-го этажа;
в 10-й блок-секции выполнено 95% кирпичной кладки 6-го этажа;
в 11-й блок-секции выполнено 35% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Бограда, 109
Дом №2
Смонтировано 50% трубопроводов канализации, 50% трубопроводов водоснабжения.
Оштукатурено 90% стен, ошпатлевано 40%, залито 80% стяжки пола, установлено 80% перегородок ПГП, 80% перегородок ГКЛ, уложено 15% керамической плитки.
Установлено 80% трубопроводов канализации и водоснабжения.
Уложено 60% электросетей, 80% слаботочных сетей.
Смонтировано 80% балконного ограждения, 50% остекления.
Установлено 5% входных дверей, смонтировано 10% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
II очередь
Завершаются кладочные работы.
На 70% выполнена разуклонка кровли, готово 35% гидроизоляционного ковра.
Оштукатурено 70% стен, залито 25% стяжки пола, установлено 95% перегородок ПГП, идет монтаж перегородок ГКЛ.
Завершена установка окон, смонтировано 70% балконного ограждения, 20% остекления.
Завершен монтаж системы отопления, запущено тепло.
Установлено 70% трубопроводов отопления, 80% трубопроводов водоснабжения.
Смонтировано 90% вентиляционных коробов.
Уложено 40% электросетей, 55% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Сити-квартал «Светлогорский»
I очередь
Завершен монтаж стояков канализации. Уложено 20% электросетей, завершен монтаж слаботочных сетей, установлено 85% вентиляционных коробов.
Завершена штукатурка, ошпатлевано 15% стен, залито 90% стяжки пола, установлено 95% перегородок ПГП, 40% перегородок ГКЛ.
Смонтировано 80% балконного ограждения, 65% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II очередь
В 8-й блок-секции выполнено 80% кладки 10-го этажа.
В 9-й блок-секции выполнено 65% кладки 10-го этажа.
В 10-й блок-секции выполнено 45% кладки 10-го этажа.
В 11-й блок-секции выполнено 75% кладки 10-го этажа.
В 12-й блок-секции выполнено 25% кладки 15-го этажа.
В 13-14-й блок-секциях завершена кирпичная кладка.
В 15-й блок-секции выполнено 95% кладки 16-го этажа.
В 16-й блок-секции выполнено 85% кладки парапета.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
