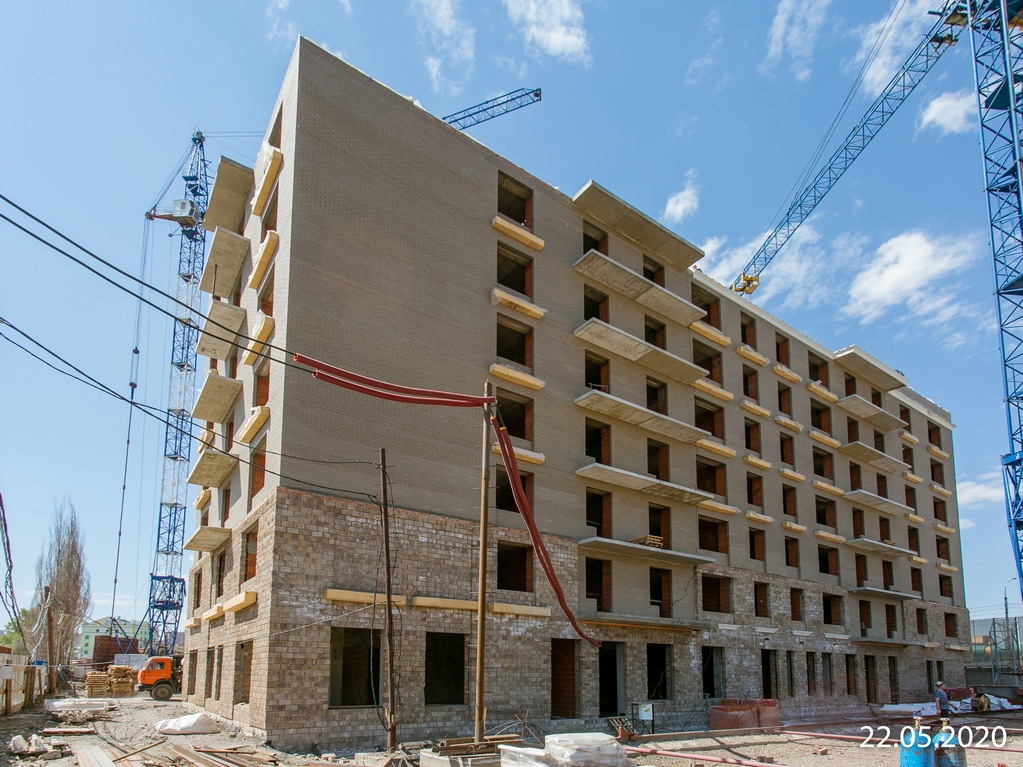

Строительный отчет за май 2020 г.
По состоянию на 1 июня 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег

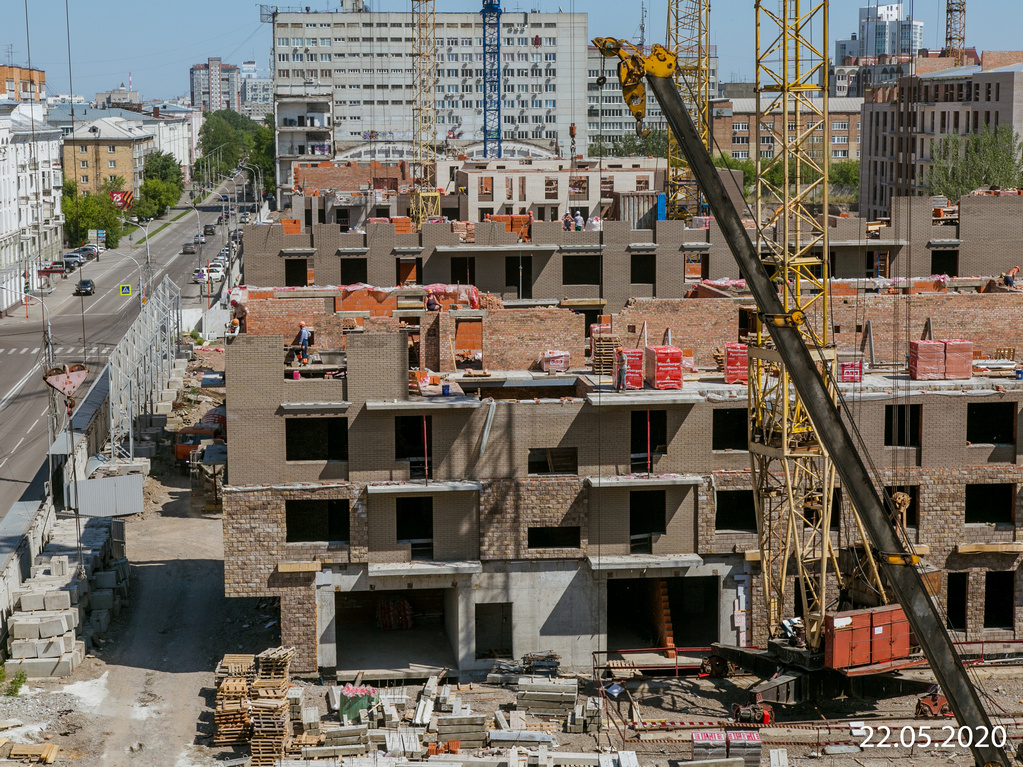

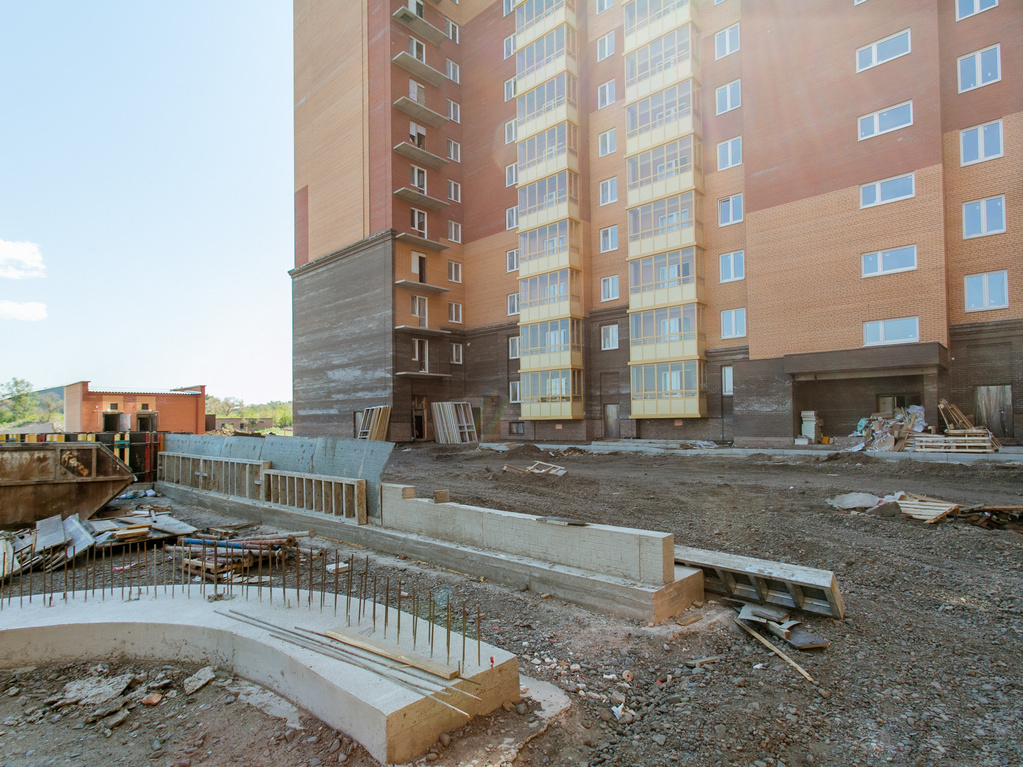

Дом №17
Завершается оштукатуривание стен и устройство стяжки, установка перегородок из ПГП; Установлено 75% перегородок ГКЛ.
Ошпатлевано 65% стен, уложено 65% керамической плитки, наклеено 30% обоев.
Установлено 70% входных дверей.
Уложено 85% электрических и слаботочных сетей в жилой части дома, завершен монтаж электросетей в офисах.
Смонтировано 60% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 60% монолита стен и колонн подвального этажа, завершено монолитное перекрытие подвального этажа, выполнено 45% - монолита стен и колонн 1-го этажа.
Во 2-й блок-секции завершен монолит стен и колонн 1-го этажа.
В 3-й блок-секции завершен монолит.
В 4-й блок-секции выполнено 20% монолитного перекрытия 1-го этажа.
В 5-й блок-секции завершен монолит стен и колонн подвального этажа, выполнено 50% монолитного перекрытия подвального этажа, завершен монолит стен и колонн 1-го этажа, монолитное перекрытие 1-го этажа, монолит стен и колонн 2-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 95% кирпичной кладки 4-го этажа, 20% кладки 5-го этажа;
во 2-й блок-секции выполнено 95% кладки 5-го этажа;
в 3-й блок-секции выполнено 70% кладки 6-го этажа;
в 4-й и 5-й блок-секциях завершена кладка 6-го этажа;
В 6-й блок-секции выполнено 65% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 45% кладки 11-го этажа;
во 2-й блок-секции завершена кладка 8-го этажа;
в 3-й блок-секции завершена кирпичная кладка парапета кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

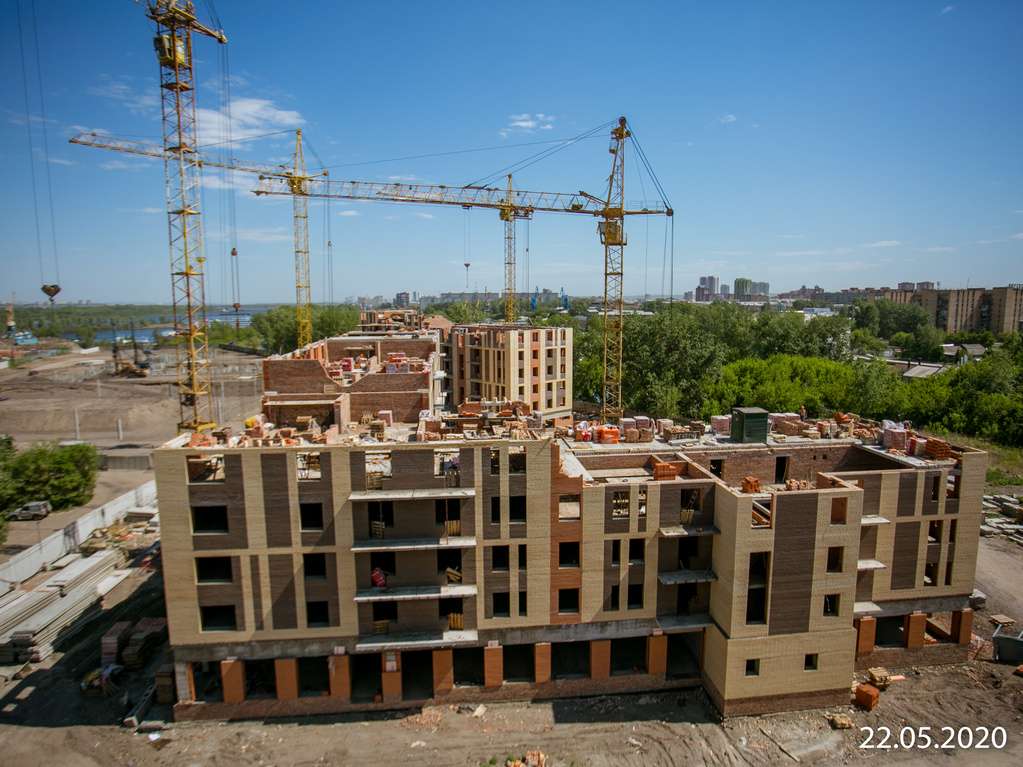

Образцово
Дом 3
Ошпатлевано 60% стен в жилой части, 55% в местах общего пользования, залито 95% стяжки пола в жилых помещениях, 40% в МОП, установлено 70% перегородок ГКЛ.
Уложено 55% керамической плитки в жилой части, 40% в МОП.
Установлено 70% входных дверей.
Уложено 90% электрических сетей, завершен монтаж слаботочных сетей.
Смонтировано 55% канта натяжного потолка.
Установлено 60% стояков канализации, 90% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Оштукатурено 95% стен в жилой части, 90% стен в местах общего пользования, ошпатлевано 65% стен в жилой части, 45% в МОП, залито 95% стяжки пола в жилых помещениях, 75% в МОП, установлено 55% перегородок ГКЛ.
Уложено 95% керамической плитки в жилой части, 70% в МОП.
Установлено 90% входных дверей.
Наклеено 20% обоев.
Смонтировано 60% канта натяжного потолка.
Уложено 65% электрических сетей.
Установлено 60% стояков канализации и водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок

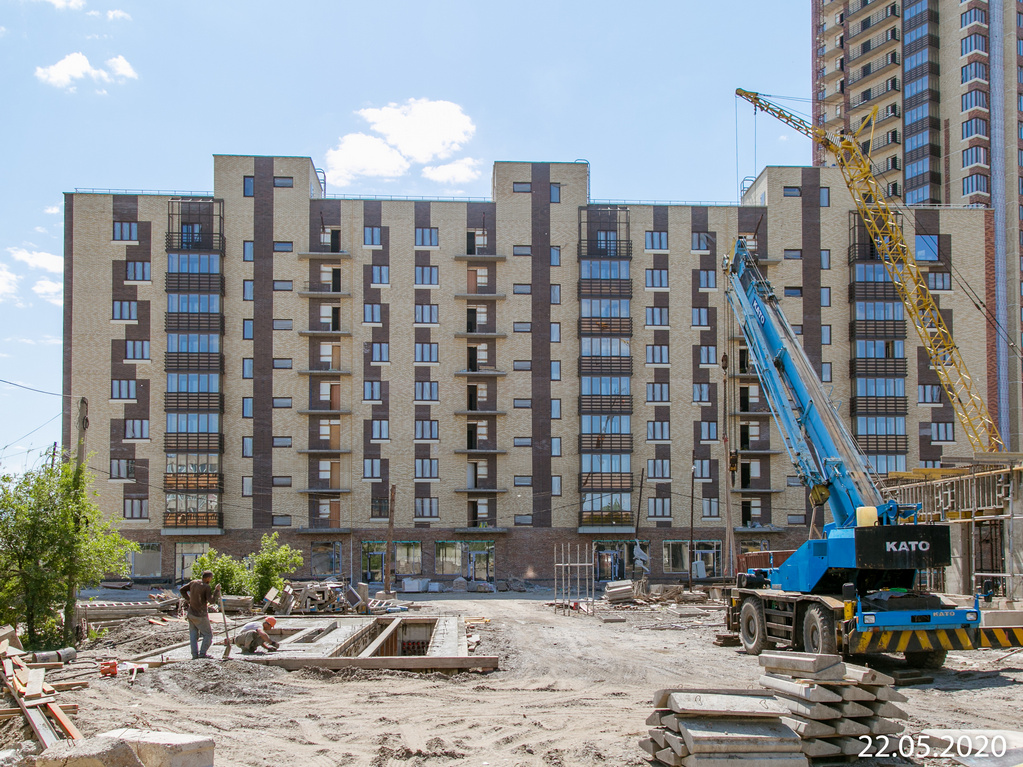

Второй этап строительства дома №1
Завершено шпатлевание стен в жилой части, на 75% выполнено в местах общего пользования, наклеено 15% обоев.
Уложено 95% керамической плитки в жилой части, 75% в МОП.
Установлено 95% входных дверей.
Завершен монтаж канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершено устройство кровли.
Готово 95% стяжки пола.
Ошпатлевано 50% стен, установлено 60%перегородок ГКЛ, уложено 70% керамической плитки в жилой части, 35% в местах общего пользования.
Установлено 35% входных дверей.
Смонтировано 40% канта натяжного потолка.
Уложено 85% электрических сетей.
Установлено 90% стояков канализации.
Установлено 90% ограждения балконов, 80% остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

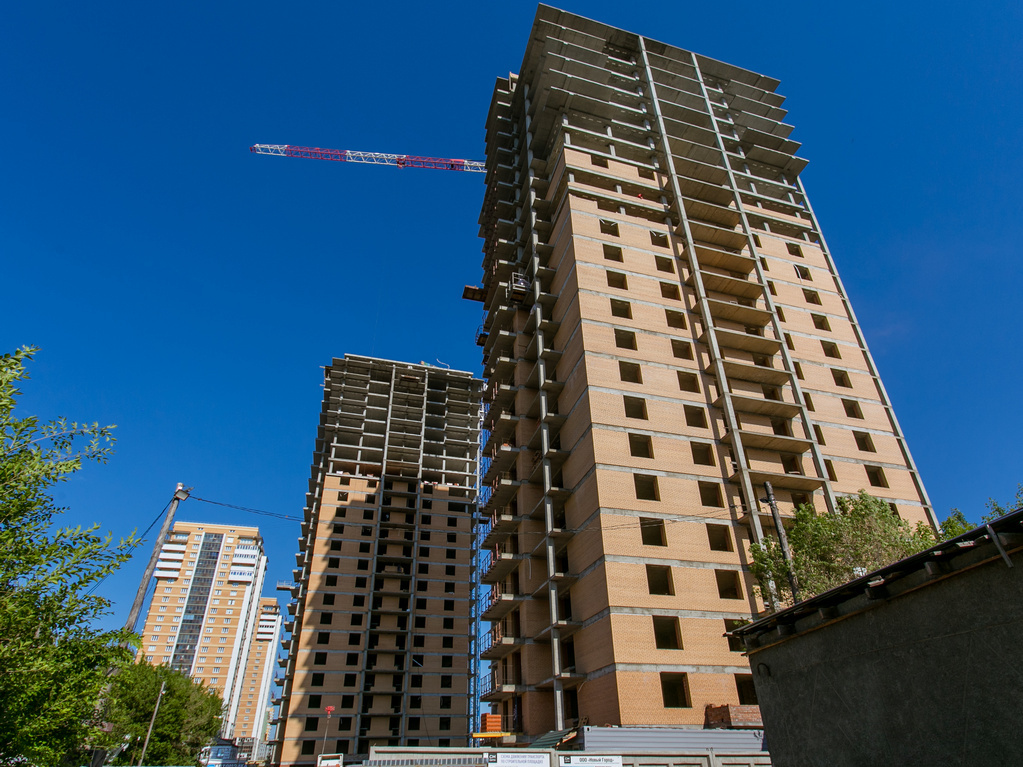

Дом №2
В 1-й блок-секции завершена кирпичная кладка 7-го этажа;
во 2-й блок-секции выполнено 25% кирпичной кладки 8-го этажа;
в 3-й блок-секции выполнено 70% кирпичной кладки 7-го этажа;
в 4-й блок-секции выполнено 10% кирпичной кладки 7-го этажа;
в 5-й блок-секции начата кирпичная кладка 8-го этажа;
в 6-й блок-секции выполнено 70% кирпичной кладки 8-го этажа; начата кладка 9-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 95% кирпичной кладки 3-го этажа, 15% кладки 4-го этажа;
во 2-й блок-секции выполнено 80% кирпичной кладки 4-го этажа;
в 3-й блок-секции выполнено 95% кирпичной кладки 4-го этажа, 10% кладки 5-го этажа;
в 4-й блок-секции выполнено 15% кирпичной кладки 4-го этажа;
в 5-й блок-секции выполнено 20% кирпичной кладки 4-го этажа;
В 6-й блок-секции выполнено 90% кирпичной кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

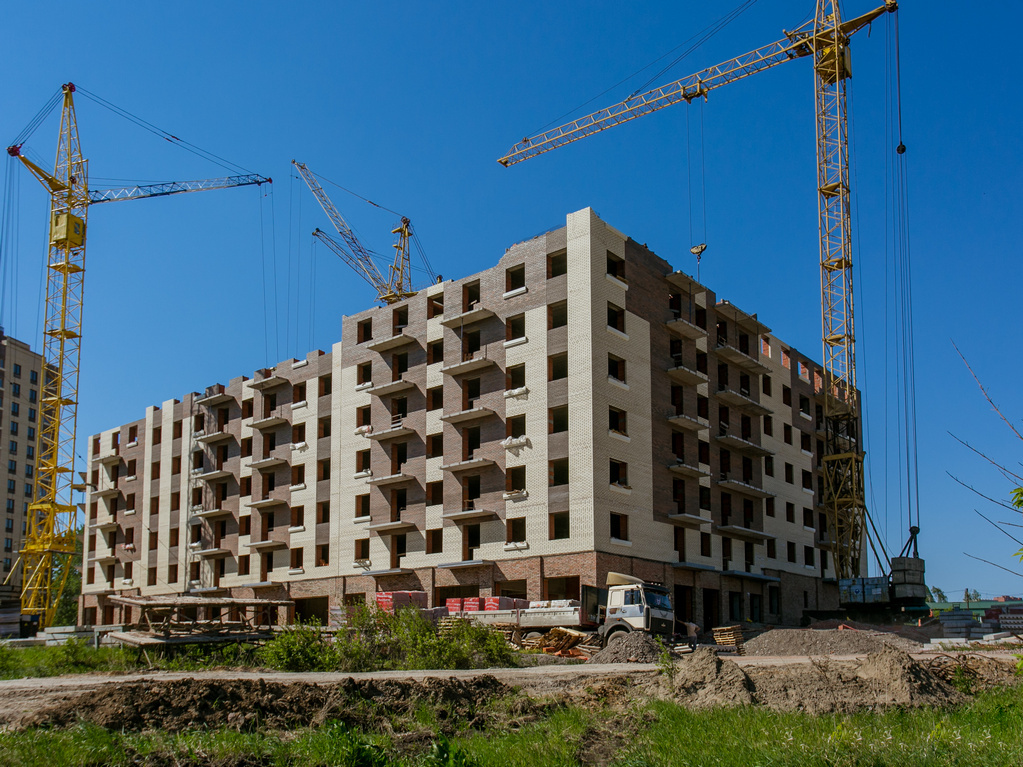

Взлетная, 7

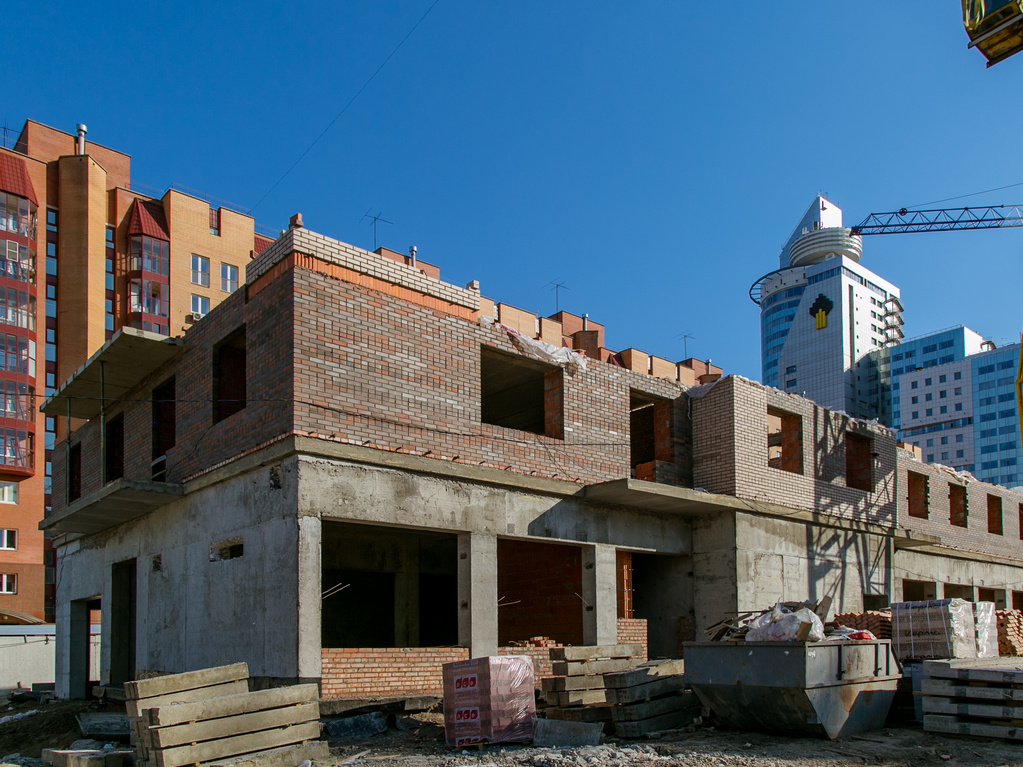

В 1-й блок-секции завершается кирпичная кладка 1-10 этажей, выполнено 95% кладки 11-14 этажей, 65% кладки 15-го этажа, 15% кладки 16 и 17 этажей, 25% кладки машинного помещения, 95% - кладки парапета кровли.
Во 2-й блок-секции завершен монолит, выполнено 90% кирпичной кладки 1-го этажа, завершается кладка 2-9 этажей, выполнено 35% кладки 10-го этажа, 45% кладки 11-го этажа, 95% кладки 12 и 13 этажей, 45% кладки 14-го этажа, 20% кладки 15-го этажа,
35% кладки 16 эт.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

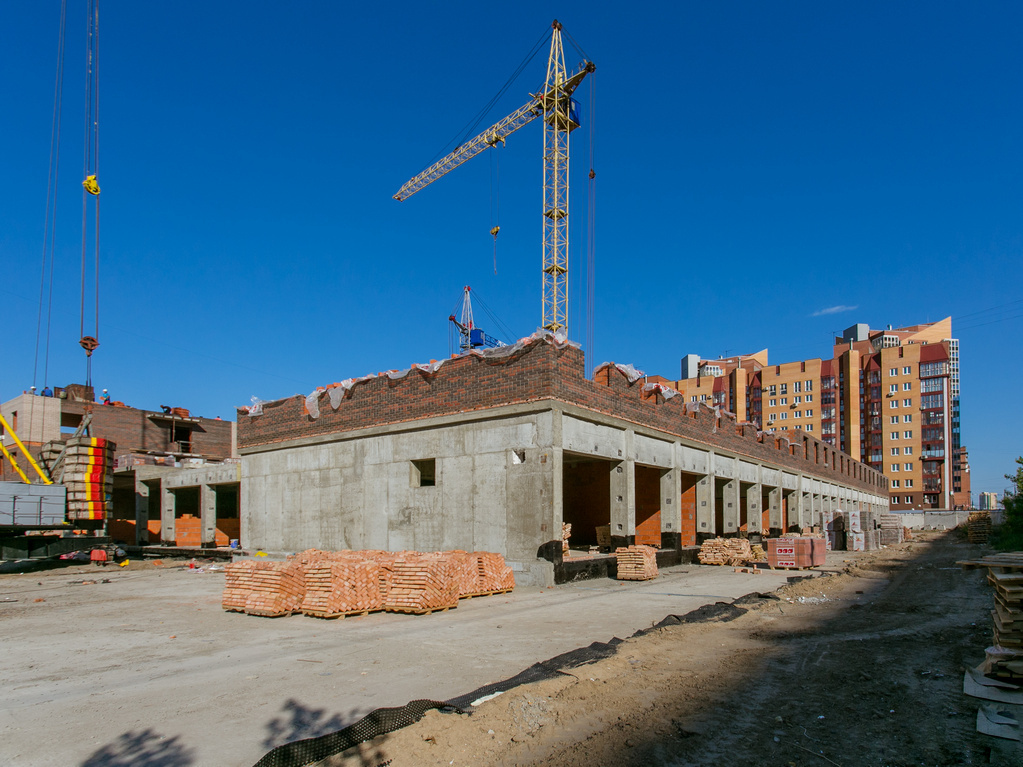

Бограда, 109
Дом №1
Выполнено 70% кирпичной кладки парапета кровли в 7-этажной секции. В 18-этажной секции выполнено 50% кирпичной кладки 7-го этажа, 60% кладки 12-го этажа, 70% кладки 13-го этажа, 45% кладки 17-го этажа.
В пристроенном коммерческом помещении 50% кирпичной кладки 1-го этажа.,
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 70% кладки 4-го этажа;
в 3-й блок-секции завершена кладка 1-го этажа, выполнено 95% кладки 4-го этажа;
в 4-й блок-секции выполнено 70% кладки 1-го этажа;
В пристроенном коммерческом помещении выполнено 55% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

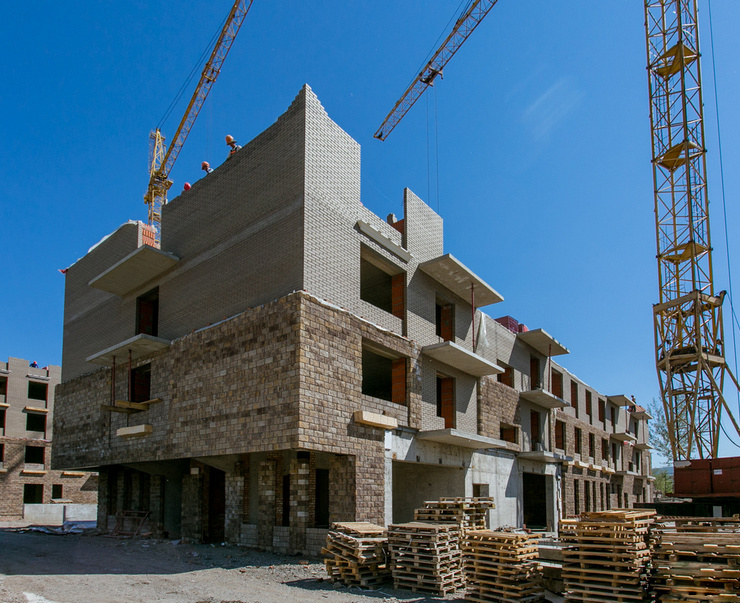

ЖК «Александровский»
На1-й очереди завершены монолитные работы.
В 9-й блок-секции выполнено 60% кирпичной кладки 1-го этажа, 90% кладки 3-го этажа;
в 10-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, 75% кладки 2-го этажа;
в 11-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 12-й блок-секции выполнено 65% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 13-й блок-секции выполнено 30% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 14-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, 95% кладки 2-го этажа;
в 15-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 16-й блок-секции выполнено 65% кирпичной кладки 1-го этажа, 20% кладки 3-го этажа.

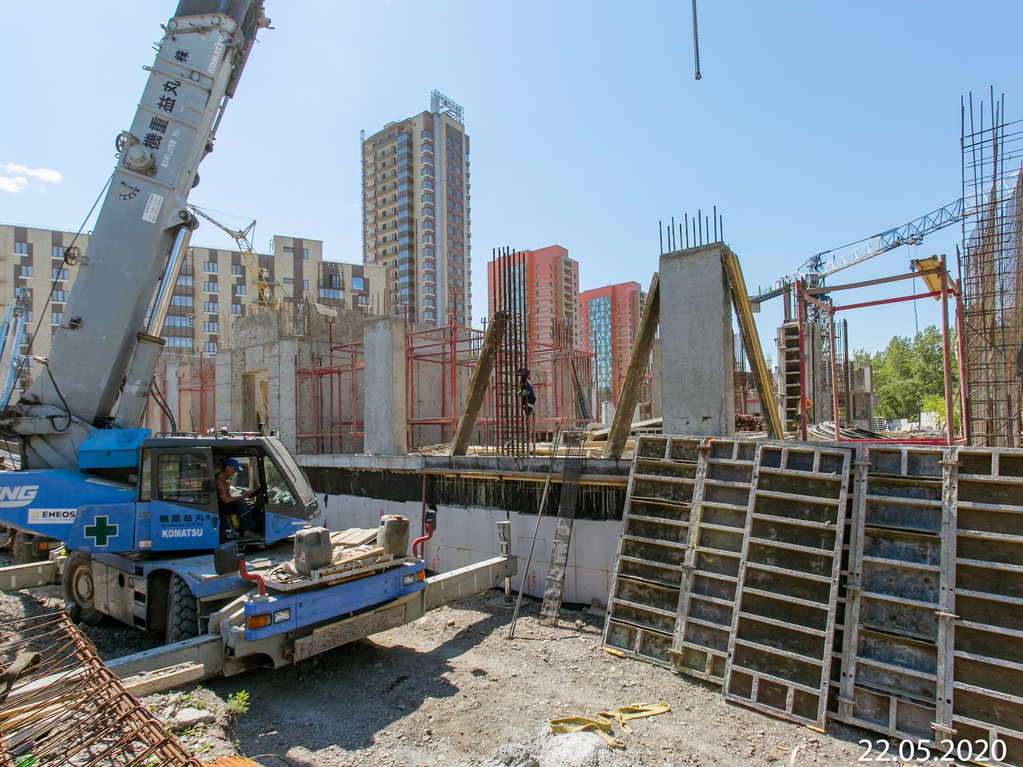

На второй очереди погружено 50% свай, готово 50% монолита.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
По состоянию на 1 июня 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17
Завершается оштукатуривание стен и устройство стяжки, установка перегородок из ПГП; Установлено 75% перегородок ГКЛ.
Ошпатлевано 65% стен, уложено 65% керамической плитки, наклеено 30% обоев.
Установлено 70% входных дверей.
Уложено 85% электрических и слаботочных сетей в жилой части дома, завершен монтаж электросетей в офисах.
Смонтировано 60% канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 60% монолита стен и колонн подвального этажа, завершено монолитное перекрытие подвального этажа, выполнено 45% - монолита стен и колонн 1-го этажа.
Во 2-й блок-секции завершен монолит стен и колонн 1-го этажа.
В 3-й блок-секции завершен монолит.
В 4-й блок-секции выполнено 20% монолитного перекрытия 1-го этажа.
В 5-й блок-секции завершен монолит стен и колонн подвального этажа, выполнено 50% монолитного перекрытия подвального этажа, завершен монолит стен и колонн 1-го этажа, монолитное перекрытие 1-го этажа, монолит стен и колонн 2-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 95% кирпичной кладки 4-го этажа, 20% кладки 5-го этажа;
во 2-й блок-секции выполнено 95% кладки 5-го этажа;
в 3-й блок-секции выполнено 70% кладки 6-го этажа;
в 4-й и 5-й блок-секциях завершена кладка 6-го этажа;
В 6-й блок-секции выполнено 65% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 45% кладки 11-го этажа;
во 2-й блок-секции завершена кладка 8-го этажа;
в 3-й блок-секции завершена кирпичная кладка парапета кровли.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Ошпатлевано 60% стен в жилой части, 55% в местах общего пользования, залито 95% стяжки пола в жилых помещениях, 40% в МОП, установлено 70% перегородок ГКЛ.
Уложено 55% керамической плитки в жилой части, 40% в МОП.
Установлено 70% входных дверей.
Уложено 90% электрических сетей, завершен монтаж слаботочных сетей.
Смонтировано 55% канта натяжного потолка.
Установлено 60% стояков канализации, 90% стояков водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Оштукатурено 95% стен в жилой части, 90% стен в местах общего пользования, ошпатлевано 65% стен в жилой части, 45% в МОП, залито 95% стяжки пола в жилых помещениях, 75% в МОП, установлено 55% перегородок ГКЛ.
Уложено 95% керамической плитки в жилой части, 70% в МОП.
Установлено 90% входных дверей.
Наклеено 20% обоев.
Смонтировано 60% канта натяжного потолка.
Уложено 65% электрических сетей.
Установлено 60% стояков канализации и водоснабжения.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершено шпатлевание стен в жилой части, на 75% выполнено в местах общего пользования, наклеено 15% обоев.
Уложено 95% керамической плитки в жилой части, 75% в МОП.
Установлено 95% входных дверей.
Завершен монтаж канта натяжного потолка.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
Завершено устройство кровли.
Готово 95% стяжки пола.
Ошпатлевано 50% стен, установлено 60%перегородок ГКЛ, уложено 70% керамической плитки в жилой части, 35% в местах общего пользования.
Установлено 35% входных дверей.
Смонтировано 40% канта натяжного потолка.
Уложено 85% электрических сетей.
Установлено 90% стояков канализации.
Установлено 90% ограждения балконов, 80% остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й блок-секции завершена кирпичная кладка 7-го этажа;
во 2-й блок-секции выполнено 25% кирпичной кладки 8-го этажа;
в 3-й блок-секции выполнено 70% кирпичной кладки 7-го этажа;
в 4-й блок-секции выполнено 10% кирпичной кладки 7-го этажа;
в 5-й блок-секции начата кирпичная кладка 8-го этажа;
в 6-й блок-секции выполнено 70% кирпичной кладки 8-го этажа; начата кладка 9-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 95% кирпичной кладки 3-го этажа, 15% кладки 4-го этажа;
во 2-й блок-секции выполнено 80% кирпичной кладки 4-го этажа;
в 3-й блок-секции выполнено 95% кирпичной кладки 4-го этажа, 10% кладки 5-го этажа;
в 4-й блок-секции выполнено 15% кирпичной кладки 4-го этажа;
в 5-й блок-секции выполнено 20% кирпичной кладки 4-го этажа;
В 6-й блок-секции выполнено 90% кирпичной кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-й блок-секции завершается кирпичная кладка 1-10 этажей, выполнено 95% кладки 11-14 этажей, 65% кладки 15-го этажа, 15% кладки 16 и 17 этажей, 25% кладки машинного помещения, 95% - кладки парапета кровли.
Во 2-й блок-секции завершен монолит, выполнено 90% кирпичной кладки 1-го этажа, завершается кладка 2-9 этажей, выполнено 35% кладки 10-го этажа, 45% кладки 11-го этажа, 95% кладки 12 и 13 этажей, 45% кладки 14-го этажа, 20% кладки 15-го этажа,
35% кладки 16 эт.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Выполнено 70% кирпичной кладки парапета кровли в 7-этажной секции. В 18-этажной секции выполнено 50% кирпичной кладки 7-го этажа, 60% кладки 12-го этажа, 70% кладки 13-го этажа, 45% кладки 17-го этажа.
В пристроенном коммерческом помещении 50% кирпичной кладки 1-го этажа.,
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 70% кладки 4-го этажа;
в 3-й блок-секции завершена кладка 1-го этажа, выполнено 95% кладки 4-го этажа;
в 4-й блок-секции выполнено 70% кладки 1-го этажа;
В пристроенном коммерческом помещении выполнено 55% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
На1-й очереди завершены монолитные работы.
В 9-й блок-секции выполнено 60% кирпичной кладки 1-го этажа, 90% кладки 3-го этажа;
в 10-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, 75% кладки 2-го этажа;
в 11-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 12-й блок-секции выполнено 65% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 13-й блок-секции выполнено 30% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 14-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, 95% кладки 2-го этажа;
в 15-й блок-секции выполнено 50% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа;
в 16-й блок-секции выполнено 65% кирпичной кладки 1-го этажа, 20% кладки 3-го этажа.
На второй очереди погружено 50% свай, готово 50% монолита.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
