По состоянию на 1 июня 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег

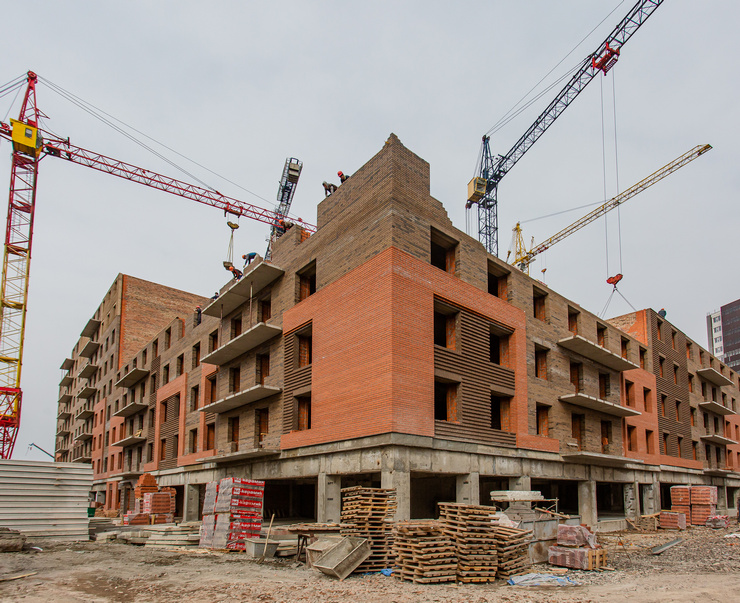

Дом №18
В 1-й блок-секции выполнено 70% кладки парапетов кровли;
в 2-й блок-секции выполнено 45% кладки парапетов кровли;
в 3-й блок-секции выполнено 40% кладки 8-го этажа;
в 4-й блок-секции выполнено 70% кладки парапетов кровли;
в 5-й блок-секции завершен монолит стен и колонн 16-го этажа, выполнено 70% кладки 7-го этажа, 40% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
В 1-й блок-секции выполнено 80% кирпичной кладки 5-го этажа;
во 2-й блок-секции выполнено 90% кладки 5-го этажа;
в 3-й блок-секции выполнено 10% кладки 5-го этажа;
в 4-й блок-секции выполнено 40% кладки 5-го этажа;
в 5-й блок-секции выполнено 25% кладки 5-го этажа;
в 6-й блок-секции выполнено 95% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
Завершена установка перегородок ПГП в квартирах. Ошпатлевано 15% стен, окрашено 5% стен в местах общего пользования. Залито 80% стяжки пола в жилых помещениях, 50% в местах общего пользования.
Завершен монтаж вентиляционных коробов.
Завершен монтаж системы отопления.
Смонтировано 95% стояков водоснабжения и канализации.
Уложено 65% электросетей.
Установлено 90% ограждения и остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

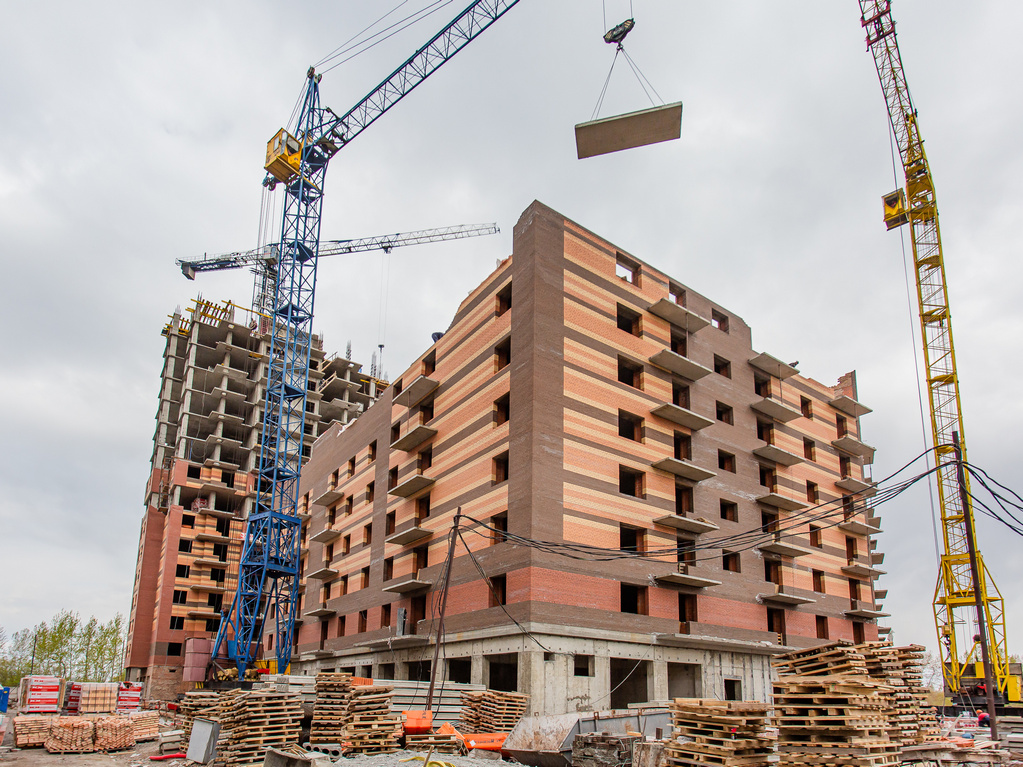

Дом №22
В 1-й блок-секции завершена кладка 4-го этажа;
во 2-й блок-секции выполнено 5% кладки 3-го этажа;
в 3-й блок-секции выполнено 75% кладки 6-го этажа;
в 4-й блок-секции выполнено 30% кладки 5-го этажа;
в 5-й блок-секции выполнено 70% кладки 4-го этажа;
в 6-й блок-секции выполнено 5% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №26
Завершены черновые отделочные работы и монтаж системы отопления. Завершается шпатлевка стен и укладка керамической плитки, наклеено 75% обоев, смонтировано 65% полотна натяжного потолка, установлено 70% межкомнатных дверей, уложено 25% линолеума.
Установлено 55% сантехприборов.
Завершен монтаж электрических и слаботочных сетей, установлено 65% электроприборов.
Завершается монтаж балконных ограждений, готово 90% балконного остекления.
Завершается монтаж вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

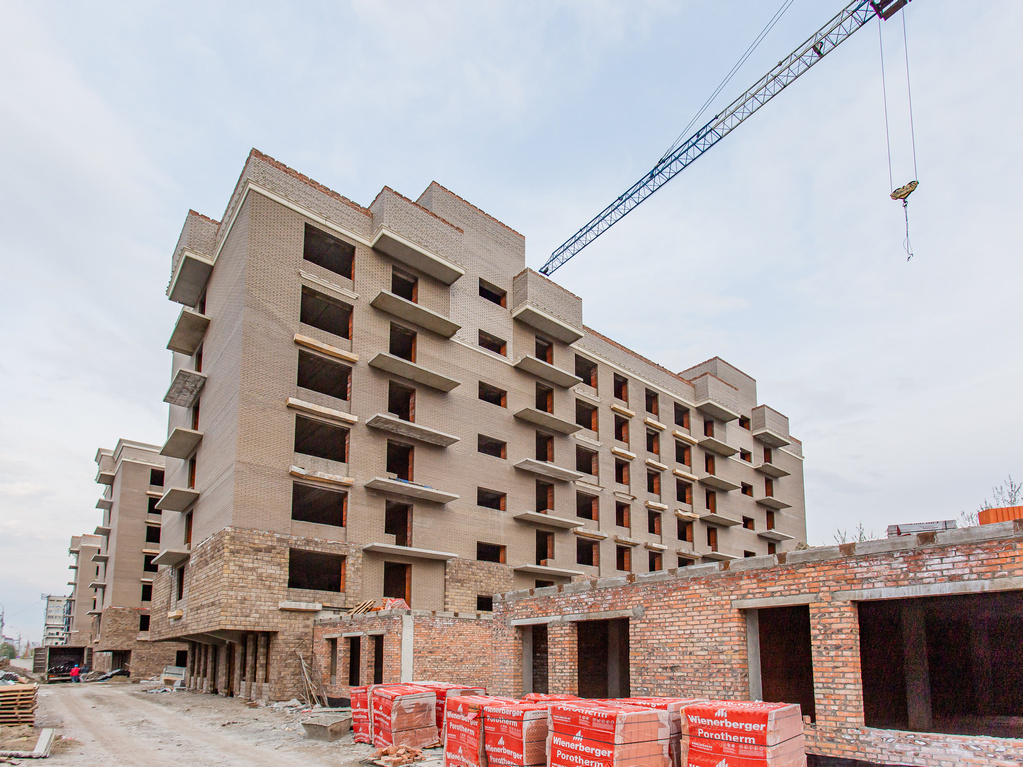

Академгородок
Дом №2
Завершена разуклонка кровли, выполнено 85% гидроизоляционного ковра кровли.
Завершены кладочные работы, установка окон.
Завершено оштукатуривание стен в квартирах, оштукатурено 95% стен в местах общего пользования, ошпатлевано 55% стен в квартирах, 25% в местах общего пользования, уложено 65% керамической плитки в квартирах, 25% в МОП, наклеено 20% обоев.
Залито 95% стяжки пола в квартирах, 85% в местах общего пользования, завершена установка перегородок ПГП, установлено 55% перегородок ГКЛ.
Смонтировано 60% канта и 15% полотна натяжного потолка.
Завершается монтаж стояков водоснабжения и канализации.
Уложено 75% электрических сетей, завершен монтаж слаботочных сетей.
Смонтировано 95% балконных ограждений, 90% остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Завершена разуклонка кровли, выполнено 75% гидроизоляционного ковра кровли.
Установлено 85% ограждения балконов, 65% остекления.
Завершена штукатурка стен, ошпатлевано 55% стен, уложено 25% керамической плитки, завершен монтаж перегородок ПГП, установлено 35% перегородок ГКЛ. Установлено 70% входных дверей.
Смонтировано 15% канта натяжного потолка.
Завершается монтаж трубопроводов водоснабжения и канализации.
Уложено 60% электросетей, завершен монтаж слаботочных сетей.
Завершен монтаж вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Взлетная, 7
Оштукатурено 60% стен, ошпатлевано 30% стен, завершена заливка стяжки пола, установлено 70% перегородок ГКЛ, уложено 10% керамической плитки в жилых помещениях, 20% в местах общего пользования.
Установлено 10% входных дверей.
Смонтировано 90% стояков водоснабжения, уложено 80% электросетей и слаботочных сетей, 90% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

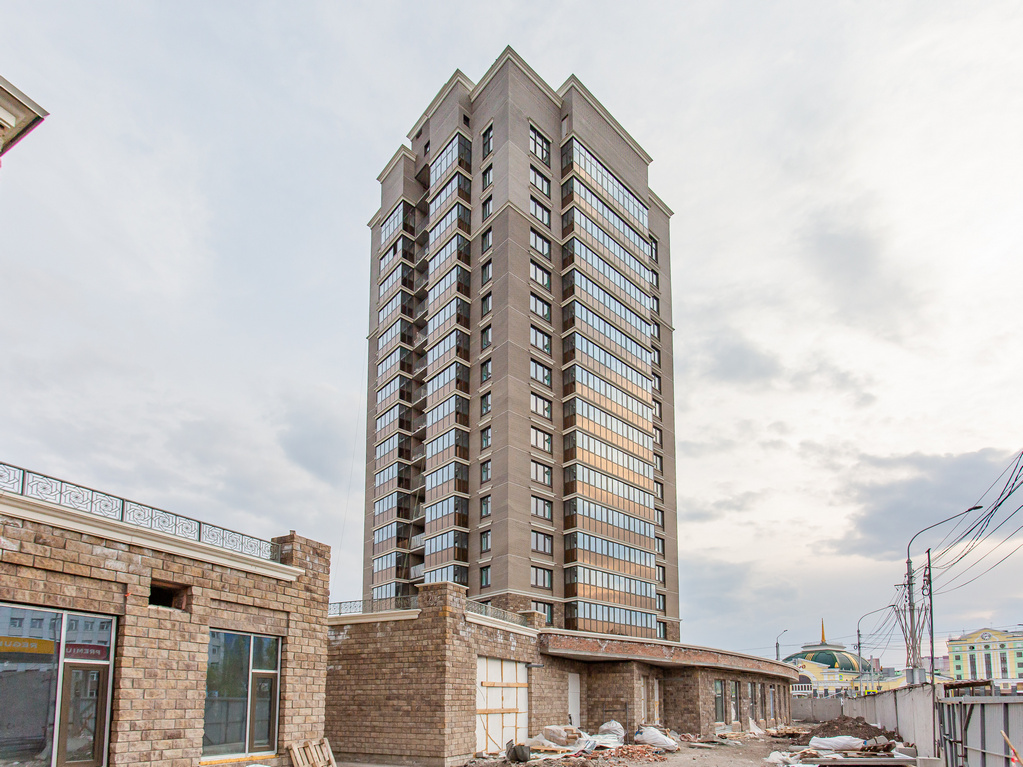

Бограда, 109
Дом №1
Выполнено 80% гидроизоляционного ковра кровли. Завершена черновая отделка, завершена укладка керамической плитки в жилых помещениях, уложено 40% керамической плитки в местах общего пользования, наклеено 60% обоев.
Смонтировано 90% канта натяжного потолка.
Установлено 90% стояков водоснабжения и канализации.
Смонтировано 90% балконного ограждения и остекления.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции выполнено 80% кирпичной кладки 5-го этажа;
в 4-й блок-секции выполнено 75% кладки парапетов;
в пристроенном коммерческом помещении №1 выполнено 45% кладки парапетов кровли.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

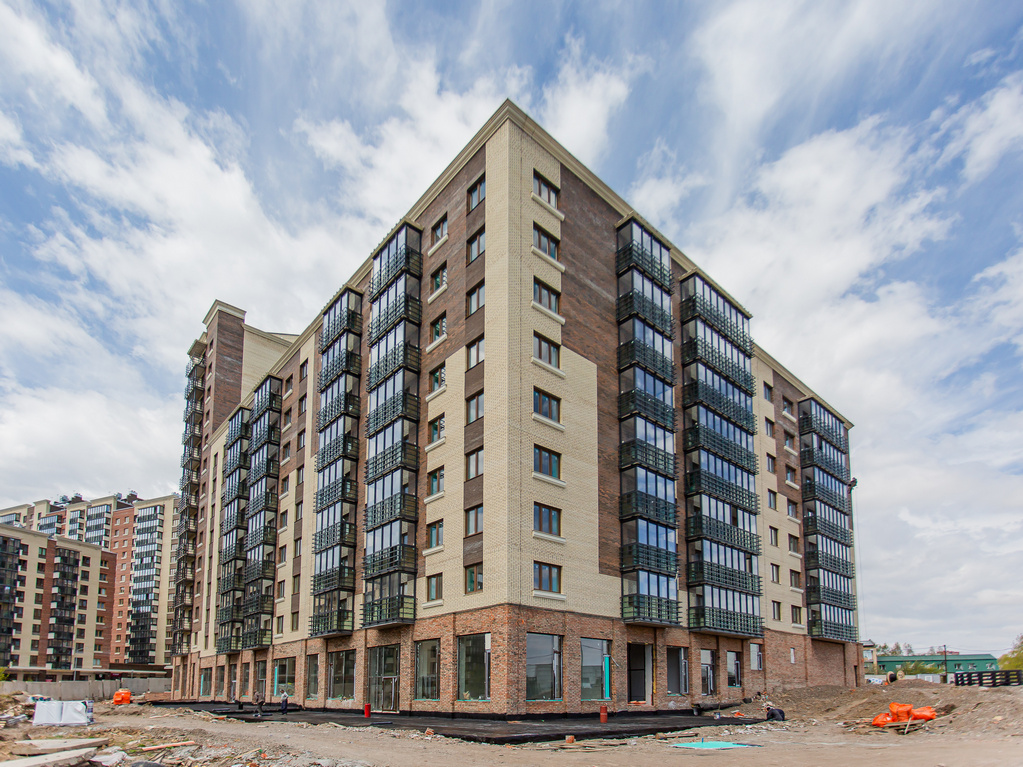

ЖК «Александровский»
I этап
Выполнено 80% разуклонки кровли, смонтировано 50% гидроизоляционного ковра.
Оштукатурено 85% стен, залито 10% стяжки пола, установлено 60% перегородок ПГП.
Установлено 30% стояков водоснабжения и канализации. Уложено 10% электрических сетей.
Смонтировано 85% вентиляционных коробов.
Смонтировано 70% ограждения балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

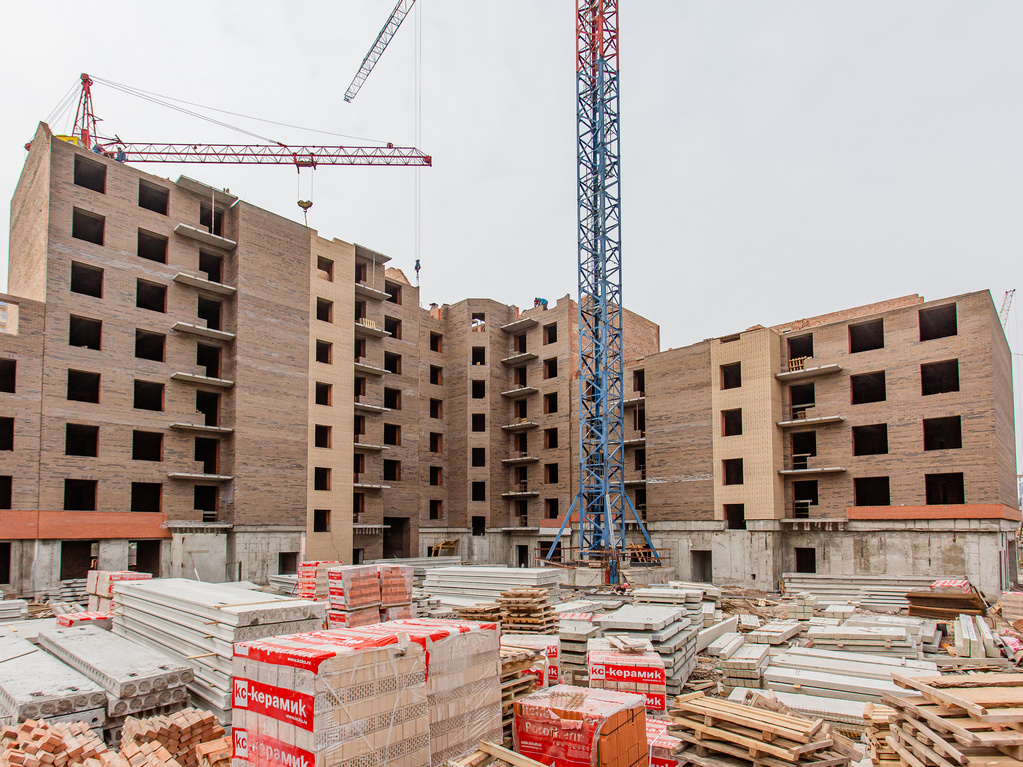

II этап
В 1-й блок-секции завершена кладка 5-го этажа;
во 2-й блок- секции выполнено 40% кладки 6-го этажа;
в 3-й блок-секции выполнено 90% кладки 8-го этажа;
в 4-й блок-секции выполнено 35% кладки парапетов кровли;
в 5-й блок-секции выполнено 80% кладки 8-го этажа;
в 6-й блок-секции завершена кладка 7-го этажа;
в 7-й блок-секции выполнено 80% кладки 8-го этажа;
в 8-й блок-секции выполнено 10% кладки 6-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

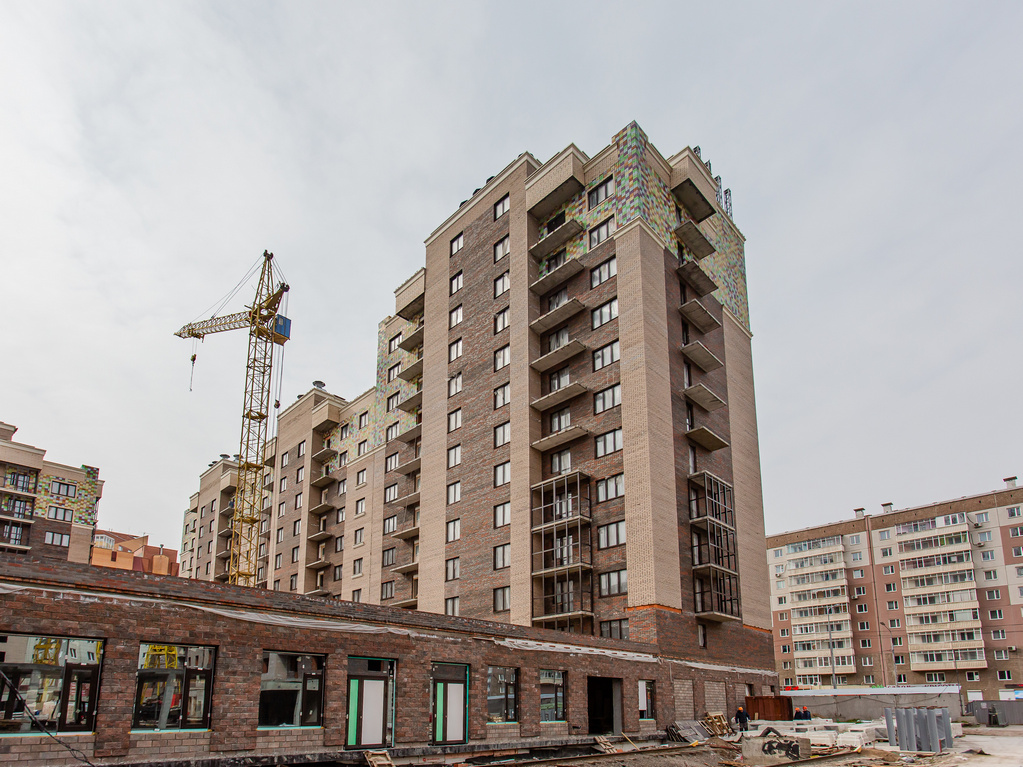

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции начата кладка 6-го этажа.
Во 2-й блок-секции выполнено 55% кладки 5-го этажа.
В 3-й блок-секции выполнено 80% кладки 5-го этажа.
В 4-й блок-секции выполнено 60% кладки 9-го этажа.
В 5-й блок-секции выполнено 20% кладки 9-го этажа.
В 6-й блок-секции выполнено 60% кладки 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
Завершены монолитные работы на первом этаже.
В 12-й блок-секции выполнено 50% кладки 2-го этажа.
В 13-й блок-секции выполнено 10% кладки 2-го этажа.
В 14-й блок-секции выполнено 5% кладки 2-го этажа.
В 15-й блок-секции выполнено 5% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
