Строительный отчет за ноябрь 2018 г.

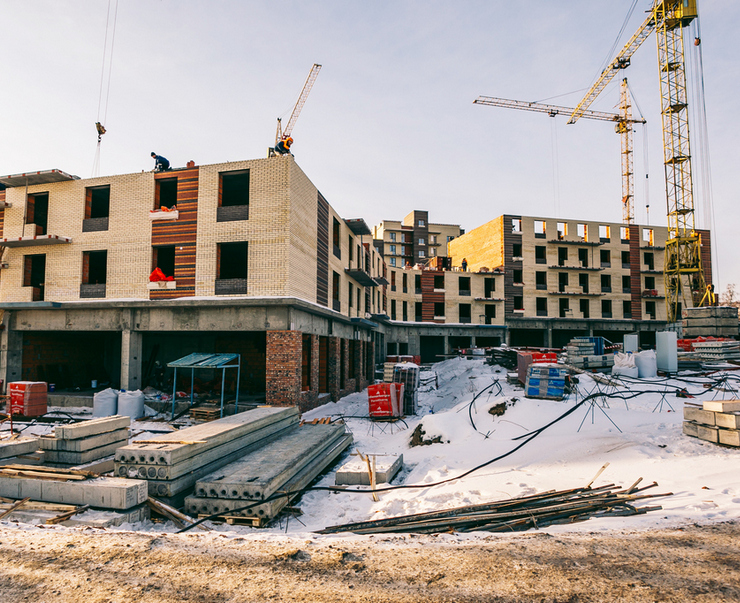

![Строительный отчет за ноябрь 2018 г. Строительный отчет за ноябрь 2018 г. картинка](/upload/iblock/1b4/1b4c7e96d6044fff8e72d17a2b935080.jpg)
По состоянию на 1 декабря 2018 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15 (2-й дом на бульваре Экзюпери)
На 98% выполнены штукатурные работы, на 95% залита стяжка полов, смонтировано 75% перегородок ПГП, завершен монтаж стояков и приборов отопления, на 10% выполнен монтаж электрических сетей. Завершена разводка слаботочных сетей. Завершена установка окон. Ведутся работы по запуску тепла.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 80% выполнено оштукатуривание стен, на 90% — устройство перегородок ПГП. Завершен монтаж стояков и приборов отопления. Установка окон завершена. Ведутся работы по запуску тепла.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

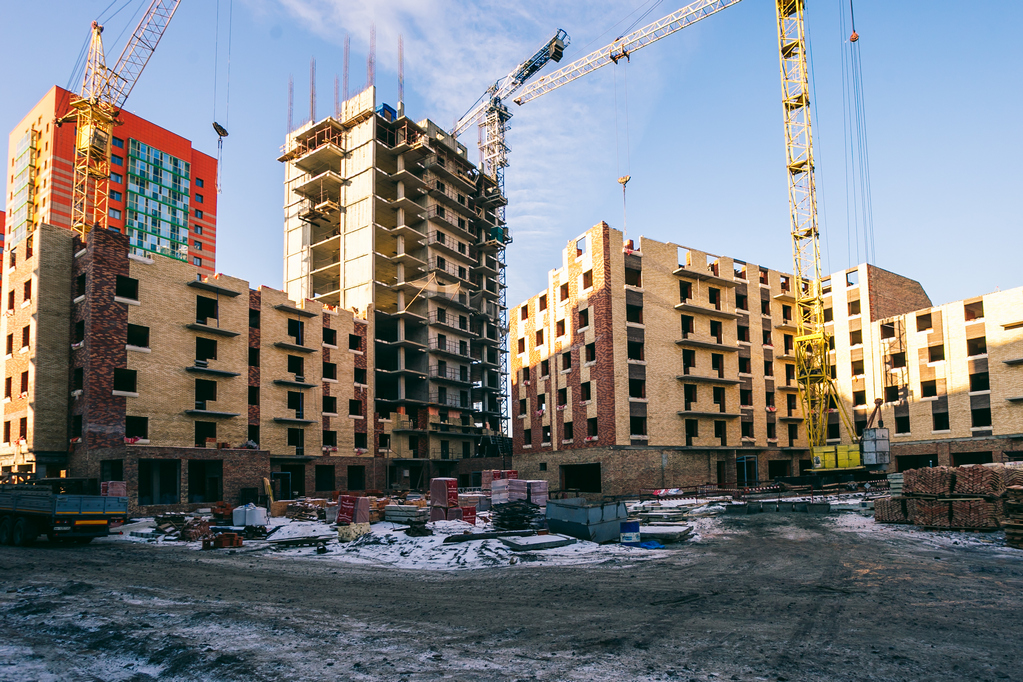

Дом №17 (4-й дом на бульваре Экзюпери)
Во 2-й блок-секции залито 100% монолита стен 14-го этажа,
в 1-й блок-секции начата кирпичная кладка 7-го этажа;
во 2-й блок-секции готово 45% кладки 3 этажа;
в 3-й блок-секции (пристроенное коммерческое помещение) кирпичная кладка завершена;
в 4-й блок-секции выполнено 60% кладки 7-го этажа;
в 5-й блок-секции завершена кладка 5-го этажа;
в 6-й блок-секции на 65% выполнена кладка 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

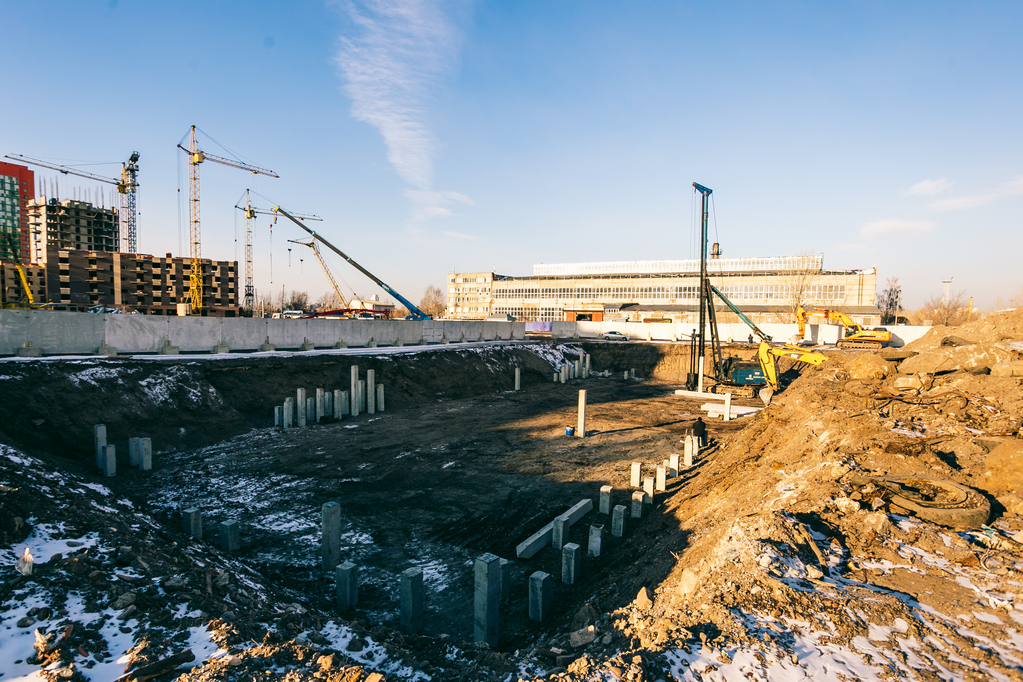

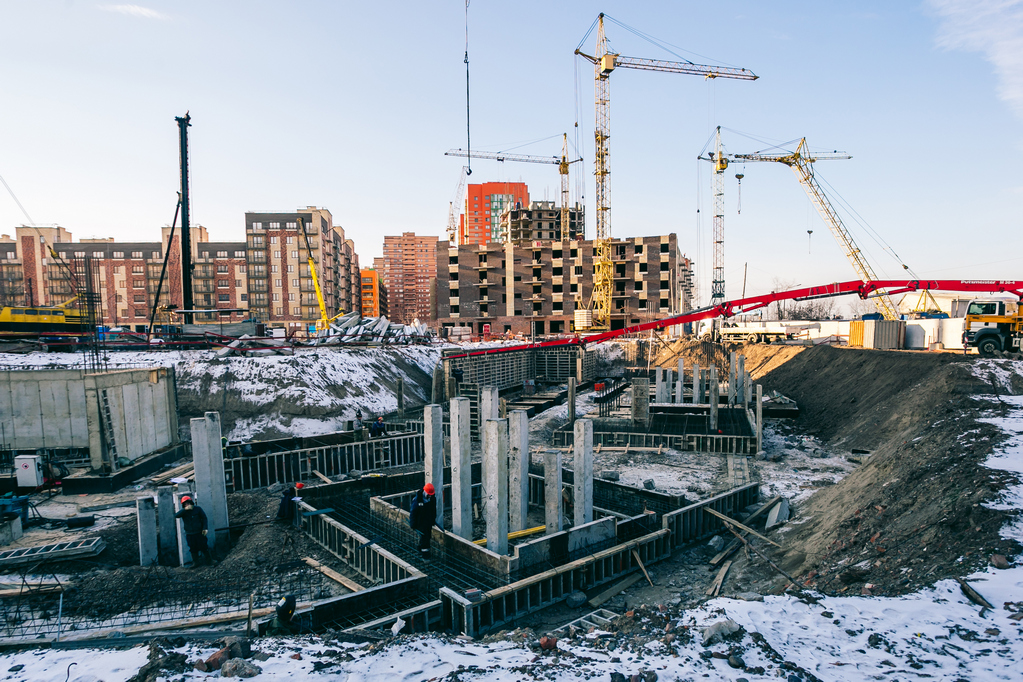

Дом № 26
Завершено погружение свай.
В 1-й блок-секции завершена заливка фундаментов, на 30% готов монолит стен подвального этажа;
во 2-й блок-секции залито 75% фундамента;
в 3-й блок-секции готов фундамент, , на 50% готов монолит стен подвального этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово

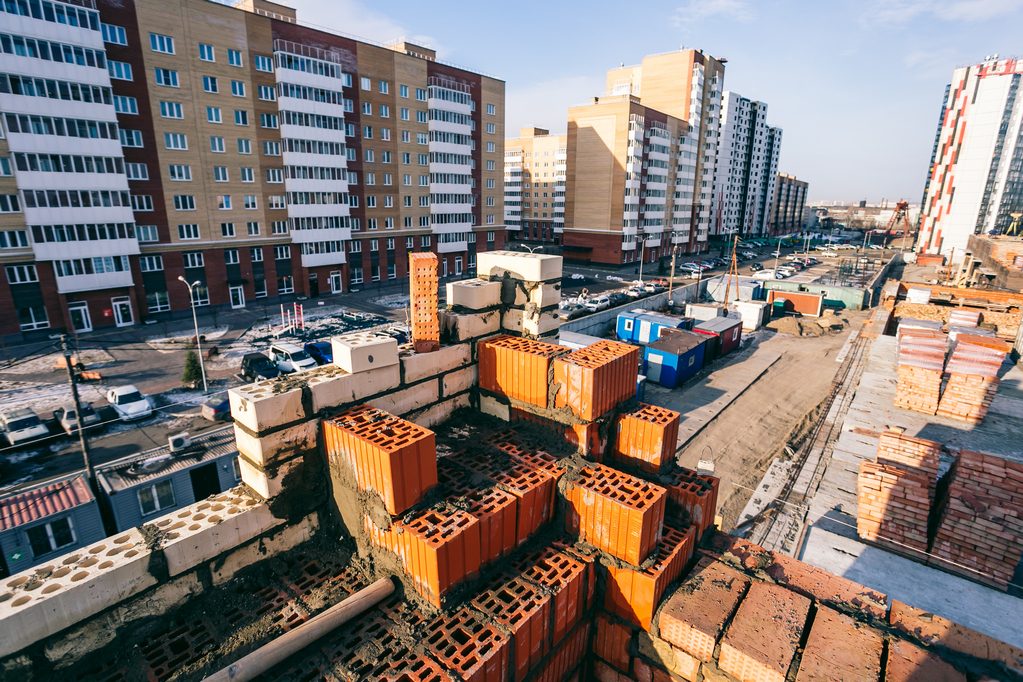

Дом 3
В 1-й блок-секции начата кладка 5 этажа;
во 2-й блок-секции завершена кладка 4 этажа;
в 3-й блок-секции выполнено 60% кладки 4 этажа;
в 4-й блок-секции начата кладка 4 этажа;
в 5-й блок-секции завершена кладка 4 этажа;
в 6-й блок-секции готово 20% кладки 4 этажа;
в 7-й блок-секции завершена кладка 2 этажа;
в 8-й блок-секции завершается кладка 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции на 50% выполнена кладка 3 этажа;
во 2-й блок-секции выполнено 40% кладки 2 этажа;
в 3-й блок-секции – 36% кладки 2 этажа;
в 4 и 5 блок-секциях начата кладка 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
Завершены работы по установке окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
Завершены работы по возведению монолитных конструкций.
В 1-й блок-секции завершена кирпичная кладка 5-го этажа;
во 2, 3, 4 блок-секциях начата кладка 4 этажа;
в 5-й блок-секции – готово 80% кладки 4 этажа;
в 6-й блок-секции готово 15% кладки 2 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
В 1-й блок-секции завершена кирпичная кладка 3 этажа;
во 2-й блок-секции готово 80% кладки 3 этажа;
в 3-й блок-секции завершается устройство монолита первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная 7

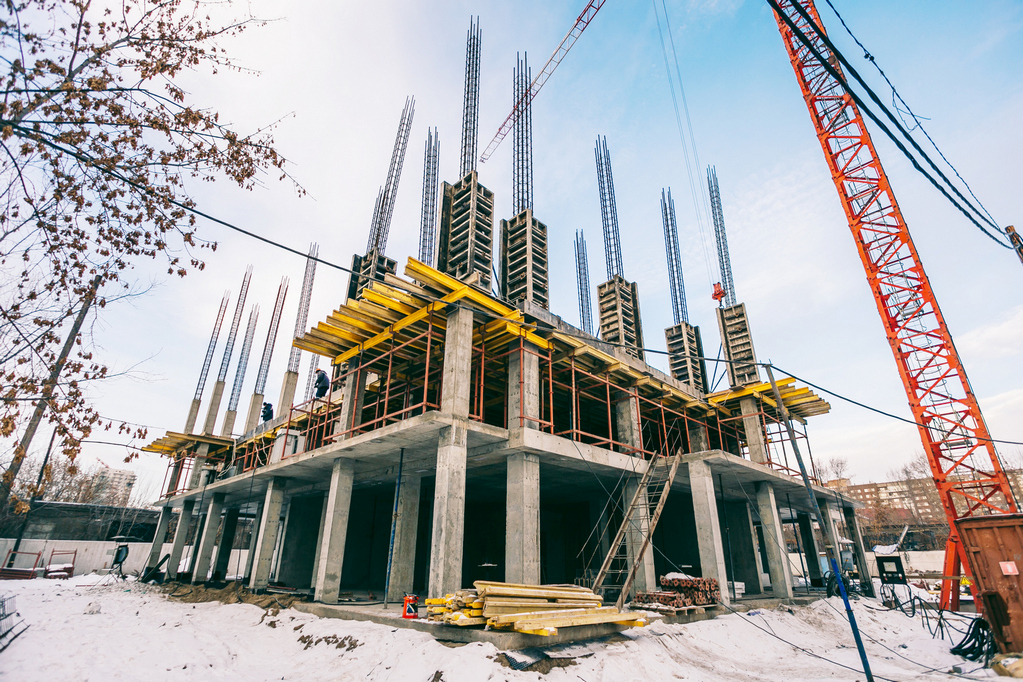

В 1-ой блок-секции на 90% готов монолит стен и колонн 2 этажа, на 45% выполнено устройство перекрытий 2 этажа; на 20% готов монолит стен и колонн 3 этажа;
Во 2-й блок-секции на 80% выполнен монолит стен и колонн 1 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
![Взлетная, 7, 1-я блок-секция](/upload/iblock/dc8/dc860779408cfad0bfa5a58271938e6a.jpg)
![Апрельская, 7](/upload/iblock/a9d/a9d74daf41252adc1aaebfb24a58b5b5.jpg)
![Апрельская, 4](/upload/iblock/2f5/2f53150e39d69fa9c5d12172e1503560.jpg)
![3-й дом Образцова](/upload/iblock/bbc/bbc825e1c314a31829e1516ef35267df.jpg)
![20-й дом Южного берега](/upload/iblock/08b/08b58ee8f205844eb46e249e5da74a8b.jpg)
![26-й дом Южного берега](/upload/iblock/095/095670b1f93e862c07a1aadacb8a09b9.jpg)
![17-й дом Южного берега](/upload/iblock/abb/abb8a840c4df104426d4ca2287a21563.jpg)
![Академгородок, вторая очередь 1-го дома](/upload/iblock/2d5/2d545274be26244a3fe0c7c6bbe3b2fd.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 1 декабря 2018 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15 (2-й дом на бульваре Экзюпери)
На 98% выполнены штукатурные работы, на 95% залита стяжка полов, смонтировано 75% перегородок ПГП, завершен монтаж стояков и приборов отопления, на 10% выполнен монтаж электрических сетей. Завершена разводка слаботочных сетей. Завершена установка окон. Ведутся работы по запуску тепла.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 80% выполнено оштукатуривание стен, на 90% — устройство перегородок ПГП. Завершен монтаж стояков и приборов отопления. Установка окон завершена. Ведутся работы по запуску тепла.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Во 2-й блок-секции залито 100% монолита стен 14-го этажа,
в 1-й блок-секции начата кирпичная кладка 7-го этажа;
во 2-й блок-секции готово 45% кладки 3 этажа;
в 3-й блок-секции (пристроенное коммерческое помещение) кирпичная кладка завершена;
в 4-й блок-секции выполнено 60% кладки 7-го этажа;
в 5-й блок-секции завершена кладка 5-го этажа;
в 6-й блок-секции на 65% выполнена кладка 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 26
Завершено погружение свай.
В 1-й блок-секции завершена заливка фундаментов, на 30% готов монолит стен подвального этажа;
во 2-й блок-секции залито 75% фундамента;
в 3-й блок-секции готов фундамент, , на 50% готов монолит стен подвального этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В 1-й блок-секции начата кладка 5 этажа;
во 2-й блок-секции завершена кладка 4 этажа;
в 3-й блок-секции выполнено 60% кладки 4 этажа;
в 4-й блок-секции начата кладка 4 этажа;
в 5-й блок-секции завершена кладка 4 этажа;
в 6-й блок-секции готово 20% кладки 4 этажа;
в 7-й блок-секции завершена кладка 2 этажа;
в 8-й блок-секции завершается кладка 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции на 50% выполнена кладка 3 этажа;
во 2-й блок-секции выполнено 40% кладки 2 этажа;
в 3-й блок-секции – 36% кладки 2 этажа;
в 4 и 5 блок-секциях начата кладка 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
Завершены работы по установке окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
Завершены работы по возведению монолитных конструкций.
В 1-й блок-секции завершена кирпичная кладка 5-го этажа;
во 2, 3, 4 блок-секциях начата кладка 4 этажа;
в 5-й блок-секции – готово 80% кладки 4 этажа;
в 6-й блок-секции готово 15% кладки 2 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
В 1-й блок-секции завершена кирпичная кладка 3 этажа;
во 2-й блок-секции готово 80% кладки 3 этажа;
в 3-й блок-секции завершается устройство монолита первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная 7
В 1-ой блок-секции на 90% готов монолит стен и колонн 2 этажа, на 45% выполнено устройство перекрытий 2 этажа; на 20% готов монолит стен и колонн 3 этажа;
Во 2-й блок-секции на 80% выполнен монолит стен и колонн 1 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
