По состоянию на 1 декабря 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег

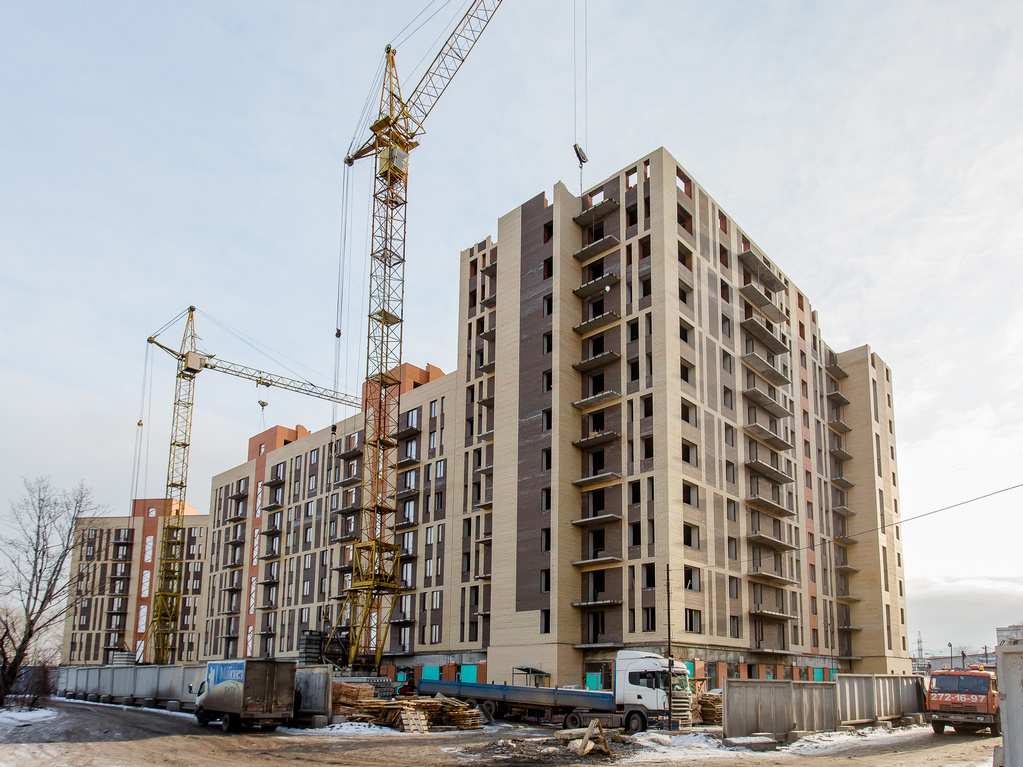

Дом №18
В 1-й блок-секции выполнено 60% кладки 4-го этажа;
в 2-й блок-секции выполнено 95% кладки 3-го этажа,
в 3-й блок-секции выполнено 50% кладки 4-го этажа;
в 4-й блок-секции выполнено 80% кладки 4-го этажа;
в 5-й блок-секции выполнено 80% монолита стен и колонн 9-го этажа, 15% кирпичной кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Дом №19
Завершен монолит 1-го этажа.
В 1-й блок-секции выполнено 60% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 40% кладки 2-го этажа;
в 3-й блок-секции выполнено 50% кладки 1-го этажа;
в 4-й блок-секции выполнено 15% кладки 2-го этажа;
в 5-й блок-секции выполнено 25% кладки 2-го этажа;
в 6-й блок-секции выполнено 70% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 5% кирпичной кладки 14-го этажа;
во 2-й блок-секции выполнено 10% кладки 14-го этажа;
в блок-секциях 3-6 кладочные работы завершены.
Оштукатурено 60% стен, установлено 35% перегородок ПГП.
Смонтировано 90% трубопроводов отопления, 85% радиаторов.
Уложено 15% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
Во 2-й блок-секции выполнено 35% монолита стен и колонн подвального этажа;
в 1-й, 3-й и 6-й блок-секции монолитные работы завершены;
в 4-й блок-секции выполнено 65% перекрытия подвального этажа;
в 5-й блок-секции выполнено 50% перекрытия подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

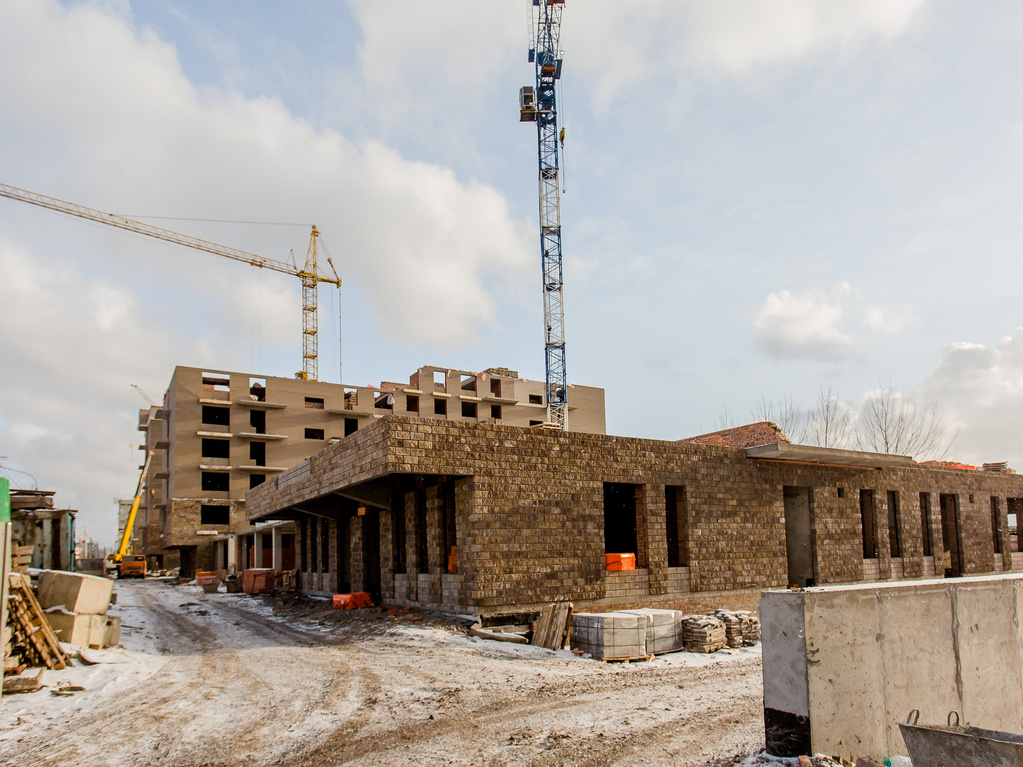

Дом №26
Завершены кладочные работы.
Завершена установка окон.
Оштукатурено 75% стен в квартирах, 65% стен в местах общего пользования. Залито 50% стяжки пола в квартирах, 45% в МОП. Установлено 85% перегородок ПГП.
Смонтировано 90% трубопроводов отопления, 85% радиаторов, 75% стояков канализации, 90%
стояков водоснабжения.
Смонтировано 95% вентиляционных коробов.
Уложено 30% электрических сетей, 75% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

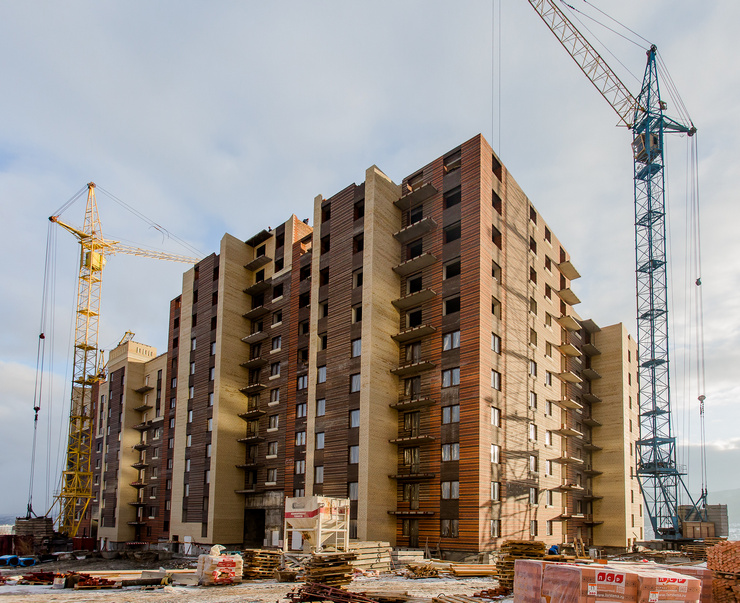

Академгородок
Дом №2
В блок-секциях 1-5 кирпичная кладка завершена;
в 6-й блок-секции выполнено 95% кладки.
Устройство кровли выполнено на 50%.
Залито 25% стяжки пола, установлено 65% перегородок ПГП.
Установлено 85% окон. Смонтировано 75% ограждения балконов.
Смонтировано 90% трубопроводов отопления, 70% радиаторов
Смонтировано 60% стояков водоснабжения.
Уложено 10% электрических сетей, 60% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
В 1-й блок-секции выполнено 60% кирпичной кладки 10-го этажа;
во 2-й блок-секции завершена кладка 11-го этажа;
в 3-й блок-секции выполнено 30% кладки 13-го этажа;
в блок-секциях 4-6 кирпичная кладка завершена.
Разуклонка кровли выполнена на 40%.
Оштукатурено 45% стен в жилой части здания.
Установлено 50% окон.
Смонтировано 80% трубопроводов отопления, 60% радиаторов.
Смонтировано 75% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

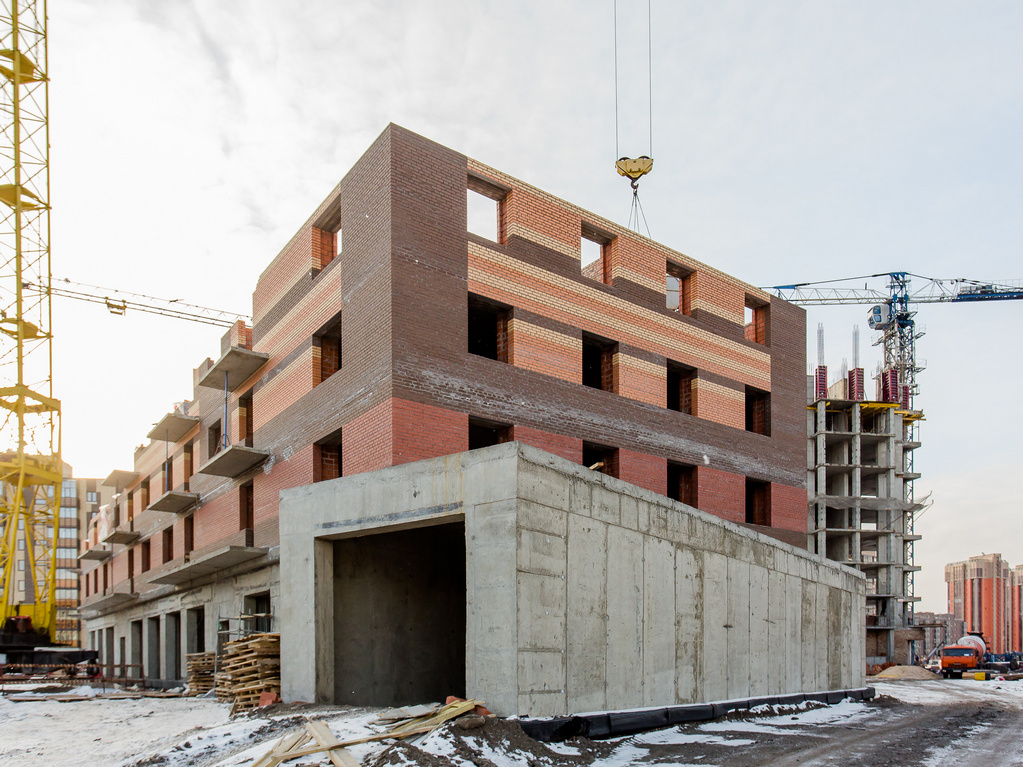

Взлетная, 7
Завершены кладочные работы.
Оштукатурено 10% стен, залито 20% стяжки пола, установлено 40% перегородок ПГП в жилой здания.
Смонтировано 90% стояков отопления, 80% радиаторов. Установлено 50% стояков водоснабжения.
Смонтировано 80% вентиляционных коробов.
Уложено 10% электросетей, 30% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

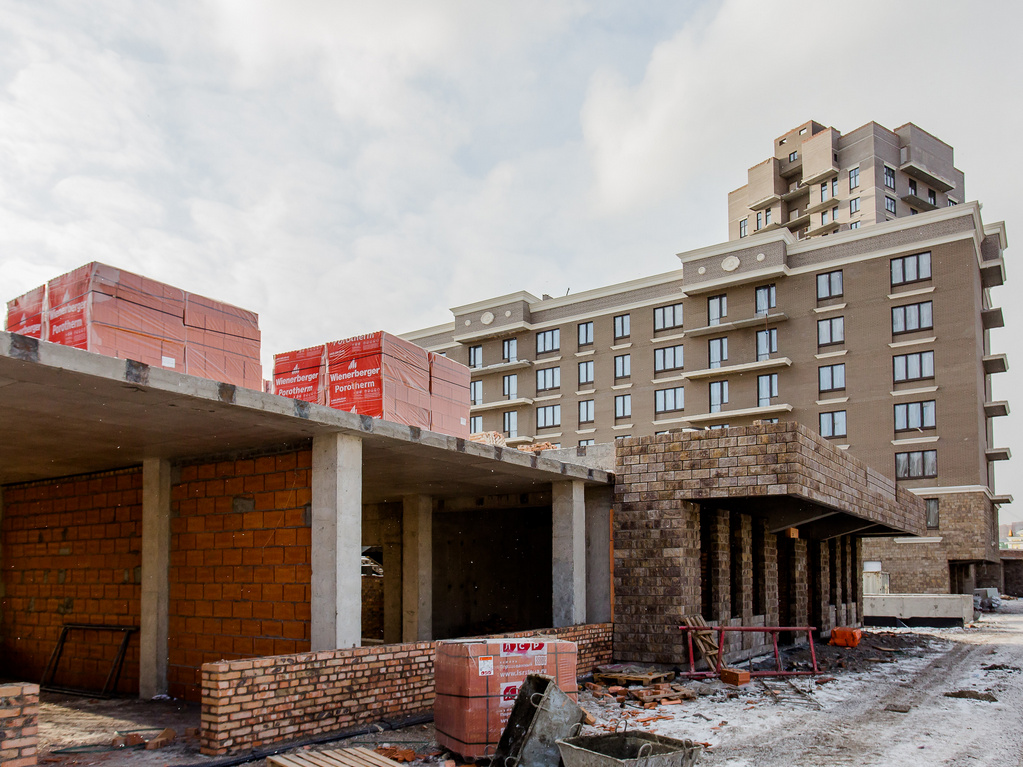

Бограда, 109
Дом №1
Завершается монтаж окон, кирпичная кладка, разуклонка кровли, на 50% выполнено устройство гидроизоляционного ковра кровли.
Оштукатурено 95% стен в жилой части, 90% — в местах общего пользования, залито 80% стяжки пола в жилой части, 60% — в МОП. Ошпатлевано 60% стен в жилой части.
Установлено 80% перегородок ПГП, 60% перегородок ГКЛ.
Смонтировано 80% трубопроводов отопления и радиаторов.
Смонтировано 80% стояков канализации, 80% стояков водоснабжения.
Уложено 30% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

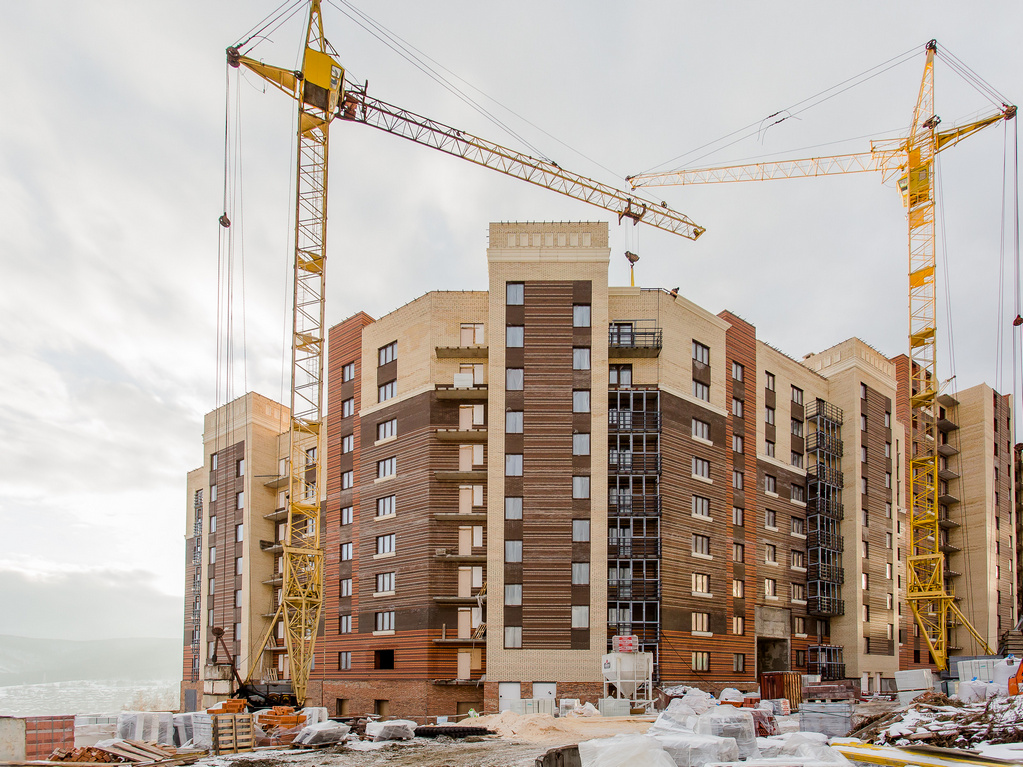

Дом №2
В 1-й блок-секции выполнено 15% кирпичной кладки 2-го этажа;
во 2-й блок-секции выполнено 50% кладки 7-го этажа;
в 3-й блок-секции выполнено 60% кладки парапета;
в 4-й блок-секции выполнено 35% кладки 5-го этажа;
В пристроенном коммерческом помещении №1 выполнено 20% кирпичной кладки 1-го этажа.
В пристроенном коммерческом помещении №2 завершена кирпичная кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

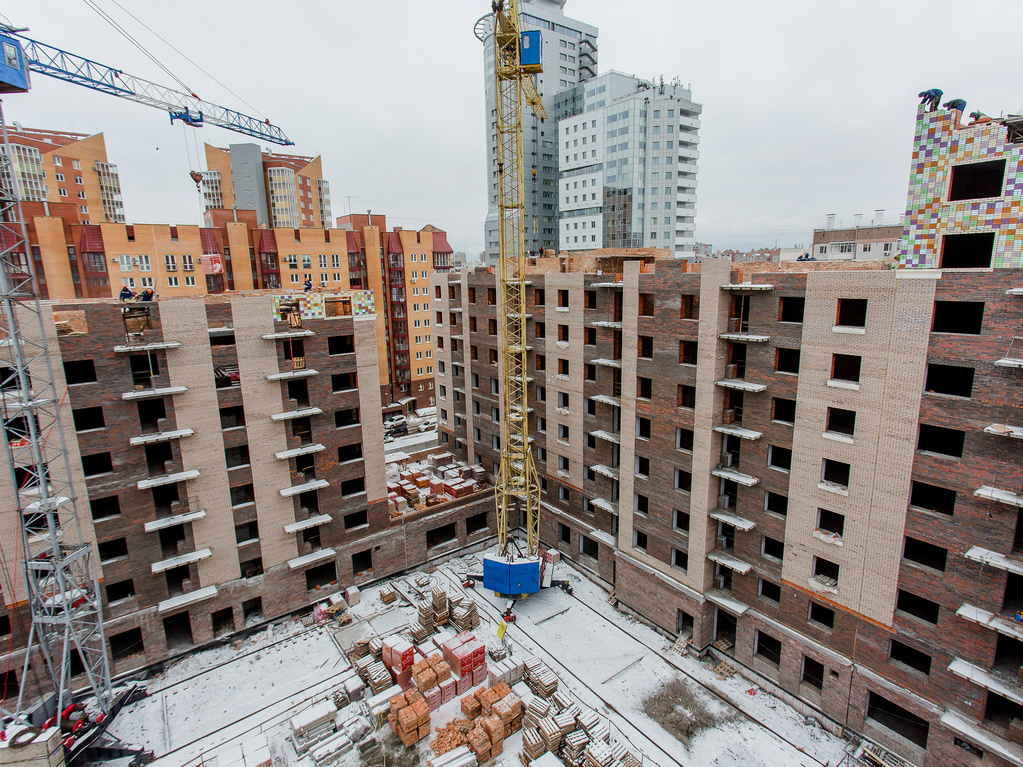

ЖК «Александровский»
В 1-й блок-секции выполнено 35% кладки 3-го этажа;
во 2-й блок-секции завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 50% кладки 7-го этажа;
в 4-й блок-секции выполнено 45% кладки 7-го этажа;
в 6-й блок-секции выполнено 70% кладки 2-го этажа;
в 7-й блок-секции завершена кладка 2-го этажа;
в 8-й блок-секции выполнено 80% монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 9-й блок-секции выполнено 70% кирпичной кладки 11-го этажа;
в 10-й блок-секции выполнено 20% кладки 11-го этажа;
в 11-й блок-секции выполнено 80% кладки 9-го этажа;
в 12-й блок-секции выполнено 30% кладки 9-го этажа;
в 13 и 14-й блок-секциях завершена кладка 8-го этажа;
в 15-й блок-секции выполнено 65% кладки 9-го этажа;
в 16-й блок-секции выполнено 15% кладки 9-го этажа.
Установлено 20% окон.
Смонтировано 50% трубопроводов отопления, 65% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

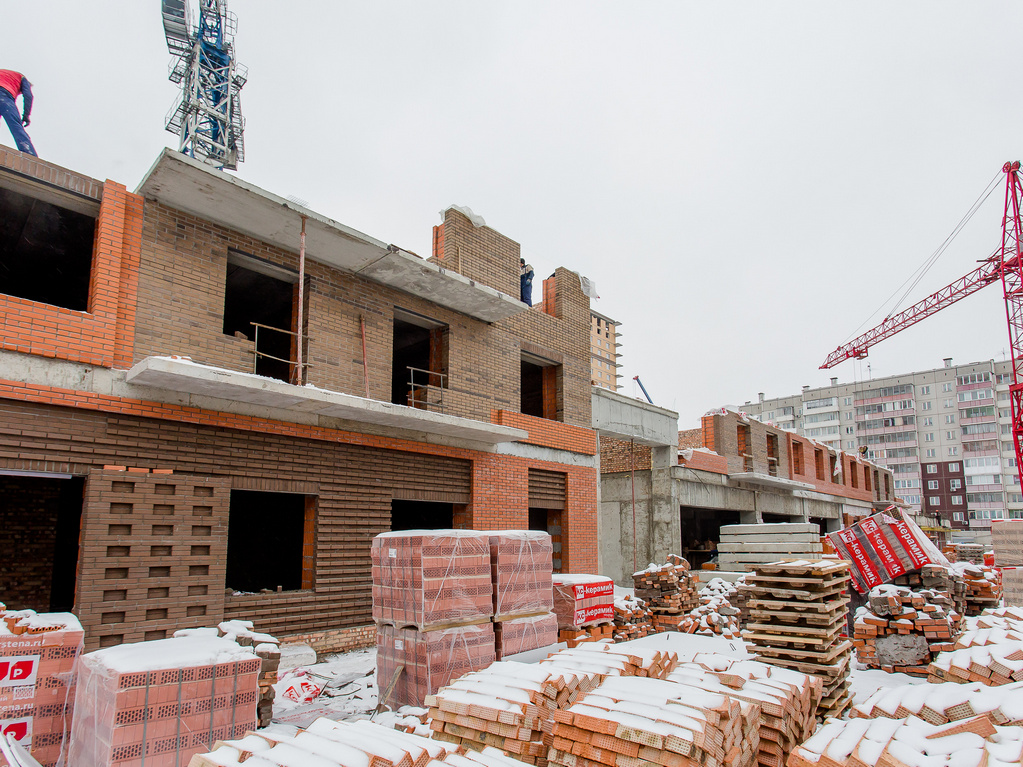

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 85% монолита стен и колонн 1-го этажа.
Во 2-й блок-секции выполнено 75% монолита стен и колонн 1-го этажа.
В 3-й блок-секции выполнено 80% кирпичной кладки 2-го этажа.
В 4-й блок-секции выполнено 85% кладки 2-го этажа.
В 5-й блок-секции выполнено 90% кладки 2-го этажа.
В 6-й блок-секции начата кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 8-й блок-секции выполнено 95% монолитного ростверка;
В 9-й блок-секции завершен монолитный ростверк;
В 10-й блок-секции завершен монолитный ростверк;
В 11-й блок-секции завершен монолитный ростверк;
В 12-й блок-секции выполнено 90% монолитного ростверка;
В 13-й блок-секции выполнено 55% монолитного ростверка;
В 14-й блок-секции выполнено 20% монолитного ростверка;
В 15-й блок-секции выполнено 20% монолитного ростверка;
В 16 блок-секции выполнено 80% монолитного ростверка;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г
