Строительный отчет за ноябрь 2019 г
По состоянию на 1 декабря 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег

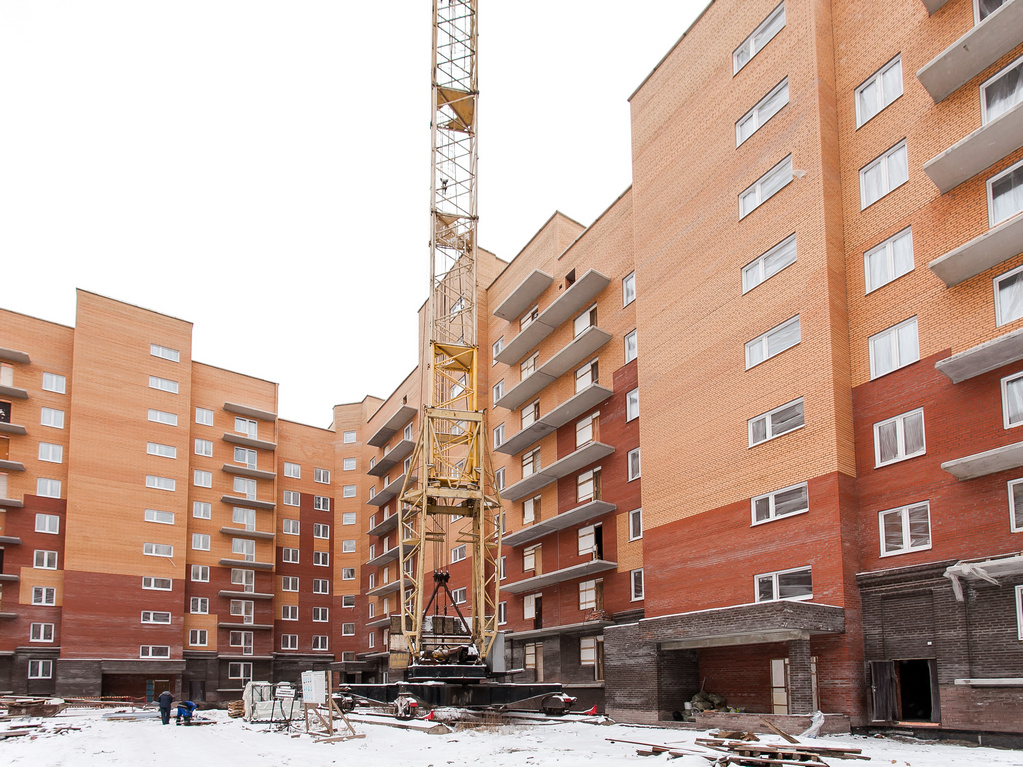

Дом №17
Завершено устройство кровли на блок-секциях 1, 3-5, завершается кирпичная кладка блок-секции 2., установлено 80% окон.
На 60% выполнено оштукатуривание стен, на 75% выполнено устройство стяжки пола, установлено 20% перегородок из ПГП.
Завершается монтаж стояков отопления, установлено 70% радиаторов.
Уложено 75% слаботочных сетей в жилой части дома, начат монтаж электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

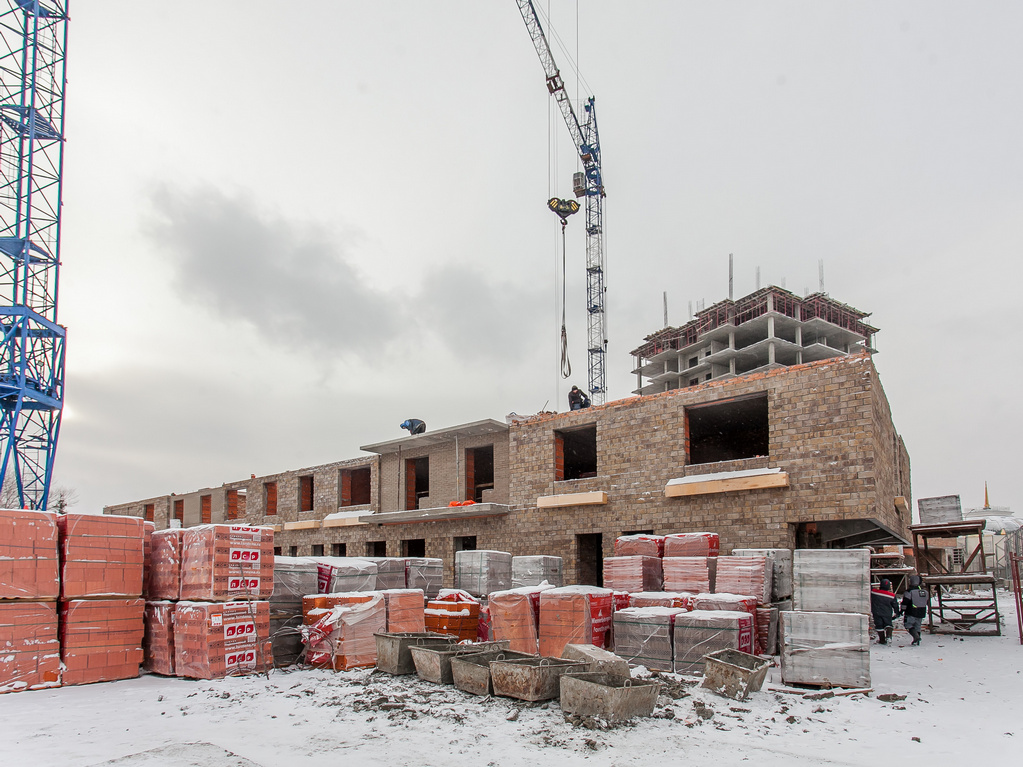

Дом №20
В 1-й блок-секции выполнено 85% монолитного перекрытия подвального этажа;
во 2-й блок-секции выполнено 60% перекрытия подвального этажа, начат монолит стен и колонн 1-го этажа;
в 3-й и 4-й блок-секциях завершен монолит;
в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа, 70% кладки 2-го этажа;
в 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа, начата кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 85% кладки 3-го этажа, завершена кладка 4-го этажа; выполнено 96% кладки 5-го этажа, 65% кладки 6-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, завершена кладка 4-го этажа;
в 3-й блок-секции завершена кладка 4-го этажа; начата кладка 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

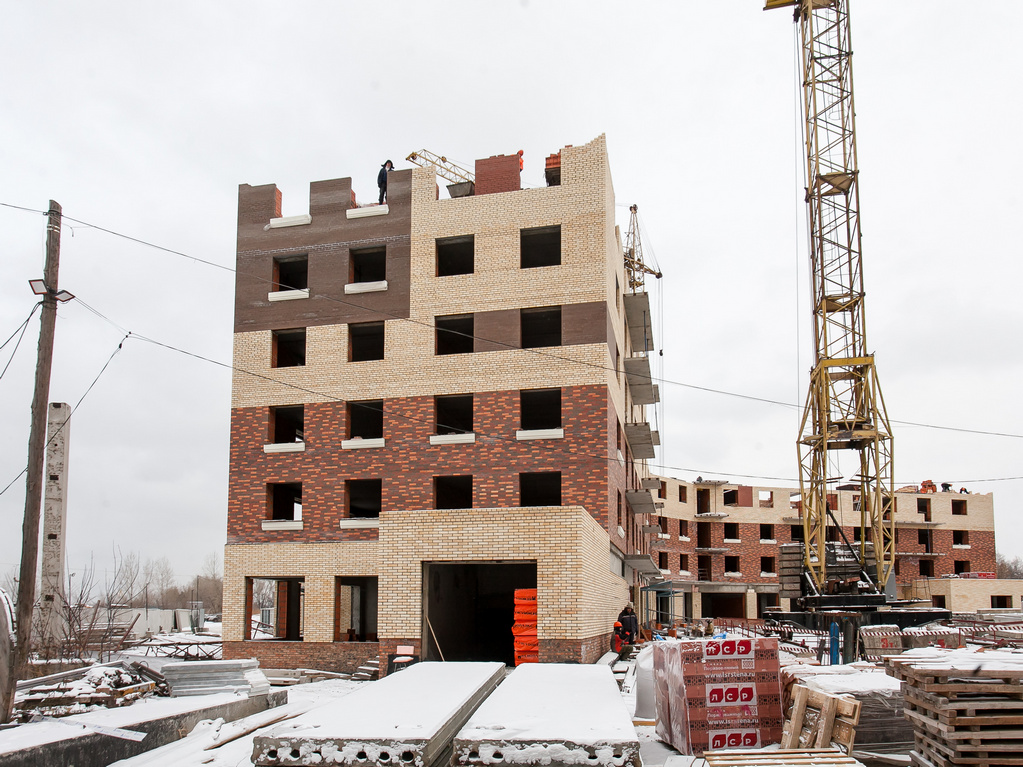

Образцово
Дом 3
Завершены кирпичная кладка, устройство кровли и заполнение оконных проемов (кроме транспортировочных стояков).
Завершен монтаж стояков отопления; установлено 90% радиаторов отопления.
Оштукатурено 30% стен жилой части, 10% стен в местах общего пользования, установлено 40% перегородок из ПГП, уложено 10% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

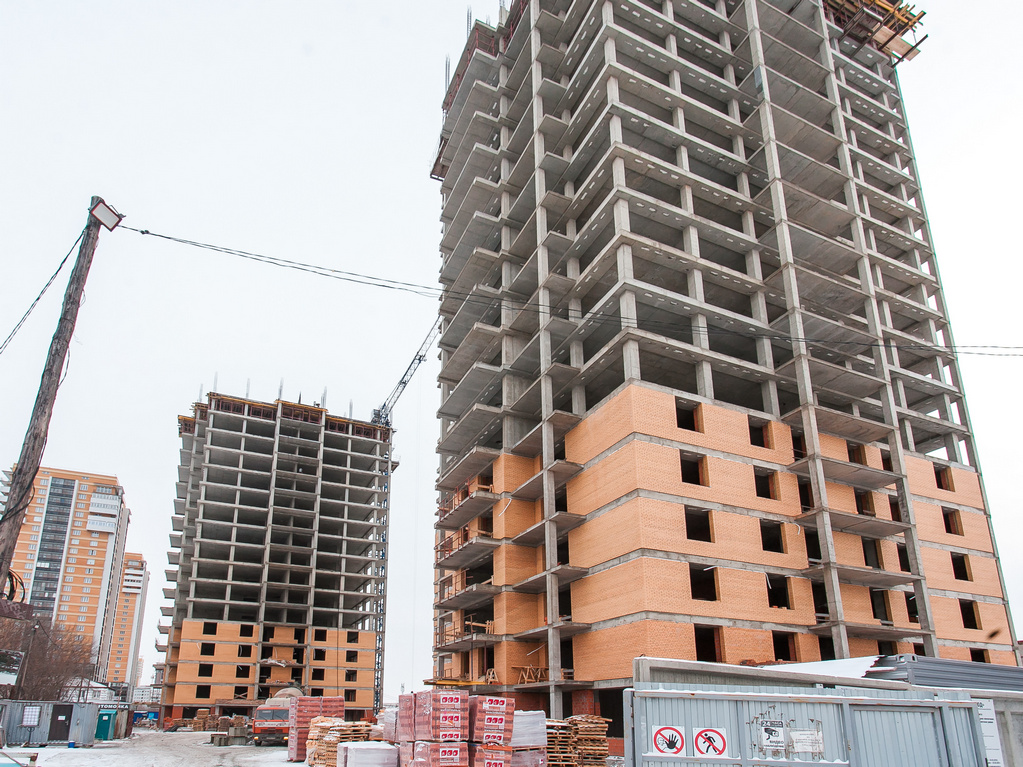

Дом 4
В 1-й блок-секции завершена кладка 14-го этажа;
во 2-й блок-секции завершено устройство кровли;
в 3-й блок-секции на 45% выполнена разуклонка кровли;
в 4-й блок-секции выполнено 85% кладки техэтажа, на 55% выполнена разуклонка кровли;
в 5-й блок-секции завершено устройство кровли;
В блок-секциях 2-5 завершено заполнение оконных проемов (кроме транспортировочных стояков), в блок-секции 1 установлено 75% окон.
Завершен монтаж стояков отопления, установлено 90% радиаторов.
Оштукатурено 50% стен, выполнено 20% стяжки пола, установлено 50% перегородок ПГП.
Уложено 20% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершена кирпичная кладка, завершено устройство кровли на блок-секциях 1-3, на блок-секции 5 выполнена разуклонка кровли.
Установлено 60% окон.
На 35% выполнено оштукатуривание стен, залито 20% стяжки пола в жилой части, установлено 40% перегородок ПГП.
Завершается монтаж стояков отопления, завершена установка радиаторов.
Уложено 20% слаботочных сетей;
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
В 1-й блок-секции завершена кладка 14-го этажа;
во 2-й блок-секции выполнено 80% кладки 14-го этажа;
в 3-й блок-секции кладка завершена.
Началось остекление окон.
На 60% выполнены штукатурные работы в жилой части дома, залито 10% стяжки полов,
установлено 40% перегородок ПГП.
На 80% выполнена установка стояков отопления и радиаторов.
Уложено 20% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й, 2-й, 4-й и 6-й блок-секциях завершено монолитное перекрытие 1-го этажа;
В 3-й блок-секции выполнено 50% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

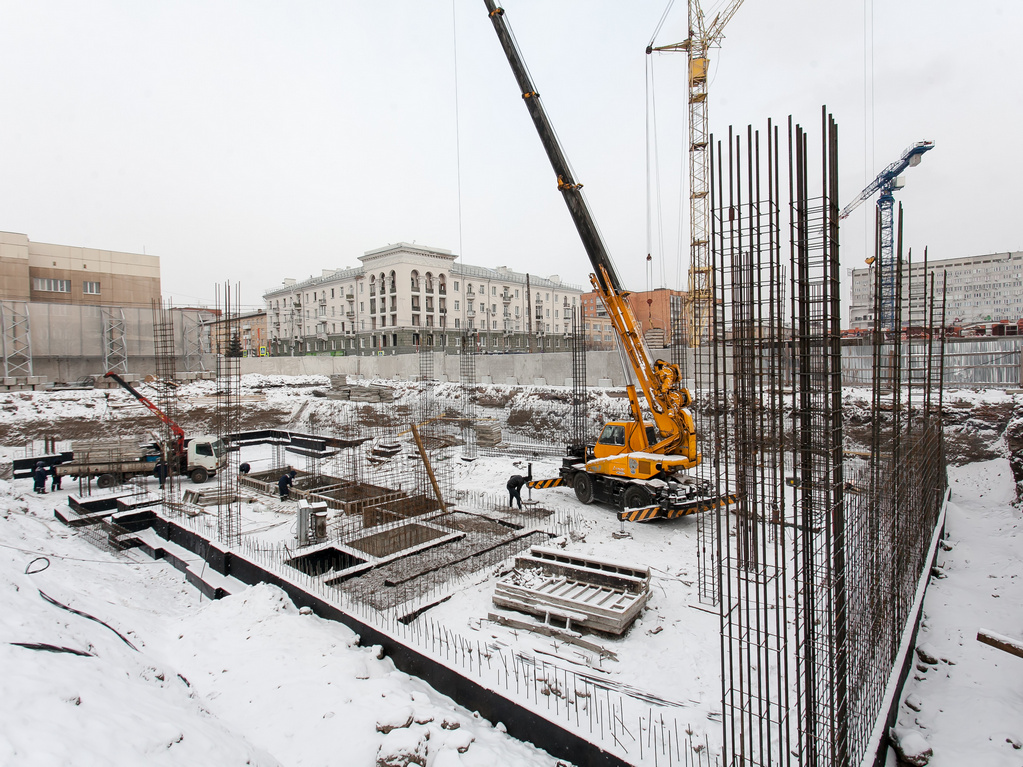

Дом №4
В 1-й блок-секции выполнено 90% монолита стен и колонн подвального этажа, 35% монолитного перекрытия подвального этажа;
во 2-й блок-секции выполнено 85% монолита стен и колонн подвального этажа;
в 3-й блок-секции выполнено 55% монолита стен и колонн подвального этажа;
в 4-й блок-секции выполнено 80% монолита стен и колонн подвального этажа, 75% монолитного перекрытия подвального этажа;
в 5-й блок-секции выполнено 85% монолитного ростверка;
В 6-й блок-секции завершен монолит.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

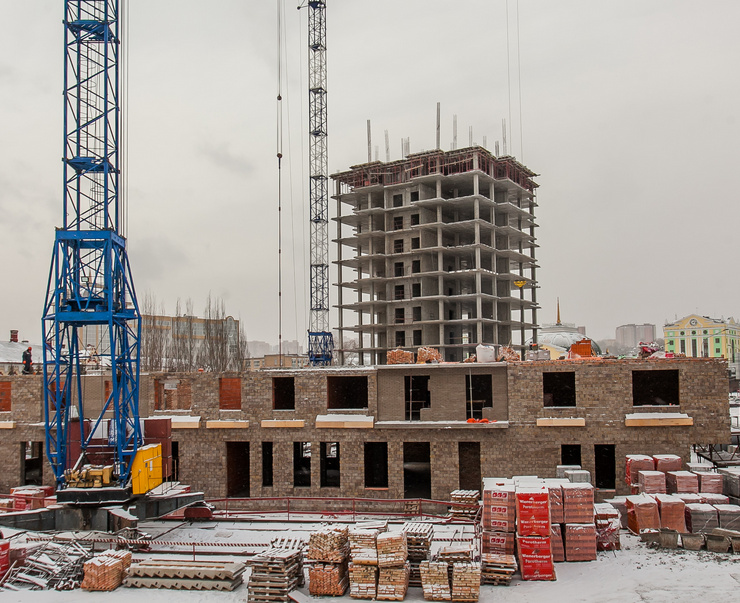

Взлетная, 7
В 1-й блок-секции выполнено 50% монолитного перекрытия 19-го этажа, 15% монолита стен и колонн 20 этажа, 80% кирпичной кладки 1-го этажа, 80% кладки 2-го этажа, 70% кладки 3-го этажа, 60% кладки 4-го этажа, 95% кладки 5-го этажа, 95% кладки 6-го этажа, начата кладка 7-го этажа.
Во 2-й блок-секции завершено монолитное перекрытие 17-го этажа, выполнено 75% монолита стен и колонн 18-го этажа, 90% кирпичной кладки 1-го этажа; 95% кладки 2-го этажа; 95% кладки 3-го этажа, 95% кладки 4-го этажа, 95% кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

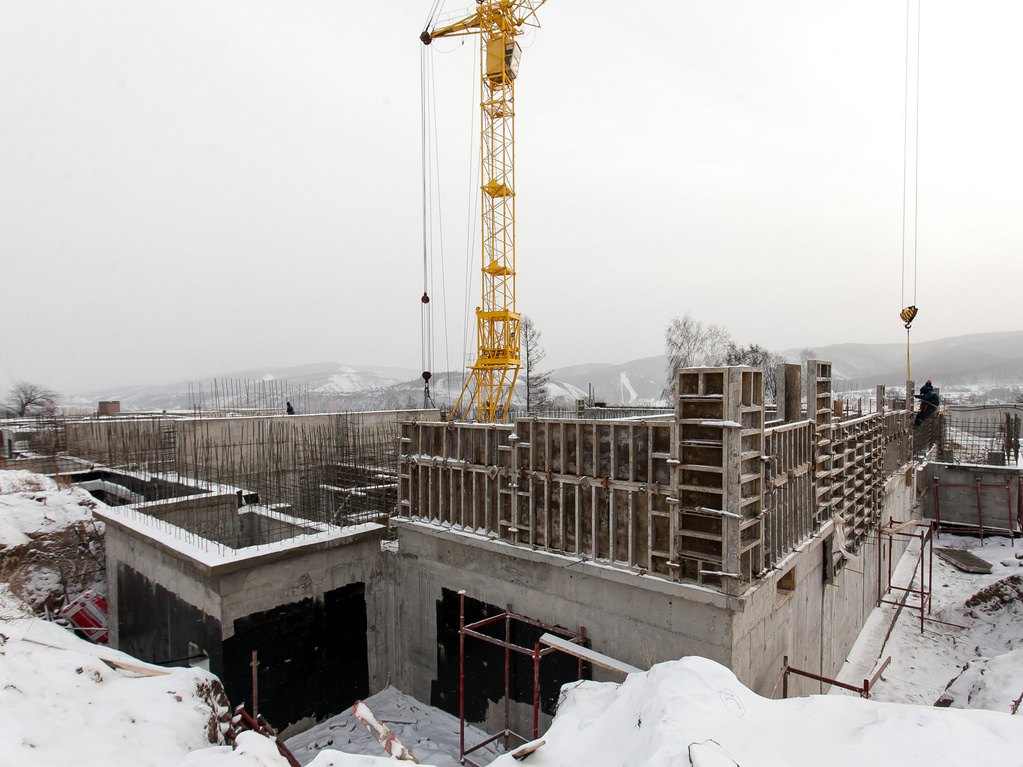

Бограда, 109
Дом №1
В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа;
в 7-этажной секции выполнено 10% кирпичной кладки 3-го этажа;
в 18-этажной секции выполнено 70% монолита стен и колонн 12-го этажа и 95% кирпичной кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2

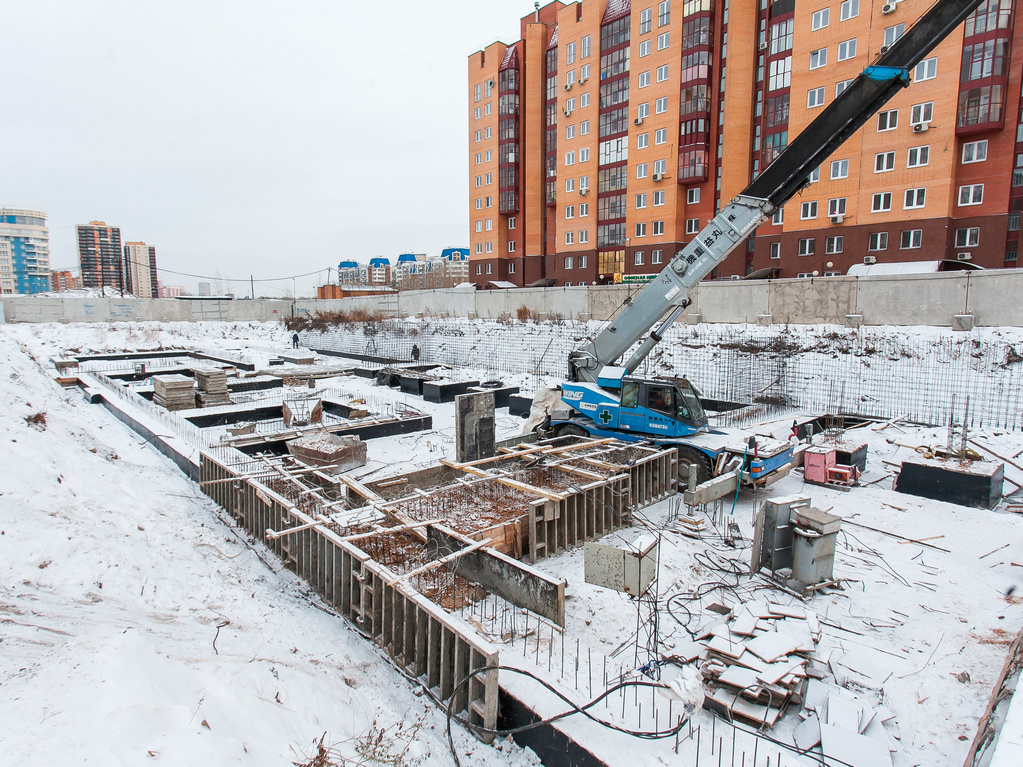

В 4-й блок-секции выполнено 80% монолитного фундамента; 35% монолита стен и колонн подвального этажа;
В пристроенном коммерческом помещении начато устройство монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
По состоянию на 1 декабря 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №17
Завершено устройство кровли на блок-секциях 1, 3-5, завершается кирпичная кладка блок-секции 2., установлено 80% окон.
На 60% выполнено оштукатуривание стен, на 75% выполнено устройство стяжки пола, установлено 20% перегородок из ПГП.
Завершается монтаж стояков отопления, установлено 70% радиаторов.
Уложено 75% слаботочных сетей в жилой части дома, начат монтаж электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №20
В 1-й блок-секции выполнено 85% монолитного перекрытия подвального этажа;
во 2-й блок-секции выполнено 60% перекрытия подвального этажа, начат монолит стен и колонн 1-го этажа;
в 3-й и 4-й блок-секциях завершен монолит;
в 5-й блок-секции выполнено 55% кирпичной кладки 1-го этажа, 70% кладки 2-го этажа;
в 6-й блок-секции выполнено 70% кирпичной кладки 1-го этажа, завершена кладка 2-го этажа, начата кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 85% кладки 3-го этажа, завершена кладка 4-го этажа; выполнено 96% кладки 5-го этажа, 65% кладки 6-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, завершена кладка 4-го этажа;
в 3-й блок-секции завершена кладка 4-го этажа; начата кладка 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Завершены кирпичная кладка, устройство кровли и заполнение оконных проемов (кроме транспортировочных стояков).
Завершен монтаж стояков отопления; установлено 90% радиаторов отопления.
Оштукатурено 30% стен жилой части, 10% стен в местах общего пользования, установлено 40% перегородок из ПГП, уложено 10% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции завершена кладка 14-го этажа;
во 2-й блок-секции завершено устройство кровли;
в 3-й блок-секции на 45% выполнена разуклонка кровли;
в 4-й блок-секции выполнено 85% кладки техэтажа, на 55% выполнена разуклонка кровли;
в 5-й блок-секции завершено устройство кровли;
В блок-секциях 2-5 завершено заполнение оконных проемов (кроме транспортировочных стояков), в блок-секции 1 установлено 75% окон.
Завершен монтаж стояков отопления, установлено 90% радиаторов.
Оштукатурено 50% стен, выполнено 20% стяжки пола, установлено 50% перегородок ПГП.
Уложено 20% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Второй этап строительства дома №1
Завершена кирпичная кладка, завершено устройство кровли на блок-секциях 1-3, на блок-секции 5 выполнена разуклонка кровли.
Установлено 60% окон.
На 35% выполнено оштукатуривание стен, залито 20% стяжки пола в жилой части, установлено 40% перегородок ПГП.
Завершается монтаж стояков отопления, завершена установка радиаторов.
Уложено 20% слаботочных сетей;
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства дома №1
В 1-й блок-секции завершена кладка 14-го этажа;
во 2-й блок-секции выполнено 80% кладки 14-го этажа;
в 3-й блок-секции кладка завершена.
Началось остекление окон.
На 60% выполнены штукатурные работы в жилой части дома, залито 10% стяжки полов,
установлено 40% перегородок ПГП.
На 80% выполнена установка стояков отопления и радиаторов.
Уложено 20% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В 1-й, 2-й, 4-й и 6-й блок-секциях завершено монолитное перекрытие 1-го этажа;
В 3-й блок-секции выполнено 50% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 90% монолита стен и колонн подвального этажа, 35% монолитного перекрытия подвального этажа;
во 2-й блок-секции выполнено 85% монолита стен и колонн подвального этажа;
в 3-й блок-секции выполнено 55% монолита стен и колонн подвального этажа;
в 4-й блок-секции выполнено 80% монолита стен и колонн подвального этажа, 75% монолитного перекрытия подвального этажа;
в 5-й блок-секции выполнено 85% монолитного ростверка;
В 6-й блок-секции завершен монолит.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Взлетная, 7
В 1-й блок-секции выполнено 50% монолитного перекрытия 19-го этажа, 15% монолита стен и колонн 20 этажа, 80% кирпичной кладки 1-го этажа, 80% кладки 2-го этажа, 70% кладки 3-го этажа, 60% кладки 4-го этажа, 95% кладки 5-го этажа, 95% кладки 6-го этажа, начата кладка 7-го этажа.
Во 2-й блок-секции завершено монолитное перекрытие 17-го этажа, выполнено 75% монолита стен и колонн 18-го этажа, 90% кирпичной кладки 1-го этажа; 95% кладки 2-го этажа; 95% кладки 3-го этажа, 95% кладки 4-го этажа, 95% кладки 5-го этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В пристроенном коммерческом помещении выполнено 40% кирпичной кладки 1-го этажа;
в 7-этажной секции выполнено 10% кирпичной кладки 3-го этажа;
в 18-этажной секции выполнено 70% монолита стен и колонн 12-го этажа и 95% кирпичной кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 4-й блок-секции выполнено 80% монолитного фундамента; 35% монолита стен и колонн подвального этажа;
В пристроенном коммерческом помещении начато устройство монолитного фундамента.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
