По состоянию на 1 ноября 2018 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15 (2-й дом на бульваре Экзюпери)

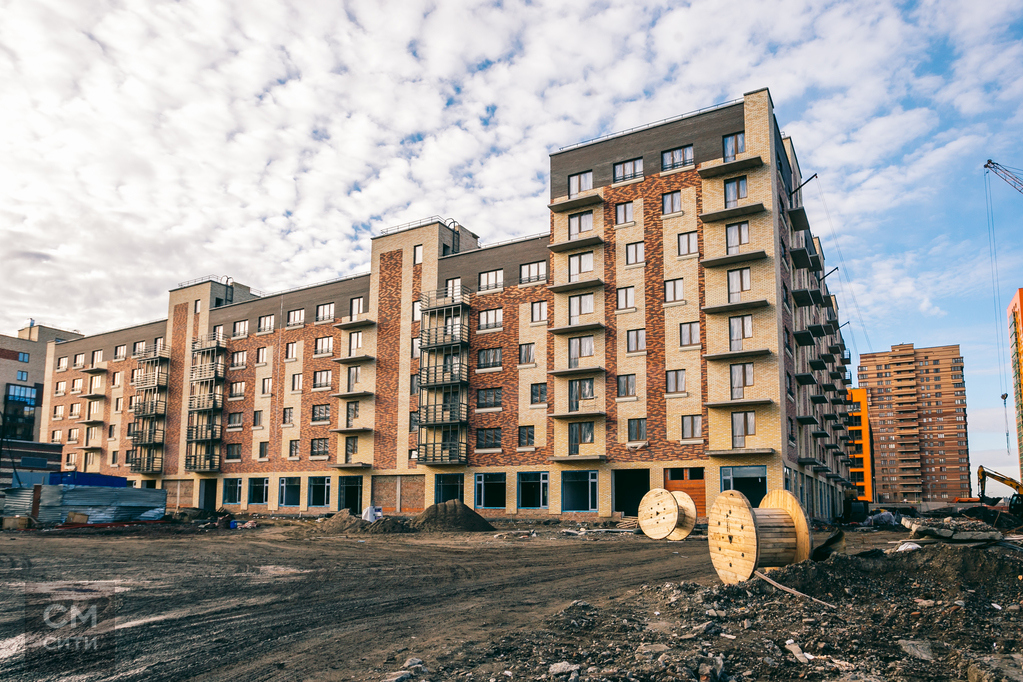

Завершено устройство кровли. На 90% выполнены штукатурные работы, залито 60% стяжки полов, смонтировано 55% перегородок ПГП, на 95% выполнен монтаж стояков отопления, на 10% выполнен монтаж электрических сетей, на 60% — монтаж слаботочных сетей. Установлено 95% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 60% выполнено оштукатуривание стен, смонтировано 70% перегородок ПГП, 80% стояков отопления. Ведутся работы по монтажу вентиляции в подземной парковке. Установлено 40% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)

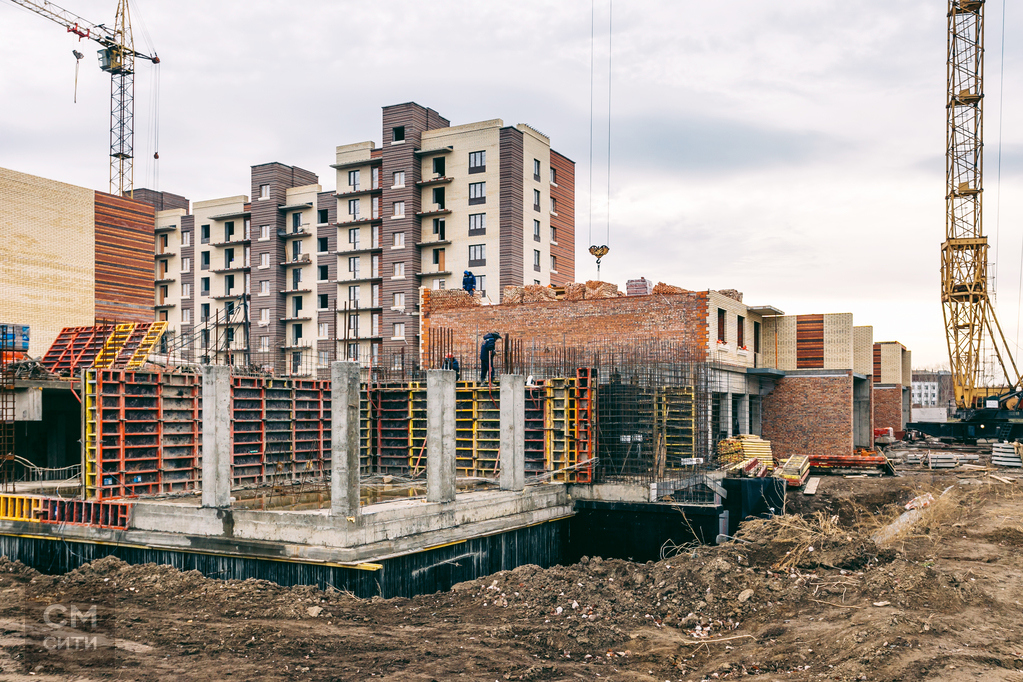

Во 2-й блок-секции залито 100% монолита 12-го этажа, в 1-й блок-секции на 55% выполнена кирпичная кладка 4-го этажа, на 20% — кладка 5-го этажа; во 2-й блок-секции готово 70% кладки 2 этажа; в 3-й блок-секции (пристроенное коммерческое помещение) выполнено 95% кладки; в 4-й блок-секции выполнено 30% кладки 6-го этажа; в 5-й блок-секции выполнено 30% кладки 5-го этажа; в 6-й блок-секции на 50% выполнена кладка 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 26

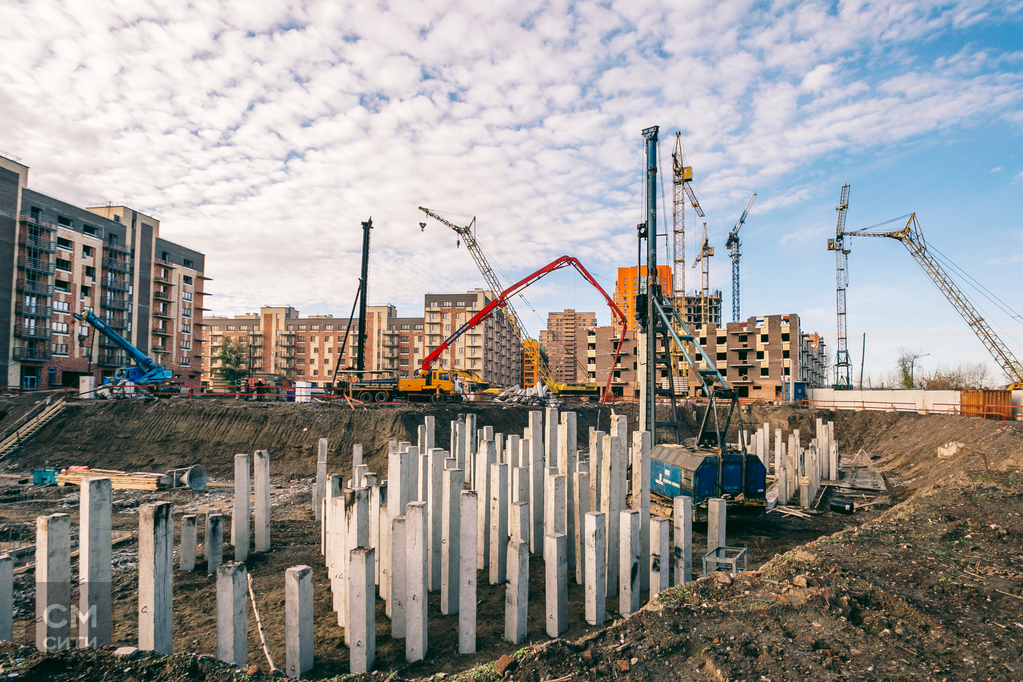

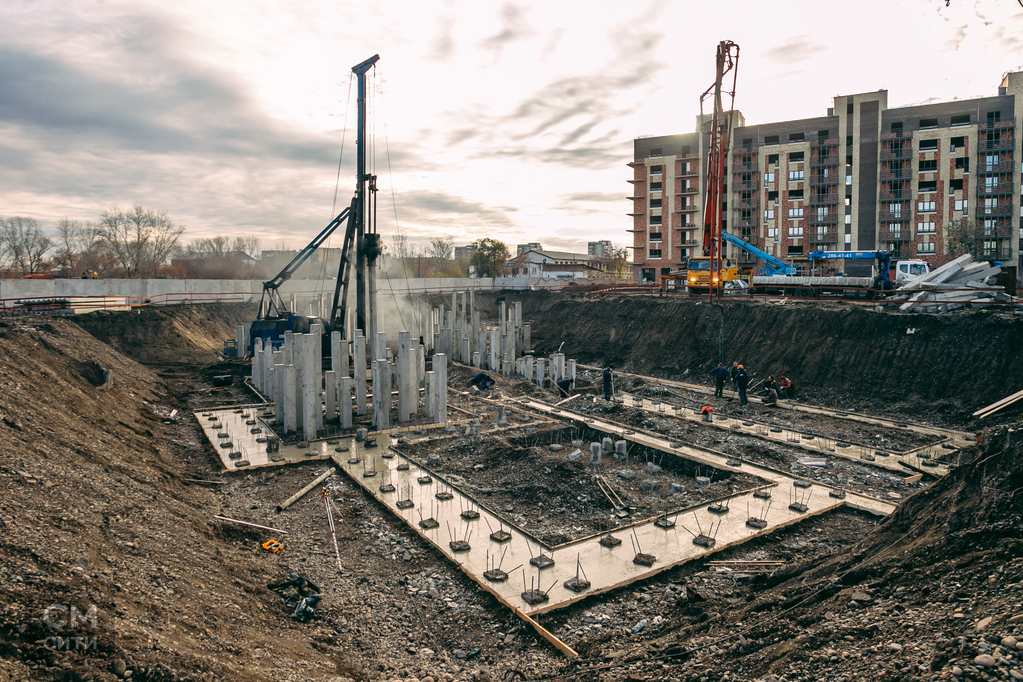

В 1-ой блок-секции погружено 95% свай, залито 10% ростверка; во 2-й блок-секции погружено 85% свай; в 3 блок-секции погружено 100% свай, залито 10% ростверка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
В 1-й секции уложено 90% кирпичной кладки 2-го этажа, 80% кладки 3-го этажа;
во 2-й блок-секции – 90% кладки 1-го этажа, 100% кладки 2-го этажа, 30% кладки 3-го этажа;
в 3-й блок-секции – 90% кладки 3-го этажа;
в 4-й блок-секции – 90% кладки 2-го этажа;
в 5-й блок-секции – 100% кладки 3-го этажа;
в 6-й блок-секции – 30% кладки 3-го этажа;
в 7-й блок-секции – 95% кладки 2-го этажа;
в 8-й блок-секции – 85% кладки 1-го этажа, 30% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4

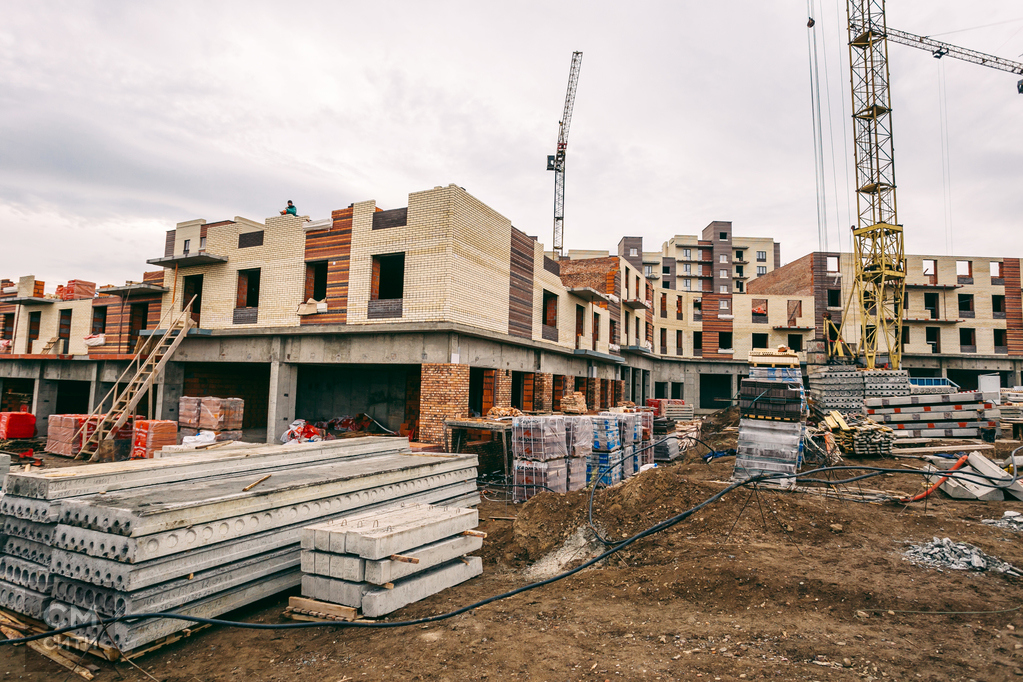

В 1-5 блок-секциях завершена кладка подземного этажа и устройство перекрытий. В 1-й блок-секции на 80% выполнена кладка 2-го этажа; во 2-й блок-секции на 50% выполнена кладка 1-го этажа; в 3-й блок-секции на 55% готова кладка 1-го этажа; в 4-й блок-секции завершена кладка 1-го этажа, на 10% готова кладка 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
Завершены кладочные работы, на 80% выполнена штукатурка стен, на 15% — шпатлевание; залито 35% стяжки полов, на 20% выполнен монтаж электросетей, на 60% — разводка слаботочных сетей.
Установлено 75% стеклопакетов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
Завершаются монолитные работы. В 1-й блок-секции завершена кирпичная кладка 4-го этажа, во 2 и 3-й блок-секциях кирпичная кладка выполнена на 40%, на 4-5 блок-секциях началась кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
Завершается устройство монолита первого этажа в блок-секции 3, в блок-секциях 1-2 началась кирпичная кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Взлетная 7

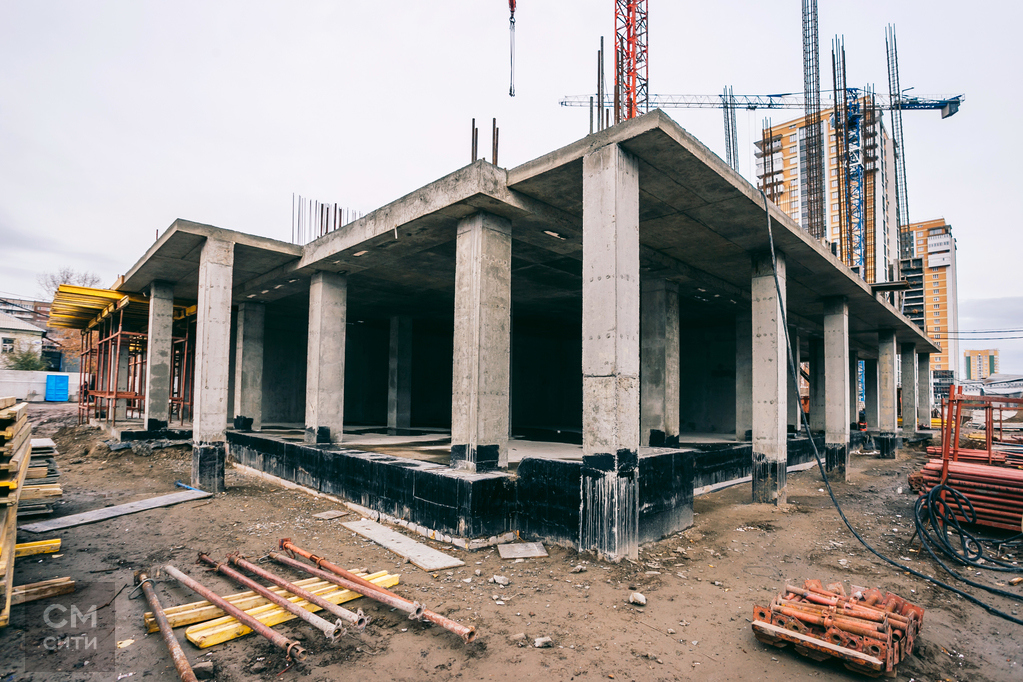

В 1-й блок-секции завершено сооружение монолита стен, колонн и перекрытий 1-го этажа.
Во 2-й блок-секции завершено сооружение монолита стен и колонн подвала.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
