Строительный отчет за октябрь 2020 г.
По состоянию на 2 ноября 2020 г. на наших строительных площадках производятся следующие работы.

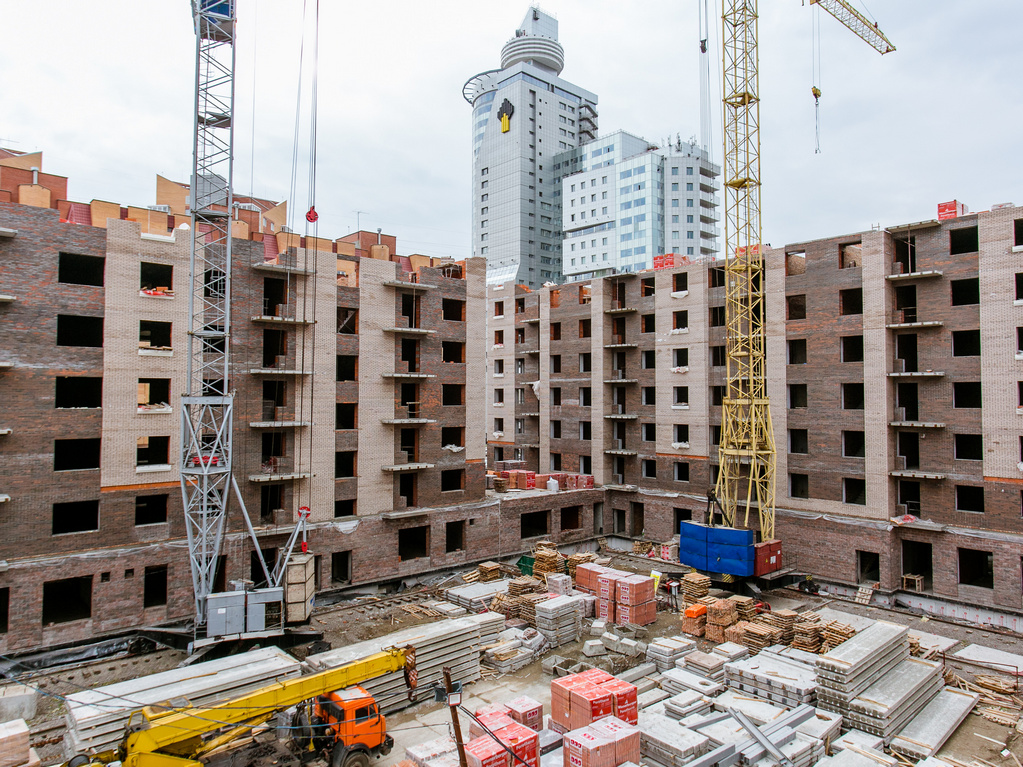

Южный берег
Дом №18
В 1-й блок-секции завершена кирпичная кладка 3-го этажа;
во 2-й блок-секции выполнено 35% кладки 3-го этажа;
в 3-й блок-секции выполнено 45% кирпичной кладки 1-го этажа, 95% кладки 3-го этажа,
5% кладки 4-го этажа;
в 4-й блок-секции кирпичная кладка выполнено 95% кладки 3-го этажа;
в 5-й блок-секции выполнено 60% монолита стен и колонн 8 этажа, 85% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
Завершен монолит 1-го этажа.
В 1-й блок-секции выполнено 35% кирпичной кладки 1-го этажа;
во 2-й блок-секции выполнено 5% кладки 1-го этажа;
в 3-й блок-секции выполнено 10% кладки 1-го этажа;
в 4-й блок-секции выполнено 5% кладки 1-го этажа;
в 5-й блок-секции выполнено 10% кладки 1-го этажа;
в 6-й блок-секции выполнено 25% кладки 1-го этажа, 50% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

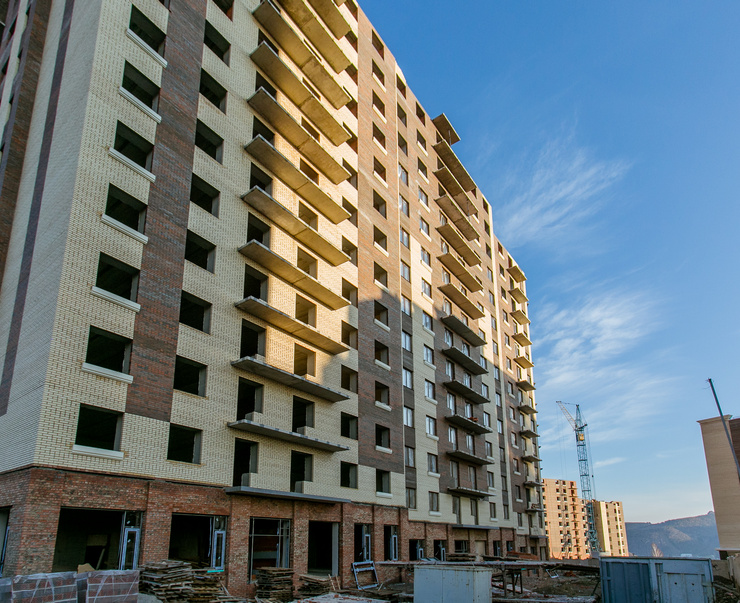

Дом №20
В 1-й блок-секции выполнено 40% кирпичной кладки 12-го этажа;
во 2-й блок-секции выполнено 45% кладки 12-го этажа;
в блок-секциях 3-6 кладочные работы завершаются.
Оштукатурено 55% стен в квартирах, 50% стен в местах общего пользования. Установлено 20% перегородок ПГП.
Смонтировано 75% трубопроводов отопления, 65% радиаторов.
Смонтировано 70% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции завершен монолит стен и колонн 1-го этажа;
во 2-й блок-секции выполнено 15% монолита стен и колонн подвального этажа;
в 3-й блок-секции завершено перекрытие подвального этажа;
в 4-й блок-секции выполнено 70% монолита стен и колонн подвального этажа;
в 5-й блок-секции выполнено 95% монолитного фундамента, 40% монолита стен и колонн подвального этажа;
в 6-й блок-секции монолитные работы завершены.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

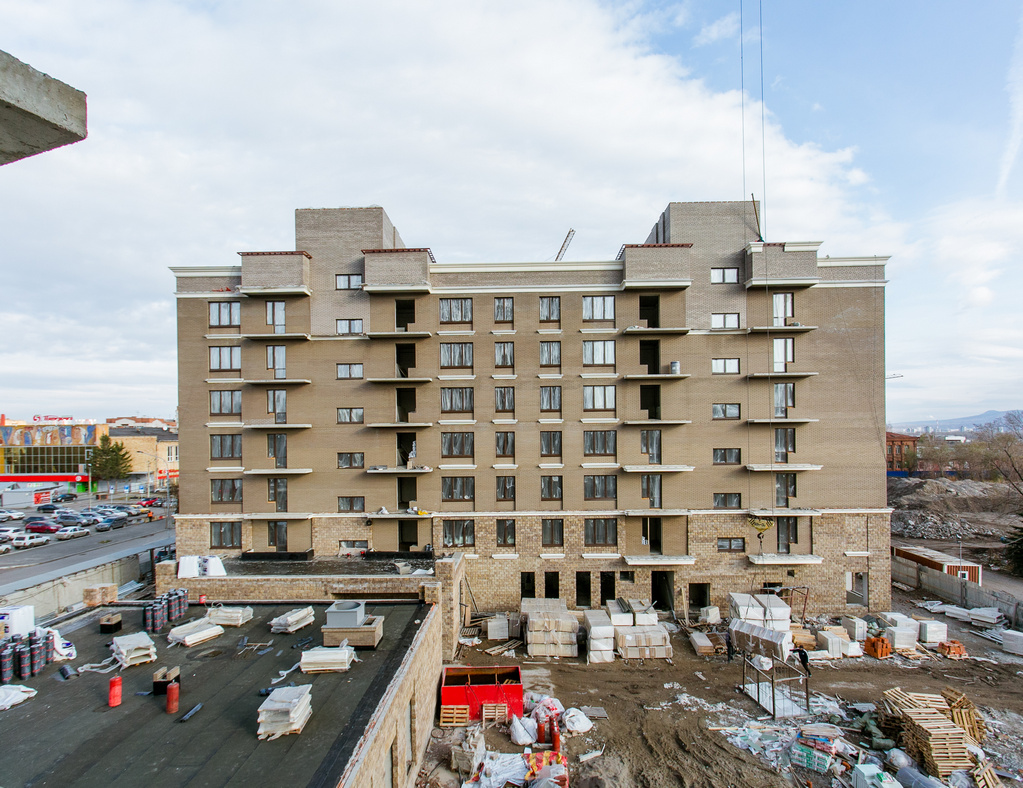

Дом №26
В 1-й блок-секции выполнено 55% кирпичной кладки 15-го этажа;
в блок-секциях 2 и 3 кладочные работы завершены.
На 65% выполнена разуклонка и гидроизоляция кровли.
Оштукатурено 75% стен в квартирах, 65% стен в местах общего пользования. Залито 45% стяжки пола в квартирах, 40% в МОП. Установлено 55% перегородок ПГП.
Установлено 85% окон.
Смонтировано 75% трубопроводов отопления, 70% радиаторов, 40% стояков канализации , 80%
стояков водоснабжения.
Уложено 5% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Новый Академгородок
Третий этап строительства дома №1
Завершены черновые отделочные работы, монтаж систем водоснабжения и канализации, монтаж электрических и слаботочных сетей, ограждение и остекление балконов.
Завершается окраска стен в местах общего пользования, укладка линолеума, монтаж натяжных потолков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В блок-секциях 1-3 завершена кирпичная кладка;
в 4-й блок-секции выполнено 15% кладки 14-го этажа;
в 5-й блок-секции завершается кладка парапетов кровли;
в 6-й блок-секции выполнено 15% кладки 15-го этажа.
Завершено устройство кровли в 1-й блок-секции.
Оштукатурено 55% стен, залито 70% стяжки пола в блок-секциях 1-3, установлено 40% перегородок ПГП.
Установлено 70% окон. Смонтировано 40% ограждения балконов.
Смонтировано 45% стояков водоснабжения.
Уложено 5% электрических сетей, 60% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
В 1-й блок-секции выполнено 60% кирпичной кладки 9-го этажа;
во 2-й блок-секции выполнено 20% кладки 11-го этажа;
в 3-й блок-секции выполнено 70% кладки 11-го этажа;
в блок-секциях 4-6 кирпичная кладка завершена.
В 6-й блок-секции идут работы по разуклонке кровли.
Оштукатурено 45% стен в жилой части здания.
Установлено 40% окон.
Смонтировано 35% трубопроводов отопления, 35% радиаторов.
Смонтировано 75% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Завершены черновые отделочные работы.
Завершены шпатлевание стен и укладка керамической плитки, установка входных дверей, электроприборов и санфаянса.
Установлено 70% межкомнатных дверей, окрашено 85% стен в местах общего пользования, наклеено 80% обоев, уложено 50% линолеума, смонитровано 80% канта натяжного потолка, 50%
полотна натяжного потолка, установлено 60% слаботочных приборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

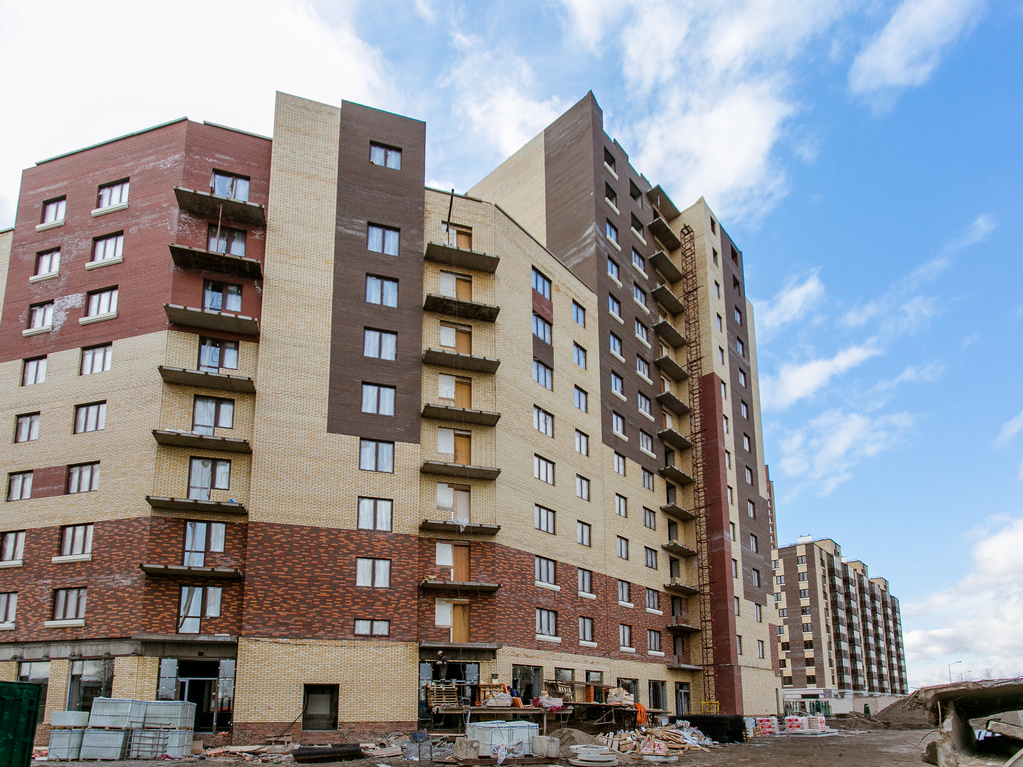

Взлетная, 7
Завершены кладочные работы
Оштукатурено 10% стен, залито 10% стяжки пола, установлено 25% перегородок ПГП в жилой здания.
Смонтировано 90% стояков отопления, 40% радиаторов. Установлено 50% стояков водоснабжения.
Уложено 20% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

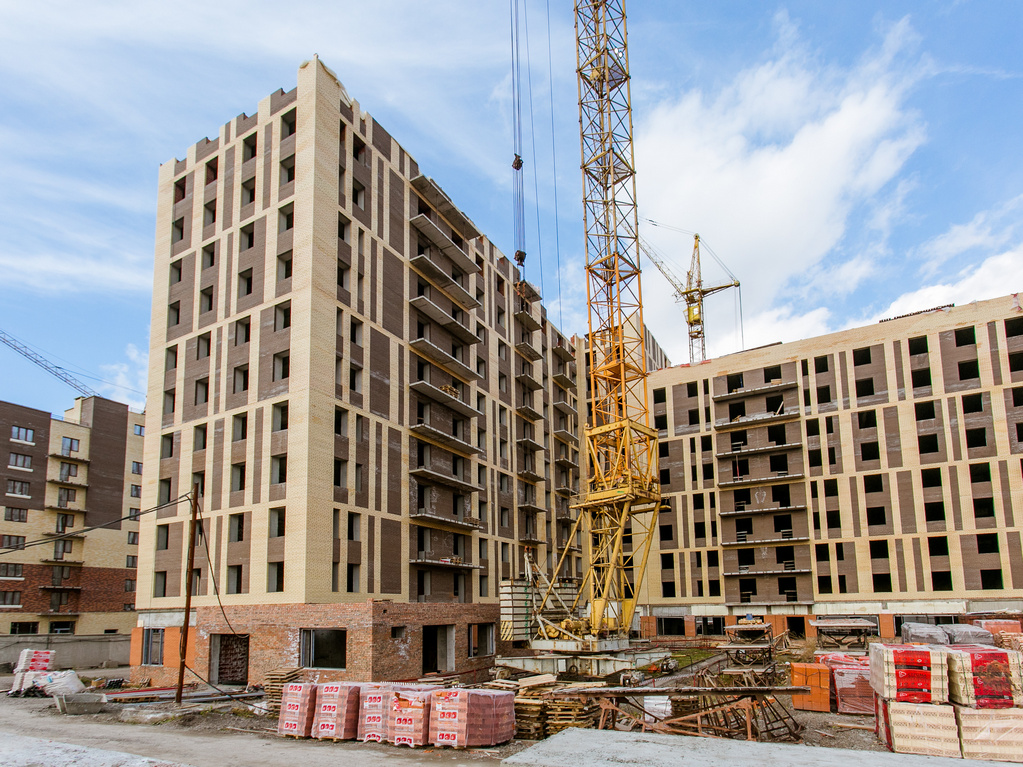

Жилой квартал на Бограда, 109
Дом №1
Завершены кирпичная кладка, разуклонка кровли, на 50% выполнено устройство гидроизоляционного ковра кровли.
Оштукатурено 95% стен в жилой части, 90% — в местах общего пользования, залито 80% стяжки пола в жилой части, 60% — в МОП. Идет шпатлевание стен в жилой части.
Установлено 80% перегородок ПГП.
Завершается установка окон.
Смонтировано 80% трубопроводов отопления и радиаторов.
Смонтировано 80% стояков канализации , 80% стояков водоснабжения.
Уложено 10% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
Завершен монолит 1-го этажа.
В 1-й блок-секции выполнено 40% кирпичной кладки 1-го этажа;
во 2-й блок-секции выполнено 95% кладки 1-го этажа, 95% - кладки 6-го этажа, 50% кладки 7-го этажа;
в 3-й блок-секции выполнено40% кладки парапета;
в 4-й блок-секции выполнено 55% кладки 4-го этажа;
В пристроенном коммерческом помещении № 2завершена кирпичная кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

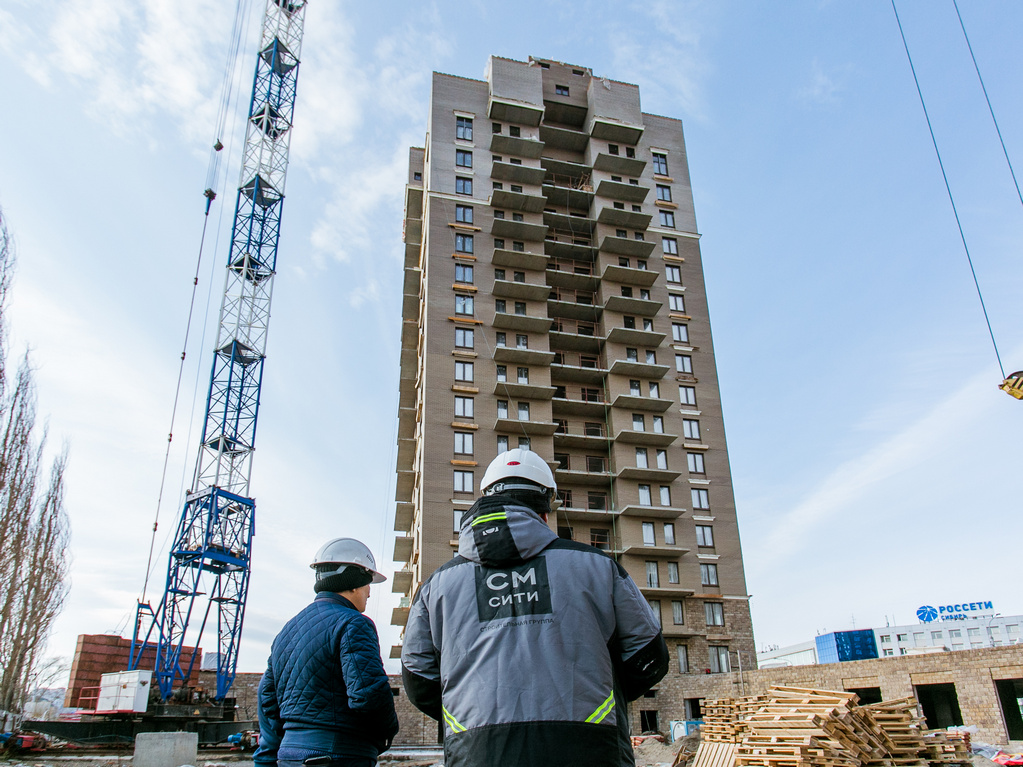

ЖК «Александровский»
I этап
В 1-й блок-секции выполнено 25% кирпичной кладки 1-го этажа 35% кладки 3-го этажа;
во 2-й блок-секции выполнено 35% кладки 1-го этажа, завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 35% кладки 1-го этажа, 10% кладки 6-го этажа;
в 4-й блок-секции выполнено 30% кладки 1-го этажа, 5% кладки 6-го этажа;
в 7-й блок-секции выполнено 20% кладки 2-го этажа;
в 8-й блок-секции выполнено 65% свайного поля, 35% монолитного ростверка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 9-й блок-секции выполнено 85% кирпичной кладки 10-го этажа;
в 10-й блок-секции выполнено 85% кладки 9-го этажа;
в 11-й блок-секции выполнено 85% кладки 8-го этажа;
в 12-й блок-секции выполнено 95% кладки 1-го этажа, 50% кладки 8-го этажа;
в 13-й блок-секции выполнено 95% кладки 1-го этажа, завершена кладка 7-го этажа;
в 14-й блок-секции выполнено 90% кладки 1-го этажа, завершена кладка 7-го этажа;
в 15-й блок-секции выполнено 85% кладки 1-го этажа, 80% кладки 8-го этажа;
в 16-й блок-секции выполнено 85% кладки 1-го этажа, 25% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

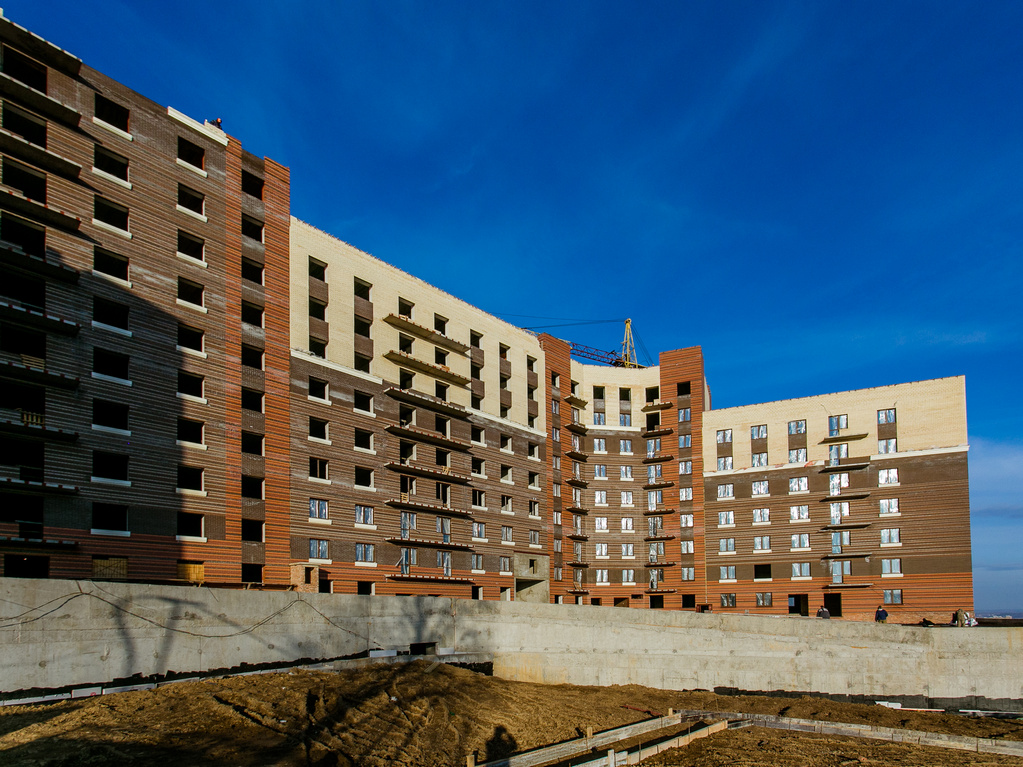

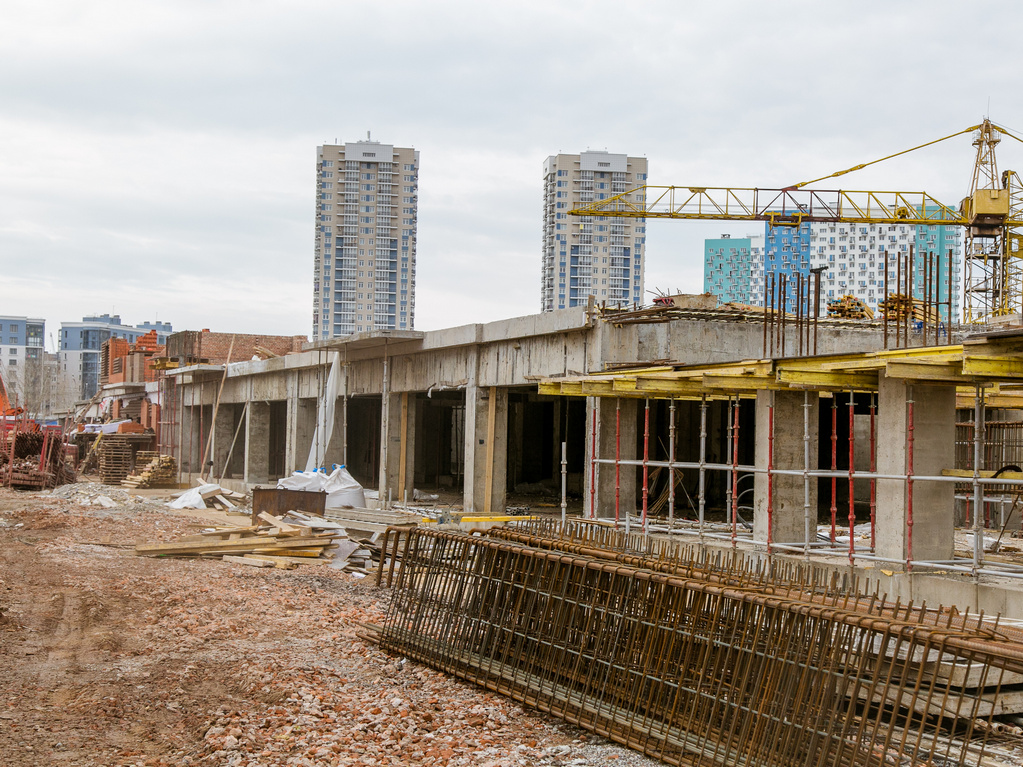

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 95% монолита стен и колонн подвального этажа,
30% монолитного перекрытия подвального этажа.
Во 2-й блок-секции выполнено 95% монолита стен и колонн подвального этажа,
85% монолитного перекрытия подвального этажа, 45% монолита стен и колонн 1-го этажа.
В 3-й и 4-й блок-секциях монолитные работы завершены.
В 5-й блок-секции выполнено 85% кирпичной кладки 1-го этажа, 50% кладки 2-го этажа.
В 6-й блок-секции выполнено 95% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 8, 9, 10, 11, 12 блок-секциях начато устройство монолитного ростверка;
в 13-й блок-секции погружено 20% свай;
в 14-й блок-секции погружено 20% свай;
в 15-й блок-секции погружено 99% свай;
в 16 блок-секции устройство свайного поля завершено.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г
По состоянию на 2 ноября 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
В 1-й блок-секции завершена кирпичная кладка 3-го этажа;
во 2-й блок-секции выполнено 35% кладки 3-го этажа;
в 3-й блок-секции выполнено 45% кирпичной кладки 1-го этажа, 95% кладки 3-го этажа,
5% кладки 4-го этажа;
в 4-й блок-секции кирпичная кладка выполнено 95% кладки 3-го этажа;
в 5-й блок-секции выполнено 60% монолита стен и колонн 8 этажа, 85% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
Завершен монолит 1-го этажа.
В 1-й блок-секции выполнено 35% кирпичной кладки 1-го этажа;
во 2-й блок-секции выполнено 5% кладки 1-го этажа;
в 3-й блок-секции выполнено 10% кладки 1-го этажа;
в 4-й блок-секции выполнено 5% кладки 1-го этажа;
в 5-й блок-секции выполнено 10% кладки 1-го этажа;
в 6-й блок-секции выполнено 25% кладки 1-го этажа, 50% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 40% кирпичной кладки 12-го этажа;
во 2-й блок-секции выполнено 45% кладки 12-го этажа;
в блок-секциях 3-6 кладочные работы завершаются.
Оштукатурено 55% стен в квартирах, 50% стен в местах общего пользования. Установлено 20% перегородок ПГП.
Смонтировано 75% трубопроводов отопления, 65% радиаторов.
Смонтировано 70% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок-секции завершен монолит стен и колонн 1-го этажа;
во 2-й блок-секции выполнено 15% монолита стен и колонн подвального этажа;
в 3-й блок-секции завершено перекрытие подвального этажа;
в 4-й блок-секции выполнено 70% монолита стен и колонн подвального этажа;
в 5-й блок-секции выполнено 95% монолитного фундамента, 40% монолита стен и колонн подвального этажа;
в 6-й блок-секции монолитные работы завершены.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 55% кирпичной кладки 15-го этажа;
в блок-секциях 2 и 3 кладочные работы завершены.
На 65% выполнена разуклонка и гидроизоляция кровли.
Оштукатурено 75% стен в квартирах, 65% стен в местах общего пользования. Залито 45% стяжки пола в квартирах, 40% в МОП. Установлено 55% перегородок ПГП.
Установлено 85% окон.
Смонтировано 75% трубопроводов отопления, 70% радиаторов, 40% стояков канализации , 80%
стояков водоснабжения.
Уложено 5% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Новый Академгородок
Третий этап строительства дома №1
Завершены черновые отделочные работы, монтаж систем водоснабжения и канализации, монтаж электрических и слаботочных сетей, ограждение и остекление балконов.
Завершается окраска стен в местах общего пользования, укладка линолеума, монтаж натяжных потолков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №2
В блок-секциях 1-3 завершена кирпичная кладка;
в 4-й блок-секции выполнено 15% кладки 14-го этажа;
в 5-й блок-секции завершается кладка парапетов кровли;
в 6-й блок-секции выполнено 15% кладки 15-го этажа.
Завершено устройство кровли в 1-й блок-секции.
Оштукатурено 55% стен, залито 70% стяжки пола в блок-секциях 1-3, установлено 40% перегородок ПГП.
Установлено 70% окон. Смонтировано 40% ограждения балконов.
Смонтировано 45% стояков водоснабжения.
Уложено 5% электрических сетей, 60% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
В 1-й блок-секции выполнено 60% кирпичной кладки 9-го этажа;
во 2-й блок-секции выполнено 20% кладки 11-го этажа;
в 3-й блок-секции выполнено 70% кладки 11-го этажа;
в блок-секциях 4-6 кирпичная кладка завершена.
В 6-й блок-секции идут работы по разуклонке кровли.
Оштукатурено 45% стен в жилой части здания.
Установлено 40% окон.
Смонтировано 35% трубопроводов отопления, 35% радиаторов.
Смонтировано 75% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Образцово
Дом 3
Завершены черновые отделочные работы.
Завершены шпатлевание стен и укладка керамической плитки, установка входных дверей, электроприборов и санфаянса.
Установлено 70% межкомнатных дверей, окрашено 85% стен в местах общего пользования, наклеено 80% обоев, уложено 50% линолеума, смонитровано 80% канта натяжного потолка, 50%
полотна натяжного потолка, установлено 60% слаботочных приборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная, 7
Завершены кладочные работы
Оштукатурено 10% стен, залито 10% стяжки пола, установлено 25% перегородок ПГП в жилой здания.
Смонтировано 90% стояков отопления, 40% радиаторов. Установлено 50% стояков водоснабжения.
Уложено 20% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Жилой квартал на Бограда, 109
Дом №1
Завершены кирпичная кладка, разуклонка кровли, на 50% выполнено устройство гидроизоляционного ковра кровли.
Оштукатурено 95% стен в жилой части, 90% — в местах общего пользования, залито 80% стяжки пола в жилой части, 60% — в МОП. Идет шпатлевание стен в жилой части.
Установлено 80% перегородок ПГП.
Завершается установка окон.
Смонтировано 80% трубопроводов отопления и радиаторов.
Смонтировано 80% стояков канализации , 80% стояков водоснабжения.
Уложено 10% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

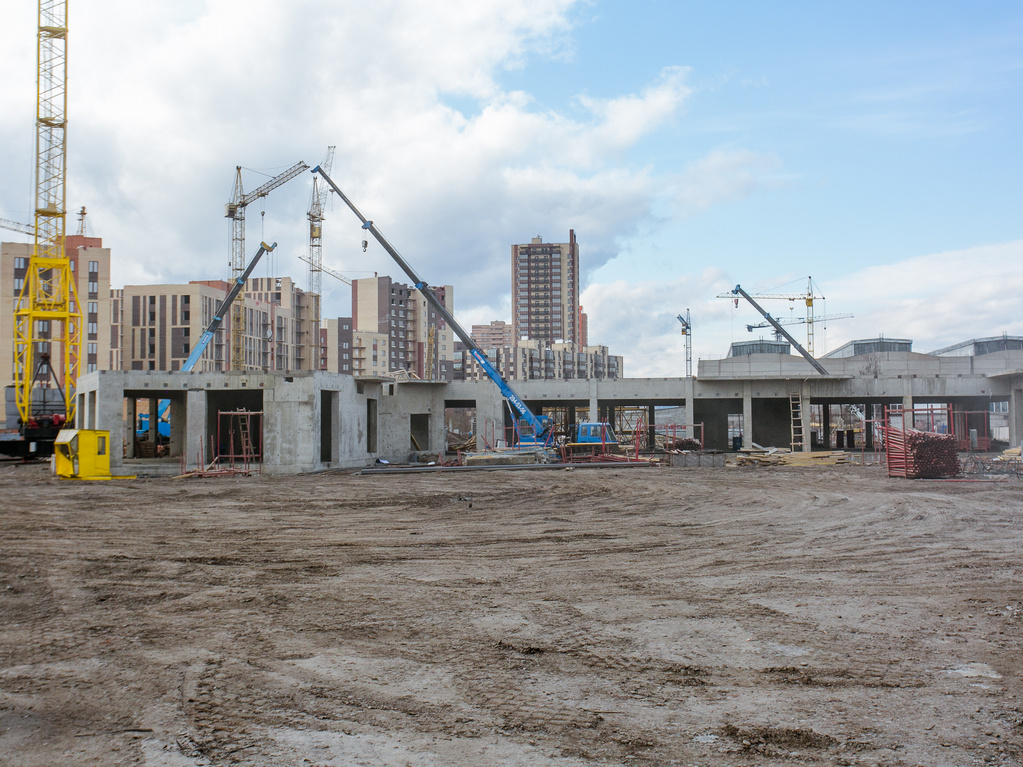

Дом №2
Завершен монолит 1-го этажа.
В 1-й блок-секции выполнено 40% кирпичной кладки 1-го этажа;
во 2-й блок-секции выполнено 95% кладки 1-го этажа, 95% - кладки 6-го этажа, 50% кладки 7-го этажа;

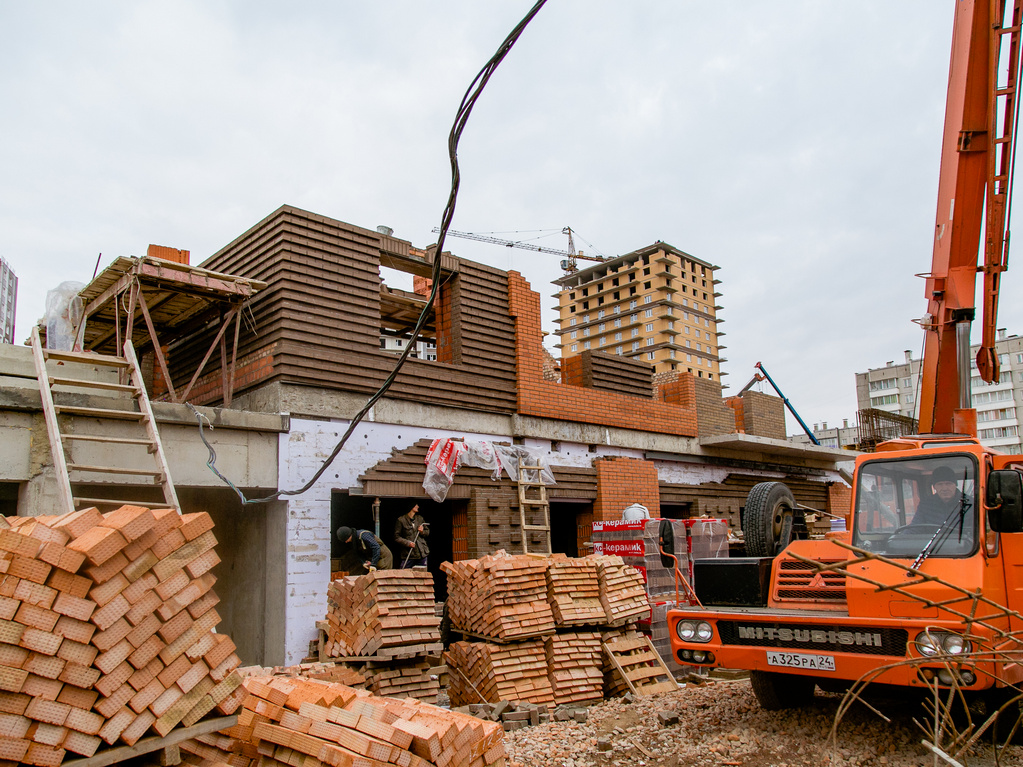

в 3-й блок-секции выполнено40% кладки парапета;
в 4-й блок-секции выполнено 55% кладки 4-го этажа;
В пристроенном коммерческом помещении № 2завершена кирпичная кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

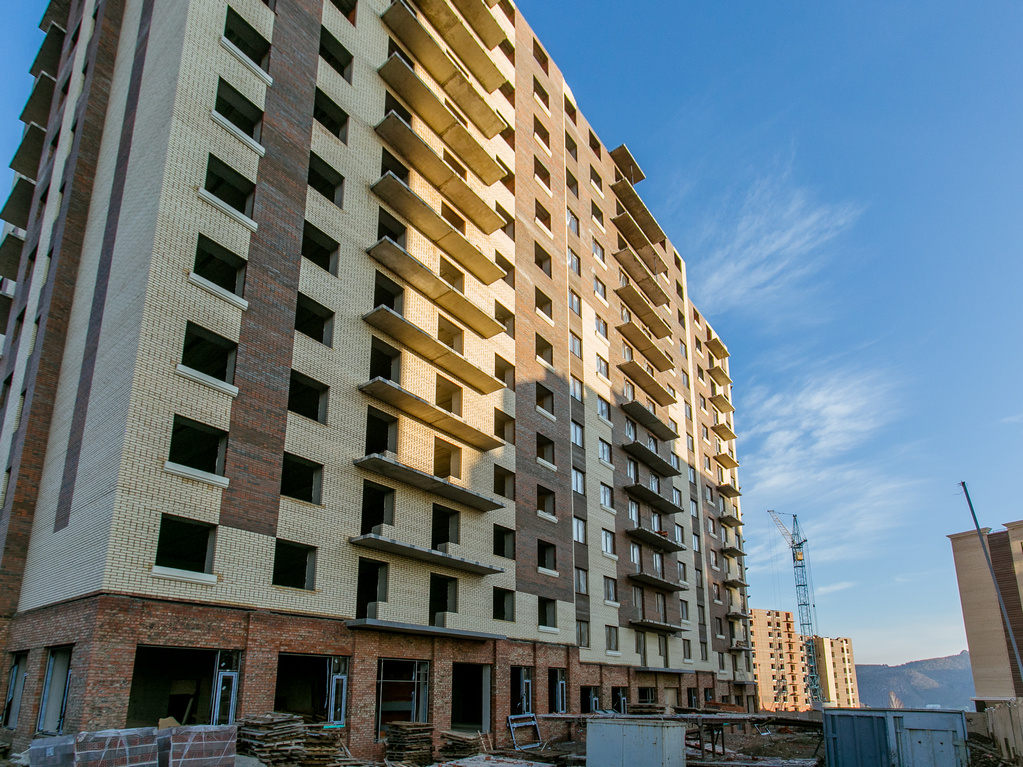

ЖК «Александровский»
I этап
В 1-й блок-секции выполнено 25% кирпичной кладки 1-го этажа 35% кладки 3-го этажа;
во 2-й блок-секции выполнено 35% кладки 1-го этажа, завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 35% кладки 1-го этажа, 10% кладки 6-го этажа;
в 4-й блок-секции выполнено 30% кладки 1-го этажа, 5% кладки 6-го этажа;
в 7-й блок-секции выполнено 20% кладки 2-го этажа;
в 8-й блок-секции выполнено 65% свайного поля, 35% монолитного ростверка.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 9-й блок-секции выполнено 85% кирпичной кладки 10-го этажа;
в 10-й блок-секции выполнено 85% кладки 9-го этажа;
в 11-й блок-секции выполнено 85% кладки 8-го этажа;
в 12-й блок-секции выполнено 95% кладки 1-го этажа, 50% кладки 8-го этажа;
в 13-й блок-секции выполнено 95% кладки 1-го этажа, завершена кладка 7-го этажа;
в 14-й блок-секции выполнено 90% кладки 1-го этажа, завершена кладка 7-го этажа;
в 15-й блок-секции выполнено 85% кладки 1-го этажа, 80% кладки 8-го этажа;
в 16-й блок-секции выполнено 85% кладки 1-го этажа, 25% кладки 8-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 95% монолита стен и колонн подвального этажа,
30% монолитного перекрытия подвального этажа.
Во 2-й блок-секции выполнено 95% монолита стен и колонн подвального этажа,
85% монолитного перекрытия подвального этажа, 45% монолита стен и колонн 1-го этажа.
В 3-й и 4-й блок-секциях монолитные работы завершены.
В 5-й блок-секции выполнено 85% кирпичной кладки 1-го этажа, 50% кладки 2-го этажа.
В 6-й блок-секции выполнено 95% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 8, 9, 10, 11, 12 блок-секциях начато устройство монолитного ростверка;
в 13-й блок-секции погружено 20% свай;
в 14-й блок-секции погружено 20% свай;
в 15-й блок-секции погружено 99% свай;
в 16 блок-секции устройство свайного поля завершено.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г
