Строительный отчет за сентябрь 2018 г.
![Строительный отчет за сентябрь 2018 г. Строительный отчет за сентябрь 2018 г. картинка](/upload/iblock/a98/a98fabac90d7caf4d5f7ca8b076a2ad6.jpg)
По состоянию на 2 октября 2018 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15 (2-й дом на бульваре Экзюпери)
На 80% выполнены штукатурные работы, на 40% залита стяжка полов, смонтировано 50% перегородок ПГП, на 10% выполнен монтаж трубопроводов водоснабжения и канализации, на 85% выполнен монтаж стояков отопления, на 10% выполнен монтаж электрических и на 45% — слаботочных сетей. Установка окон выполнена на 70%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
Кирпичная кладка завершена, ведутся работы по устройству кровли. Оштукатуривание стен выполнено на 50%, устройство перегородок ПГП на 55%. Монтаж стояков отопления выполнен на 65%. Ведутся работы по монтажу вентиляции в подземной парковке. Установлено 30% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Во 2-й блок-секции завершена заливка монолита 10-го этажа, в 1-й блок-секции на 35% выполнена кирпичная кладка 3-го этажа, во 2-й блок-секции завершена кладка 1 этажа, в 3-й блок-секции (пристроенное коммерческое помещение) выполнено 80% кладки, в 4-й блок-секции выполнено 15% кладки 5-го этажа, в 5-й блок-секции на 50% выполнена кладка 4-го этажа, в 6-й блок-секции на 20% выполнена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №26
Завершено устройство котлована. Погружено 50% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Образцово
Дом 5
Завершается благоустройство территории, работает комиссия ГАСН.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 1 (квартал 1)
Завершается благоустройство территории, работает комиссия ГАСН.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.
Дом 3
В 1-й секции уложено 75% кирпичной кладки 2-го этажа, во 2-й блок-секции – 90% кладки 1-го этажа, в 3-й блок-секции завершена кладка 2-го этажа, в 4-й блок-секции завершена кладка 1-го этажа, в 5-й блок-секции выполнено 95% кладки 2-го этажа, в 6-й блок-секции – 25% кладки 2-го этажа, в 7-й блок-секции завершена кладка 1-го этажа, в 8-й блок-секции выполнено 85% кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В блок-секциях 2-5 выполнено 85% кладки подземного этажа, сооружено 65% перекрытий подземного этажа. В блок-секции завершена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
Завершены кладочные работы, на 65% выполнена штукатурка стен, на 10% — шпатлевка. Установлено 100% перегородок ПГП, залито 35% стяжки полов, на 20% выполнен монтаж электросетей.
Установлено 60% стеклопакетов. Шпатлевание стен выполнено на 10%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
Завершаются монолитные работы. В 1-й блок-секции на 85% выполнена кирпичная кладка 3-го этажа, во 2 и 3-й блок секциях началась кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
Завершается устройство монолита первого этажа, начались работы по устройству кирпичной кладки. Кирпичная кладка 2-го этажа в 1-й блок-секции выполнена на 75%, во 2-й блок-секции — на 65%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная 7
В 1-й блок-секции завершено устройство монолитного перекрытия подвальной части. залито 15% монолита стен и колонн 1-го этажа выполнены на 15%. Во 2-й блок-секции завершена заливка монолитной плиты фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
![Первый дом в Академгородке](/upload/iblock/7ab/7ab94a64762187fa238b5db3787c1fc7.jpg)
![Второй дом в Академгородке](/upload/iblock/3ee/3ee9d5be1fcb3bc6de62dd0c7e716fa1.jpg)
![Образцово, дом 1 (квартал 1)](/upload/iblock/0b2/0b21c5248a44377ad15edbd7f49f5316.jpg)
![Образцово, дома 3 и 4](/upload/iblock/dd1/dd165665bc06e317a49a14cc2d05d4ba.jpg)
![Взлетная, 7, корпус 1](/upload/iblock/d00/d003ba6be13874705d5fd2860292eefd.jpg)
![Взлетная, 7, корпус 2](/upload/iblock/e2c/e2c583079255851951ed877afef21ab7.jpg)
![26-й дом Южного берега](/upload/iblock/b25/b25b4902149a4a9345c89b9439c8d6df.jpg)
![15-й дом Южного берега](/upload/iblock/aac/aac590c8f7ff5b7ce2b77df9c75f22ae.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 2 октября 2018 г. на наших строительных площадках производятся следующие работы.
Южный берег

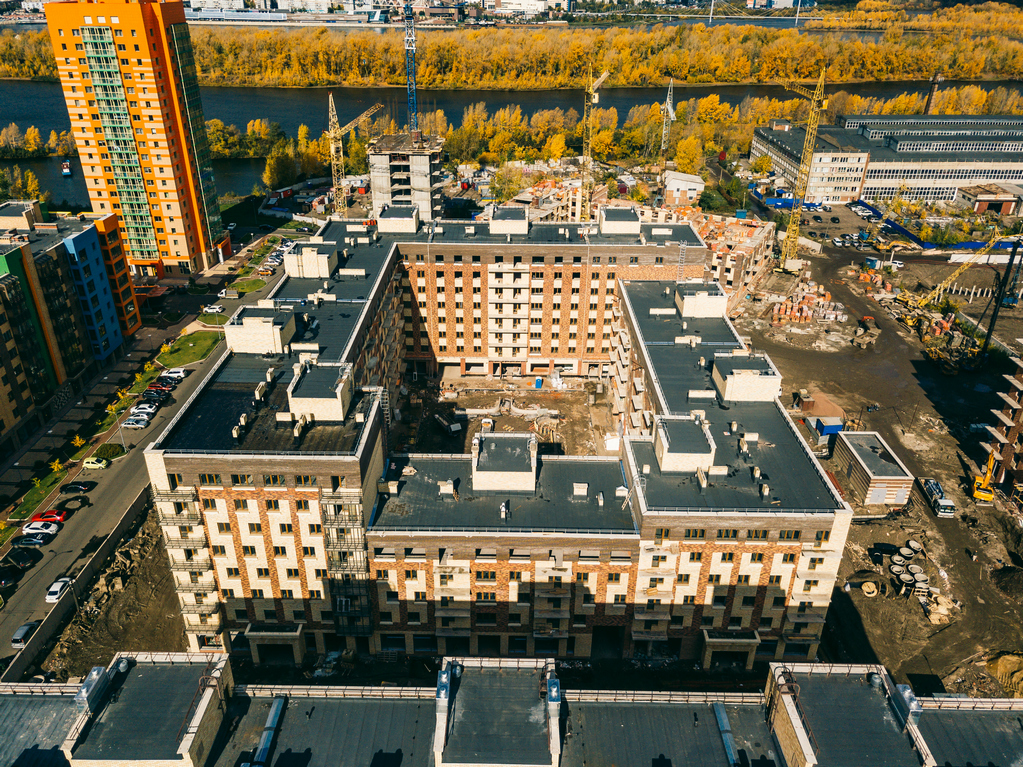

Дом №15 (2-й дом на бульваре Экзюпери)
На 80% выполнены штукатурные работы, на 40% залита стяжка полов, смонтировано 50% перегородок ПГП, на 10% выполнен монтаж трубопроводов водоснабжения и канализации, на 85% выполнен монтаж стояков отопления, на 10% выполнен монтаж электрических и на 45% — слаботочных сетей. Установка окон выполнена на 70%
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
Кирпичная кладка завершена, ведутся работы по устройству кровли. Оштукатуривание стен выполнено на 50%, устройство перегородок ПГП на 55%. Монтаж стояков отопления выполнен на 65%. Ведутся работы по монтажу вентиляции в подземной парковке. Установлено 30% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Во 2-й блок-секции завершена заливка монолита 10-го этажа, в 1-й блок-секции на 35% выполнена кирпичная кладка 3-го этажа, во 2-й блок-секции завершена кладка 1 этажа, в 3-й блок-секции (пристроенное коммерческое помещение) выполнено 80% кладки, в 4-й блок-секции выполнено 15% кладки 5-го этажа, в 5-й блок-секции на 50% выполнена кладка 4-го этажа, в 6-й блок-секции на 20% выполнена кладка 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

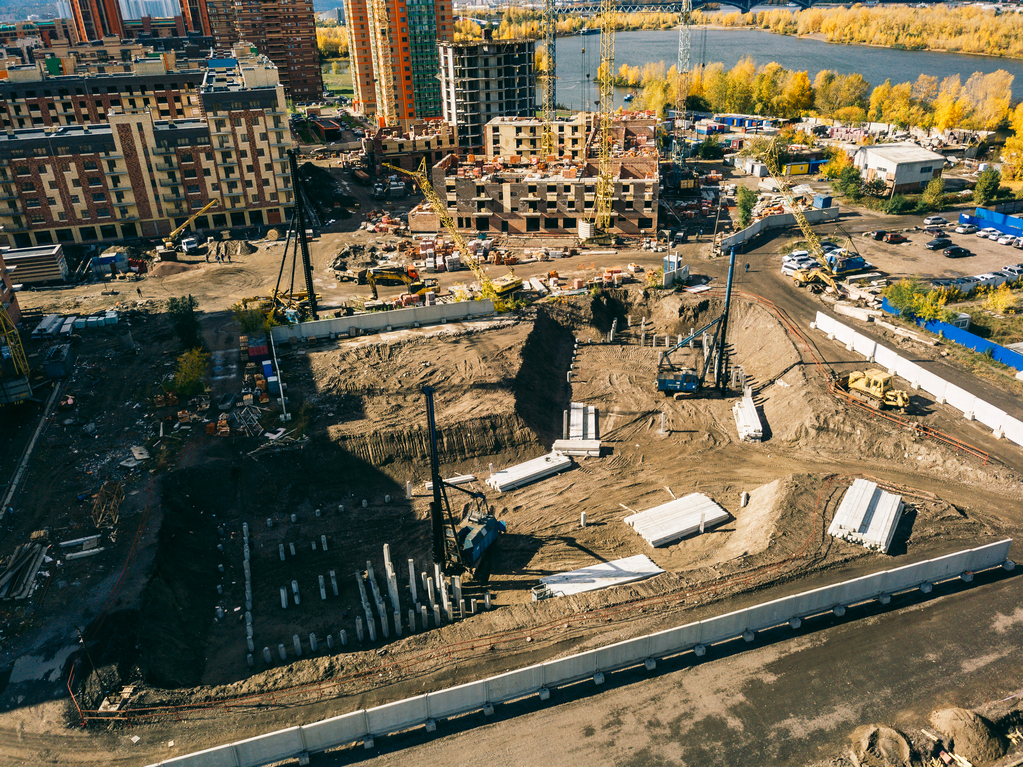

Дом №26
Завершено устройство котлована. Погружено 50% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Образцово
Дом 5
Завершается благоустройство территории, работает комиссия ГАСН.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

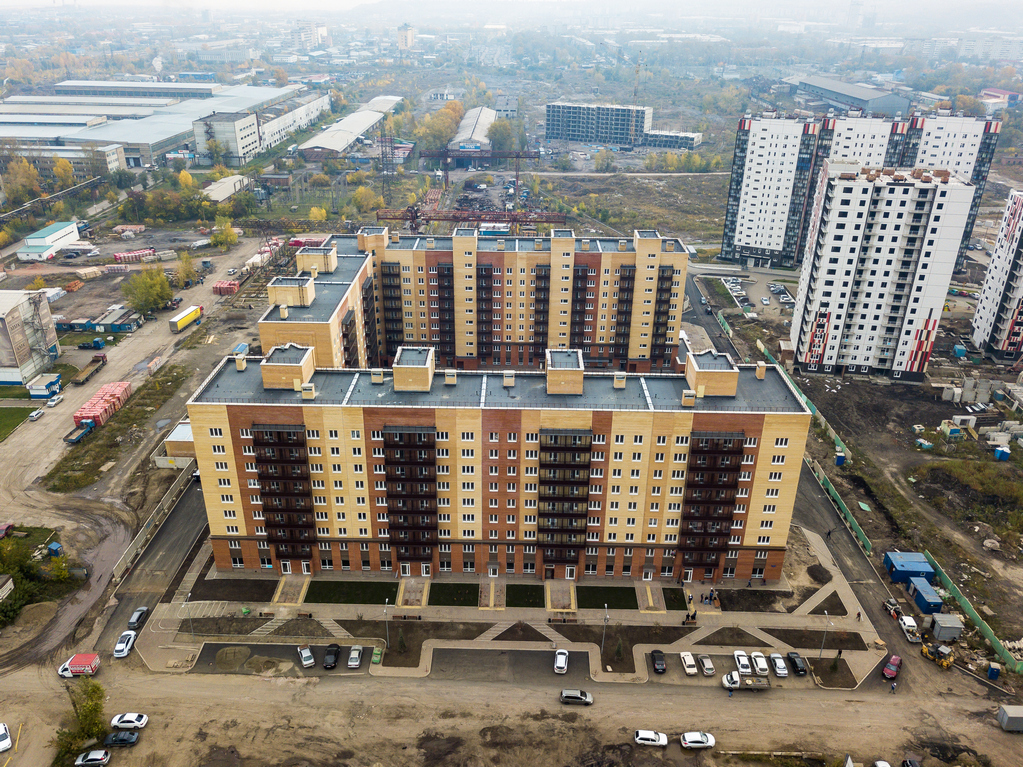

Дом 1 (квартал 1)
Завершается благоустройство территории, работает комиссия ГАСН.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2018 г.

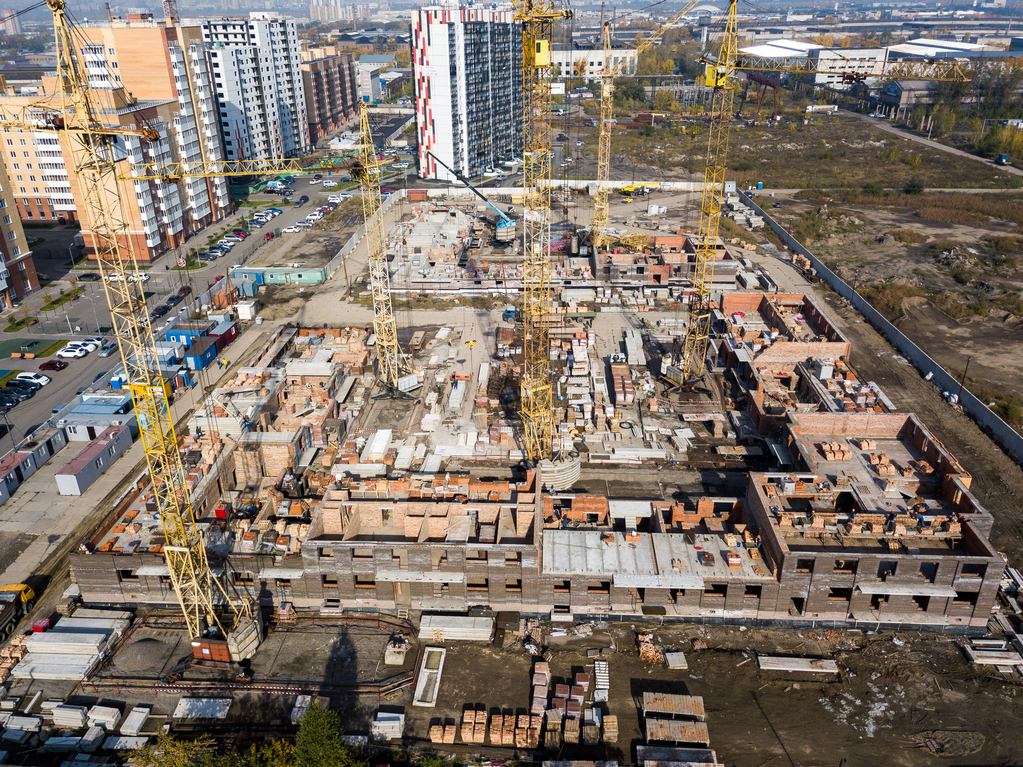

Дом 3
В 1-й секции уложено 75% кирпичной кладки 2-го этажа, во 2-й блок-секции – 90% кладки 1-го этажа, в 3-й блок-секции завершена кладка 2-го этажа, в 4-й блок-секции завершена кладка 1-го этажа, в 5-й блок-секции выполнено 95% кладки 2-го этажа, в 6-й блок-секции – 25% кладки 2-го этажа, в 7-й блок-секции завершена кладка 1-го этажа, в 8-й блок-секции выполнено 85% кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В блок-секциях 2-5 выполнено 85% кладки подземного этажа, сооружено 65% перекрытий подземного этажа. В блок-секции завершена кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок

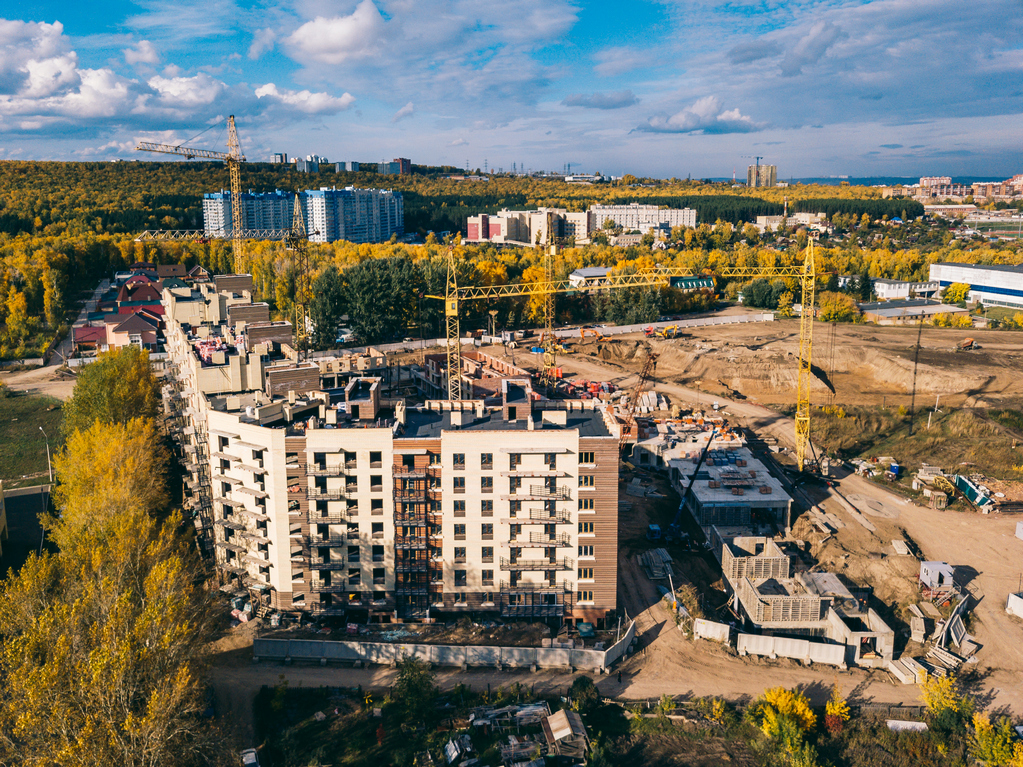

Первый этап строительства 1-го дома
Завершены кладочные работы, на 65% выполнена штукатурка стен, на 10% — шпатлевка. Установлено 100% перегородок ПГП, залито 35% стяжки полов, на 20% выполнен монтаж электросетей.
Установлено 60% стеклопакетов. Шпатлевание стен выполнено на 10%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
Завершаются монолитные работы. В 1-й блок-секции на 85% выполнена кирпичная кладка 3-го этажа, во 2 и 3-й блок секциях началась кладка 3-го этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
Завершается устройство монолита первого этажа, начались работы по устройству кирпичной кладки. Кирпичная кладка 2-го этажа в 1-й блок-секции выполнена на 75%, во 2-й блок-секции — на 65%.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

Взлетная 7
В 1-й блок-секции завершено устройство монолитного перекрытия подвальной части. залито 15% монолита стен и колонн 1-го этажа выполнены на 15%. Во 2-й блок-секции завершена заливка монолитной плиты фундамента.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
