По состоянию на 1 октября 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег

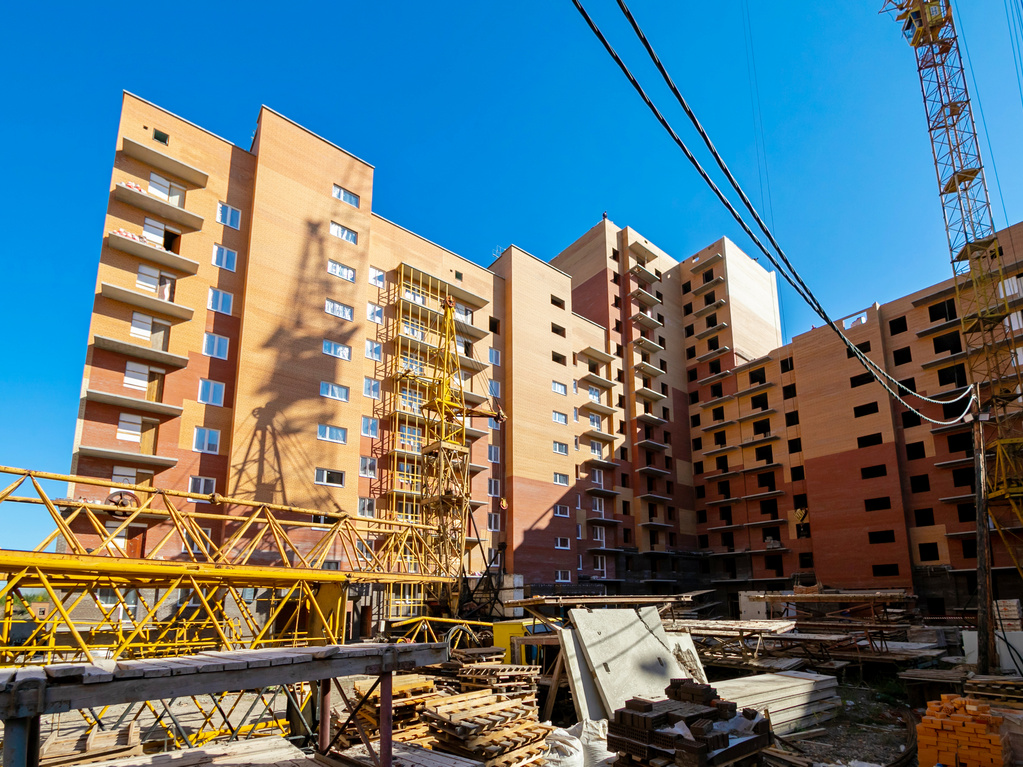

Дом №16
Завершена установка перегородок ГКЛ, завершена укладка керамической плитки в квартирах, уложено 70%керамической плитки в местах общего пользования; установлено 35% межкомнатных дверей, на 65% выполнена оклейка стен обоями.
Установлено 35% электроприборов.
Завершено устройство трубопроводов ГВС и ХВС.
На 95% выполнено ограждение балконов, на 80% — остекление балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.

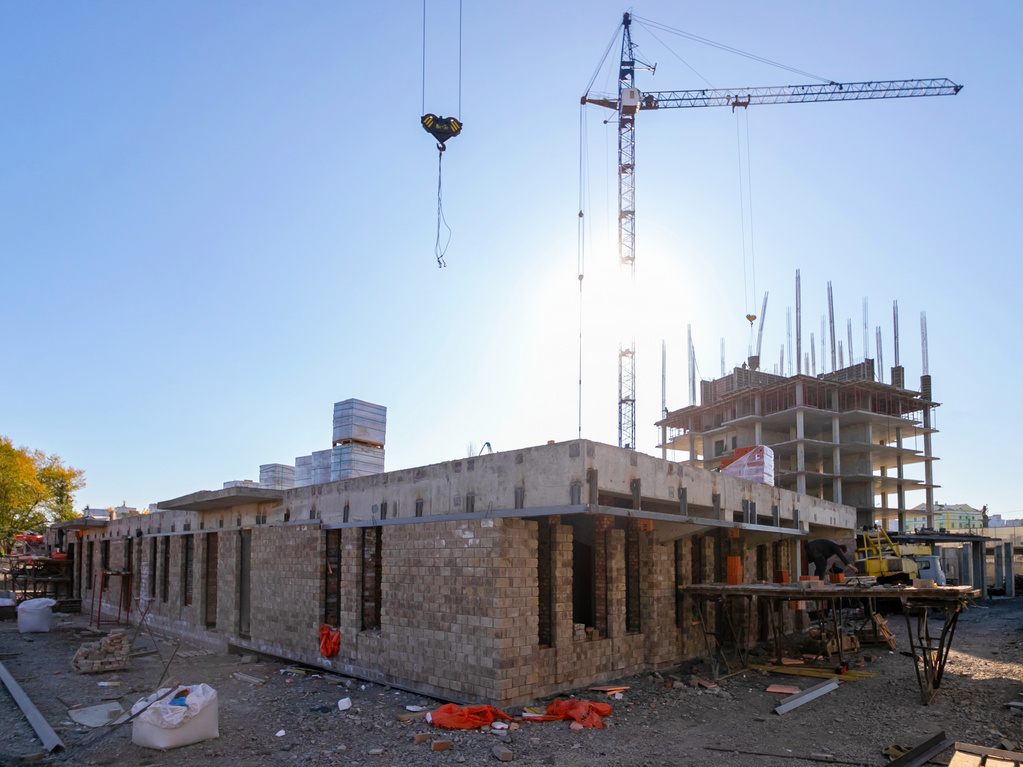

Дом №17
В блок-секции 2 завершается кирпичная кладка; в 4-й, 5-й и 6-й блок-секциях завершено устройство кровли; в 1-й блок-секции выполнена разуклонка кровли и уложен 1-й слой гидроизоляционного ковра.
Установлено 60% окон.
На 40% выполнено оштукатуривание стен, на 50% выполнено устройство стяжки пола, установлено 10% перегородок ПГП.
Смонтировано 70% стояков отопления, установлено 10% радиаторов.
Уложено 70% слаботочных сетей в жилой части дома.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

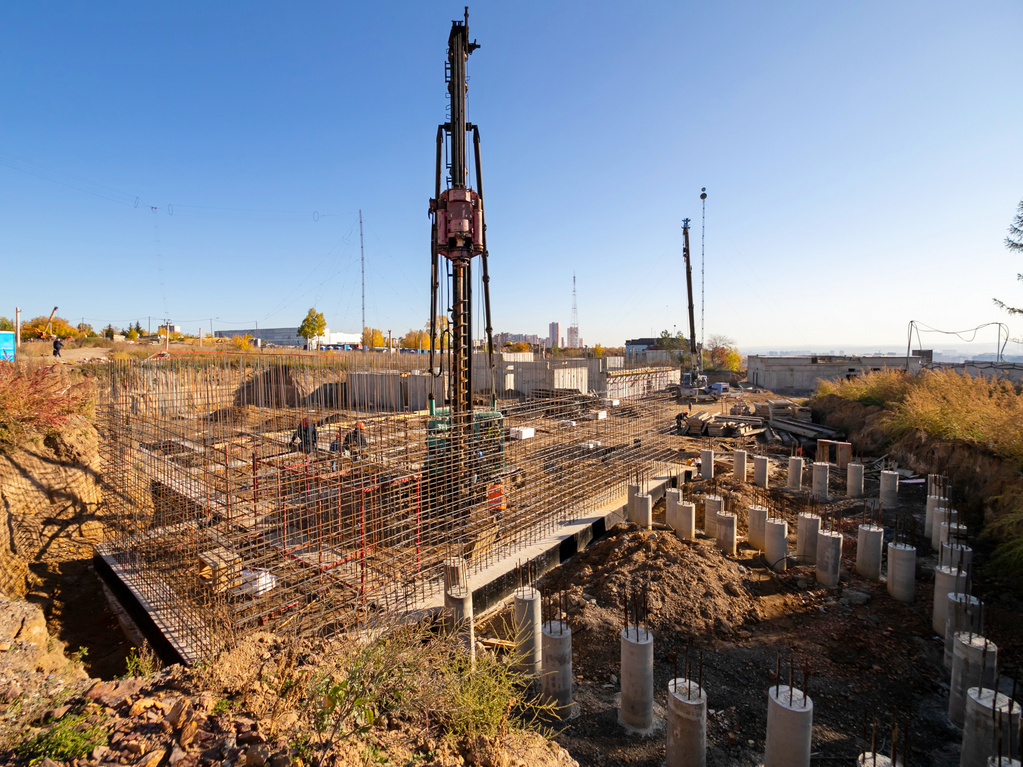

Дом №20
В 1-й блок-секции выполнено 95% монолита стен и колонн подвального этажа;
во 2-й блок-секции выполнено 95% монолита стен и колонн подвального этажа, начат монолит перекрытия подвального этажа;
в 3-й блок-секции выполнено 85% монолита перекрытия подвального этажа, начат монолит 1-го этажа;
в 4-й блок-секции выполнено 25% монолита стен и колонн 1-го этажа;
в 5-й блок-секции выполнено 50% кирпичной кладки 1-го этажа;
В 6-й блок-секции выполнено 60% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №26
В 1-й блок-секции выполнено 90% кирпичной кладки 1-го этажа, 85% кладки 3-го этажа, 80% кладки 4-го этажа;
во 2-й блок-секции выполнено 95% кирпичной кладки 1-го этажа, 95% кладки 2 этажа, 60% кладки 3-го этажа;
в 3-й блок-секции выполнено 45% кладки 4-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

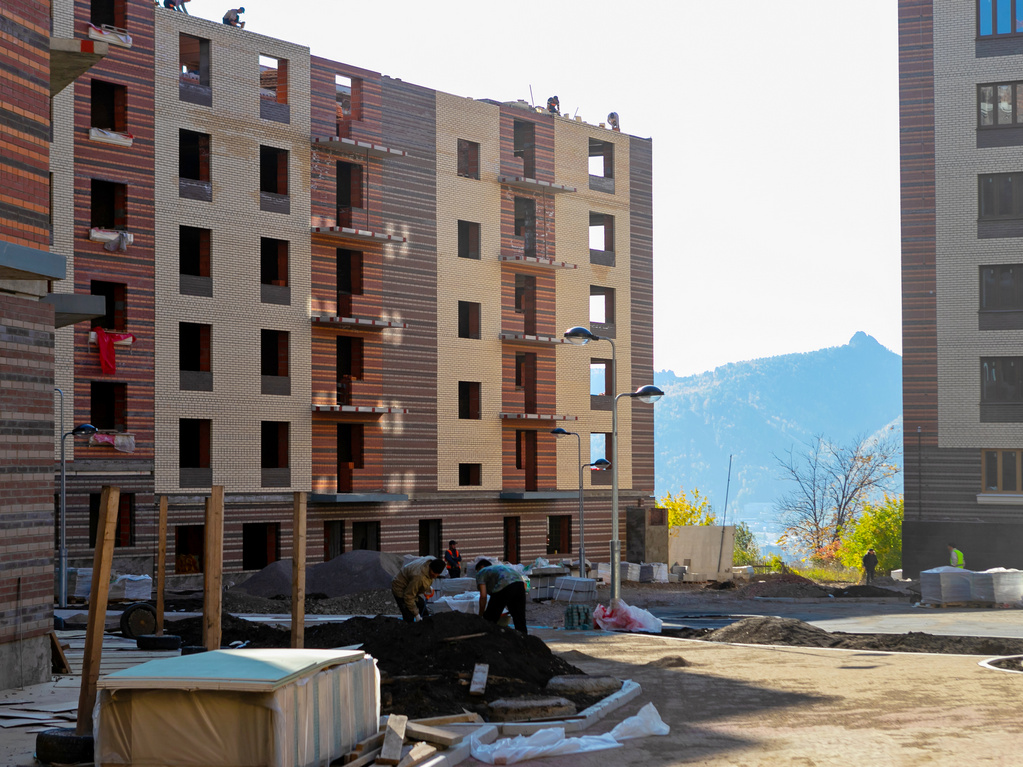

Образцово
Дом 3
В блок-секциях 1, 2, 5, 6 завершена кирпичная кладка;
в 3-й блок-секции выполнено 85% кладки техэтажа;
в 4-й блок-секции выполнено 65% кладки техэтажа;
в 7-й блок-секции выполнено 90% кладки техэтажа;
в 8-й блок-секции выполнено 95% кладки техэтажа.
На 70% выполнен монтаж стояков отопления, установлено 10% радиаторов отопления;
На 1-й и 2-й блок-секциях завершено устройство кровли, на 5-й, 6-й и 8-й блок-секциях выполнена разуклонка кровли.
Установлено 30% окон.
Оштукатурено 20% стен, установлено 20% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 15% кладки 13-го этажа;
во 2-й блок-секции завершена кладка техэтажа;
в 3-й блок-секции выполнено 65% кладки техэтажа;
в 4-й блок-секции выполнено 30% кладки техэтажа;
в 5-й блок-секции завершена кладка техэтажа.
Смонтировано 80% стояков отопления, установлено 20% радиаторов, завершено устройство стояков водоснабжения по подвалу.
Оштукатурено 30% стен, выполнено 10% стяжки пола, установлено 40% перегородок ПГП.
Уложено 20% электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

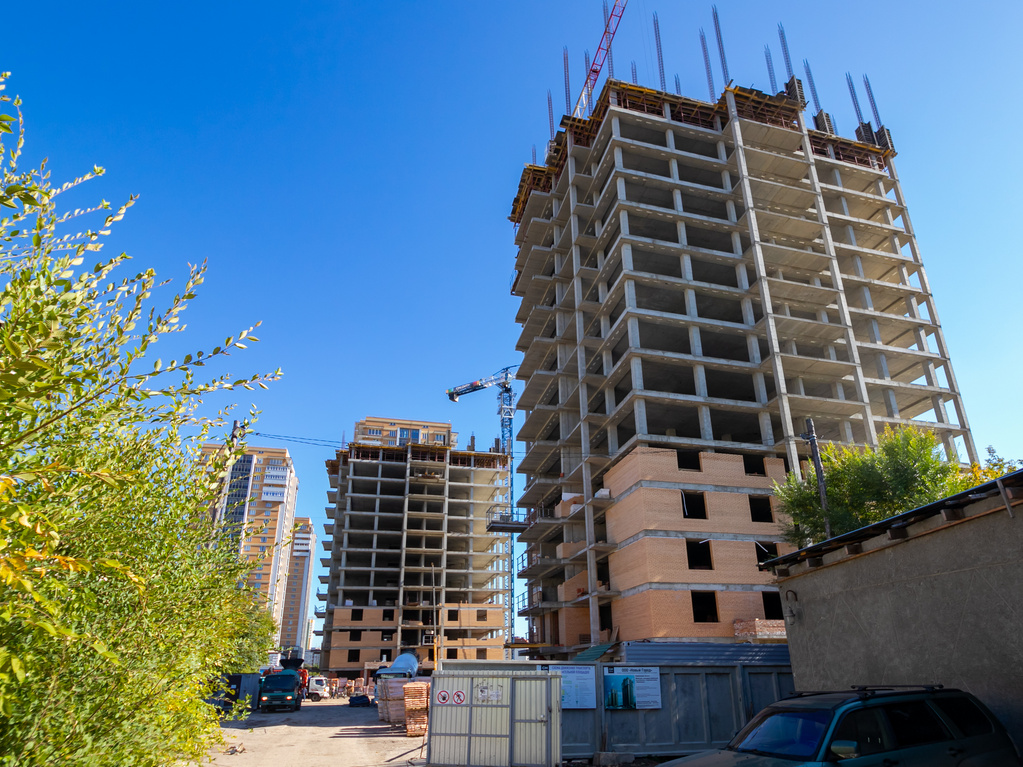

Академгородок
Первый этап строительства дома №1
Завершено шпатлевание стен, завершается установка электроприборов. Завершена укладка керамической плитки в местах общего пользования, устройство натяжного потолка, завершается оклеивание стен обоями; на 65% выполнена окраска стен и потолков.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства дома №1
В 1-й, 2-й, 3-й и 5-й блок-секциях завершена кирпичная кладка;
в 4-й блок-секции выполнено 90% кладки 8-го этажа; 50% тех этажа
в 6-й блок-секции выполнено 50% кладки 7 этажа.
На 70% выполнен монтаж стояков отопления, на 40% выполнено устройство коробов вентиляции, на 30% выполнено оштукатуривание стен, установлено 40% перегородок ПГП.
В 1-й блок секции на 30% выполнено остекление окон.
Третий этап строительства дома №1
В 1-й блок-секции выполнено 50% кладки 12-го этажа;
во 2-й блок-секции выполнено 20% кладки 12-го этажа;
в 3-й блок-секции выполнено 90% кладки 13-го этажа;
Началась установка стояков отопления;
На 20% выполнены штукатурные работы, установлено 10% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

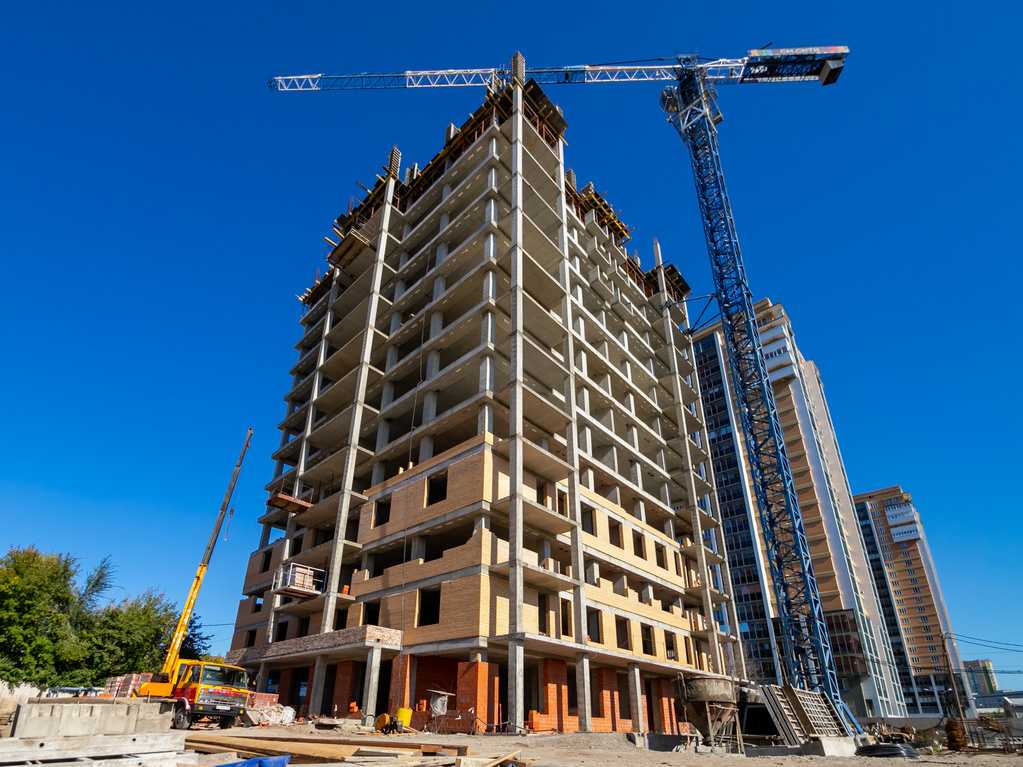

Дом №2
В 1-й блок-секции выполнено 90% монолитного ростверка, 90% монолита стен и
колонн подвала, 35% перекрытия подвала;
во 2-й блок-секции выполнено 25% перекрытия 1-го этажа;
в 3-й блок-секции завершено перекрытие 1-го этажа;
в 4-й блок-секции выполнено 40% монолита стен и колонн 1-го этажа;
в 5-й блок-секции выполнено 40% перекрытия 1-го этажа;
в 6-й блок-секции выполнено 65% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г

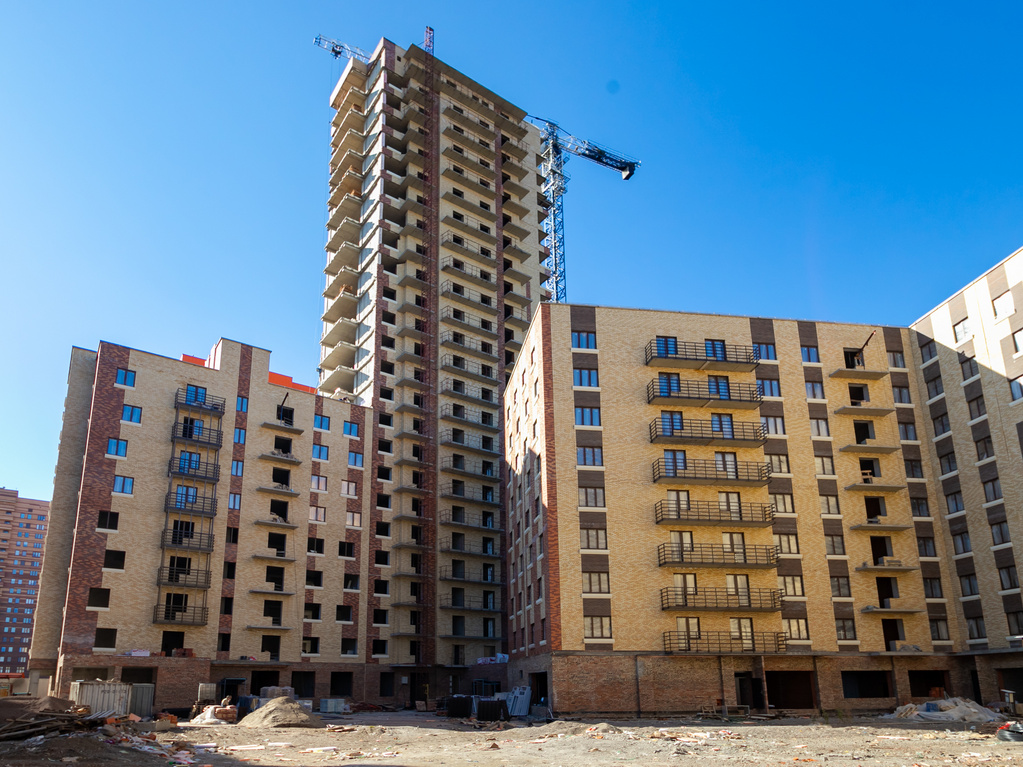

Взлетная, 7
В 1-ой блок-секции завершено перекрытие 15-го этажа; выполнено 70% монолита стен и колонн 16 этажа.
Выполнено 65% кирпичной кладки 1-го этажа; 50% кладки 2-го этажа; 50% кладки 3-го этажа; 45% кладки 4-го этажа; 40% кладки 5-го этажа. Во 2-й блок-секции завершено перекрытие 13 этажа; выполнено 80% монолита стен и колонн 14 этажа. Выполнено 50% кирпичной кладки 1-го этажа; 50% кладки 2-го этажа; 40% кладки 3-го и 4-го этажей; 10% кладки 5-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
В 7-этажной секции выполнено 75% кирпичной кладки 1-го этажа;
в 18-этажной секции завершен монолит стен и колонн 7-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.

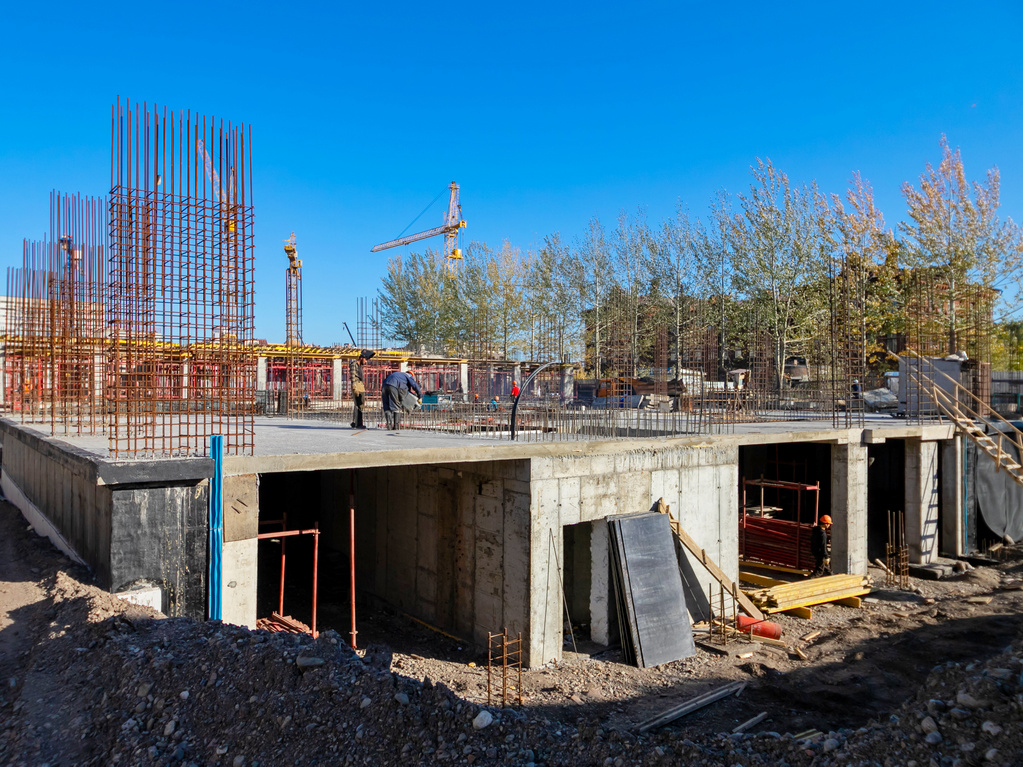

Дом №2
Во 2-й блок-секции завершено монолитное перекрытие подвала;
в 3-й блок-секции завершен монолит стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
