По состоянию на 30 сентября 2020 г. на наших строительных площадках производятся следующие работы.
Южный берег

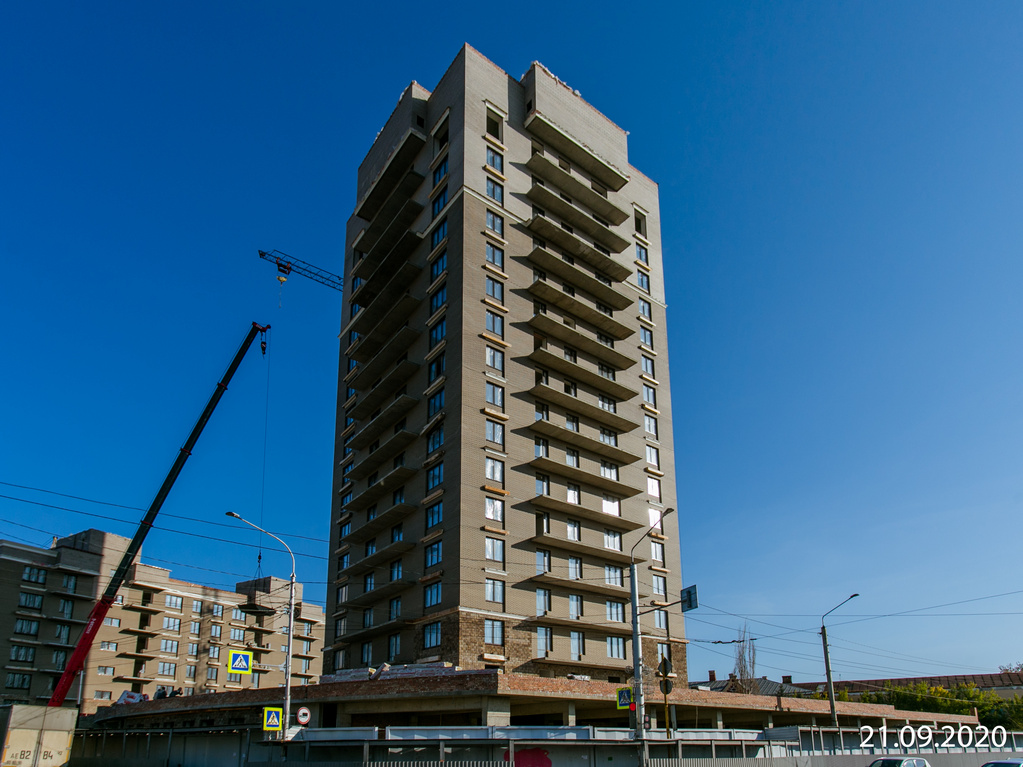

Дом №17
Завершены черновые отделочные работы и внутренние инженерные работы. Установлено 70% межкомнатных дверей, уложено 40% линолеума, смонтировано 85% натяжных потолков, завершается оклейка обоями.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом №18
В 1-й блок-секции выполнено 70% кладки 2 этажа;
во 2-й блок-секции выполнено 90% кладки 2 этажа;
в 3-й блок-секции выполнено 45% кирпичной кладки 1-го этажа, 40% кладки 3-го этажа;
в 4-й блок-секции выполнено 5% кладки 3-го этажа;
в 5-й блок-секции выполнено 35% монолита стен и колонн 7-го этажа, 55% кирпичной кладки 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №19
В 1-й и 4-6-й блок-секциях завершен монолит;
во 2-й блок-секции завершен монолит стен и колонн 1-го этажа;
в 3-й блок-секции завершен монолит стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
Дом №20
В 1-й блок-секции выполнено 15% кладки 11-го этажа;
во 2-й блок-секции выполнено 10% кладки 11-го этажа;
в 3-6-й блок-секциях кладочные работы завершаются.
Оштукатурено 55% стен квартир, 50% стен мест общего пользования.
Смонтировано 40% трубопроводов отопления, установлено 40% радиаторов отопления.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №22
В 1-й блок-секции выполнено 95% монолита перекрытия подвального этажа;
во 2-й блок-секции завершен монолитный фундамент;
в 3-й блок-секции выполнено 30% монолита стен и колонн подвального этажа;
В 4-й блок-секции завершен монолитный фундамент;
В 5-й блок-секции выполнено 90% монолита фундамента;
В 6-й блок-секции завершен монолит стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

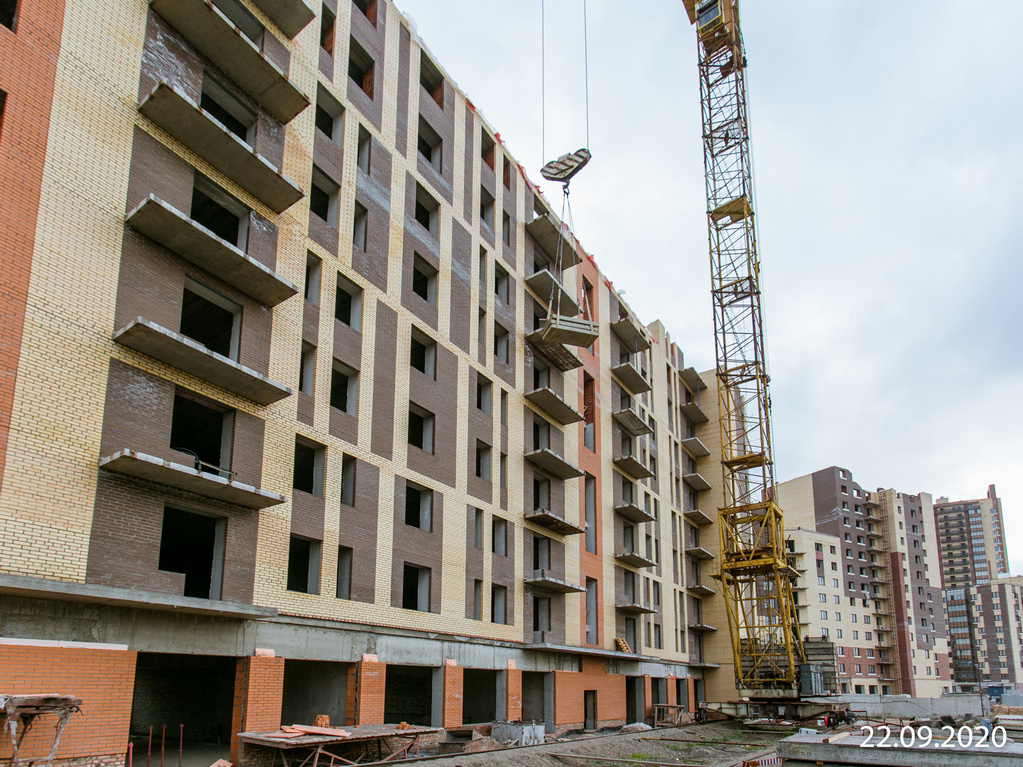

Дом №26
Выполнено 60% кладки 14-го этажа 1-й блок-секции, завершена кладка 2 и 3-й блок-секций
Выполнено 65% разуклонки кровли, 40% гидроизолирующего ковра.
Оштукатурено 60% стен, залито 15% стяжки пола, установлено 35% перегородок ПГП.
Установлено 60% окон.
Смонтировано 65% трубопроводов отопления, установлено 50% радиаторов отопления.
Смонтировано 80% стояков водоснабжения.
Уложено 45% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Новый Академгородок
Третий этап строительства дома №1
Завершены черновые отделочные работы.
Завершена чистовая отделка в блок-секциях 2 и 3.
В блок-секции 1 установлено 30% межкомнатных дверей, уложено 45% линолеума, смонтировано
85% натяжных потолков.
Завершается укладка электрических и слаботочных сетей, установлено 60% санфаянса.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.

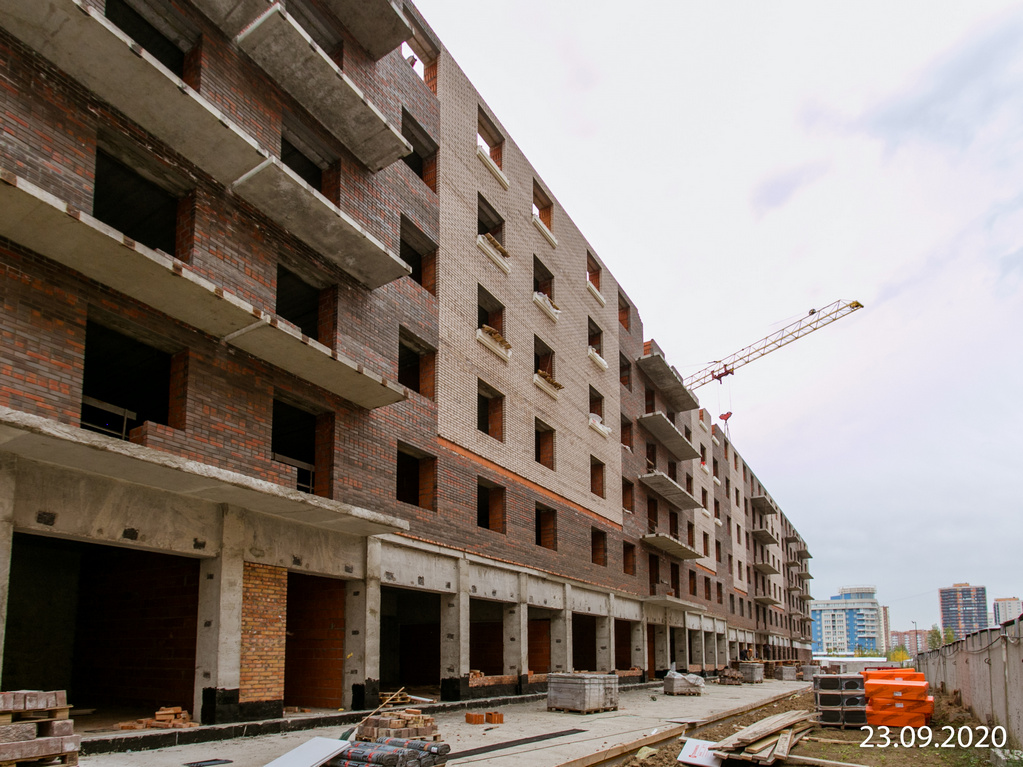

Дом №2
Завершена кладка на блок-секциях 1-3;
в 4-й блок-секции выполнено 55% кладки 12-го этажа;
в 5-й блок-секции выполнено 15% кладки 14-го этажа;
в 6-й блок-секции завершена кладка 13-го этажа.
Оштукатурено 50% стен, начато устройство стяжки пола, установлено 35% перегородок ПГП.
Смонтировано 70% трубопроводов отопления, установлено 45% радиаторов отопления, установлено 15% стояков водоснабжения.
Смонтировано 10% ограждения балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Дом №4
В 1-й блок-секции выполнено 65% кирпичной кладки 8-го этажа;
во 2-й блок-секции завершена кирпичная кладка 9-го этажа;
в 3-й блок-секции выполнено 10% кладки 10-го этажа;
в 4-й блок-секции выполнено 50% кирпичной кладки парапета кровли;
в 5-й блок-секции выполнено 85% кирпичной кладки парапета;
в 6-й блок-секции кладка парапета завершена.
Оштукатурено 40% стен в жилых помещениях.
Установлено 70% стояков отопления, 25% радиаторов отопления.
Смонтировано 45% системы вентиляции
Начат монтаж окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г
Образцово
Дом 3
Завершены черновые отделочные работы, завершено шпатлевание стен в жилых помещениях, завершается в местах общего пользования.
Завершена укладка керамической плитки, установка входных дверей.
Установлено 70% межкомнатных дверей, окрашено 30% стен в МОП. Наклеено 80% обоев, уложено 70% линолеума. Смонтировано 90% натяжных потолков.
Установлено 80% электроприборов, 60% слаботочных приборов. Установлено 70% санфаянса.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
Завершены черновые отделочные работы, завершена чистовая отделка блок-секций 2-5. В 1-й блок-секции завершено шпатлевание, завершена укладка керамической плитки в жилых помещениях, уложено 80% плитки в местах общего пользования.
Завершен монтаж входных дверей, наклеено 50% обоев, смонтировано 80% канта натяжного потолка, 40% полотна.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная, 7
Завершены кладочные работы.
Оштукатурено 10% стен жилой части дома, залито 10% стяжки пола, установлено
10% перегородок ПГП.
Смонтировано 80% стояков отопления, 50% стояков водоснабжения.
Уложено 10% слаботочной разводки.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Завершена кирпичная кладка жилых секций, выполнено 55% кладки стилобата, завершена разуклонка кровли жилых секций, выполнено 30% гидроизоляционного ковра.
Завершается установка окон.
Оштукатурено 95% стен, ошпатлевано 60% стен в жилой части, залито 40% стяжки пола, установлено 70% перегородок ПГП.
Смонтировано 80% трубопроводов отопления, установлено 40% радиаторов отопления,
80 стояков водоснабжения и водоотведения.
Уложено 10% электрических сетей, 70% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
В 1-й блок-секции начата кирпичная кладка 1-го этажа;
в 2-й блок-секции выполнено 95% кирпичной кладки 6-го этажа, 50% кладки 7-го этажа;
в 3-й блок-секции выполнено 15% кладки парапета кровли;
в 4-й блок-секции выполнено 90% кирпичной кладки 2-го этажа, 85% кладки 3-го этажа;
В 1-м стилобате выполнено 70% монолита стен и колонн подвального этажа, во 2-м стилобате завершена кирпичная кладка 1-го этажа.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

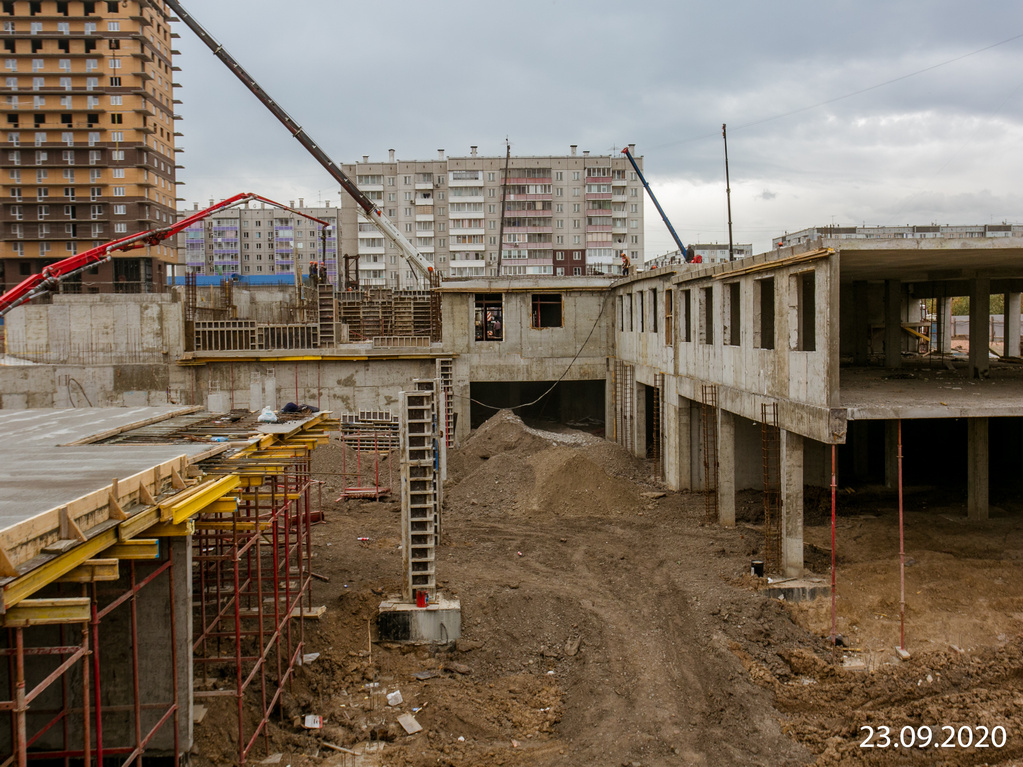

ЖК «Александровский»
I очередь строительства
В 9-й блок-секции выполнено 75% кирпичной кладки 9-го этажа;
в 10-й блок-секции завершена кладка 7-го этажа;
в 11-й блок-секции выполнено 75% кирпичной кладки 7-го этажа;
в 12-й блок-секции выполнено 55% кладки 7-го этажа;
в 13-й блок-секции выполнено 75% кладки 6-го этажа;
в 14-й блок-секции выполнено 75% кладки 6-го этажа;
в 15-й блок-секции выполнено 70% кладки 6-го этажа;
в 16-й блок-секции выполнено 10% кладки 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
II очередь строительства
В 1-й блок-секции выполнено 25% кирпичной кладки 1-го этажа, 35% кладки 3-го этажа;
во 2-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, завершена кладка 3-го этажа;
в 3-й блок-секции выполнено 35% кирпичной кладки 1-го этажа, 55% кладки 4-го этажа;
в 4-й блок-секции выполнено 30% кирпичной кладки 1-го этажа, 50% кладки 4-го этажа;
в 5-й блок-секции завершено перекрытие подвального этажа;
в 6-й блок-секции выполнено 90% монолита стен и колонн 1-го этажа;
в 7-й блок-секции завершен монолит.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
ЖК «Светлогорский»
I этап
В 1-й блок-секции выполнено 80% монолитного фундамента; 55% монолита стен и колонн подвального этажа, 30% монолитного перекрытия подвального этажа.
Во 2-й блок-секции выполнено 90% монолитного фундамента, 90% монолита стен и колонн подвального этажа, 85% монолитного перекрытия подвального этажа.
В 3-й блок-секции завершен монолит стен и колонн 1-го этажа.
В 4-й блок-секции завершен монолит стен и колонн 1-го этажа.
В 5-й блок-секции завершен монолит.
В 6-й блок-секции выполнено 75% монолита стен и колонн 1-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
II этап
В 8-11 и 16-й блок-секциях завершено устройство свайного поля;
в 12-й блок-секции погружено 70% свай;
в 13-й блок-секции начато погружение свай;
в 15-й блок-секции погружено 50% свай.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г
