Строительный отчет за сентябрь
По состоянию на 1 октября 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег

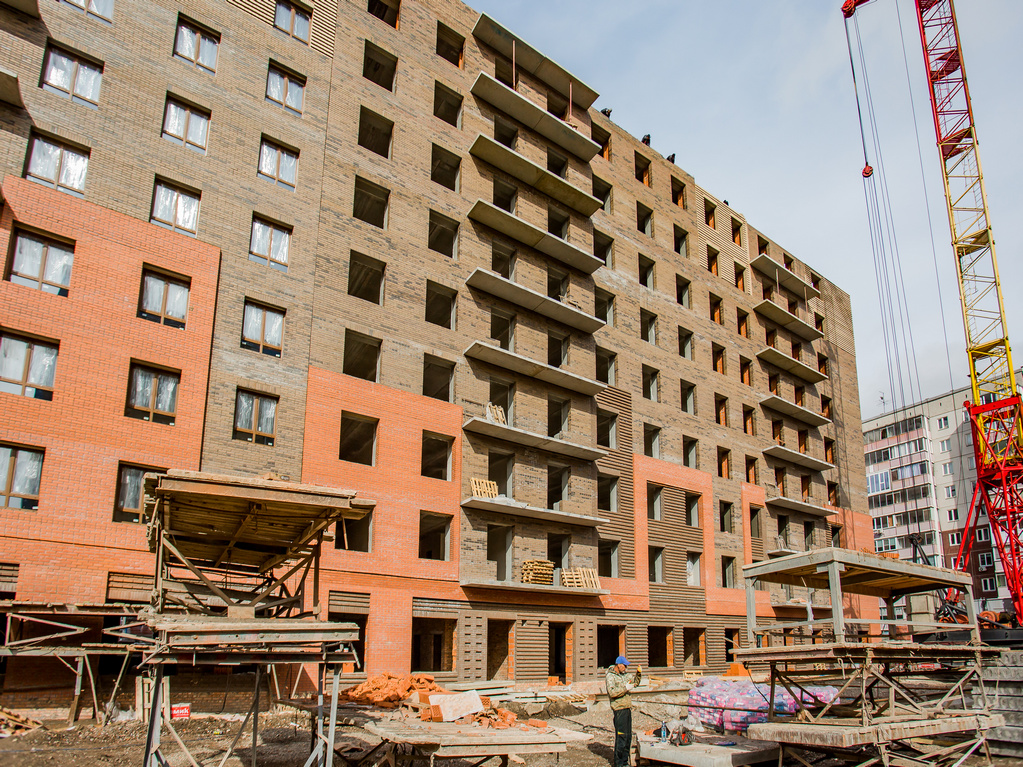

Дом №18
В 1-4-й блок-секциях завершена кирпичная кладка;
в 5-й блок-секции завершен монолит, выполнено 5% кладки 21-го этажа и 30% кладки парапетов кровли.
На 75% выполнено устройство кровли, смонтировано 95% трубопроводов отопления, установлено 55% радиаторов, оштукатурено 25% стен.
Установлено 50% балконных ограждений, 25% балконного остекления, 25% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
В 1-й блок-секции выполнено 70% кирпичной кладки парапетов кровли;
во 2-4й блок-секциях завершена кладка парапетов кровли;
в 5-й блок-секции выполнено 95% кладки парапетов кровли;
в 6-й блок-секции выполнено 15% кладки 13-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
Ошпатлевано 80% стен, завершен монтаж перегородок ГКЛ. Уложено 95% керамической плитки в местах общего пользования. На 20% выполнена окраска стен в МОП. Завершен монтаж входных дверей. Смонтировано 80% канта и 30% полотна натяжного потолка
Установлено 60% электроприборов.
Завершен монтаж ограждения и остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок секции выполнено 35% кладки 8-го этажа;
во 2-й блок-секции выполнено 25% кладки парапетов кровли;
в 3-5-й блок-секциях кладка завершена;
в 6-й блок-секции выполнено 60% кладки парапетов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

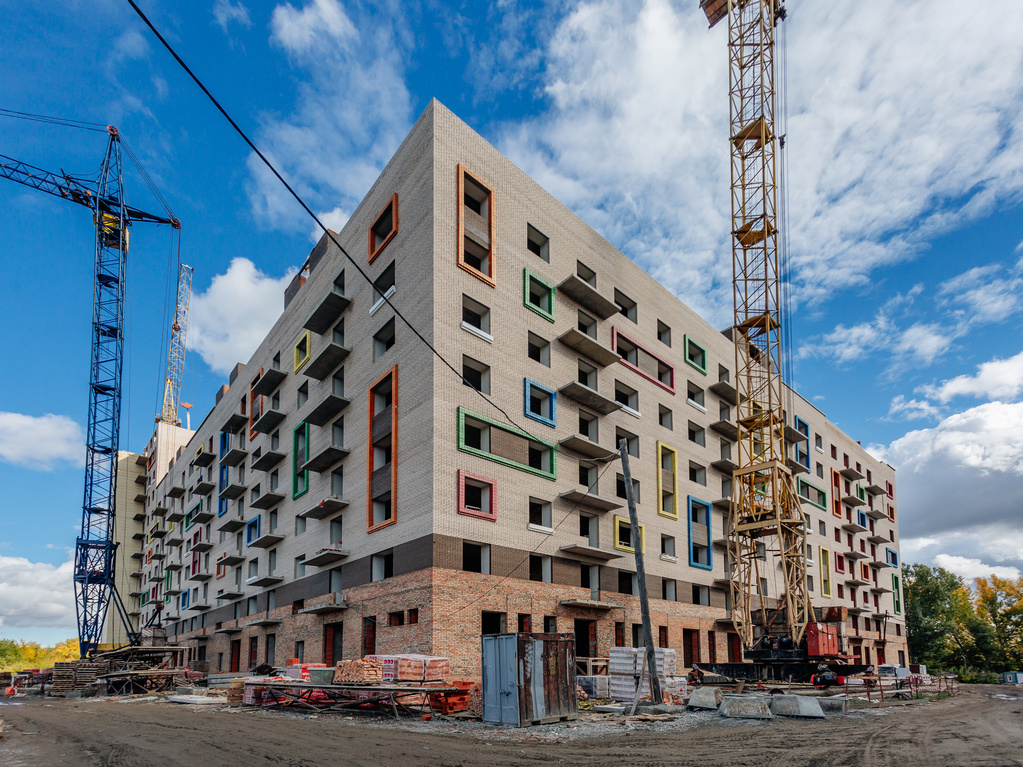

Академгородок
Дом №2
Завершен монтаж перегородок ГКЛ, уложено 85% линолеума.
Установлено 95% межкомнатных дверей.
Завершена шпатлевка в квартирах, на 60% готова в местах общего пользования, уложено 95% керамической плитки в МОП, завершена укладка обоев.
Смонтировано 90% полотна натяжного потолка, завершен монтаж канта.
Завершен монтаж электрических и слаботочных сетей, вентиляционных коробов.
Завершен монтаж балконного ограждения и остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Завершено устройство кровли.
Ошпатлевано 95% стен, уложено 90% керамической плитки, установлено 95% перегородок ГКЛ, на 55% выполнена окраска стен в МОП.
Смонтировано 95% канта натяжного потолка, 90% полотна.
Завершен монтаж электросетей, смонтировано 55% электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

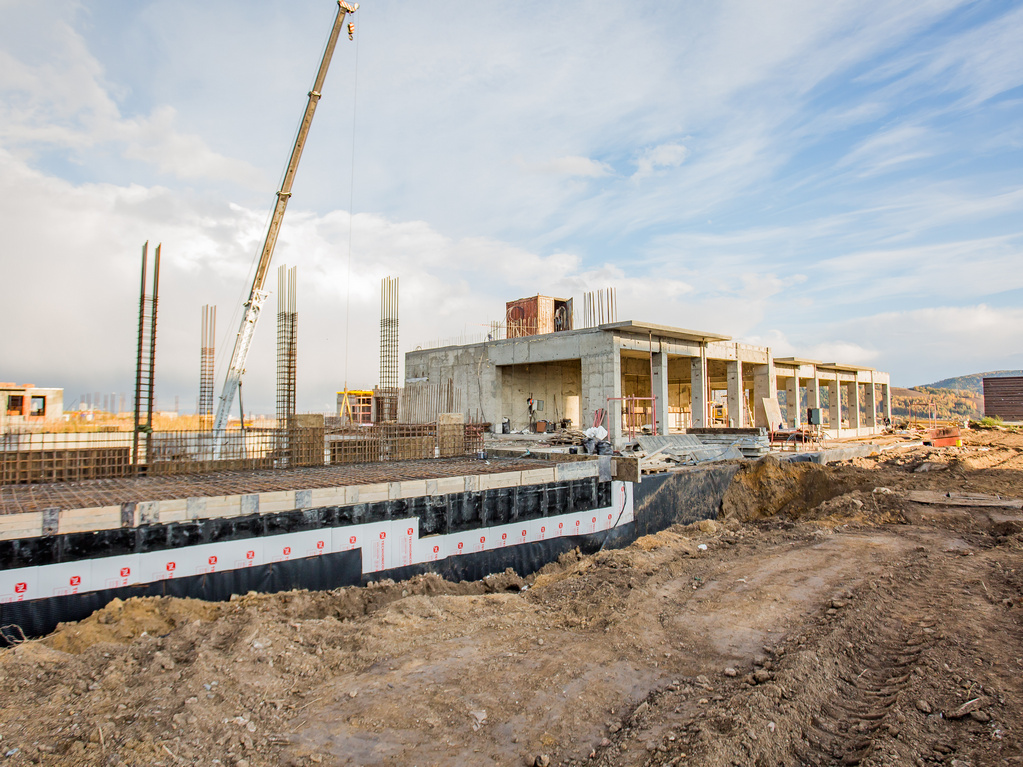

Дом №6
В 1-й блок-секции залито 75% монолита подвального этажа;
во 2-3-й и 7-10-й и 11-й блок-секциях завершено устройство монолита первого этажа;
в 4-й блок-секции залито 90% перекрытия первого этажа;
в 5-й блок-секции выполнено 65% стен и колонн подвального этажа, 30% перкрытия;
в 6-й блок-секции залито 35% монолита стен и колонн первого этажа, 15% перекрытия;
в 9-й блок-секции выполнено 25% кирпичной кладки 2-го этажа;
в 10-й блок-секции выполнено 40% кирпичной кладки 2-го этажа;
в 11-й блок-секции завершено устройство монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Взлетная, 7
Ошпатлевано 85% стен, уложено 60% керамической плитки в жилых помещениях, 70% в местах общего пользования. Наклеено 50% обоев, уложено 40% линолеума.
Завершен монтаж входных дверей, установлено 50% межкомнатных дверей, на 30% выполнена окраска стен в МОП.
Смонтировано 70% канта натяжного потолка, 50% полотна.
Завершен монтаж электросетей, уложено 90% слаботочных сетей, 95% вентиляционных коробов.
Смонтировано 95% балконного остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

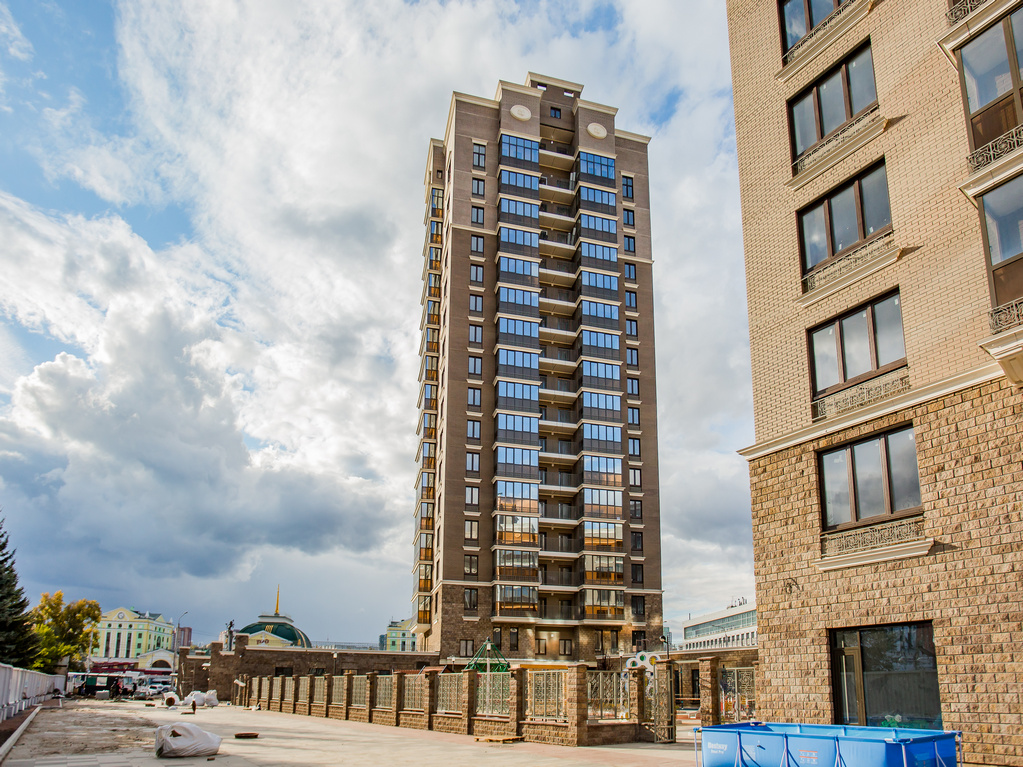

Бограда, 109
Дом №1
Завершена укладка керамической плитки и линолеума.
Завершается благоустройство придомовой территории.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
Завершены кладочные работы. Выполнено 70% работ по разуклонке кровли, 30% по гидроизоляции.
Смонтировано 10% стояков водоснабжения, 20% стояков канализации, 60% вентиляционных коробов.
Установлено 30% окон.
Оштукатурено 70% стен в жилых помещениях, 40% в местах общего пользования, установлено 40% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

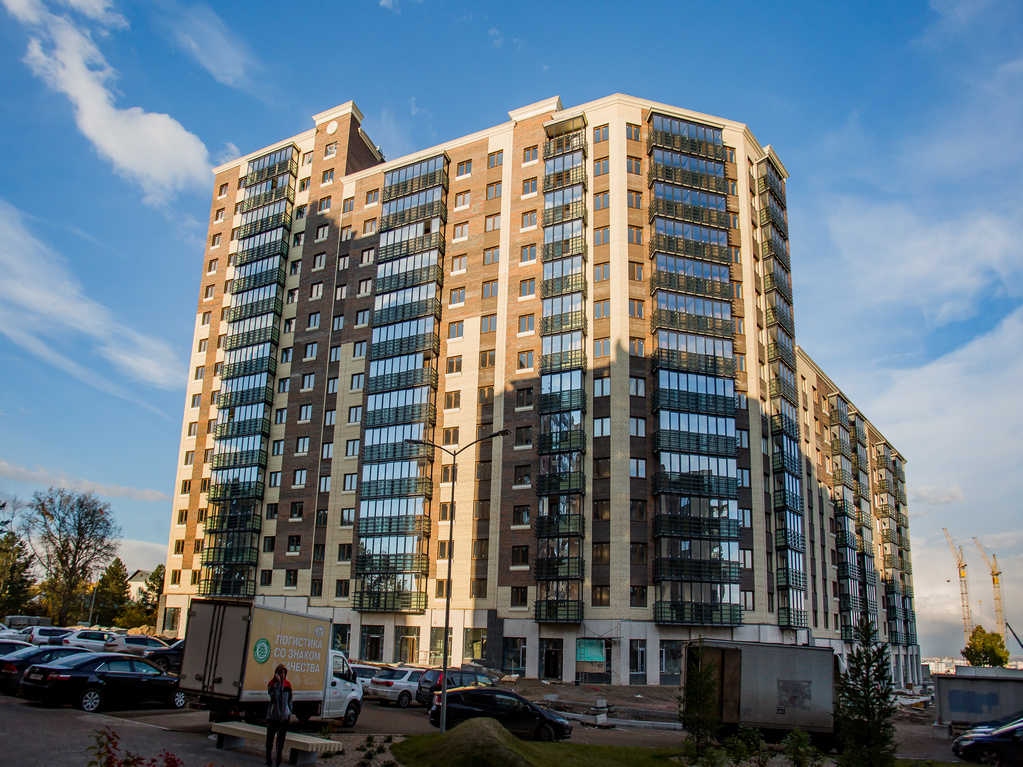

ЖК «Александровский»
I этап
Смонтировано 80% ограждения балконов, 65% остекления.
Оштукатурено 95% стен, залито 95% стяжки пола, смонтировано 40% перегородок ГКЛ, ошпатлевано 40% стен.
Установлено 90% входных дверей, смонтировано 5% канта натяжного потолка.
Завершен монтаж стояков водоснабжения и канализации. Уложено 30% электрических сетей, 80% слаботочных сетей.
Смонтировано 85% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
II этап
В 1-й блок-секции выполнено 75% кладки 10-го этажа;
во 2-й блок-секции выполнено 70% кладки парапетов кровли;
в 3-4-й блок-секциях завершена кладка парапетов кровли;
в 5-й блок-секции выполнено 65% кладки парапетов кровли;
в 6-й блок-секции выполнено 60% кладки парапетов кровли;
в 7-й блок-секции завершается кладка 11-го этажа;
в 8-й блок-секции выполнено 15% кладки 12-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

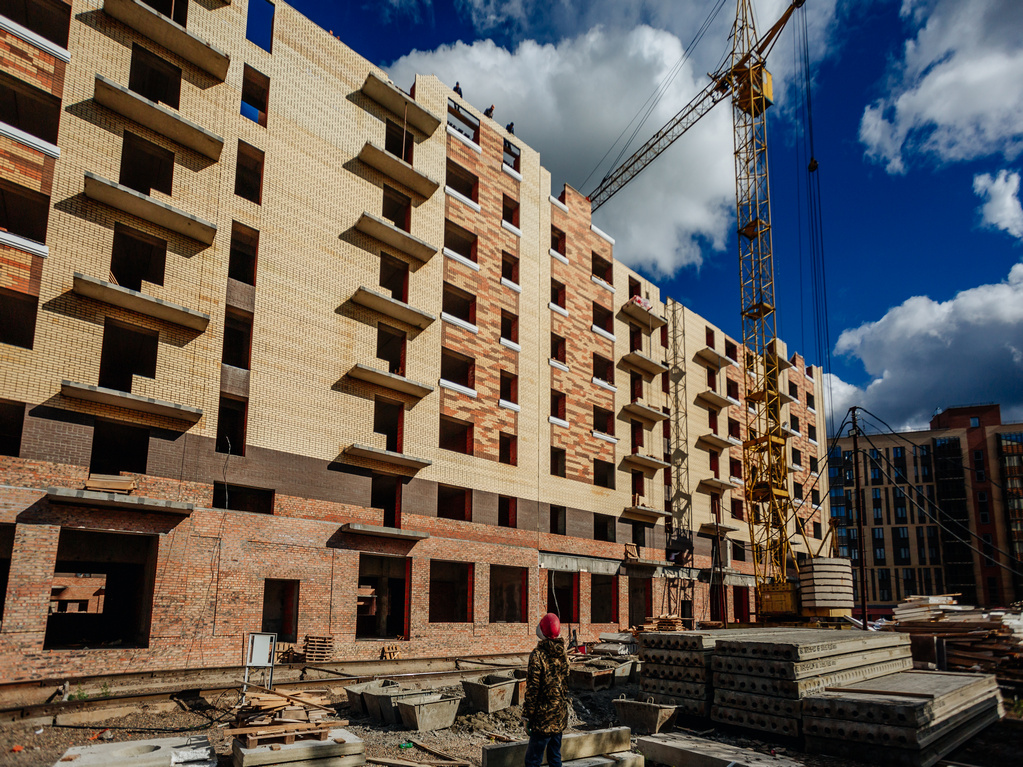

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 55% кладки 10-го этажа.
Во 2-й блок-секции выполнено 20% кладки 10-го этажа.
Во 3-й блок-секции выполнено 35% кладки 10-го этажа.
В 4-й блок-секции завершена кладка парапетов кровли.
В 5-й блок-секции выполнено 10% кладки 15-го этажа.
В 6-й блок-секции выполнено 30% кладки 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 75% кладки 4-го этажа.
В 9-й блок-секции выполнено 40% кладки 4-го этажа.
В 10-й блок-секции выполнено 40% кладки 3-го этажа.
В 11-й блок-секции начата кладка 3-го этажа.
В 12-й блок-секции выполнено 25% кладки 7-го этажа.
В 13-й блок-секции выполнено 10% кладки 7-го этажа.
В 14-й блок-секции выполнено 10% кладки 7-го этажа.
В 15-й блок-секции выполнено 30% кладки 8-го этажа.
В 16-й блок-секции завершена кладка 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
По состоянию на 1 октября 2021 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
В 1-4-й блок-секциях завершена кирпичная кладка;
в 5-й блок-секции завершен монолит, выполнено 5% кладки 21-го этажа и 30% кладки парапетов кровли.
На 75% выполнено устройство кровли, смонтировано 95% трубопроводов отопления, установлено 55% радиаторов, оштукатурено 25% стен.
Установлено 50% балконных ограждений, 25% балконного остекления, 25% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
В 1-й блок-секции выполнено 70% кирпичной кладки парапетов кровли;
во 2-4й блок-секциях завершена кладка парапетов кровли;
в 5-й блок-секции выполнено 95% кладки парапетов кровли;
в 6-й блок-секции выполнено 15% кладки 13-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №20
Ошпатлевано 80% стен, завершен монтаж перегородок ГКЛ. Уложено 95% керамической плитки в местах общего пользования. На 20% выполнена окраска стен в МОП. Завершен монтаж входных дверей. Смонтировано 80% канта и 30% полотна натяжного потолка
Установлено 60% электроприборов.
Завершен монтаж ограждения и остекления балконов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №22
В 1-й блок секции выполнено 35% кладки 8-го этажа;
во 2-й блок-секции выполнено 25% кладки парапетов кровли;
в 3-5-й блок-секциях кладка завершена;
в 6-й блок-секции выполнено 60% кладки парапетов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Академгородок
Дом №2
Завершен монтаж перегородок ГКЛ, уложено 85% линолеума.
Установлено 95% межкомнатных дверей.
Завершена шпатлевка в квартирах, на 60% готова в местах общего пользования, уложено 95% керамической плитки в МОП, завершена укладка обоев.
Смонтировано 90% полотна натяжного потолка, завершен монтаж канта.
Завершен монтаж электрических и слаботочных сетей, вентиляционных коробов.
Завершен монтаж балконного ограждения и остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №4
Завершено устройство кровли.
Ошпатлевано 95% стен, уложено 90% керамической плитки, установлено 95% перегородок ГКЛ, на 55% выполнена окраска стен в МОП.
Смонтировано 95% канта натяжного потолка, 90% полотна.
Завершен монтаж электросетей, смонтировано 55% электроприборов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Дом №6
В 1-й блок-секции залито 75% монолита подвального этажа;
во 2-3-й и 7-10-й и 11-й блок-секциях завершено устройство монолита первого этажа;
в 4-й блок-секции залито 90% перекрытия первого этажа;
в 5-й блок-секции выполнено 65% стен и колонн подвального этажа, 30% перкрытия;
в 6-й блок-секции залито 35% монолита стен и колонн первого этажа, 15% перекрытия;
в 9-й блок-секции выполнено 25% кирпичной кладки 2-го этажа;
в 10-й блок-секции выполнено 40% кирпичной кладки 2-го этажа;
в 11-й блок-секции завершено устройство монолита подвального этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Взлетная, 7
Ошпатлевано 85% стен, уложено 60% керамической плитки в жилых помещениях, 70% в местах общего пользования. Наклеено 50% обоев, уложено 40% линолеума.
Завершен монтаж входных дверей, установлено 50% межкомнатных дверей, на 30% выполнена окраска стен в МОП.
Смонтировано 70% канта натяжного потолка, 50% полотна.
Завершен монтаж электросетей, уложено 90% слаботочных сетей, 95% вентиляционных коробов.
Смонтировано 95% балконного остекления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Бограда, 109
Дом №1
Завершена укладка керамической плитки и линолеума.
Завершается благоустройство придомовой территории.
Плановый срок сдачи дома в эксплуатацию IV квартал 2021 г.
Дом №2
Завершены кладочные работы. Выполнено 70% работ по разуклонке кровли, 30% по гидроизоляции.
Смонтировано 10% стояков водоснабжения, 20% стояков канализации, 60% вентиляционных коробов.
Установлено 30% окон.
Оштукатурено 70% стен в жилых помещениях, 40% в местах общего пользования, установлено 40% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
I этап
Смонтировано 80% ограждения балконов, 65% остекления.
Оштукатурено 95% стен, залито 95% стяжки пола, смонтировано 40% перегородок ГКЛ, ошпатлевано 40% стен.
Установлено 90% входных дверей, смонтировано 5% канта натяжного потолка.
Завершен монтаж стояков водоснабжения и канализации. Уложено 30% электрических сетей, 80% слаботочных сетей.
Смонтировано 85% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
II этап
В 1-й блок-секции выполнено 75% кладки 10-го этажа;
во 2-й блок-секции выполнено 70% кладки парапетов кровли;
в 3-4-й блок-секциях завершена кладка парапетов кровли;
в 5-й блок-секции выполнено 65% кладки парапетов кровли;
в 6-й блок-секции выполнено 60% кладки парапетов кровли;
в 7-й блок-секции завершается кладка 11-го этажа;
в 8-й блок-секции выполнено 15% кладки 12-го этажа;.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Сити-квартал «Светлогорский»
I этап
В 1-й блок-секции выполнено 55% кладки 10-го этажа.
Во 2-й блок-секции выполнено 20% кладки 10-го этажа.
Во 3-й блок-секции выполнено 35% кладки 10-го этажа.
В 4-й блок-секции завершена кладка парапетов кровли.
В 5-й блок-секции выполнено 10% кладки 15-го этажа.
В 6-й блок-секции выполнено 30% кладки 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 75% кладки 4-го этажа.
В 9-й блок-секции выполнено 40% кладки 4-го этажа.
В 10-й блок-секции выполнено 40% кладки 3-го этажа.
В 11-й блок-секции начата кладка 3-го этажа.
В 12-й блок-секции выполнено 25% кладки 7-го этажа.
В 13-й блок-секции выполнено 10% кладки 7-го этажа.
В 14-й блок-секции выполнено 10% кладки 7-го этажа.
В 15-й блок-секции выполнено 30% кладки 8-го этажа.
В 16-й блок-секции завершена кладка 6-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
