Строительный отчет за январь 2019 г.
![Строительный отчет за январь 2019 г. Строительный отчет за январь 2019 г. картинка](/upload/iblock/bb8/bb87cad8ec796047ae68fa5dec20a65b.jpg)
По состоянию на 1 февраля 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15 (2-й дом на бульваре Экзюпери)
Смонтировано 98% перегородок ПГП, 80% перегородок ГКЛ (1этап); на 49% выполнена прокладка водопроводных труб; на 10% выполнен монтаж электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 85% выполнено оштукатуривание стен, на 93% — устройство перегородок ПГП, установлено 10% перегородок ГКЛ, залито 40% стяжки пола; на 23% выполнен монтаж электропроводки, на 58% – монтаж слаботочных сетей; на 37% выполнена прокладка водопроводных труб. Началась укладка плитки, оклеивание стен обоями.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Во 2-й блок-секции залито 100% монолитного перекрытия 16-го этажа,
в 1-й блок-секции выполнено 15% кирпичной кладки 8-го этажа;
во 2-й блок-секции завершена кладка 8-го этажа, начата кладка 9-го этажа;
в 4-й блок-секции выполнено 95% кладки 8-го этажа; начата кладка 9-го этажа;
в 5-й блок-секции выполнено 60% кладки 7-го этажа;
в 6-й блок-секции завершена кладка 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 26
В 1-й блок-секции на 98% готов монолит стен подвального этажа, на 75% выполнено перекрытие подвального этажа; на 15% готов монолит стен первого этажа;
во 2-й блок-секции завершен монолит стен подвального этажа; на 85% выполнено перекрытие подвального этажа; начато устройство монолита стен первого этажа;
в 3-й блок-секции завершен монолит стен подвального этажа; на 98% выполнено перекрытие подвального этажа; на 55% готов монолит стен первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Минирайон Образцово
Дом 3
В 1-й блок-секции выполнено 70% кладки 6 этажа;
во 2-й блок-секции выполнено 75% кладки 6 этажа;
в 3-й блок-секции выполнено 30% кладки 6 этажа;
в 4-й блок-секции начата кладка 4 этажа; работы не велись.
в 5-й блок-секции выполнено 75% кладки 6 этажа;
в 6-й блок-секции выполнено 20% кладки 5 этажа;
в 7-й блок-секции выполнено 90% кладки 3 этажа;
в 8-й блок-секции выполнено 50% кладки 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 50% кладки 4 этажа;
во 2-й блок-секции завершена кладка 3 этажа, начата кладка 4 этажа;
в 3-й блок-секции выполнено 98% кладки 3 этажа;
в 4-й блок-секции выполнено 90% кладки 3 этажа;
и 5-й блок-секции выполнено 90% кладки 4 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
На 85% выполнена штукатурка стен, залито 40% стяжки полов, на 20% выполнен монтаж электросетей, на 60% – монтаж слаботочных сетей. На 15% выполнено шпатлевание стен.
Запущена система отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
В 1-й блок-секции выполнено 75% кирпичной кладки 7-го этажа;
во 2, 3, 4 блок-секциях завершена кладка 4 этажа;
в 5-й блок-секции выполнено 90% кладки 5 этажа;
в 6-й блок-секции готово 35% кладки 3 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
В 1-й блок-секции завершена кирпичная кладка 4 этажа;
во 2-й блок-секции выполнено 80% кладки 4 этажа;
в 3-й блок-секции выполнено 10% кладки 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная 7
В 1-ой блок-секции завершен монолит стен и колонн 4 этажа; завершено устройство перекрытия 4 этажа;
Во 2-й блок-секции завершен монолит стен и колонн 2 этажа; завершено устройство перекрытия 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.

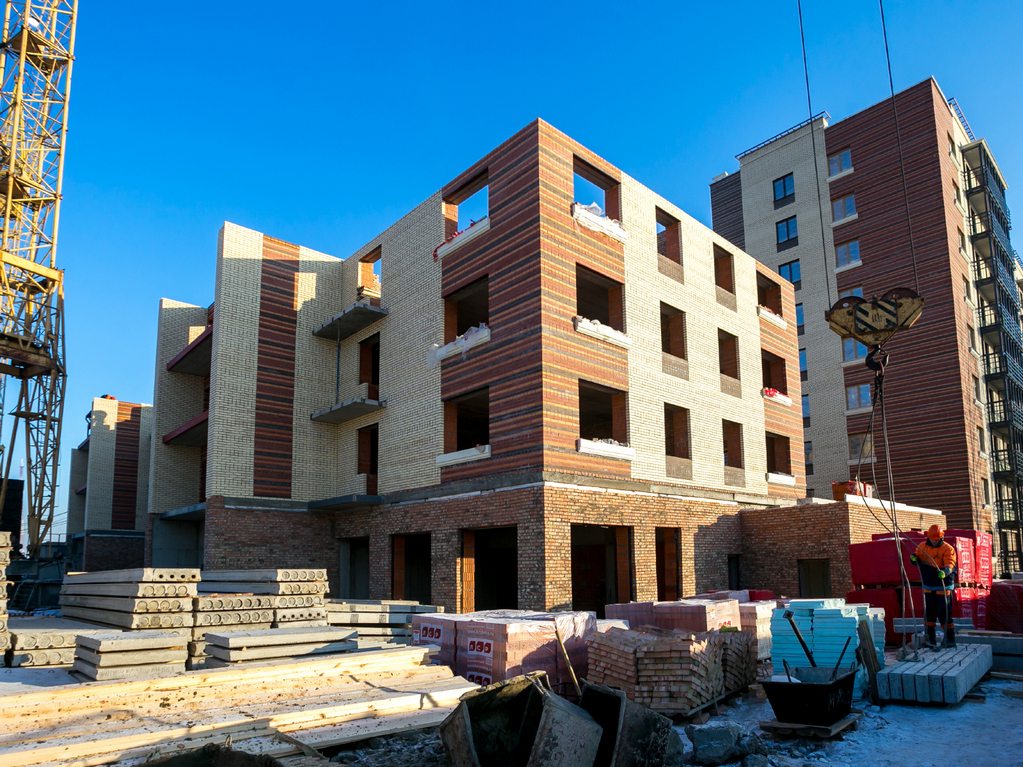

![Академгородок, 1-й дом](/upload/iblock/d34/d3430225436365a61a4fb23449266363.jpg)

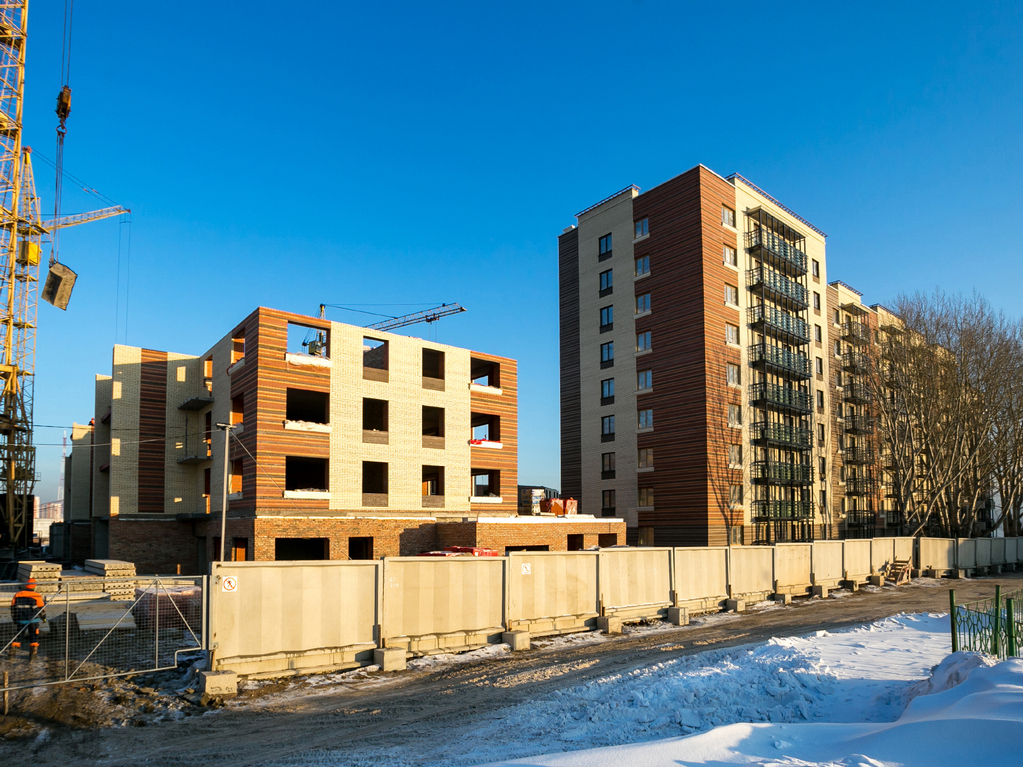

![Академгородк, 1-й дом](/upload/iblock/d75/d7548b80c86809a47506138d8fe19920.jpg)

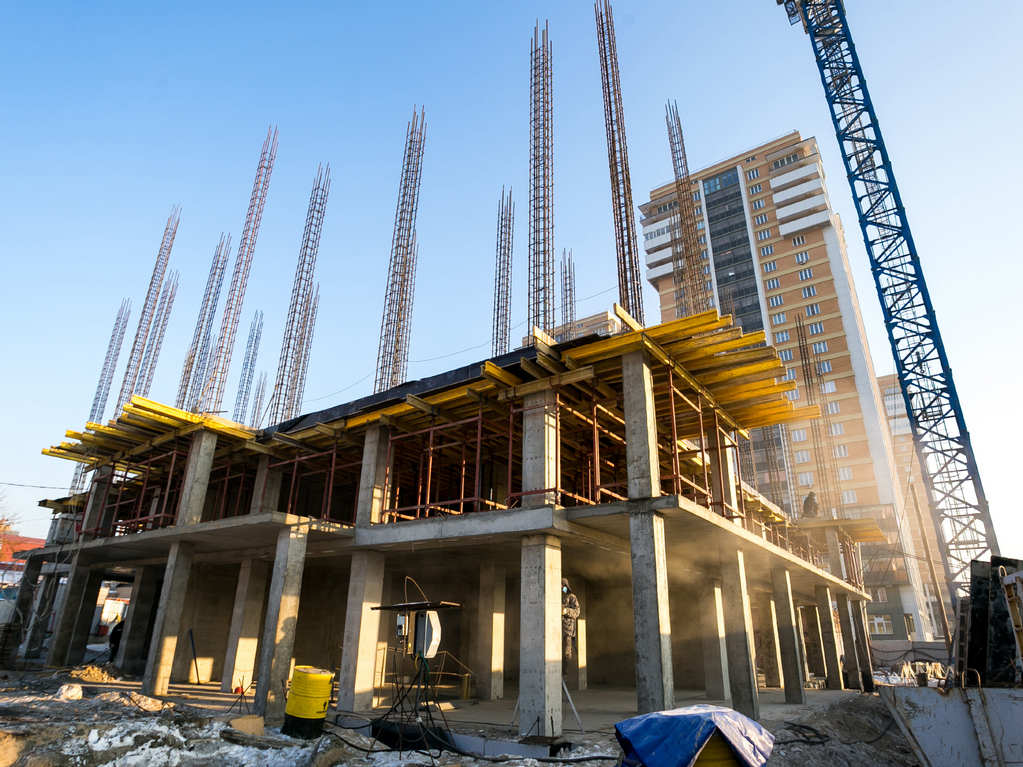

![Взлетная, 7, второй дом](/upload/iblock/1a4/1a4967d32e8097e7d9f94e74076ebe05.jpg)

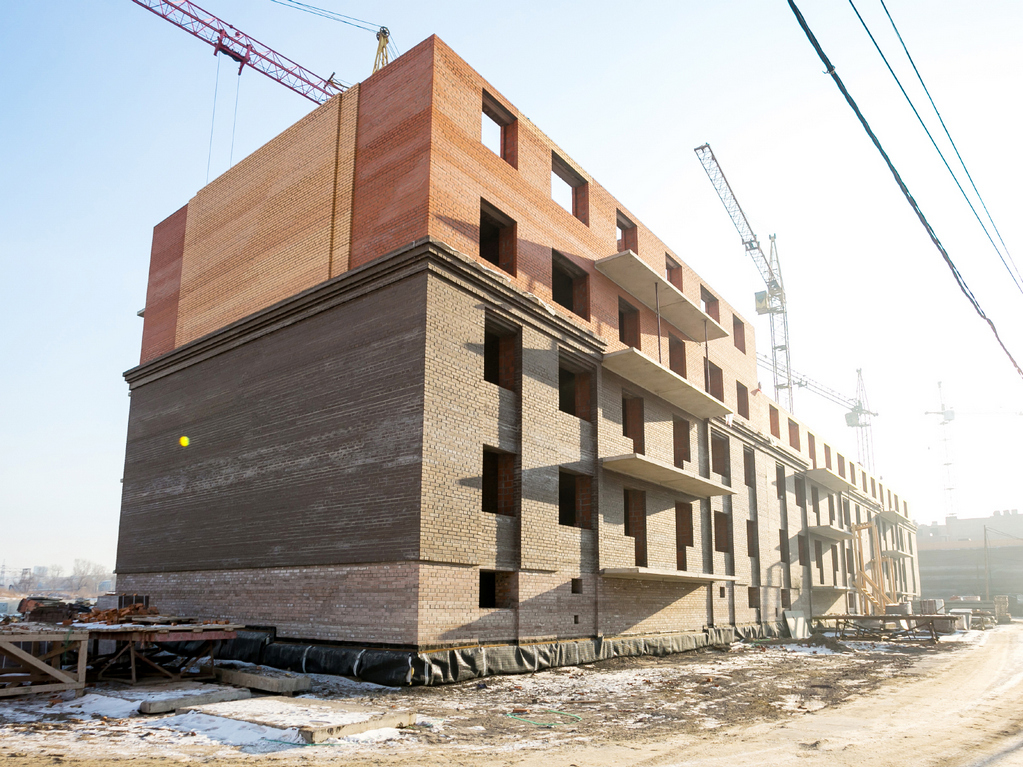

![Образцово, дом 4](/upload/iblock/56d/56d348372caa66c48233380435287dd9.jpg)

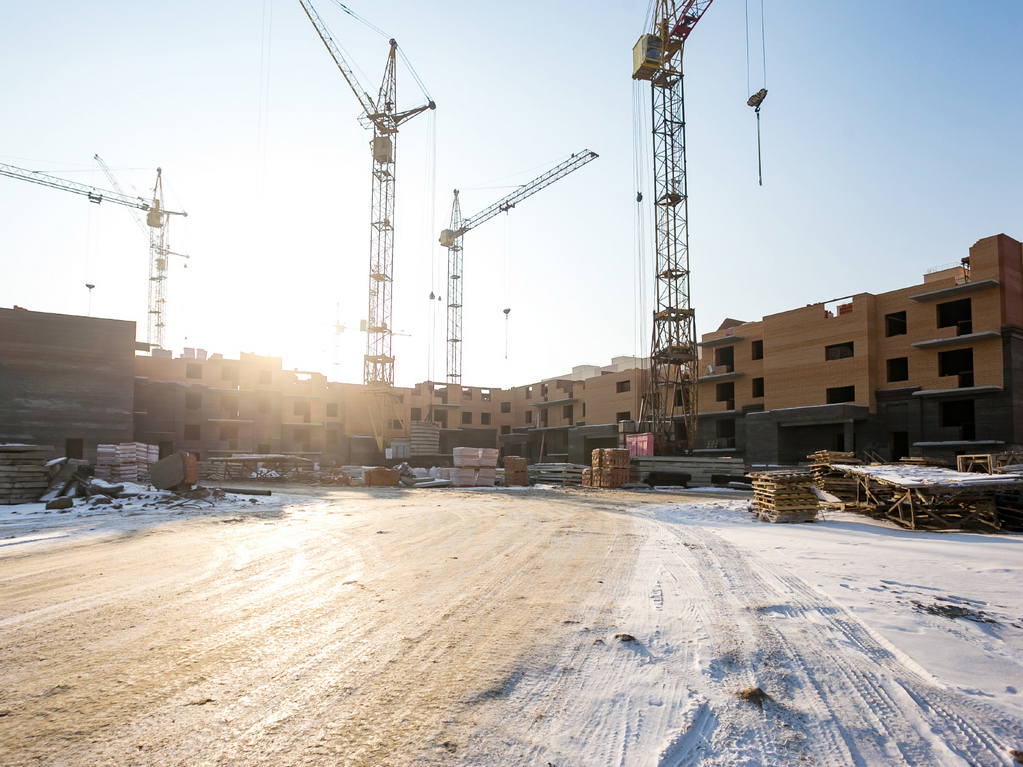

![Образцово, дом 4](/upload/iblock/929/929eb0a85242563dc40001c684e3a1a8.jpg)

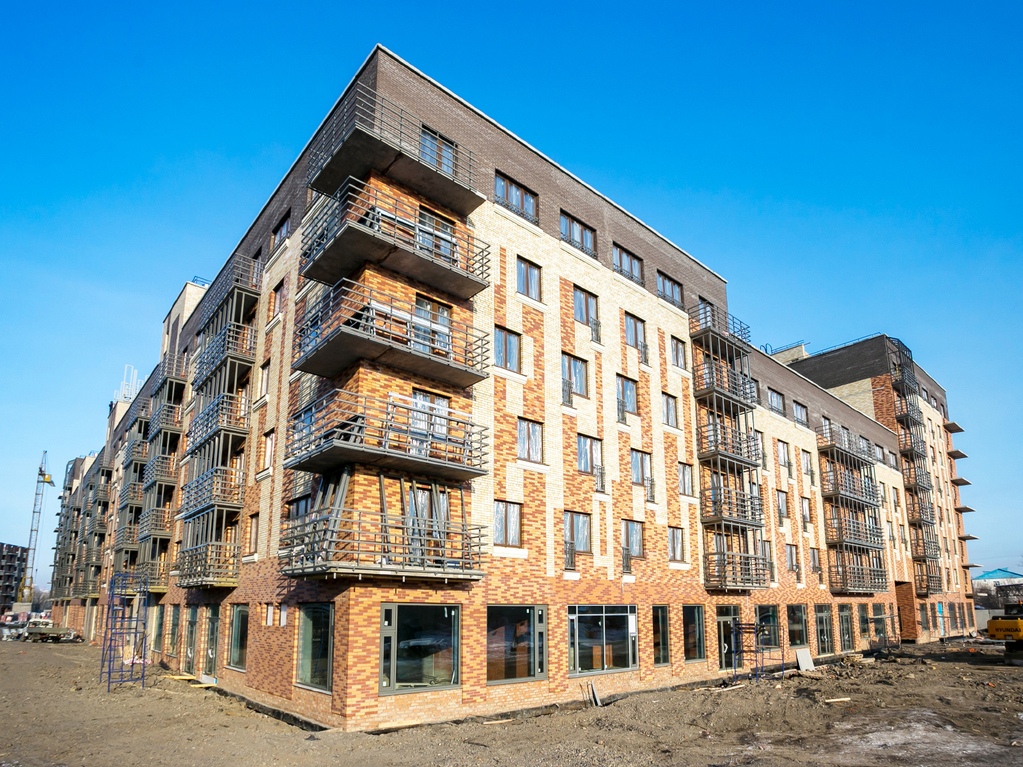

![Южный берег, дом 16](/upload/iblock/34f/34f43f3b6e8bee398d45025dd297543d.jpg)

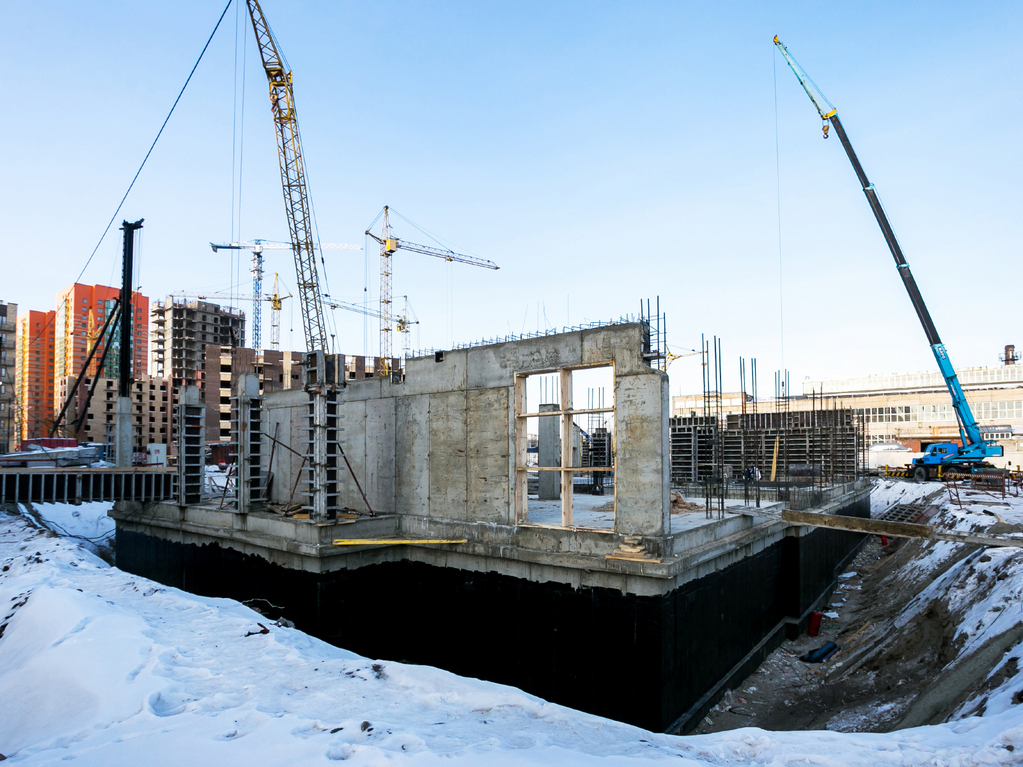

![Южный берег, дом 26](/upload/iblock/5ed/5ed39f1416c7bbb1d1cd6d1de181ea06.jpg)
![](/local/templates/smcity_redisign/components/is/proxy/subscribe/images/proposal-mailing.png)
По состоянию на 1 февраля 2019 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №15 (2-й дом на бульваре Экзюпери)
Смонтировано 98% перегородок ПГП, 80% перегородок ГКЛ (1этап); на 49% выполнена прокладка водопроводных труб; на 10% выполнен монтаж электрических сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №16 (3-й дом на бульваре Экзюпери)
На 85% выполнено оштукатуривание стен, на 93% — устройство перегородок ПГП, установлено 10% перегородок ГКЛ, залито 40% стяжки пола; на 23% выполнен монтаж электропроводки, на 58% – монтаж слаботочных сетей; на 37% выполнена прокладка водопроводных труб. Началась укладка плитки, оклеивание стен обоями.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Дом №17 (4-й дом на бульваре Экзюпери)
Во 2-й блок-секции залито 100% монолитного перекрытия 16-го этажа,
в 1-й блок-секции выполнено 15% кирпичной кладки 8-го этажа;
во 2-й блок-секции завершена кладка 8-го этажа, начата кладка 9-го этажа;
в 4-й блок-секции выполнено 95% кладки 8-го этажа; начата кладка 9-го этажа;
в 5-й блок-секции выполнено 60% кладки 7-го этажа;
в 6-й блок-секции завершена кладка 7-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом № 26
В 1-й блок-секции на 98% готов монолит стен подвального этажа, на 75% выполнено перекрытие подвального этажа; на 15% готов монолит стен первого этажа;
во 2-й блок-секции завершен монолит стен подвального этажа; на 85% выполнено перекрытие подвального этажа; начато устройство монолита стен первого этажа;
в 3-й блок-секции завершен монолит стен подвального этажа; на 98% выполнено перекрытие подвального этажа; на 55% готов монолит стен первого этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
Минирайон Образцово
Дом 3
В 1-й блок-секции выполнено 70% кладки 6 этажа;
во 2-й блок-секции выполнено 75% кладки 6 этажа;
в 3-й блок-секции выполнено 30% кладки 6 этажа;
в 4-й блок-секции начата кладка 4 этажа; работы не велись.
в 5-й блок-секции выполнено 75% кладки 6 этажа;
в 6-й блок-секции выполнено 20% кладки 5 этажа;
в 7-й блок-секции выполнено 90% кладки 3 этажа;
в 8-й блок-секции выполнено 50% кладки 3 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Дом 4
В 1-й блок-секции выполнено 50% кладки 4 этажа;
во 2-й блок-секции завершена кладка 3 этажа, начата кладка 4 этажа;
в 3-й блок-секции выполнено 98% кладки 3 этажа;
в 4-й блок-секции выполнено 90% кладки 3 этажа;
и 5-й блок-секции выполнено 90% кладки 4 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Академгородок
Первый этап строительства 1-го дома
На 85% выполнена штукатурка стен, залито 40% стяжки полов, на 20% выполнен монтаж электросетей, на 60% – монтаж слаботочных сетей. На 15% выполнено шпатлевание стен.
Запущена система отопления.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2019 г.
Второй этап строительства 1-го дома
В 1-й блок-секции выполнено 75% кирпичной кладки 7-го этажа;
во 2, 3, 4 блок-секциях завершена кладка 4 этажа;
в 5-й блок-секции выполнено 90% кладки 5 этажа;
в 6-й блок-секции готово 35% кладки 3 этажа.
Плановый срок сдачи дома в эксплуатацию: III квартал 2020 г.
Третий этап строительства 1-го дома
В 1-й блок-секции завершена кирпичная кладка 4 этажа;
во 2-й блок-секции выполнено 80% кладки 4 этажа;
в 3-й блок-секции выполнено 10% кладки 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2020 г.
Взлетная 7
В 1-ой блок-секции завершен монолит стен и колонн 4 этажа; завершено устройство перекрытия 4 этажа;
Во 2-й блок-секции завершен монолит стен и колонн 2 этажа; завершено устройство перекрытия 2 этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2021 г.
