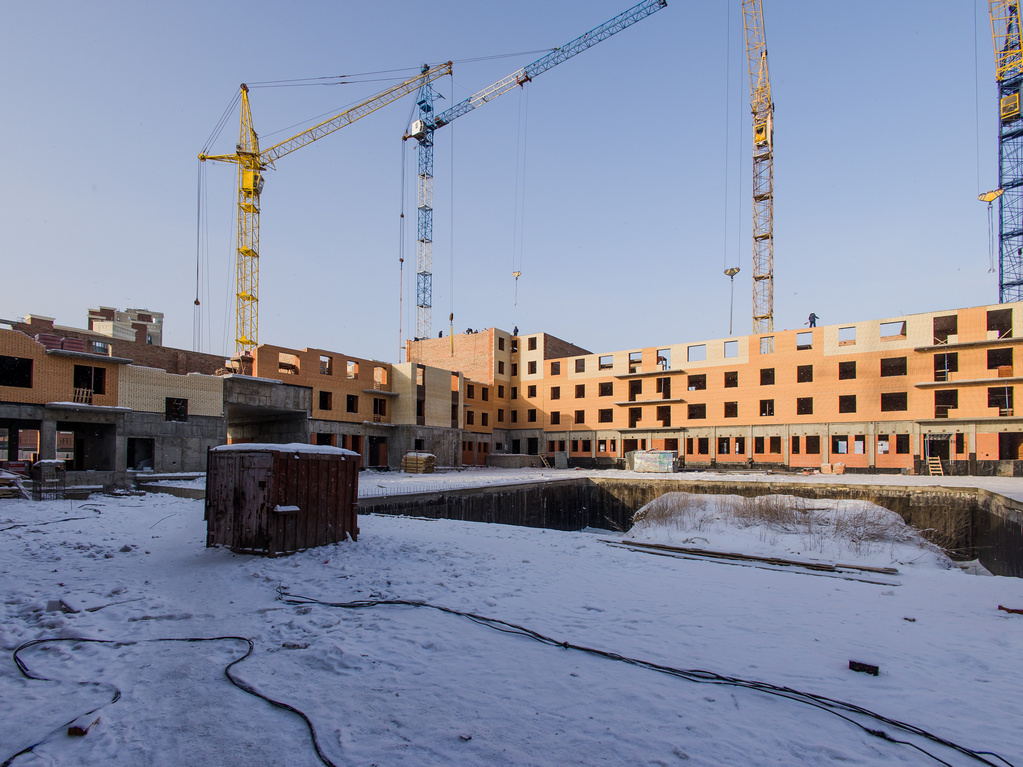

Строительный отчет за январь 2022 г.
По состоянию на 1 февраля 2022 г. на наших строительных площадках производятся следующие работы.
Южный берег

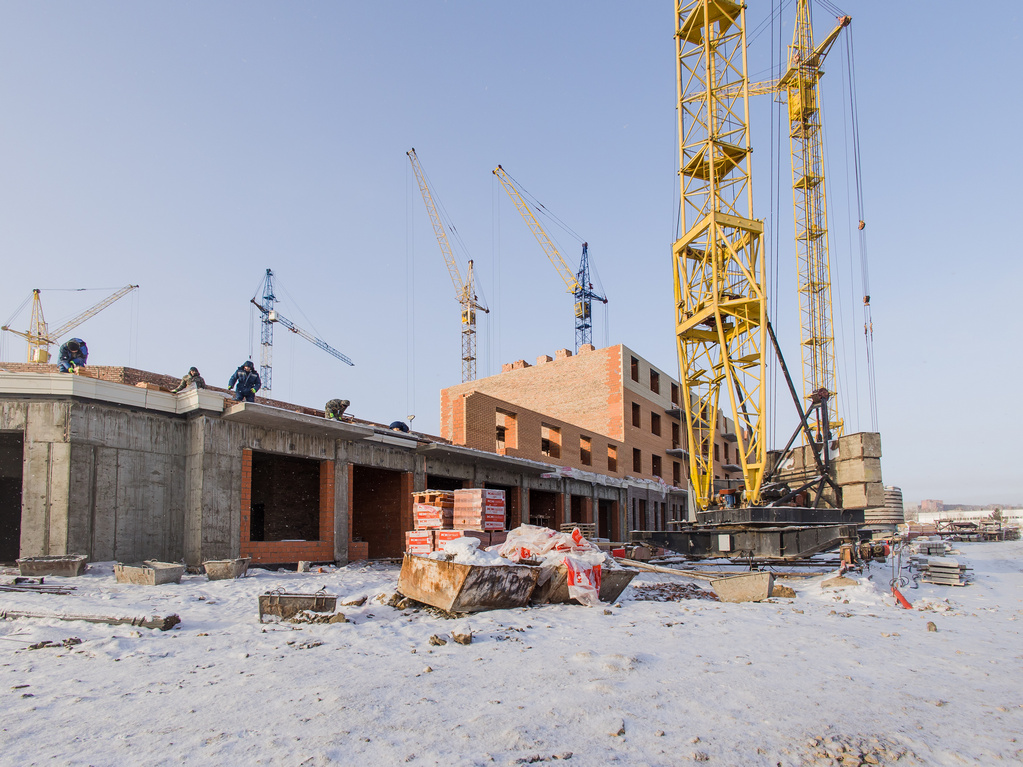

Дом №18
Завершена кирпичная кладка и устройство кровли, установка окон. Завершен монтаж трубопроводов и радиаторов отопления, запущено теплоснабжение.
Оштукатурено 45% стен, установлено 65% перегородок ПГП.
Установлено 65% балконных ограждений, 30% балконного остекления.
Уложено 25% слаботочных сетей, смонтировано 25% коробов системы вентиляции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

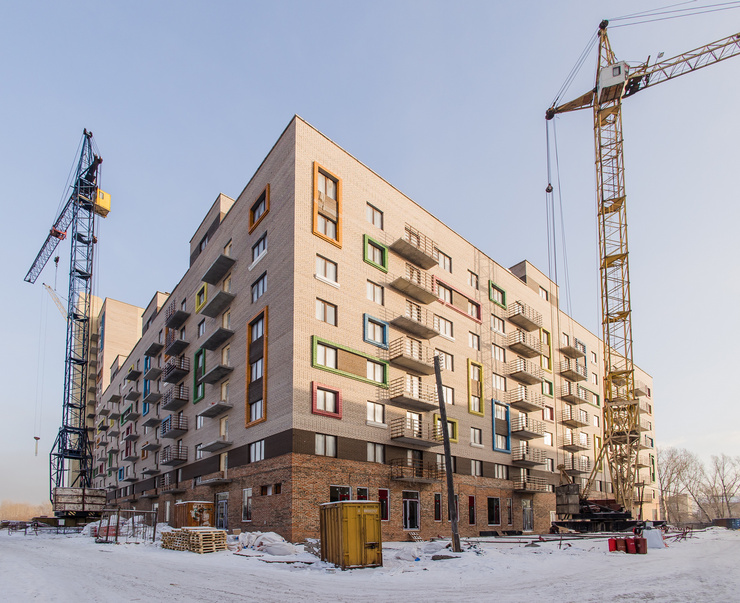

Дом №19
Завершены кладочные работы в 6-й блок-секции.
Установлено 35% перегородок ПГП, оштукатурено 35% стен.
Завершается подключение теплоснабжения.
На 70% выполнена разуклонка кровли, на 20% — гидроизоляция кровли. установлено 95% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

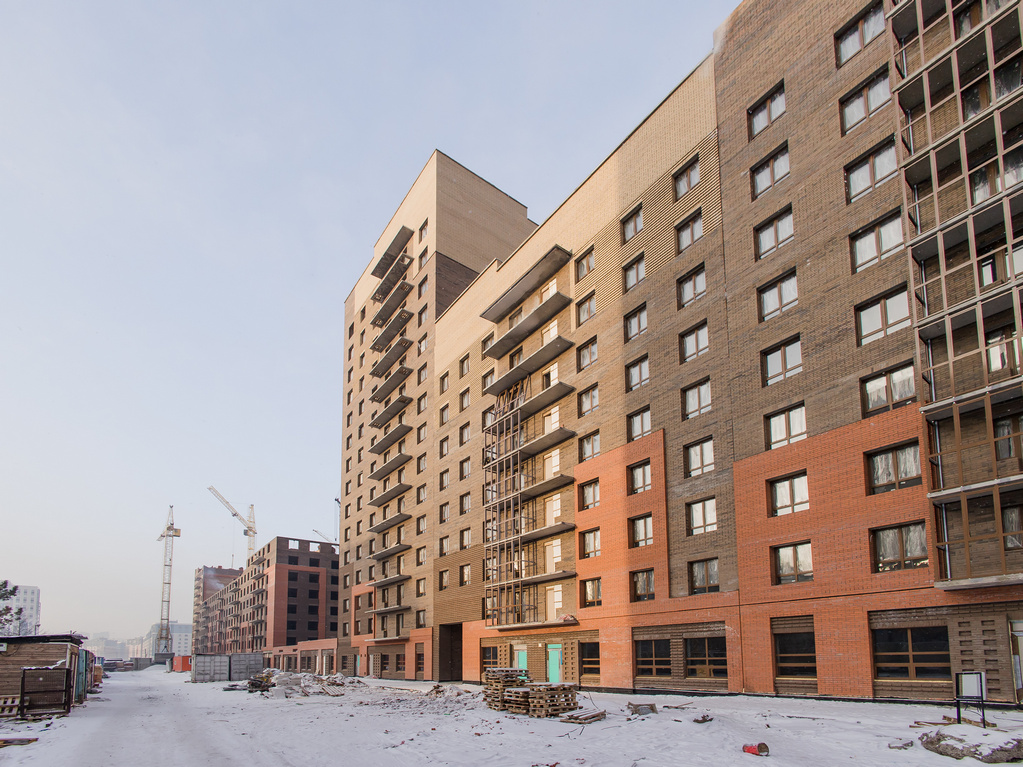

Дом №22
Завершена разуклонка кровли.
Оштукатурено 45% стен, установлено 45% перегородок ПГП, залито 10% стяжки пола.
Завершен монтаж окон, смонтировано 65% балконного ограждения. Завершен монтаж системы отопления, запущено тепло.
Уложено 30% разводки водоснабжения, 25% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.

Дом №23
В 1-й блок секции на 30% выполнен монолит 1-го этажа;
во 2-й и 3-й блок-секциях идет устройство монолитных перекрытий подвального этажа;
в 4-й блок-секции выполнено 5% кладки 2-го этажа;
в 5-й блок-секции выполнено 10% кладки 2-го этажа;
в 6-й блок-секции готовы монолитные перекрытия подвального этажа;
в 7-й блок-секции готово 90% монолита стен и колонн 1-го этажа;
в 8-й и 9-й блок-секциях завершено устройство монолита первого этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Академгородок

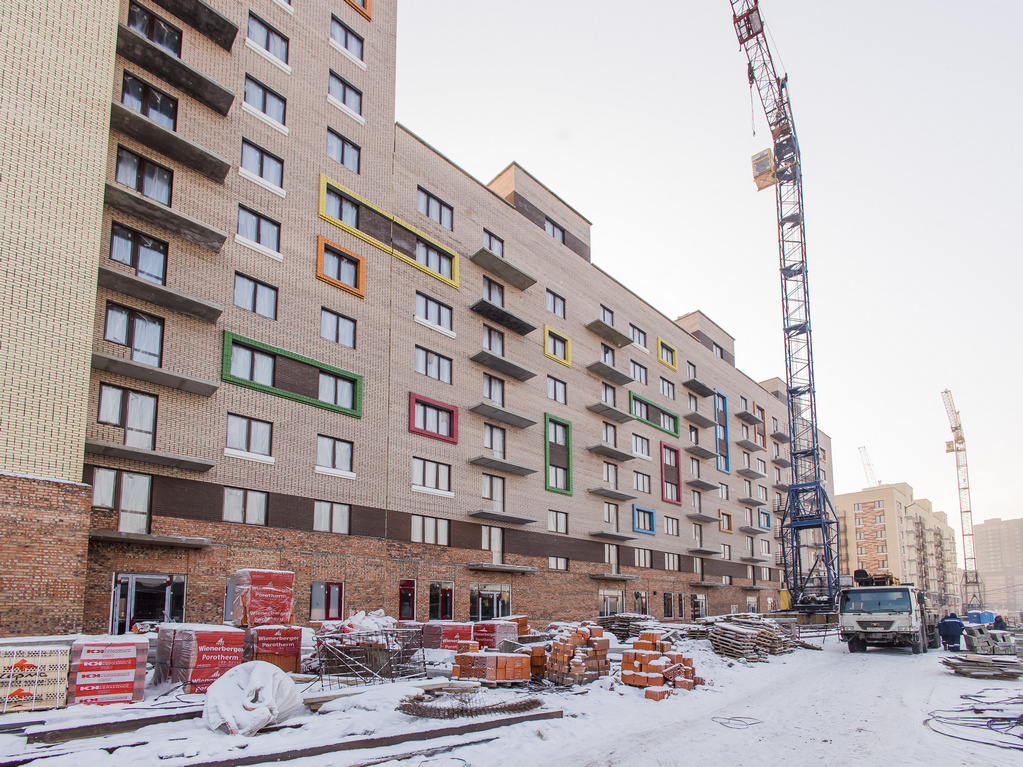

Дом №6
В 1-й блок-секции залито 90% монолита 1-го этажа;
во 2-й блок-секции выполнено 90% кладки 3-го этажа;
в 3-й блок-секции выполнено 75% кладки 3-го этажа;
в 4-й блок-секции выполнено 80% кладки 2-го этажа;
в 5-й блок-секции выполнено 80% кладки 3-го этажа;
в 6-й блок-секции выполнено 45% кладки 6-го этажа;
в 7-й блок-секции выполнено 85% кирпичной кладки 4-го этажа;
в 8-й блок-секции выполнено 35% кирпичной кладки 5-го этажа;
в 9-й блок-секции выполнено 60% кирпичной кладки 4-го этажа;
в 10-й блок-секции выполнено 95% кладки 4-го этажа;
в 11-й блок-секции выполнено 80% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Бограда, 109

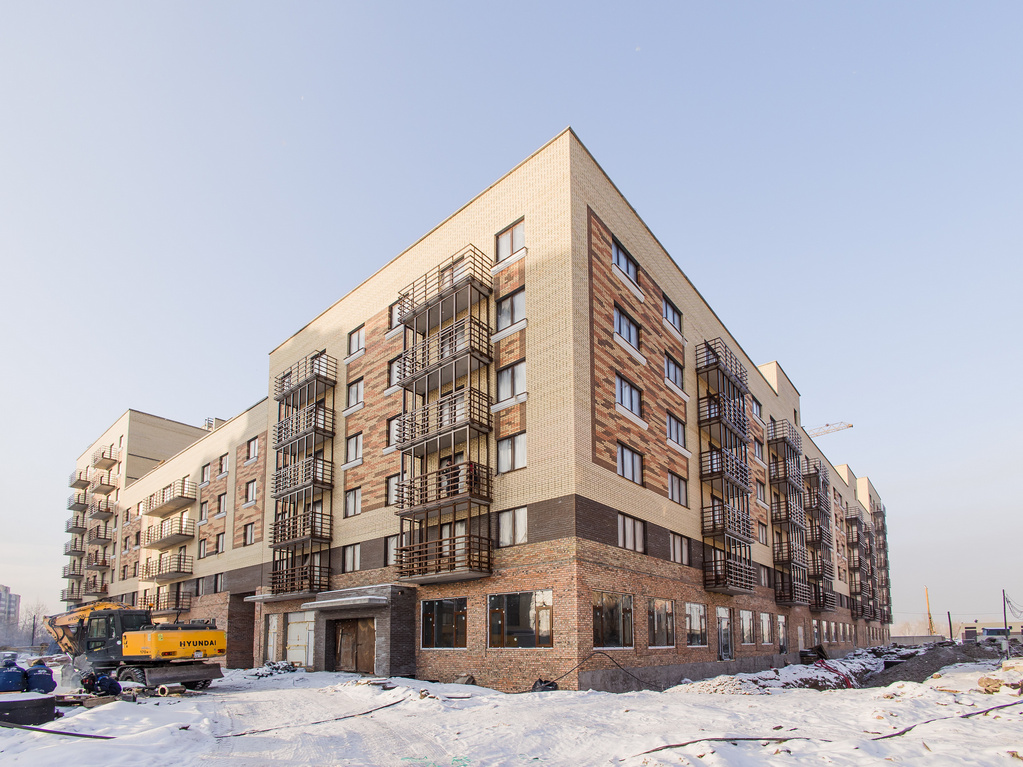

Дом №2
Завершен монтаж системы отопления, запущено теплоснабжение.
Смонтировано 25% трубопроводов канализации, 40% трубопроводов водоснабжения.
Оштукатурено 70% стен в жилых помещениях, 45% в местах общего пользования, установлено 70% перегородок ПГП, 30% перегородок ГКЛ, залито 40% стяжки пола.
Смонтировано 40% балконного ограждения.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.

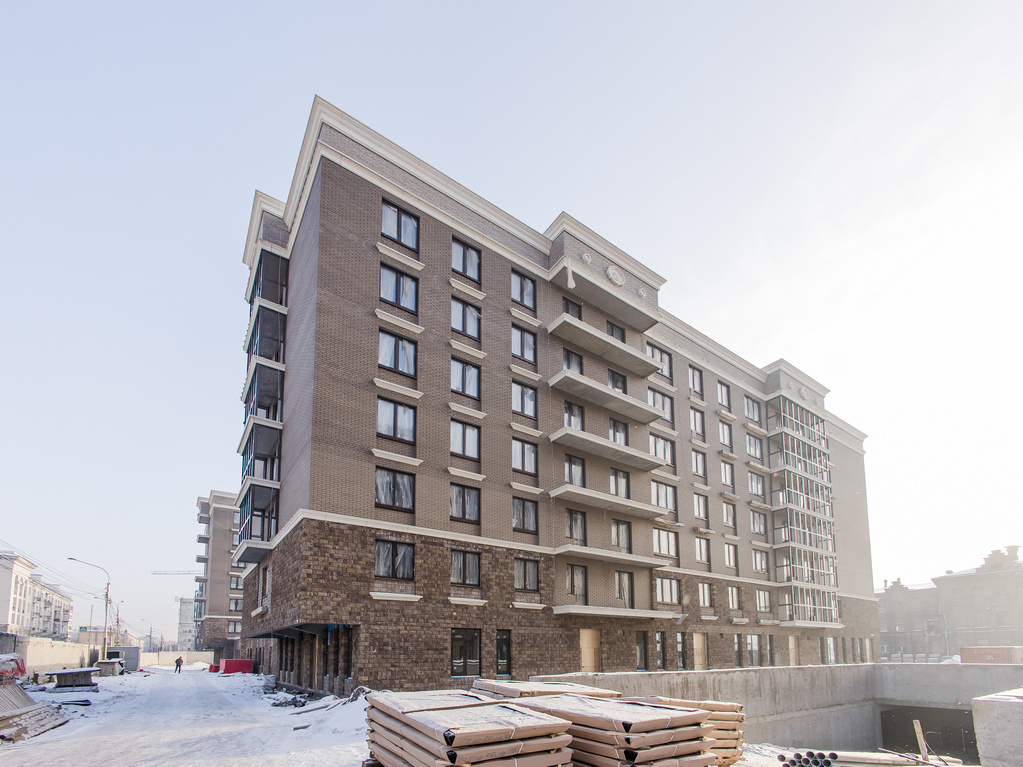

ЖК «Александровский»
II этап
В 1-й блок-секции завершена кладка 10-го этажа;
во 2-6-й блок-секциях кирпичная кладка завершена;
в 7-й блок-секции завершена кладка 12-го этажа;
в 8-й блок-секции выполнено 95% кирпичной кладки 13-го этажа
На 60% выполнена разуклонка кровли, готово 30% гидроизоляционного ковра.
Оштукатурено 25% стен, установлено 50% перегородок ПГП.
Установлено 90% окон, 30% ограждения балконов.
Смонтировано 90% системы отопления, 85% радиаторов.
Смонтировано 80% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г

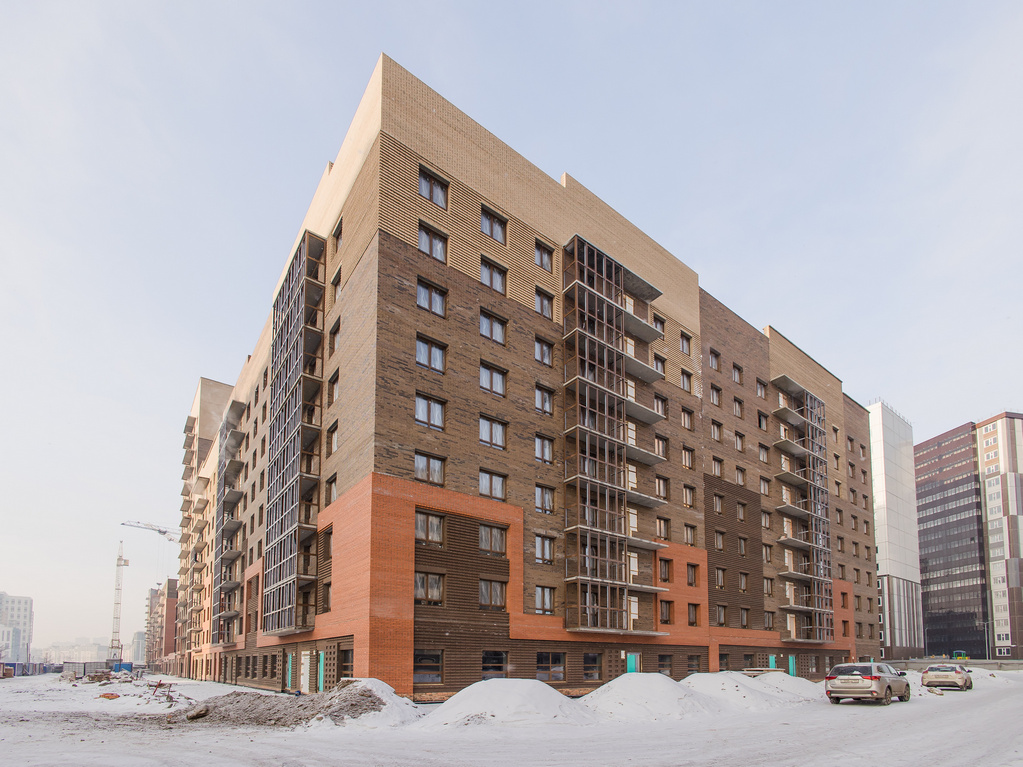

Сити-квартал «Светлогорский»
I этап
Завершена установка окон. Завершен монтаж разводки отопления и радиаторов, запущено тепло. Завершен монтаж стояков водоснабжения, установлено 45% стояков канализации. Уложено 80% слаботочных сетей, 80% вентиляционных коробов.
Оштукатурено 55% стен, установлено 90% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 80% кладки 8-го этажа.
В 9-й блок-секции выполнено 30% кладки 8-го этажа.
В 10-й блок-секции выполнено 90% кладки 7-го этажа.
В 11-й блок-секции завершена кладка 7-го этажа.
В 12-й блок-секции выполнено 65% кладки 12-го этажа.
В 13-й блок-секции выполнено 55% кладки парапета.
В 14-й блок-секции выполнено 45% кладки парапета.
В 15-й блок-секции начата кладка 14-го этажа.
В 16-й блок-секции выполнено 50% кладки 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
По состоянию на 1 февраля 2022 г. на наших строительных площадках производятся следующие работы.
Южный берег
Дом №18
Завершена кирпичная кладка и устройство кровли, установка окон. Завершен монтаж трубопроводов и радиаторов отопления, запущено теплоснабжение.
Оштукатурено 45% стен, установлено 65% перегородок ПГП.
Установлено 65% балконных ограждений, 30% балконного остекления.
Уложено 25% слаботочных сетей, смонтировано 25% коробов системы вентиляции.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №19
Завершены кладочные работы в 6-й блок-секции.
Установлено 35% перегородок ПГП, оштукатурено 35% стен.
Завершается подключение теплоснабжения.
На 70% выполнена разуклонка кровли, на 20% — гидроизоляция кровли. установлено 95% окон.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №22
Завершена разуклонка кровли.
Оштукатурено 45% стен, установлено 45% перегородок ПГП, залито 10% стяжки пола.
Завершен монтаж окон, смонтировано 65% балконного ограждения. Завершен монтаж системы отопления, запущено тепло.
Уложено 30% разводки водоснабжения, 25% слаботочных сетей.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
Дом №23
В 1-й блок секции на 30% выполнен монолит 1-го этажа;
во 2-й и 3-й блок-секциях идет устройство монолитных перекрытий подвального этажа;
в 4-й блок-секции выполнено 5% кладки 2-го этажа;
в 5-й блок-секции выполнено 10% кладки 2-го этажа;
в 6-й блок-секции готовы монолитные перекрытия подвального этажа;
в 7-й блок-секции готово 90% монолита стен и колонн 1-го этажа;
в 8-й и 9-й блок-секциях завершено устройство монолита первого этажа;
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Академгородок
Дом №6
В 1-й блок-секции залито 90% монолита 1-го этажа;
во 2-й блок-секции выполнено 90% кладки 3-го этажа;
в 3-й блок-секции выполнено 75% кладки 3-го этажа;
в 4-й блок-секции выполнено 80% кладки 2-го этажа;
в 5-й блок-секции выполнено 80% кладки 3-го этажа;
в 6-й блок-секции выполнено 45% кладки 6-го этажа;
в 7-й блок-секции выполнено 85% кирпичной кладки 4-го этажа;
в 8-й блок-секции выполнено 35% кирпичной кладки 5-го этажа;
в 9-й блок-секции выполнено 60% кирпичной кладки 4-го этажа;
в 10-й блок-секции выполнено 95% кладки 4-го этажа;
в 11-й блок-секции выполнено 80% кладки 2-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
Бограда, 109
Дом №2
Завершен монтаж системы отопления, запущено теплоснабжение.
Смонтировано 25% трубопроводов канализации, 40% трубопроводов водоснабжения.
Оштукатурено 70% стен в жилых помещениях, 45% в местах общего пользования, установлено 70% перегородок ПГП, 30% перегородок ГКЛ, залито 40% стяжки пола.
Смонтировано 40% балконного ограждения.
Плановый срок сдачи дома в эксплуатацию IV квартал 2022 г.
ЖК «Александровский»
II этап
В 1-й блок-секции завершена кладка 10-го этажа;
во 2-6-й блок-секциях кирпичная кладка завершена;
в 7-й блок-секции завершена кладка 12-го этажа;
в 8-й блок-секции выполнено 95% кирпичной кладки 13-го этажа
На 60% выполнена разуклонка кровли, готово 30% гидроизоляционного ковра.
Оштукатурено 25% стен, установлено 50% перегородок ПГП.
Установлено 90% окон, 30% ограждения балконов.
Смонтировано 90% системы отопления, 85% радиаторов.
Смонтировано 80% вентиляционных коробов.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г
Сити-квартал «Светлогорский»
I этап
Завершена установка окон. Завершен монтаж разводки отопления и радиаторов, запущено тепло. Завершен монтаж стояков водоснабжения, установлено 45% стояков канализации. Уложено 80% слаботочных сетей, 80% вентиляционных коробов.
Оштукатурено 55% стен, установлено 90% перегородок ПГП.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2022 г.
II этап
В 8-й блок-секции выполнено 80% кладки 8-го этажа.
В 9-й блок-секции выполнено 30% кладки 8-го этажа.
В 10-й блок-секции выполнено 90% кладки 7-го этажа.
В 11-й блок-секции завершена кладка 7-го этажа.
В 12-й блок-секции выполнено 65% кладки 12-го этажа.
В 13-й блок-секции выполнено 55% кладки парапета.
В 14-й блок-секции выполнено 45% кладки парапета.
В 15-й блок-секции начата кладка 14-го этажа.
В 16-й блок-секции выполнено 50% кладки 10-го этажа.
Плановый срок сдачи дома в эксплуатацию: IV квартал 2023 г.
